《土方开挖回填及支护技术标准.docx》由会员分享,可在线阅读,更多相关《土方开挖回填及支护技术标准.docx(4页珍藏版)》请在第壹文秘上搜索。

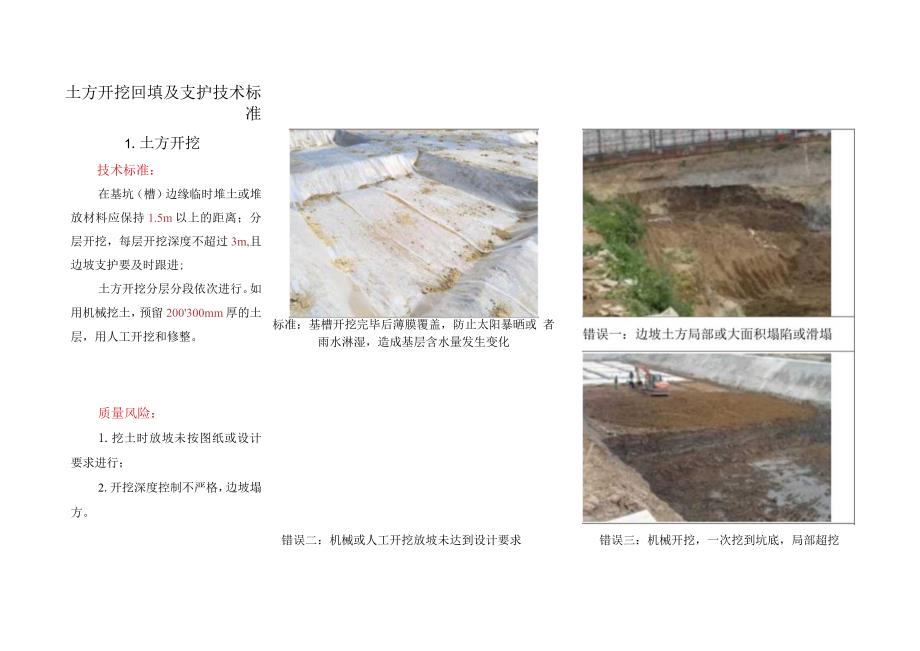

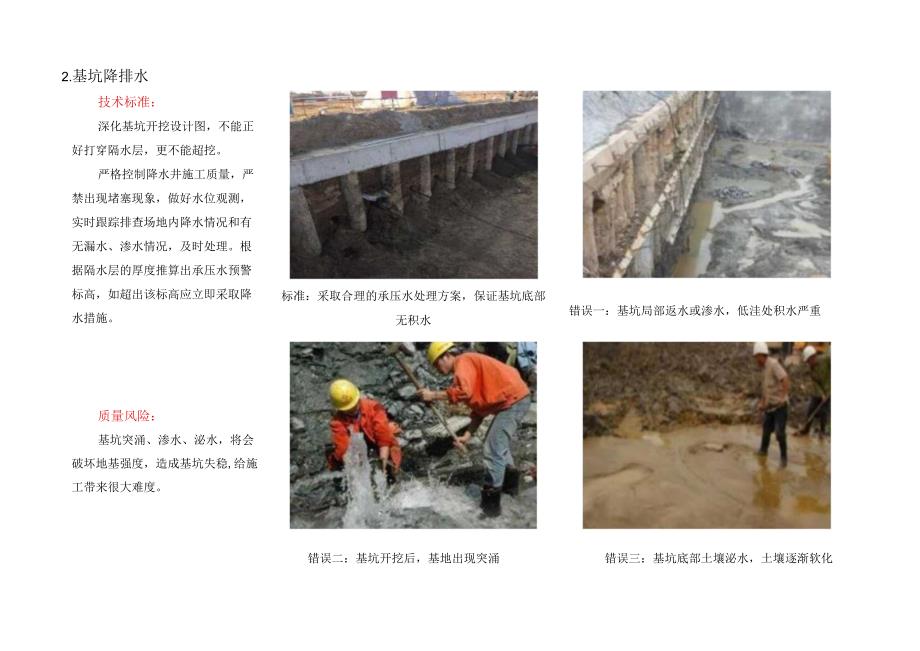

1、标准:基槽开挖完毕后薄膜覆盖,防止太阳暴晒或 者雨水淋湿,造成基层含水量发生变化土方开挖回填及支护技术标准1.土方开挖技术标准:在基坑(槽)边缘临时堆土或堆放材料应保持1.5m以上的距离;分层开挖,每层开挖深度不超过3m,且边坡支护要及时跟进;土方开挖分层分段依次进行。如用机械挖土,预留200300mm厚的土层,用人工开挖和修整。质量风险:1.挖土时放坡未按图纸或设计要求进行;2.开挖深度控制不严格,边坡塌方。错误二:机械或人工开挖放坡未达到设计要求错误三:机械开挖,一次挖到坑底,局部超挖2.基坑降排水技术标准:深化基坑开挖设计图,不能正好打穿隔水层,更不能超挖。严格控制降水井施工质量,严禁出

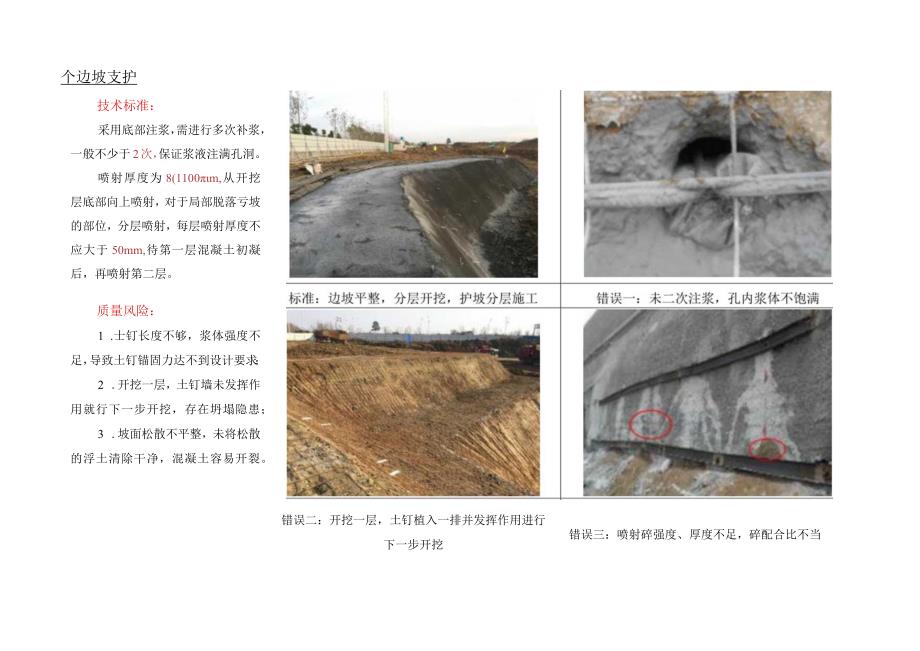

2、现堵塞现象,做好水位观测,实时跟踪排查场地内降水情况和有无漏水、渗水情况,及时处理。根据隔水层的厚度推算出承压水预警标高,如超出该标高应立即采取降水措施。标准:采取合理的承压水处理方案,保证基坑底部无积水错误一:基坑局部返水或渗水,低洼处积水严重质量风险:基坑突涌、渗水、泌水,将会破坏地基强度,造成基坑失稳,给施工带来很大难度。错误二:基坑开挖后,基地出现突涌错误三:基坑底部土壤泌水,土壤逐渐软化错误二:开挖一层,土钉植入一排并发挥作用进行下一步开挖错误三:喷射碎强度、厚度不足,碎配合比不当个边坡支护技术标准:采用底部注浆,需进行多次补浆,一般不少于2次,保证浆液注满孔洞。喷射厚度为8(110
3、0m,从开挖层底部向上喷射,对于局部脱落亏坡的部位,分层喷射,每层喷射厚度不应大于50mm,待第一层混凝土初凝后,再喷射第二层。质量风险:1 .士钉长度不够,浆体强度不足,导致土钉锚固力达不到设计要求;2 .开挖一层,土钉墙未发挥作用就行下一步开挖,存在坍塌隐患;3 .坡面松散不平整,未将松散的浮土清除干净,混凝土容易开裂。4. 土方回填取翻松、晾晒、风干或掺入干土 重新压、夯实。标准:按要求分层回填,控制压实度错误一:填土厚度过大或压实遍数不够技术标准:选择符合要求的土料回填。严格进行水平分层回填、压(夯)实;加强现场检验,使其达到要求的密实度;如土料不符合要求,可采取换土或掺入石灰、碎石等措施压实加固;土料含水量过大,可采错误二:回填土之前基坑大量建筑垃圾未清理错误三:后期回填土沉降量过大质量风险:1 .导致土层夯实度不充分,经地下水浸泡后造成内部土层松动,地基不稳定;2 .基础底板、地坪下沉和开裂,影响主体结构安全;3 .在荷载下变形量变大,承载力降低,使设备或构件严重倾斜,影响正常使用。
