工程项目采空区注浆难点分析.docx

上传人:p** 文档编号:647461 上传时间:2024-01-02 格式:DOCX 页数:4 大小:16.06KB
下载 相关 举报
工程项目采空区注浆难点分析.docx_第1页
第1页 / 共4页
工程项目采空区注浆难点分析.docx_第2页
第2页 / 共4页
工程项目采空区注浆难点分析.docx_第3页
第3页 / 共4页
工程项目采空区注浆难点分析.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《工程项目采空区注浆难点分析.docx》由会员分享,可在线阅读,更多相关《工程项目采空区注浆难点分析.docx(4页珍藏版)》请在第壹文秘上搜索。

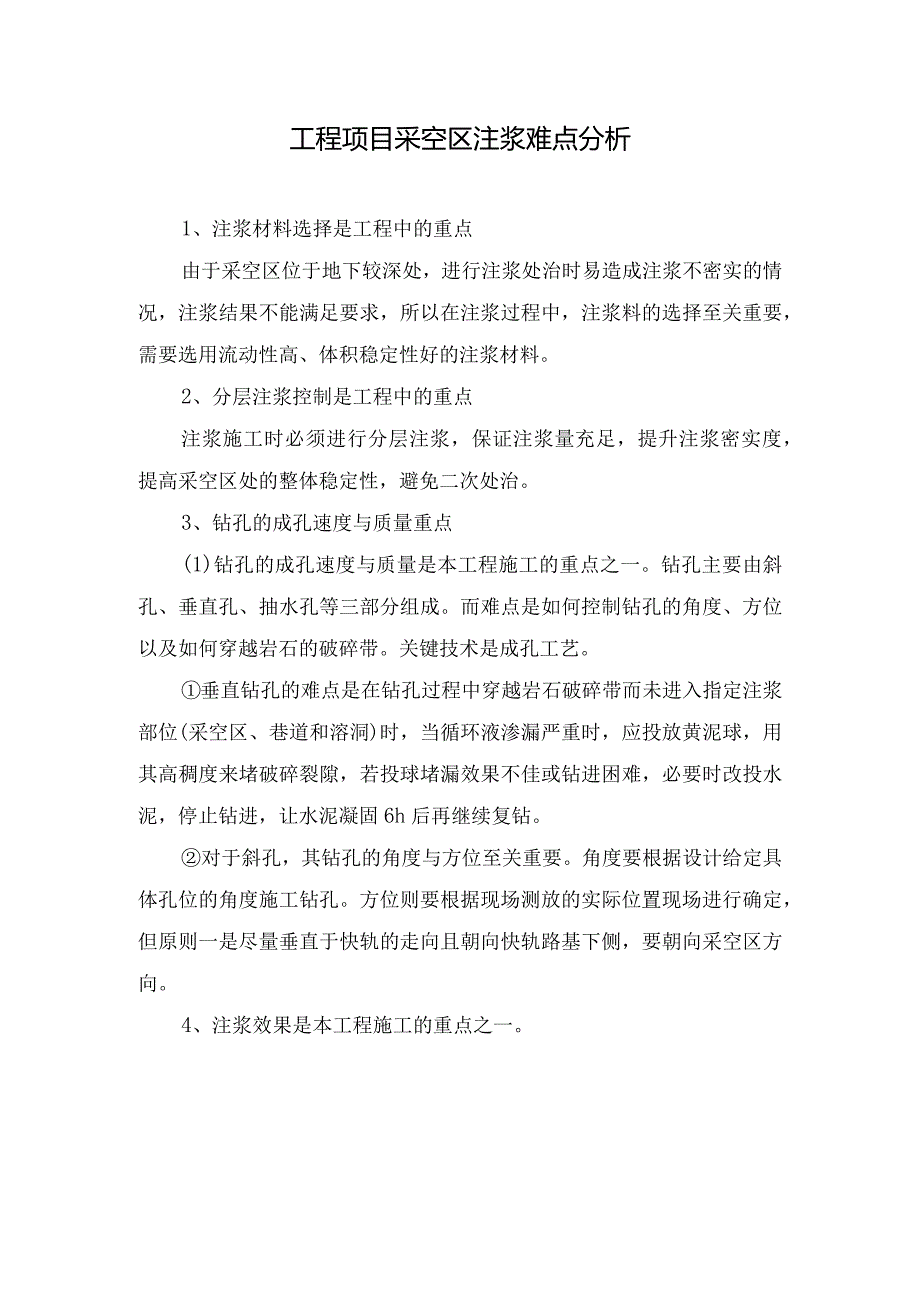

1、工程项目采空区注浆难点分析1、注浆材料选择是工程中的重点由于采空区位于地下较深处,进行注浆处治时易造成注浆不密实的情况,注浆结果不能满足要求,所以在注浆过程中,注浆料的选择至关重要,需要选用流动性高、体积稳定性好的注浆材料。2、分层注浆控制是工程中的重点注浆施工时必须进行分层注浆,保证注浆量充足,提升注浆密实度,提高采空区处的整体稳定性,避免二次处治。3、钻孔的成孔速度与质量重点(1)钻孔的成孔速度与质量是本工程施工的重点之一。钻孔主要由斜孔、垂直孔、抽水孔等三部分组成。而难点是如何控制钻孔的角度、方位以及如何穿越岩石的破碎带。关键技术是成孔工艺。垂直钻孔的难点是在钻孔过程中穿越岩石破碎带而未

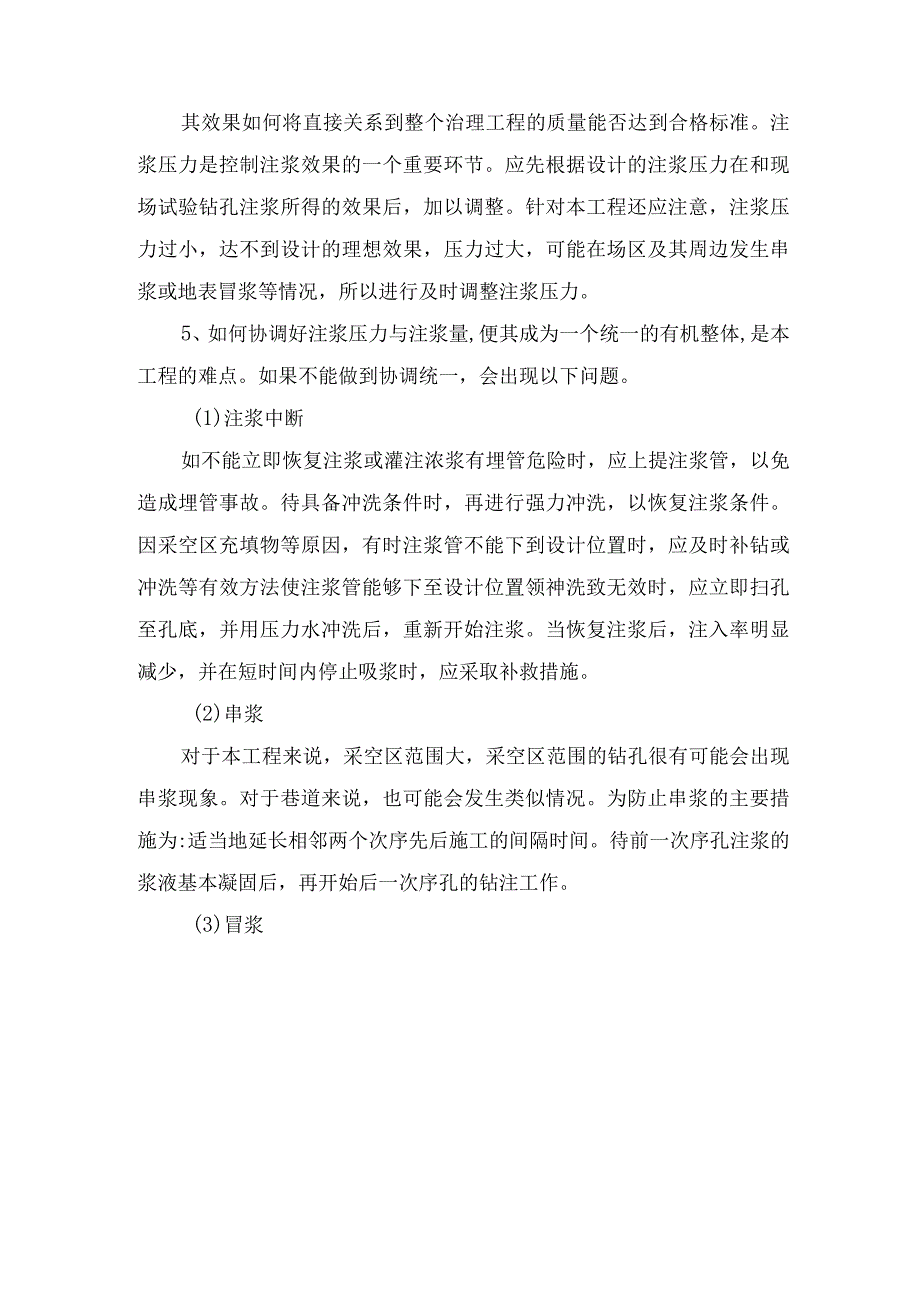

2、进入指定注浆部位(采空区、巷道和溶洞)时,当循环液渗漏严重时,应投放黄泥球,用其高稠度来堵破碎裂隙,若投球堵漏效果不佳或钻进困难,必要时改投水泥,停止钻进,让水泥凝固6h后再继续复钻。对于斜孔,其钻孔的角度与方位至关重要。角度要根据设计给定具体孔位的角度施工钻孔。方位则要根据现场测放的实际位置现场进行确定,但原则一是尽量垂直于快轨的走向且朝向快轨路基下侧,要朝向采空区方向。4、注浆效果是本工程施工的重点之一。其效果如何将直接关系到整个治理工程的质量能否达到合格标准。注浆压力是控制注浆效果的一个重要环节。应先根据设计的注浆压力在和现场试验钻孔注浆所得的效果后,加以调整。针对本工程还应注意,注浆压

3、力过小,达不到设计的理想效果,压力过大,可能在场区及其周边发生串浆或地表冒浆等情况,所以进行及时调整注浆压力。5、如何协调好注浆压力与注浆量,便其成为一个统一的有机整体,是本工程的难点。如果不能做到协调统一,会出现以下问题。(1)注浆中断如不能立即恢复注浆或灌注浓浆有埋管危险时,应上提注浆管,以免造成埋管事故。待具备冲洗条件时,再进行强力冲洗,以恢复注浆条件。因采空区充填物等原因,有时注浆管不能下到设计位置时,应及时补钻或冲洗等有效方法使注浆管能够下至设计位置领神洗致无效时,应立即扫孔至孔底,并用压力水冲洗后,重新开始注浆。当恢复注浆后,注入率明显减少,并在短时间内停止吸浆时,应采取补救措施。

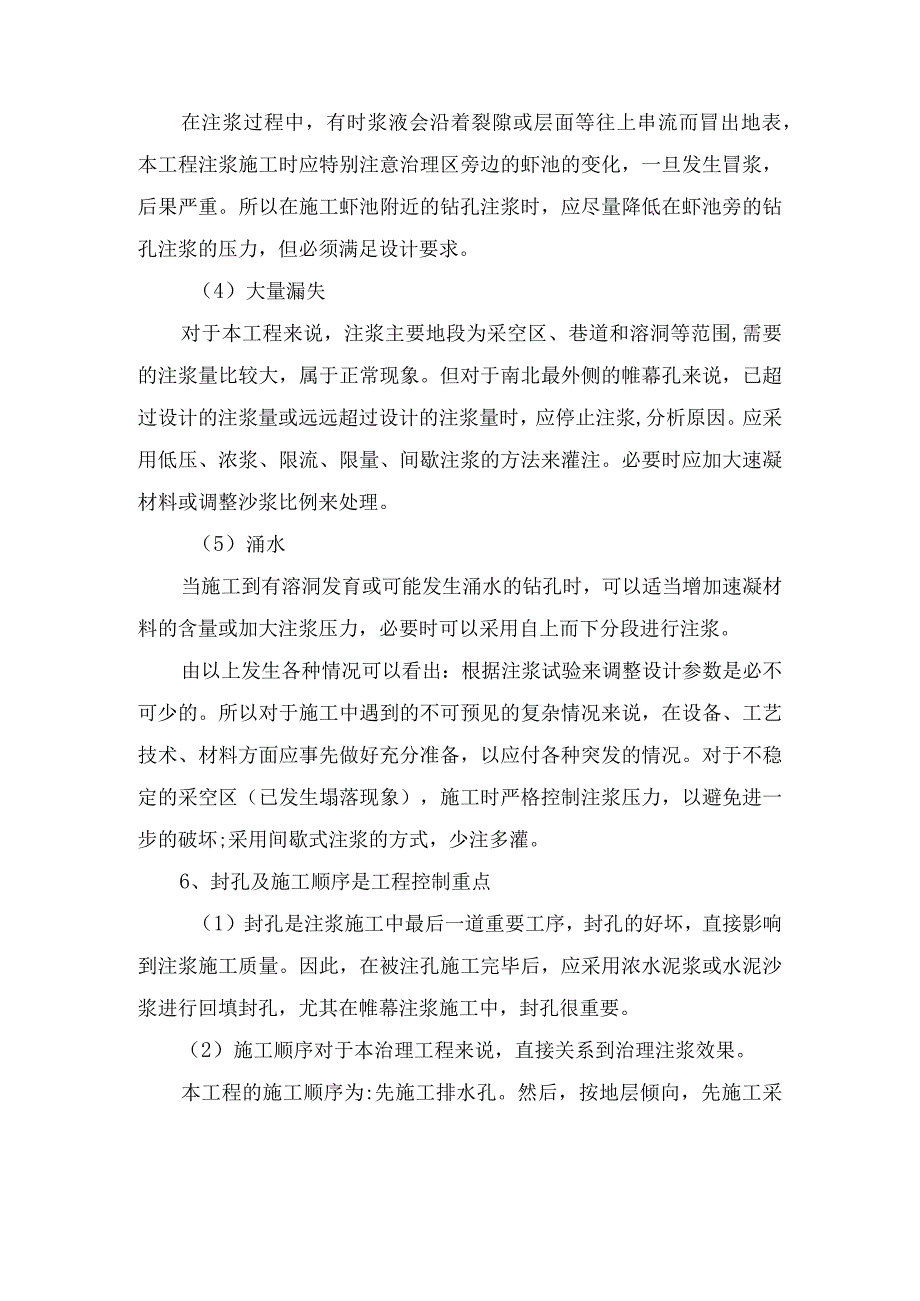

4、(2)串浆对于本工程来说,采空区范围大,采空区范围的钻孔很有可能会出现串浆现象。对于巷道来说,也可能会发生类似情况。为防止串浆的主要措施为:适当地延长相邻两个次序先后施工的间隔时间。待前一次序孔注浆的浆液基本凝固后,再开始后一次序孔的钻注工作。(3)冒浆在注浆过程中,有时浆液会沿着裂隙或层面等往上串流而冒出地表,本工程注浆施工时应特别注意治理区旁边的虾池的变化,一旦发生冒浆,后果严重。所以在施工虾池附近的钻孔注浆时,应尽量降低在虾池旁的钻孔注浆的压力,但必须满足设计要求。(4)大量漏失对于本工程来说,注浆主要地段为采空区、巷道和溶洞等范围,需要的注浆量比较大,属于正常现象。但对于南北最外侧的帷

5、幕孔来说,已超过设计的注浆量或远远超过设计的注浆量时,应停止注浆,分析原因。应采用低压、浓浆、限流、限量、间歇注浆的方法来灌注。必要时应加大速凝材料或调整沙浆比例来处理。(5)涌水当施工到有溶洞发育或可能发生涌水的钻孔时,可以适当增加速凝材料的含量或加大注浆压力,必要时可以采用自上而下分段进行注浆。由以上发生各种情况可以看出:根据注浆试验来调整设计参数是必不可少的。所以对于施工中遇到的不可预见的复杂情况来说,在设备、工艺技术、材料方面应事先做好充分准备,以应付各种突发的情况。对于不稳定的采空区(已发生塌落现象),施工时严格控制注浆压力,以避免进一步的破坏;采用间歇式注浆的方式,少注多灌。6、封

6、孔及施工顺序是工程控制重点(1)封孔是注浆施工中最后一道重要工序,封孔的好坏,直接影响到注浆施工质量。因此,在被注孔施工完毕后,应采用浓水泥浆或水泥沙浆进行回填封孔,尤其在帷幕注浆施工中,封孔很重要。(2)施工顺序对于本治理工程来说,直接关系到治理注浆效果。本工程的施工顺序为:先施工排水孔。然后,按地层倾向,先施工采空区底板标高,由南到北的顺序先施工帷幕孔,再施工注浆孔。再结合每个施工工段可同时进行施工工作。在治理采空区工程中,地层裂隙是注浆浆液的流动渠道,是不可控制的因素,注浆工艺、浆液配比、注浆压力等是可控的。注浆工艺、浆液配比、注浆压力应根据治理工程的特点和注浆试验具体确定,在注浆施工过程中,应跟据具体情况对其进行调整。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
