《地铁大厦站笼梯安装方案...docx》由会员分享,可在线阅读,更多相关《地铁大厦站笼梯安装方案...docx(15页珍藏版)》请在第壹文秘上搜索。

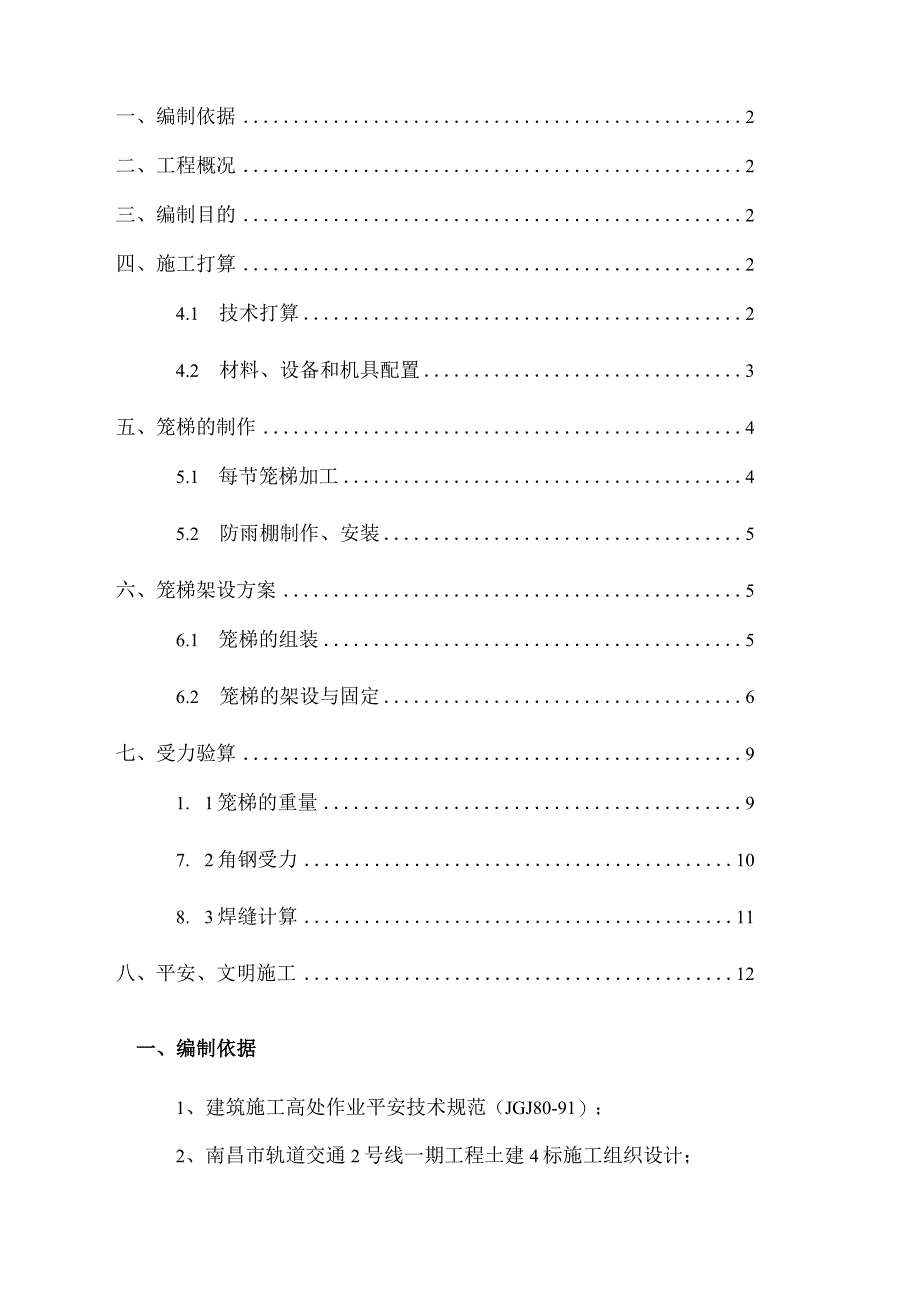

1、中国中铁隧道集团有限公司中国中铁CHINARAILWAYTUNNELGROUPCO.,LTD.南昌市轨道交通2号线一期土建工程吆合同段地铁大厦站始发井笼梯安装方案编制:审核:项目经理:申报单位:南昌市轨道交通2号线一期工程土建04标项目经理部编制时间:2014年8月24日一、编制依据2二、工程概况2三、编制目的2四、施工打算24.1 技术打算24.2 材料、设备和机具配置3五、笼梯的制作45.1 每节笼梯加工45.2 防雨棚制作、安装5六、笼梯架设方案56.1 笼梯的组装56.2 笼梯的架设与固定6七、受力验算91. 1笼梯的重量97. 2角钢受力108. 3焊缝计算11八、平安、文明施工12

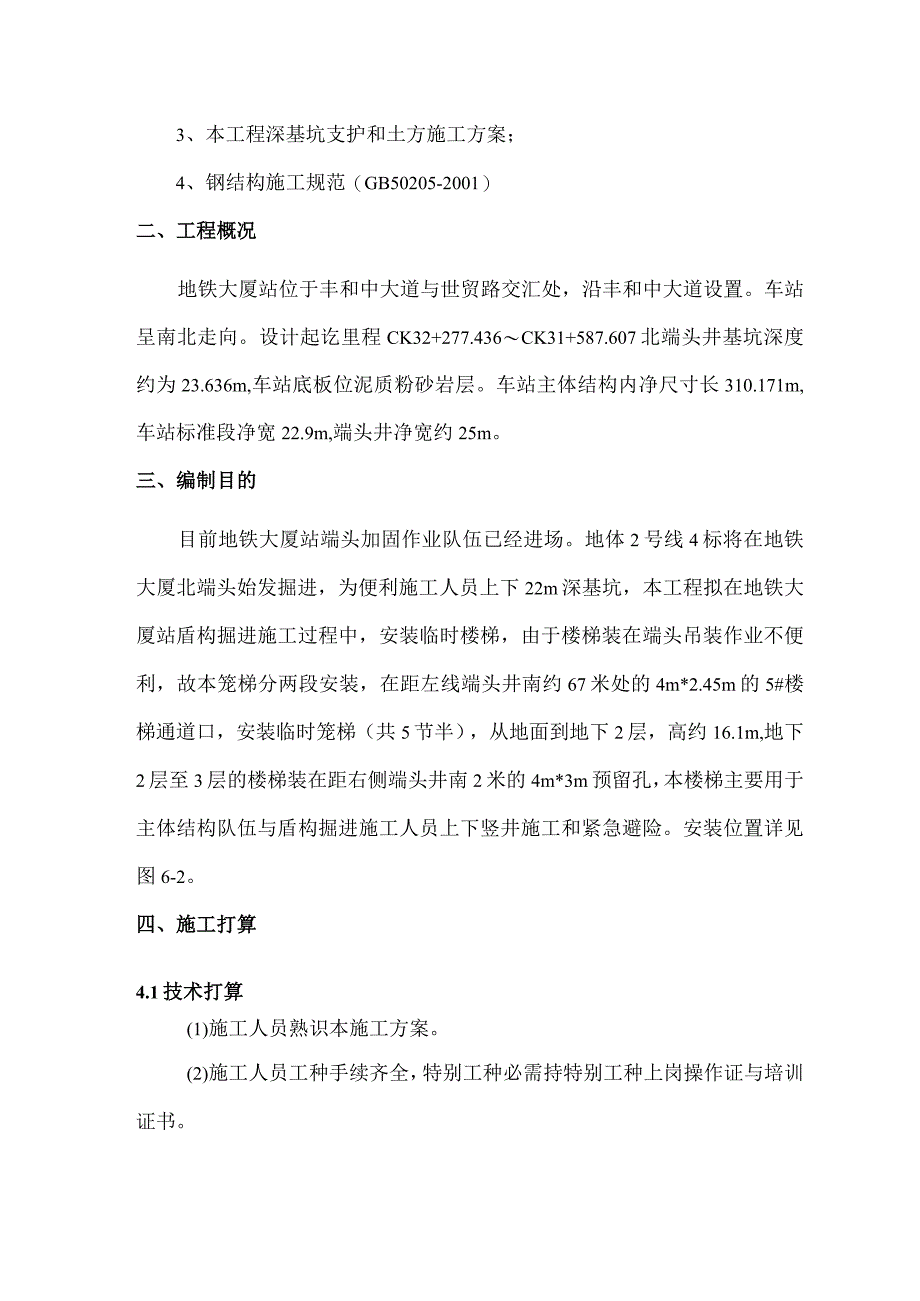

2、一、编制依据1、建筑施工高处作业平安技术规范(JGJ80-91);2、南昌市轨道交通2号线一期工程土建4标施工组织设计;3、本工程深基坑支护和土方施工方案;4、钢结构施工规范(GB50205-2001)二、工程概况地铁大厦站位于丰和中大道与世贸路交汇处,沿丰和中大道设置。车站呈南北走向。设计起讫里程CK32+277.436CK31+587.607北端头井基坑深度约为23.636m,车站底板位泥质粉砂岩层。车站主体结构内净尺寸长310.171m,车站标准段净宽22.9m,端头井净宽约25m。三、编制目的目前地铁大厦站端头加固作业队伍已经进场。地体2号线4标将在地铁大厦北端头始发掘进,为便利施工人
3、员上下22m深基坑,本工程拟在地铁大厦站盾构掘进施工过程中,安装临时楼梯,由于楼梯装在端头吊装作业不便利,故本笼梯分两段安装,在距左线端头井南约67米处的4m*2.45m的5#楼梯通道口,安装临时笼梯(共5节半),从地面到地下2层,高约16.1m,地下2层至3层的楼梯装在距右侧端头井南2米的4m*3m预留孔,本楼梯主要用于主体结构队伍与盾构掘进施工人员上下竖井施工和紧急避险。安装位置详见图6-2。四、施工打算4.1技术打算(1)施工人员熟识本施工方案。(2)施工人员工种手续齐全,特别工种必需持特别工种上岗操作证与培训证书。(3)进行逐级技术交底:专业工程师以书面形式向各班组进行交底,班组长再向
4、工人进行交底,交底要有针对性,要针对关键部位提出具体平安措施和技术要求。技术交底要有符合性和好用性,既要符合规范、标准的要求,又要符合施工现场实际状况,便于操作,便于贯彻执行。技术交底内容肯定要便于施工人员易懂易通。4. 2材料、设备和机具配置表4-1材料、设备和机具配置表序号名称规格/型号单位数量1汽车吊25t台12自制门字架4mxlmxlm个13角钢100mm100mm8mm米4电焊机台15手电钻钻头f14mm个16钢丝绳IOm根27方钢30302米709高强度螺栓、螺帽M24x70的8.8级颗8010磁力钻台111平安带条若干12手拉葫芦2t个213手电钻个114缆风绳30米215膨胀螺
5、栓M12x90个2016钢板4m5mIOmm块117氧气乙烘与割枪套1五、笼梯的制作4.1 每节笼梯加工1地面至下二层的笼梯主体框架采纳IoommX100mmX8mm角钢焊接而成,每节框架尺寸为长3mX宽1.85mX高3m。2、地下两层至地下三层的笼梯主体框架也采纳100角钢焊接而成,每节框架尺寸为长2.4mX宽2.4mX高3米。3、平台踏板设在笼梯中间位置踏板宽60cm,底下用63mmX40mmX4.8mm槽钢做支撑,槽钢两头焊接在主体角钢上。平台踏板上铺3mm厚的扁豆花纹钢板并焊接在槽钢上。4、楼梯采纳C型钢和3mm厚的扁豆花纹钢板焊接而成,楼梯和水平面夹角约为45度,每块楼梯焊接8块脚踏
6、板,踏板与踏板之间的高度为20Cm分别将楼梯上下端焊接在平台踏板上。5、笼梯加工制作好之后,在笼梯表面先喷一层防锈漆,再喷蓝色油漆,四周焊上6X6的方格网。5. 2防雨棚制作、安装防雨顶棚主框架用40mmX40rn的方钢焊接而成,防雨棚形态如下图所示,棚顶用彩钢瓦铺设,彩钢瓦用自攻丝加垫片固定在方钢上。防雨棚的安装在笼梯安装后进行。防雨棚如图5T所示。图5-1防雨棚示意图六、笼梯架设方案5.1 笼梯的组装笼梯的组装采纳逐节安装的方法进行。首先安装地面至下2层的笼梯,在地铁大厦的施工场地内组装,大约距始发井67米,每相邻两节笼梯用12颗M24的高强度螺栓连接。25t汽车吊将第一节笼梯吊起,放在下
7、二层板上,固定好。然后将其次节笼梯吊起缓慢放置在上一节笼梯上,将眼孔对好之后即可穿上螺栓并紧固。根据此方法将5节半笼梯组装完成。负2层至负3层的笼梯组装在端头井进行,笼梯共两节,分开调运,先将第一节用汽车吊吊起,缓缓放下井,下放时在笼梯的边上绑一根30米长的缆风绳,防止笼梯撞到四周的物体,由于楼梯孔距端头井2米的距离不能干脆放入孔中,先将笼梯缓缓吊到负3层,人工推入,再用两个2t的手拉葫芦将笼梯拉起,由于负2层至负3层的高度为6.8米,笼梯高度6m,需在笼梯的底部加焊四根高度为Im的工字钢支腿。5.2 笼梯的架设与固定1、首先在负2层铺设4mX5mX10mm钢板,由于笼梯空较小,可事先将钢板从
8、中间割开,分开吊下,在负2层焊接在一起。2、在负二层板确定好两第一节笼梯的位置,然后将其次节对好螺栓孔,笼梯吊起缓缓放在第一节笼梯上面,将螺栓固定紧。依次连接其他各节。3、笼梯架设至负一层板时,用手电钻在楼梯孔的四周打四个孔,直径为14mm,将M12X90的膨张螺栓打入孔中,用IoonnnXIooinm义8mm的角钢钻孔,一端焊接在楼梯框架上,一端连接膨胀螺栓,并将膨胀螺栓紧固,其余三边依次根据上述方法加固。4、在负一层板紧固后,再逐次向上吊装,组装时留意平安第一。5、楼梯架设至地面楼梯口时,根据下一层的方法将楼梯进行加固。6、由于预留楼梯口高出地面1.6m,笼梯加固好之后,在地面与笼梯边之间
9、搭设一节步梯,步梯运用IOomnl义100mmIonlnl角钢焊接而成。7、笼梯的安装位置如图6T所示。图6T笼梯安装位置示意图8、负2层至负3层的笼梯共两节,约6米高。9、由于楼梯孔距吊装井2米,不能直放入,可在笼梯的边上绑上30米长的缆风绳,用25t的吊车将笼梯吊起渐渐下放,竖井下边人工拉绳子,边下边拉,最终将笼梯拉到洞口外。10、在负2层板放两个事前做好的高1米的门字架如图63所示,悬挂手拉葫芦,将钢丝绳穿入楼梯框架上,用手拉葫芦将笼梯提高1米,在楼梯底部加焊四根1米高的支腿并加固。11、最终在负2层楼梯口依照地面至负2层的固定方法加固。12、负2层至负3层的安装示意图如62图所示。安装
10、孔位端头井截面M1290S*l(Mnx IOOmxf图6-2安装示意图七、受力验算7.1笼梯的重量笼梯的主体框架为IOonInIX100InlnX8mm的角钢,笼梯扶手为30mmX30InmX2mm的方钢,笼梯台阶支撑架为63mm13209N屈服强度远大于每根角铁的受力。综上:IoonUn义10OmmX8mrn的角钢满意要求。7.3焊缝计算7.3.1计算部位选择笼梯全部焊缝中,受力最大的是以下两个地点:一:斜梁与踏板平台相连接的部位,上人过程中单个梯步杆件承载重量为一个人的重量,其两端焊缝各承载一半;二:角钢与角钢之间的焊缝,四根竖的角钢与横向的角钢焊缝承载了整个笼梯的自身重量与人的载荷重量。
11、7.3.2力学计算1、梯步焊缝计算以单个人重为IkN考虑(BPlOOkg),取动载系数L4,则梯步杆件承受的重量为F=1.4l=1.4kN,则梯步两端焊缝各承受力:N=0.7kN=700N;焊缝尺寸以he=4三计算,焊缝长度为lw=50mm,角钢材质为Q235B,焊材采纳E43型一般焊条,手工焊接。由于受动载荷作用,f=1.0,焊缝抗剪强度fw=160Nmm2;验算如下:验算公式:700儿,=450=3.5Nmm2,小于二九二160Nmm2即斜梁与踏板平台相连接的焊缝承载力满意要求。2、角钢焊缝力学计算以单个人重IkN(EPlOOkg),同时有12人在梯笼上作业考虑,荷载统计如下:施工荷载:lX12=12kN;梯笼自重载荷2947.510=29.47kN;取L4动载系数,有F=29.47XL4=41258kN,则每根竖的角钢与相连接角钢焊接承受拉力N=41.2584=10.31kN=10310No焊缝尺寸以he=4mm计算,焊缝长度为lw=3.14X100=3140mm,角钢材质为Q235B,焊材采纳E43型一般焊条,手工焊接。由于受动载作用,Bf=LO,焊缝抗剪强度fw二160Nmm2;验算如下:验算公式:.二N10310heL=3140x8三o.41Nmm2,小于40=160Nmm2,竖的角钢与横的角钢相连接的焊缝承载力满意要求。综上,本梯笼承载力可满意同时有
