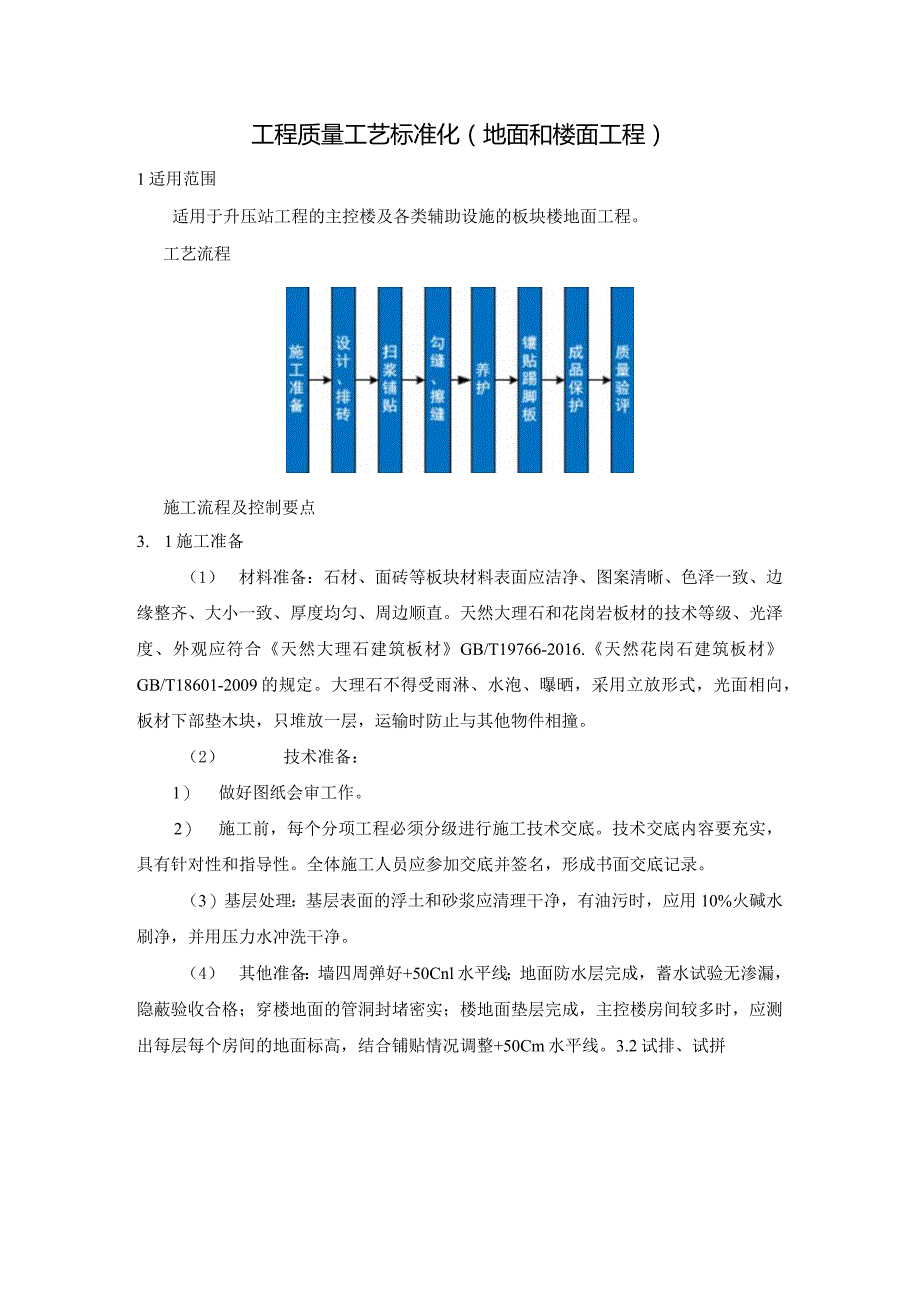

1、工程质量工艺标准化(地面和楼面工程)1适用范围适用于升压站工程的主控楼及各类辅助设施的板块楼地面工程。工艺流程施工流程及控制要点3. 1施工准备(1) 材料准备:石材、面砖等板块材料表面应洁净、图案清晰、色泽一致、边缘整齐、大小一致、厚度均匀、周边顺直。天然大理石和花岗岩板材的技术等级、光泽度、外观应符合天然大理石建筑板材GB/T19766-2016.天然花岗石建筑板材GB/T18601-2009的规定。大理石不得受雨淋、水泡、曝晒,采用立放形式,光面相向,板材下部垫木块,只堆放一层,运输时防止与其他物件相撞。(2) 技术准备:1) 做好图纸会审工作。2) 施工前,每个分项工程必须分级进行施工
2、技术交底。技术交底内容要充实,具有针对性和指导性。全体施工人员应参加交底并签名,形成书面交底记录。(3)基层处理:基层表面的浮土和砂浆应清理干净,有油污时,应用10%火碱水刷净,并用压力水冲洗干净。(4) 其他准备:墙四周弹好+50Cnl水平线;地面防水层完成,蓄水试验无渗漏,隐蔽验收合格;穿楼地面的管洞封堵密实;楼地面垫层完成,主控楼房间较多时,应测出每层每个房间的地面标高,结合铺贴情况调整+50Cm水平线。3.2试排、试拼根据现场实测,绘制出各房间准确尺寸图。综合考虑房间实际尺寸、中心线位置、板材规格、纹理图案、埋件位置以及相连通房间走廊板材拼接等要求,在电脑上进行模拟排块设计,绘制“排块

3、设计图”注意每边不宜有两列非整砖,且非整砖宽度不小于1/2整砖。按照“排块设计图”,使用大型专用切割刀具对I需切割板材以及异形板材进行加工,保证切割后的边角光滑、细腻。所有板材,舞.,加工完成后,按“排块设计图”将不同花纹、不同拼花式样的板材预先编号。A7I镶贴时,严格按编号顺序施工。蹲便器周围地砖蟠粘M3.3 扫浆、铺贴(1)板材铺贴前,应对地面基层进行湿润,刷水灰比为0.5的水泥素浆,随刷随铺干硬性砂浆结合层,从里往外,从大面往小面摊铺,铺好后用大杠尺刮平,再用抹子拍实找平。结合层砂浆干硬程度以手捏成团,落地即散为宜。板材应先试贴,先将板材按通线平稳铺下,用橡皮锤垫木块轻击,使砂浆密实,缝
4、隙、平整度满足要求后,揭开板块,发现结合层不密实有空隙时,应填砂浆搓平,在板材背面批8IOnInl素水泥浆,正式铺贴。地漏居中粘贴地砖(2)按设计确定结合层厚度,并拉十字线控制厚度及表面平整度。用橡皮锤均匀轻击板面,找直、找平。每铺好一块,使用水平尺、直尺检查,板材拼缝处用手触摸检查。为防止铺贴后表面有反碱现象发生,天然石材铺贴前,应采用防碱背涂处理剂进行背涂处理。卫生间排版设计时应将蹲便器和地漏设置在板块中间。3.4 勾缝、擦缝板块铺完2天后,使用1:1水泥色浆勾缝。水泥色浆先按石材颜色要求在水泥中加入矿物颜料进行调制。灌浆12天后,用棉纱及其他擦布蘸色浆擦缝,粘附在板面上的浆液随手用湿纱头
5、擦干净。3.5 养护板块铺完24h后,表面撒上干净锯末保护,喷水养护。时间不少于7天,待结合层的水泥砂浆达到设计要求后,经清洗、晾干后,方可打蜡擦亮。3.6 镶贴踢脚板踢脚板用板块,一般采用与地面块材同品种、同规格、不同颜色的材料,踢脚板的缝与地面缝形成通缝。铺设时应在房间的两端头阴角处各镶贴一块砖,出墙厚度和高度应符合设计要求,并以此砖上边为标准挂线,开始铺贴。踢脚板浸湿晾干,在背面抹1:2水泥砂浆8IOlnm厚,然后拉通长控制线粘贴,用木锤轻击密实,靠尺找直找平,方尺找角。次日,用同色水泥浆擦缝。楼梯处踢脚板应裁割仔细,具体尺寸应逐块尺量获得。墙体刷涂料前,应采用美纹带粘贴在踢脚板上口,防
6、止污染。3.7 成品保护(1) 切割地砖时,不得在刚铺贴好的砖面层上操作。面砖铺贴完成以后应撒锯末保护。(2) 铺贴砂浆抗压强度达到1.2MPa时,方可上人进行操作,但必须注意油漆、砂浆不得放在板块上,铁管等硬器不得碰坏砖面层。喷浆时要对面层进行覆盖保护。3.8 质量检查板块面应坚实、平整、洁净,缝格顺直,不应有空鼓、松动、脱落和裂缝、污染现象。有泄水要求的地面、楼面,坡度符合设计要求,地面无积水,与地漏、管道跟部结合处严密牢固,无渗漏。楼梯踏步和台阶缝隙宽度一致,相邻两步高度差不超过5mm,防滑条顺直,地面镶边用料及尺寸,符合设计要求和施工规范要求,边角整齐、光滑。3.9 防静电活动地板控制
7、室、继保室有时为防静电活动地板面层,在施工中应注意以下要求:(1) 金属支架应支承在坚实的基层上,基层应平整、光洁、干燥、不起灰。铺设活动地板的标高符合设计要求,铺设前应进行活动地板排版、设计。(2)选择符合房间尺寸的板块模数,如无法满足时,非整块板不得有小于1/2板块出现,且应放在房间阴角部位。(3) 在墙体四周弹设标高控制线,依据标高控制线,由外往里铺设,铺设时应规方,并预留洞口与设备位置。(4) 先将活动地板各部分组装好,以基准线为准,固定支架的底座,连接支架和框架。根据标高控制线确定面板高度,带线调整支压螺杆。用水平尺调整每个支座的粘贴砖地面高度,使支架均匀受力。(5) 活动地板为成品
8、地板在支托调整好后可直接安装,活动地板应从相临两边依次向外铺装,为保证平整,并可转动、调换活动地板位置,不得在地板下加垫。活动地板在墙边接漏、缝处,安装踢脚线覆盖。通网风口等处采用异形活动地板安装。(6)活动地板完成后应做好成品保护,防止涂料二次污染,严禁对地板表面活动地板地面造成硬物损伤。3. 10质量验评(1)地砖表面平整度允许偏差W2. Omm0(2)缝格平值度允许偏差W2. Oninio(3)接缝高低差允许偏差WO. 5mm。(4)踢脚线上口平直度允许偏差WL Omnio(5)板块间隙宽度允许偏差WL Oinm0(6)地砖无破边损角、划痕等质量缺陷4地面和楼面检查项目及质量标准3.1
9、地面节能工程质量标准和检验方法检查项目质量标准检验方法及器具主控项目1保温材料品种、规格、性能地面节能工程使用的保温材料,其导热系数、密度、抗压强度或压缩强度、燃烧性能应符合设计要求观察、尺量或称重检查;核查质量证明文件和更验报告2基层处理地面节能工程施工前,应对基层进行处理,使其达到设计和施工方案的要求对照设计和施工方案观察检查3保温层、隔离层、保护层地面保温层、隔高层、保护层等各层的设置和构造做法以及保温层的厚度应符合设计要求,并应按施工方案施工对照设计和施工方案观察检查:尺量检查4地面节能地面节能工程施工质量应符合下列规定:(1)保温板与基层之间、各构造层之间的黏结应牢固,缝隙应严密。(
10、2)保温浆料应分层施工。(3)穿越地面直接接触室外空气的各种金属管道应按设计要求,采取隔断热桥的保温措施观察检查;核查隐蔽工程验收记录5有防水要求的地面不得影响地面排水坡度,保温层面层不得渗漏用长500mm的水平尺检查;观察检查6严寒、寒冷地区地面保温建筑首层直接与土壤接触的地面、采暧地下室与土壤接触的外墙、毗邻不采暖空间的地面以及底面直接接触室外空气的地面应按设计要求采取保温措施对照设计观察检查7保温层的表面防潮层、保护层应符合设计要求观察检查8地面辐射采暖工程地面节能应符合设计要求及JGJ142辐射供暖供冷技术规程的规定观察检查3.2 活动地板面层质量标准和检验方法类别序号检查项目质量标准
11、单位检验方法及器具主控项目1材料质量必须符合设计要求,且应具有耐磨、防潮、阻燃、耐污染、耐老化和导静电等特点观察检查和检查材质合格证明文件及检测报告2面层质量要求面层无裂纹、掉角和缺楞等缺陷。行走无响声、无摆动观察和脚踩检查3支架安装支架高度符合设计要求,螺栓必须紧固,缓冲垫放置平稳、整齐,支架整体牢固、稳定观察和摇动检查4支架防腐处理应符合设计要求观察检查一般项目1面层外面质量面层应排列整齐,表面洁净、色泽一致,接缝均匀、周边顺直观察检查2表面平整度2.0mm2m靠尺和楔形塞尺检查3缝格平直偏差2.5mm拉5m线和钢尺检查4接缝高低差0.4mm钢尺和楔形塞尺检查5板块间隙宽度偏差0.2nun
12、钢尺检查6支架高度偏差5mm钢尺检查7踢脚线上口平直度2.0mm拉5m线和钢尺检查3.3 实木地板面层质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具主控项目1材料质量采用的材质和铺设时的木材含水率必须符合设计要求。木搁栅、垫木和毛地板等必须做防腐、防蛀处理观察检查和检查材质合格证明文件及检测报告2木搁栅安装应牢固、平直,其间距和稳固方法必须符合设计要求观察和脚踩检查3面层铺设面层铺设牢固;粘接无空鼓观察、脚踩或小锤轻击检查一般项目1面层质量实木地板面层应刨平、磨光,无明显刨痕和毛刺等现象;图案清晰,颜色均匀一致观察、手摸和脚踩检查2面层缝隙面层缝隙应严密;接头位置应错开,表面洁净
13、观察检查3拼花地板接缝应对齐,粘、钉严密;缝隙宽度均匀一致;表面洁净,胶粘无溢胶观察检查一般项目4踢脚线质量表面应光滑,接缝严密,高度一致观察和钢尺检查5木搁栅间距偏差20mm钢尺检查6平整度3.02m靠尺和楔形塞尺检查7板面缝隙宽度偏差松木地板1.0mm钢尺检查硬木地板0.5拼花地板0.28表面平整度松木地板3.0mm靠尺和楔形塞尺检查硬木地板2.0拼花地板2.09踢脚线上口平直度3.0mm拉5m线(不足5m拉通线)和钢尺检查10板面拼缝平直偏差3.0mm拉5m线(不足5m拉通线)和钢尺检查11相邻板材高差0.5mm钢尺和楔形塞尺检查12踢脚线与面层的接缝1.0mm楔形塞尺检查4. 4实木复
14、合地板面层质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具主控项目1材料质量采用的条材和块材其技术等级及质量要求应符合设计要求。木搁栅、垫木和毛地板等必须做防腐、防蛀处理观察检查和检查材质合格证明文件及检测报告2木搁栅安装应牢固、平直,其间距和稳固方法必须符合设计要求观察和脚踩检查3面层铺设面层铺设牢固;粘接无空鼓观察、脚踩或小锤轻击检查4面层外观质量面层图案和颜色应符合设计要求,图案清晰,颜色一致,板面无翘曲观察、手摸和脚踩检查5面层的接头应错开、缝隙严密、表面洁净观察检查6踢脚线质量表面光滑,接缝严密,高度一致观察和钢尺检查7木搁栅间距偏差20mm钢尺检查8平整度3.0mm2m靠尺和楔形塞尺检查9板面缝隙宽度偏差0.5mm钢尺检查10表面平整度2.0mm2m靠尺和楔形塞尺检查1
