《总经理工作会议纪要.docx》由会员分享,可在线阅读,更多相关《总经理工作会议纪要.docx(7页珍藏版)》请在第壹文秘上搜索。

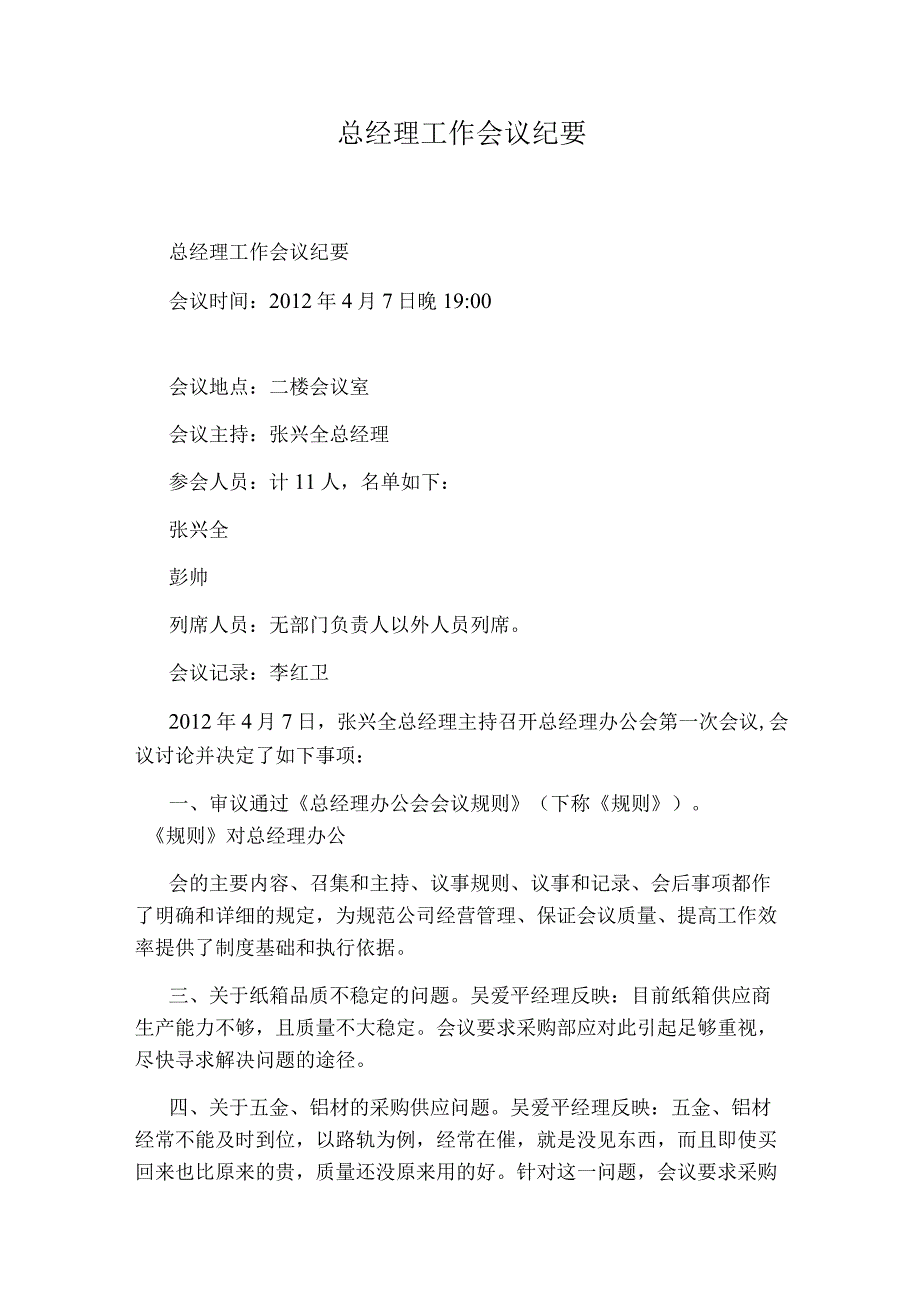

1、总经理工作会议纪要总经理工作会议纪要会议时间:2012年4月7日晚19:00会议地点:二楼会议室会议主持:张兴全总经理参会人员:计11人,名单如下:张兴全彭帅列席人员:无部门负责人以外人员列席。会议记录:李红卫2012年4月7日,张兴全总经理主持召开总经理办公会第一次会议,会议讨论并决定了如下事项:一、审议通过总经理办公会会议规则(下称规则)。规则对总经理办公会的主要内容、召集和主持、议事规则、议事和记录、会后事项都作了明确和详细的规定,为规范公司经营管理、保证会议质量、提高工作效率提供了制度基础和执行依据。三、关于纸箱品质不稳定的问题。吴爱平经理反映:目前纸箱供应商生产能力不够,且质量不大稳

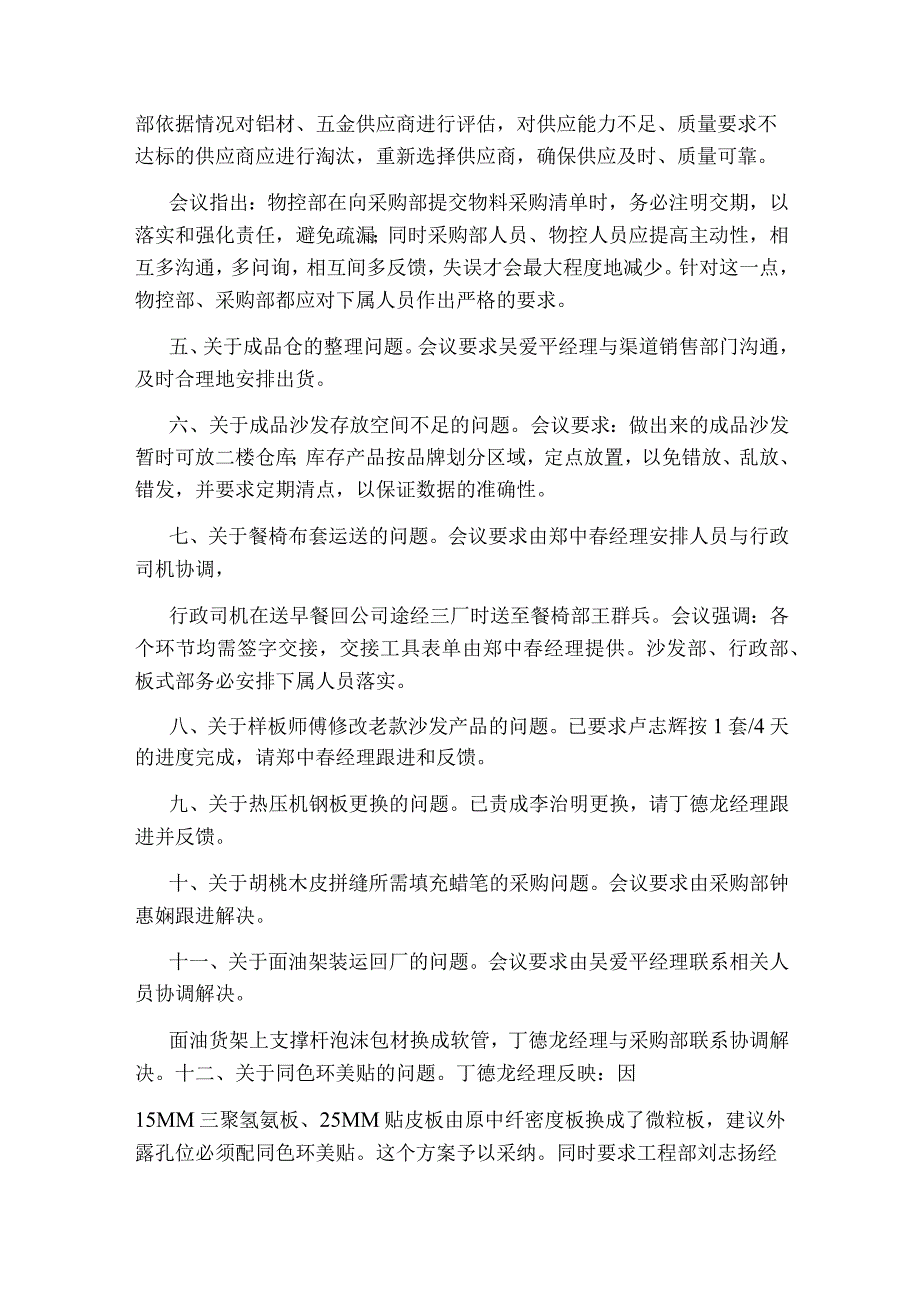

2、定。会议要求采购部应对此引起足够重视,尽快寻求解决问题的途径。四、关于五金、铝材的采购供应问题。吴爱平经理反映:五金、铝材经常不能及时到位,以路轨为例,经常在催,就是没见东西,而且即使买回来也比原来的贵,质量还没原来用的好。针对这一问题,会议要求采购部依据情况对铝材、五金供应商进行评估,对供应能力不足、质量要求不达标的供应商应进行淘汰,重新选择供应商,确保供应及时、质量可靠。会议指出:物控部在向采购部提交物料采购清单时,务必注明交期,以落实和强化责任,避免疏漏;同时采购部人员、物控人员应提高主动性,相互多沟通,多问询,相互间多反馈,失误才会最大程度地减少。针对这一点,物控部、采购部都应对下属人

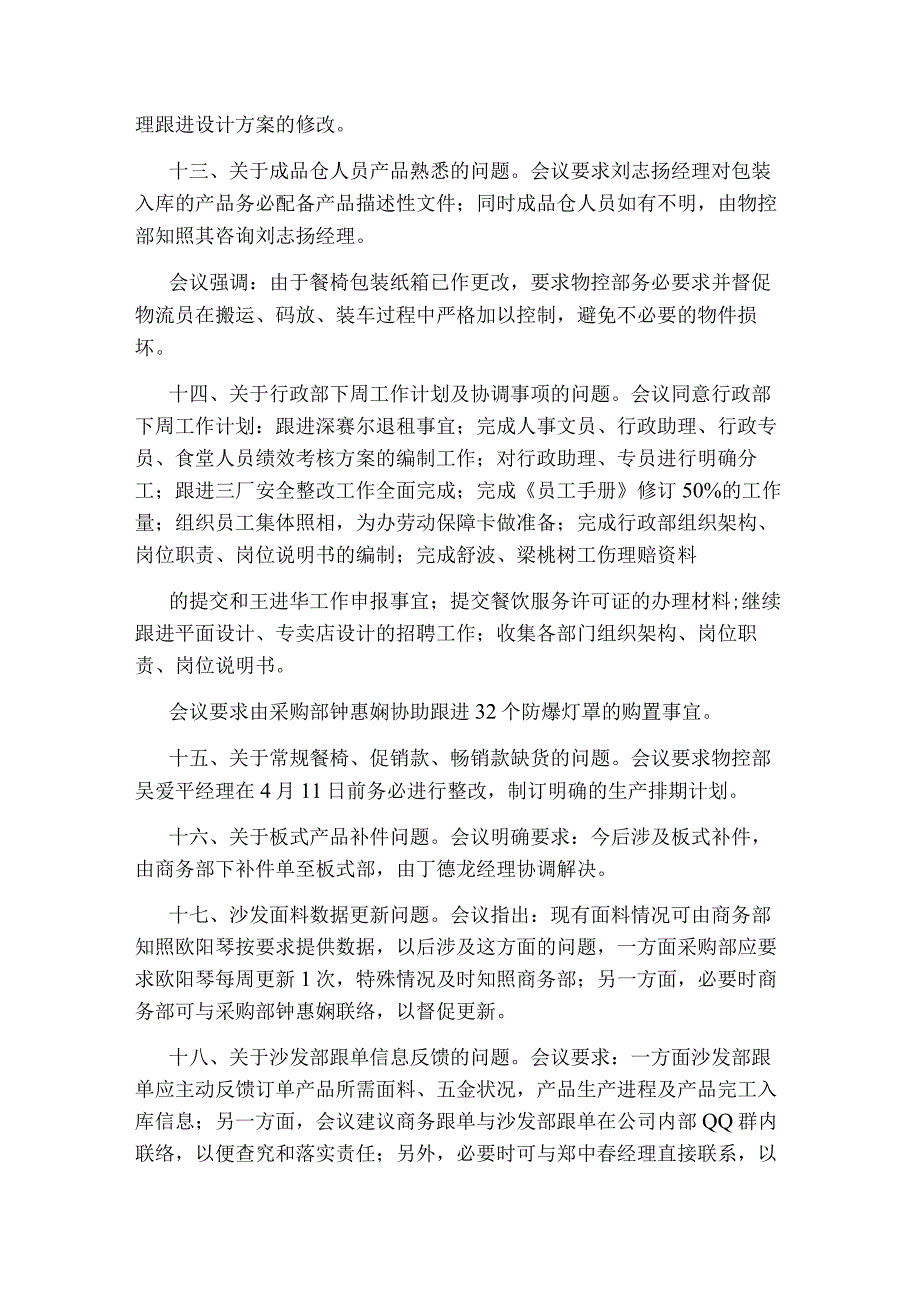

3、员作出严格的要求。五、关于成品仓的整理问题。会议要求吴爱平经理与渠道销售部门沟通,及时合理地安排出货。六、关于成品沙发存放空间不足的问题。会议要求:做出来的成品沙发暂时可放二楼仓库;库存产品按品牌划分区域,定点放置,以免错放、乱放、错发,并要求定期清点,以保证数据的准确性。七、关于餐椅布套运送的问题。会议要求由郑中春经理安排人员与行政司机协调,行政司机在送早餐回公司途经三厂时送至餐椅部王群兵。会议强调:各个环节均需签字交接,交接工具表单由郑中春经理提供。沙发部、行政部、板式部务必安排下属人员落实。八、关于样板师傅修改老款沙发产品的问题。已要求卢志辉按1套/4天的进度完成,请郑中春经理跟进和反馈
4、。九、关于热压机钢板更换的问题。已责成李治明更换,请丁德龙经理跟进并反馈。十、关于胡桃木皮拼缝所需填充蜡笔的采购问题。会议要求由采购部钟惠娴跟进解决。十一、关于面油架装运回厂的问题。会议要求由吴爱平经理联系相关人员协调解决。面油货架上支撑杆泡沫包材换成软管,丁德龙经理与采购部联系协调解决。十二、关于同色环美贴的问题。丁德龙经理反映:因15MM三聚氢氨板、25MM贴皮板由原中纤密度板换成了微粒板,建议外露孔位必须配同色环美贴。这个方案予以采纳。同时要求工程部刘志扬经理跟进设计方案的修改。十三、关于成品仓人员产品熟悉的问题。会议要求刘志扬经理对包装入库的产品务必配备产品描述性文件;同时成品仓人员如
5、有不明,由物控部知照其咨询刘志扬经理。会议强调:由于餐椅包装纸箱已作更改,要求物控部务必要求并督促物流员在搬运、码放、装车过程中严格加以控制,避免不必要的物件损坏。十四、关于行政部下周工作计划及协调事项的问题。会议同意行政部下周工作计划:跟进深赛尔退租事宜;完成人事文员、行政助理、行政专员、食堂人员绩效考核方案的编制工作;对行政助理、专员进行明确分工;跟进三厂安全整改工作全面完成;完成员工手册修订50%的工作量;组织员工集体照相,为办劳动保障卡做准备;完成行政部组织架构、岗位职责、岗位说明书的编制;完成舒波、梁桃树工伤理赔资料的提交和王进华工作申报事宜;提交餐饮服务许可证的办理材料;继续跟进平
6、面设计、专卖店设计的招聘工作;收集各部门组织架构、岗位职责、岗位说明书。会议要求由采购部钟惠娴协助跟进32个防爆灯罩的购置事宜。十五、关于常规餐椅、促销款、畅销款缺货的问题。会议要求物控部吴爱平经理在4月11日前务必进行整改,制订明确的生产排期计划。十六、关于板式产品补件问题。会议明确要求:今后涉及板式补件,由商务部下补件单至板式部,由丁德龙经理协调解决。十七、沙发面料数据更新问题。会议指出:现有面料情况可由商务部知照欧阳琴按要求提供数据,以后涉及这方面的问题,一方面采购部应要求欧阳琴每周更新1次,特殊情况及时知照商务部;另一方面,必要时商务部可与采购部钟惠娴联络,以督促更新。十八、关于沙发部
7、跟单信息反馈的问题。会议要求:一方面沙发部跟单应主动反馈订单产品所需面料、五金状况,产品生产进程及产品完工入库信息;另一方面,会议建议商务跟单与沙发部跟单在公司内部QQ群内联络,以便查究和落实责任;另外,必要时可与郑中春经理直接联系,以作及时回应。十九、关于沙发部小件物品无人跟踪的问题。会议要求今后由沙发部跟单专人跟进,统一收集,定时段交与沙发库房,并办好入库手续,库房也指定固定专属区域。存放。吴爱平经理、郑中春经理予以协调落实。二十、关于售后及责任追究问题。会议决定暂由张兴全总经理直接受理。二十一、关于“五一”销售工具的准备问题。会议明确要求:25套布版由郑中春经理安排落实;色板封面制作由钟
8、惠娴负责;海绵样品则由张兴全总经理与渠道销售部门沟通后落实跟进。二十二、关于打样出来的科墨产品的清理问题。会议要求由郑中春经理安排制成成品,由公司内部进行处理。二十三、关于西玛菲丝床架交期和睡品等原材料库存的问题。会议明确西玛菲丝床架交期非特殊情况是5天,张兴全总经理将与相关协作厂商联络确认;而睡品等原材料库存点则由李经卫跟进解决。二十四、关于成都展的新品准备问题。会议要求由刘志扬经理与营销平台沟通,确定参展产品、产品款式等,做到早计划、早安排、早落实。记录人(签字):主持人(签字):二。一二年四月七日送:张兴全总经理发:何金玲、钟惠娴、胡辉辉、彭帅、文IJ刚、吴爱平、刘志扬、丁德龙、李红卫、
9、郑中春(共印3份)总经理工作会议纪要篇2公司办公室整理2011年3月12日3月12日,Q总主持召开了本月总经理办公会议,公司领导及各部门负责人参加会议。会议主要就公司当前的生产和各项管理工作进行了讨论和分析,同时对相关工作作了部署和安排,最后Q总在会上作了总结,并对各项管理工作提出了要求。现将本次会议的主要内容纪要如下:一、重视计划管理,强化计划执行力。与此同时,要求全面实施工程卡制度,深化落实制度推行的深度和广度,以进一步细化对施工单位的质量、计划、安全、成本等考核,把这一制度真正落到实处。二、强化组织手段,深挖内部潜力,确保生产任务完成。今年生产任务重,新建、扩建的基建项目多,会议强调要通
10、过强化各种组织手段,对现有场地和劳动力资源作进一步整合和合理使用,深入挖掘内部潜力,确保生产任务完成。一是针对目前总组场地相对紧张的情况,在新的场地建设完成前,新合拢的船只要考虑总段吊装合拢和分段散装合拢相结合的办法,对平直的底部分段,考虑层层叠加进行总组的办法,生产部门对此要进行周密策划。同时,船研所今后在确定分段划分方案时,应在考虑吊装数量的同时充分考虑吊装时长,并首先按此思路对4800项目的分段划分方案进行调整。二是根据冲砂、涂装目前发挥的产能仍不能很好的满足公司当前生产需求的情况,要求涂装部通过内部挖潜,理清前后工序和报验的衔接,进一步缩短报验流程,冲砂面积争取每天增加2000平方米。
11、同时,涂装部要与单船监造组加强沟通,提升码头、船坞涂装报验的合格率。三是鉴于目前平台分段制造跟不上进度,部分施工单位积压分段较多,部分重要分段难以按时流转到下道工序的现状,要求船加部加强组织力度,合理安排施工作业人员,抓好过程中的进度、质量控制,并对重要分段进行重点突破。三、加强部门间的协作,理顺各个管理环节。随着新产品逐步开工建造和生产场地布局的调整,难免会碰到新情况、新问题,更需要我们加强协作,进一步理顺各个管理环节。因此,必须尽快落实好以下工作:一是鉴于船配园区即将投产,对承担园区铁胭及舱盖制作的施工单位要明确分工,落实责任。同时,计划、商务、准备等部门要在近期对哪些铁胭件安排到船配园区
12、生产进行策划。二是针对37000项目首制船管子修改周期过长,对生产进度造成影响,要求计划部、生产部门与商务部、船研所商议,对修改限定时间。三是针对管加车间搬迁到船配园区后,管子临时修补面临困难的情况,要求落实管子临时修补的场地,以方便管子临时修改时的加工、处理。四是由于内业余料场地使用较为紧张,导料速度缓慢,要求设备部对场地上的导轨进行接长,以扩大余料堆放空间,加快导料速度。五是对于新建的平台分段制作车间顶升胎架应尽快安装到位,并及早投入使用。四、加强物资管理,完善设备保护,控制生产成本。由于生产任务紧张,去年以来,我们对计划外物资的管理、船用设备的保护,乃至钢材利用率的控制都有所松懈,造成了
13、一定的浪费。为此要着重做好以下工作:一是针对修改造成增补较多和设备缺损情况较为严重,浪费较大二是计划外物管理办法执行后,相关的分析工作还未有效开展,导致目前很多物资的增补原因不清,情况不明,相关部门应着手抓好数据的统计和分析工作。三是鉴于型材规格较多,导致对接的工作量较大,且无法统计的情况,要减少后续的型材订货规格,以进一步提高型材利用率。五、丰富管理内涵,提升企业档次。一是要加快落实责任制的考核:一方面,办公室要与各部门做好衔接,将各部门已建立的考核制度系统化,加快推近考核体系的建立和落实。另一方面,要深入推进项目负责制,加强在项目推进过程中对各部门人员的考核。二是要加快落实三项认证体系的改
14、进项和不符合项的.整改,确保三项认证体系5月底的外审工作顺利进行。同时,要重视和加强消防安全工作,特别是设备部要做好模块公司消防验收和山体爆破工程和安全协议的签订工作。牵线搭桥。三是要重视两项工作。一方面要高度重视绩效考核工作,在考核体系建立的过程当中,应把能够与考核挂钩的工作尽量与考核挂钩起来,建立公平、公正的考核机制。另一方面,要重视当前大规模整合中生产设施和基建工作的推进,严格按照3月9日会议的精神的规划部署进行跟踪落实。四是要加强人文关怀。在关注青年员工的同时,对德兴来员的分配,及其工作、生活要加以关心,帮助他们又好、又快地融入欧华团队。另外,在后勤配套方面要高度关注,多想办法,为员工做好服务,为生产做好保障。
