《预应力施工专项安全施工方案.docx》由会员分享,可在线阅读,更多相关《预应力施工专项安全施工方案.docx(16页珍藏版)》请在第壹文秘上搜索。

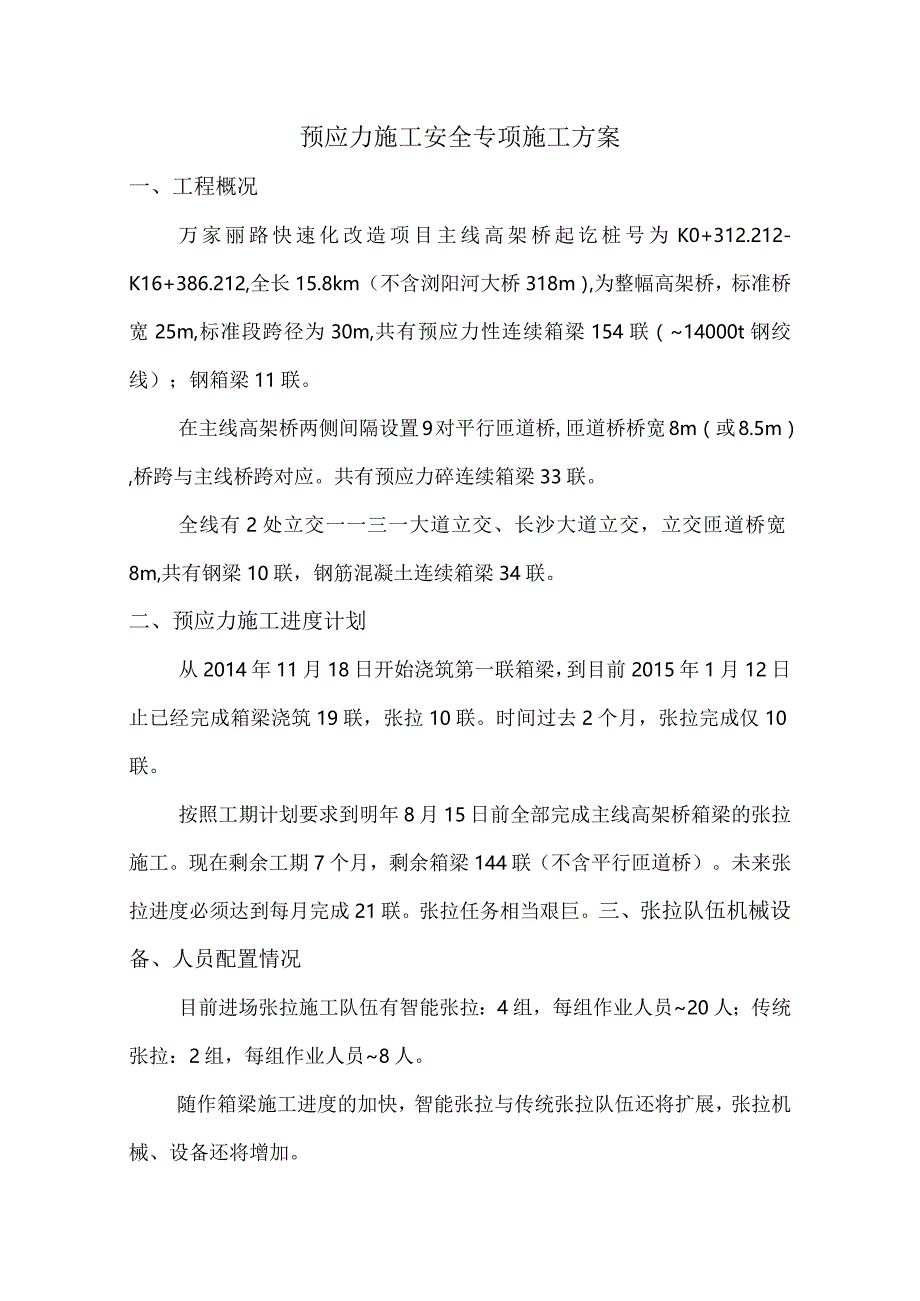

1、预应力施工安全专项方案上海城建市政工程(集团)有限公司万家丽路快速化改造工程项目经理部2015年1月31日预应力施工安全专项施工方案一、工程概况万家丽路快速化改造项目主线高架桥起讫桩号为K0+312.212-K16+386.212,全长15.8km(不含浏阳河大桥318m),为整幅高架桥,标准桥宽25m,标准段跨径为30m,共有预应力性连续箱梁154联(14000t钢绞线);钢箱梁11联。在主线高架桥两侧间隔设置9对平行匝道桥,匝道桥桥宽8m(或8.5m),桥跨与主线桥跨对应。共有预应力碎连续箱梁33联。全线有2处立交一一三一大道立交、长沙大道立交,立交匝道桥宽8m,共有钢梁10联,钢筋混凝土

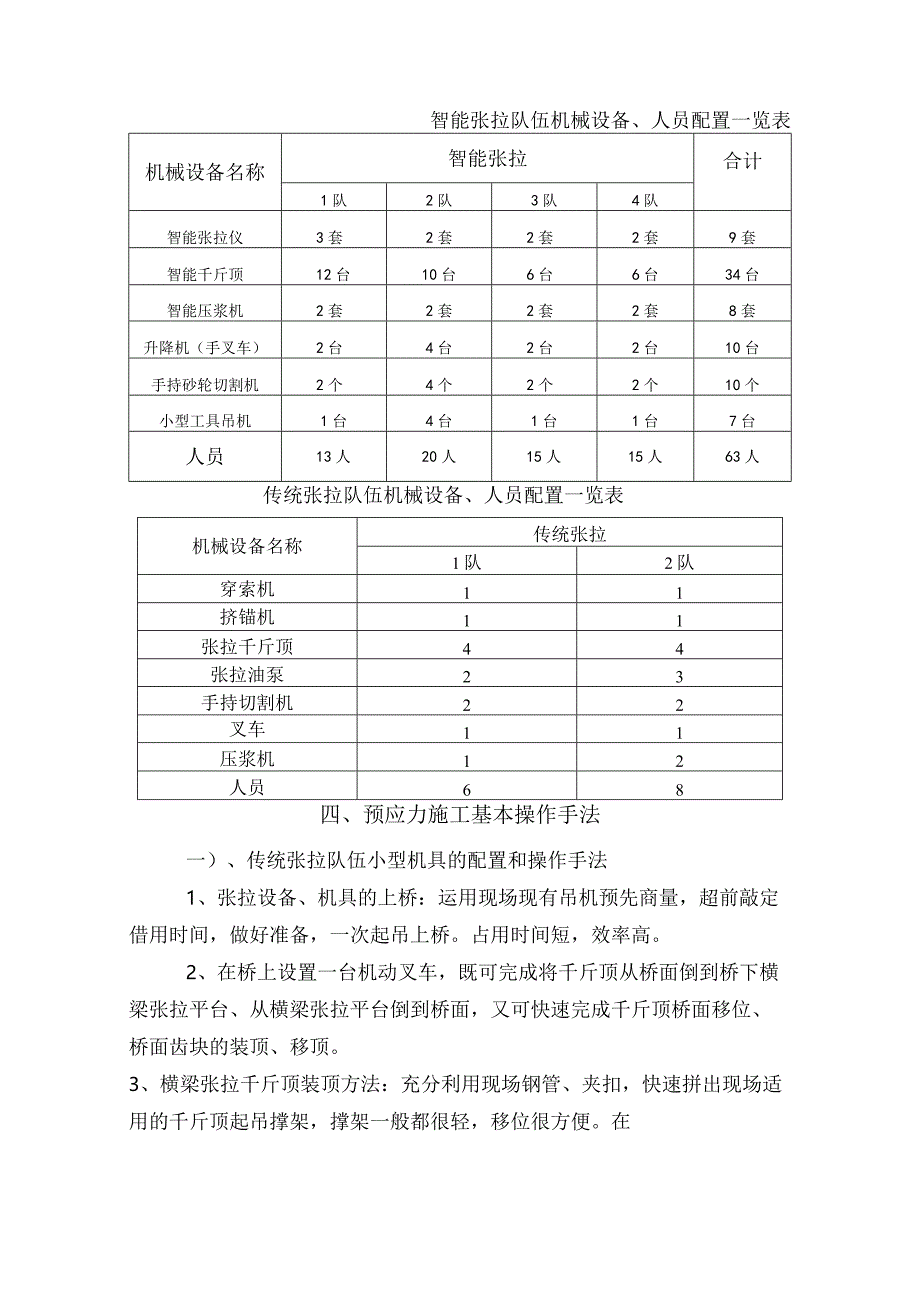

2、连续箱梁34联。二、预应力施工进度计划从2014年11月18日开始浇筑第一联箱梁,到目前2015年1月12日止已经完成箱梁浇筑19联,张拉10联。时间过去2个月,张拉完成仅10联。按照工期计划要求到明年8月15日前全部完成主线高架桥箱梁的张拉施工。现在剩余工期7个月,剩余箱梁144联(不含平行匝道桥)。未来张拉进度必须达到每月完成21联。张拉任务相当艰巨。三、张拉队伍机械设备、人员配置情况目前进场张拉施工队伍有智能张拉:4组,每组作业人员20人;传统张拉:2组,每组作业人员8人。随作箱梁施工进度的加快,智能张拉与传统张拉队伍还将扩展,张拉机械、设备还将增加。智能张拉队伍机械设备、人员配置一览表
3、机械设备名称智能张拉合计1队2队3队4队智能张拉仪3套2套2套2套9套智能千斤顶12台10台6台6台34台智能压浆机2套2套2套2套8套升降机(手叉车)2台4台2台2台10台手持砂轮切割机2个4个2个2个10个小型工具吊机1台4台1台1台7台人员13人20人15人15人63人传统张拉队伍机械设备、人员配置一览表机械设备名称传统张拉1队2队穿索机11挤锚机11张拉千斤顶44张拉油泵23手持切割机22叉车11压浆机12人员68四、预应力施工基本操作手法一)、传统张拉队伍小型机具的配置和操作手法1、张拉设备、机具的上桥:运用现场现有吊机预先商量,超前敲定借用时间,做好准备,一次起吊上桥。占用时间短,
4、效率高。2、在桥上设置一台机动叉车,既可完成将千斤顶从桥面倒到桥下横梁张拉平台、从横梁张拉平台倒到桥面,又可快速完成千斤顶桥面移位、桥面齿块的装顶、移顶。3、横梁张拉千斤顶装顶方法:充分利用现场钢管、夹扣,快速拼出现场适用的千斤顶起吊撑架,撑架一般都很轻,移位很方便。在撑架上悬挂手拉葫芦起吊千斤顶。再利用钢绞线、钢管对孔装顶就很容易搞定。4、张拉施工:传统张拉两端设备配套相同:每端1台油泵1台千斤顶,张拉分阶段、分节点相互协调,达到同步张拉。5、张拉人员及分工:张拉作业总共6人,每端3个人。开油泵的人负责记录,还要协助另外两个移顶、喂顶;两个负责移顶、装顶的工作,装顶完成后,其中之一要到桥边做
5、信息传递,负责协调油泵与千斤顶的协同工作,传递相互间的指令及信息、;另外一个就是负责测量伸长量、锚夹回缩,监视滑丝、断丝,看护千斤顶等。二)、智能张拉基本操作手法1、预应力施工机械设备、材料转场上桥方案预应力张拉施工中最重的上桥设备为压浆机一一800kg,其余较重的设备就是智能张拉千斤顶在190kg250kg,智能张拉设备150kg,这些设备的转场上桥均采用简易吊机起吊上桥。压浆材料上桥也采用简易吊机上桥。2、装顶、卸顶操作手法张拉横梁采用手动升降叉车进行喂顶、卸顶。千斤顶桥面转移以及桥面张拉、置顶均采用手动叉车完成。五、预应力张拉专项安全施工方案一)、预应力施工安全管理组织机构及管理体系预应
6、力施工现场安全管理应由张拉队负责人负责,由张拉队负责人指定现场兼职安全员,负责张拉、压浆施工的安全管理。预应力施工安全管理组织是分部安全体系的一个分支,在分部大的安全组织框架下开展安全管理工作。兼职安全员应接受分部专职安全员的指导。参加分部的安全管理会议,接受分部安全管理的检查。兼职安全员除了完成施工任务外,还应履行安全管理职责:上班前应进行当天工作的安全交底,施工中应经常检查机械设备、人、物、环境的安全状况,检查职工安全操作执行情况,对于不符合安全操作规程的方法应及时纠正,对于危及安全的行为应立即制止。对于不听劝阻的应立即上报。预应力施工安全管理条例预应力施工人员要经过张拉技术负责人组织的安
7、全、技术培训I,经过考核合格后准许上岗。张拉作业施工前,分部技术负责人要组织专业技术人员对张拉队进行交底:交底内容包括张拉顺序、各种规格、孔道钢绞线张拉控制应力、伸长量等技术要求;以及张拉操作规程及安全注意事项、组织纪律及管理制度。二)、预应力张拉施工安全措施1、施工通道及施工平台的设置1)、施工作业人员上桥应走垂直梯笼,不得攀爬走捷径。2)、进入箱室应在进人孔设置爬梯,不得蹦跳,防止进人孔周边钢筋头撞击、挂伤。3)、横梁预应力张拉施工前应搭设横梁张拉平台,上下张拉平台应有安全的爬梯和扶手。2、横梁张拉平台的结构组成、搭设方法、注意事项1、为了方便横梁张拉平台的搭设,在搭设箱梁灌注支架时,横梁
8、张拉平台范围的立杆应统一在张拉平台高度设置接头。2、平台高度不应高于底板梁高。3、平台底板采用满铺竹胶板,竹胶板底设纵横方木分配梁,方木间距不得大于0.9米;方木必须在支点处搭接,且不得使用有裂纹、病节、腐烂之方木。4、平台四周必须设置栏杆围挡,围挡高度不得小于1.2米;围挡必须具备扶手、拦腰水平杆及底部踢脚板。四周满布密目安全网。5、顺桥侧面围挡必须高出桥面不小于1.2米,该面水平杆沿竖向间距不得大于1米,且应满布密目安全网。详细结构详见横梁张拉平台示意图。6、桥面至平台应悬挂定型钢筋梯,钢筋梯底部必须与平台可靠连接。7、梯子不得垫高使用。梯脚底部应坚实并应有防滑措施,上端应有固定措施。折梯
9、使用时,应有可靠的拉撑措施。8、作业人员应从规定的通道上下,不得任意利用升降机架体等施工设备进行攀登。9、在周边临空状态下进行高处作业时应有牢靠的立足处(如搭设脚手架或作业平台),并视作业条件设置防护栏杆、张挂安全网、佩带安全带等安全措施。三)、预应力施工危险源辨识1、上下梯笼容易出现踩空、滑落;2、使用简易吊机容易出现漏电、超载倾覆、高空坠落等安全事故;3、在横梁张拉平台上作业容易发生平台垮塌、千斤顶坠落、临边跌落、高空坠物等事故。4、上下横梁平台容易出现高空坠落;5、进入箱室,容易出现钢筋划伤;6、搬运、安装千斤顶容易出现手脚挤伤、重物砸伤。7、张拉千斤顶夹片断裂伤人。8、容易发生压浆管、
10、油管爆裂。四)、预应力施工安全操作规程1、预应力张拉施工安全注意事项(1)必须经过专业培训,掌握预应力张拉的安全拄术知识并经考核合格后方可上岗。(2)张拉作业区域应设明显警示牌,非作业人员不得进入作业区。(3)高压油泵操作人员应戴护口镜;站在油泵的侧面。(4)作业前应检查高压油泵与千斤顶之间的连接件,连接件必须完好、紧固,确认安全后方可作业。(5)张拉要先上好夹具,人员离开后开泵,(6)作业前必须在张拉端设置5cm厚的防护木板。(7)必须按照检测机构检验、编号的配套组使用张拉机具。(8)张拉时必须服从统一指柞,严格按照技术交底要求读表。油压不得超过技术交底规定值。(9)不论拉伸或放松都应缓慢均
11、匀,发现油泵、千斤顶、锚卡具有异常,应立即停止张拉。(10)发现滑动或其他问题时,要先停泵,处理好后才能重新进行操作。(10)张拉要严格按照规定应力和伸长率进行,不得随便变更。(10)千斤顶支架必须与构件对准,放置平整、稳固,测量拉伸长度、加楔和拧紧螺栓应先停止拉伸,作业人员应站在两侧操作,所有人员都不能从千斤顶正面通过或停留,以防回弹伤人。(11)施加荷载时,严禁敲击、调整施力装置。(12)张拉时千斤顶行程不得超过技术交底的规定值。(13)两端或分段张拉时,作业人员应明确联络信号,协调配合。(14)操作千斤顶和测量伸K值的人员应站在千斤顶侧面操作,千斤顶顶力作用线方向不得有人。(15)高处张
12、拉时,作业人员应在牢固、有防护栏的平台上作业,上下平台必须走安全梯或马道。(16)张拉完成后应及时灌浆、封锚。(17)灌(压)浆时,应严格按规定压力进行,输浆管道应畅通,阀门接头要严密牢固。(18)堵灌浆孔时应站在孔的侧面。(19)压浆时,所有人员不得站在孔道正面或从孔道正面通过。2、简易吊机安全操作规程(1)使用民用简易吊机应指定司机和信号员,并经安全技术和安全操作培训,方可上岗操作,也不得随意更换司机和信号员。(2)简易吊机的安装应符合说明书或设计计算书要求,并牢固可靠。(3)平衡压重重量应满足最大吊重需要。(4)如底部用螺栓或电焊连接时,螺栓应上足拧紧,电焊质量应良好,采用地垄等方式固定
13、卷扬机时,地垄受的拉力要有符合规定的安全系数,并捆扎牢靠,方向顺直。(5)卷扬机安装应牢固平稳,方向正确,并符合设计。使用时须严格执行卷扬机安全操作规程的规定。(6)卷扬机电线接线应应符合施工安全用电规定。电器控制部分应有接零保护、欠压保护功能。(7)简易吊机必须经验收合格方可使用,验收内容应做到量化,参与验收人员签名。(8)使用前应对起吊钢丝绳、限位保险装置,刹车进行检查,并齐全完好,触动开关应灵敏可靠。(9)作业司机应在班前作日常检查和作空载试运行。(10)卷扬机卷筒上的钢丝绳,应依次靠近,排列整齐,留在卷筒上的钢丝绳不得少于3圈,卷扬机卷绕钢丝绳时,不得用手引导,严禁人员在绳旁停留或跨越
14、正在工作的钢丝绳。(Il)滑车、吊钩应根据起重量选用,无重量标志的滑车、吊钩应经计算或试验确定,并要符合规定的安全系数。(12)滑车、吊钩使用前,应检查轮轴、钩环、撑架、轮槽、拉板、吊钩等有无裂纹或损伤,配件是否齐全,转动部分是否灵活,确认完好方可使用,吊钩如有永久裂纹或变形时,应当更换。(13)滑车、吊钩固定的位置应牢固可靠,方向正确、吊具拴挂好后应封钩。(14)起吊物件时,待物件提高1020cm,暂停起吊,检查滑车,钢丝绳是否塞牙、跳槽等,确认无异常方可继续起吊。(15)起吊司机应注意跟踪上升的重物,达到起吊高度应及时停机,防止起吊过头损坏机械。(16)禁止人员、车辆在吊机作业范围通行、停
15、留。(17)起重吊装高处作业人员应佩带工具袋,工具及零配件应装入工具袋内,不得抛掷物品。(18)重物起升和下降速度应平稳、均匀,不得突然制动;左右回转应平稳,当回转未停稳前不得作反向动作。(19)起吊物件应拉溜绳,速度要均匀,禁止突然制动和变换方向;操作控制器时,不得直接变换运转方向。(20)钢丝绳、卡环的使用,按出厂的规格说明书,无规格说明书的钢丝绳,应做拉力强度试验确定合格,方可使用。(21)应根据起吊物件的重量选用钢丝绳和卡环,使用前宜经计算决定。钢丝绳的允许承载力可用下面的简单公式来确定:钢丝绳的允许承载力二直径(毫米)X直径(毫米)4.5(公斤)(22)钢丝绳的报废断丝标准和磨损,应符合规定要求,起吊重的结构或重大部件时,宜使用新钢丝绳。(23)钢丝绳在编结成绳套时,编结部分的长度不得小于该绳直径的15倍且不得短于30cm,用绳卡连接时,必须选择与钢丝绳直径
