《灌注桩导管安装方案.docx》由会员分享,可在线阅读,更多相关《灌注桩导管安装方案.docx(1页珍藏版)》请在第壹文秘上搜索。

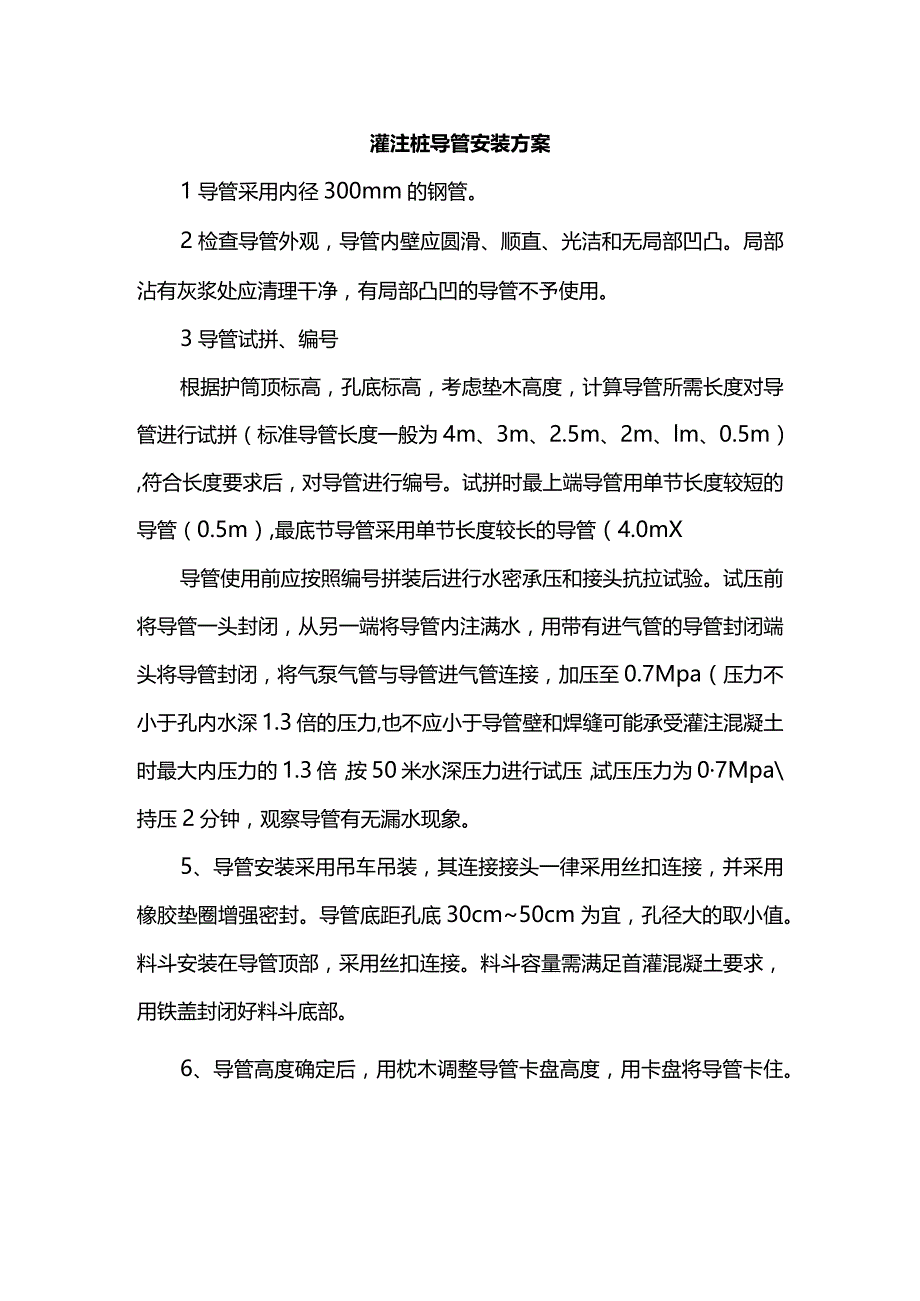

灌注桩导管安装方案1导管采用内径300mm的钢管。2检查导管外观,导管内壁应圆滑、顺直、光洁和无局部凹凸。局部沾有灰浆处应清理干净,有局部凸凹的导管不予使用。3导管试拼、编号根据护筒顶标高,孔底标高,考虑垫木高度,计算导管所需长度对导管进行试拼(标准导管长度一般为4m、3m、2.5m、2m、lm、0.5m),符合长度要求后,对导管进行编号。试拼时最上端导管用单节长度较短的导管(0.5m),最底节导管采用单节长度较长的导管(4.0mX导管使用前应按照编号拼装后进行水密承压和接头抗拉试验。试压前将导管一头封闭,从另一端将导管内注满水,用带有进气管的导管封闭端头将导管封闭,将气泵气管与导管进气管连接,加压至0.7Mpa(压力不小于孔内水深1.3倍的压力,也不应小于导管壁和焊缝可能承受灌注混凝土时最大内压力的1.3倍,按50米水深压力进行试压,试压压力为07Mpa持压2分钟,观察导管有无漏水现象。5、导管安装采用吊车吊装,其连接接头一律采用丝扣连接,并采用橡胶垫圈增强密封。导管底距孔底30cm50cm为宜,孔径大的取小值。料斗安装在导管顶部,采用丝扣连接。料斗容量需满足首灌混凝土要求,用铁盖封闭好料斗底部。6、导管高度确定后,用枕木调整导管卡盘高度,用卡盘将导管卡住。
