某人民防空工程竣工验收指引.docx

上传人:p** 文档编号:648252 上传时间:2024-01-02 格式:DOCX 页数:13 大小:89.46KB
下载 相关 举报
某人民防空工程竣工验收指引.docx_第1页
第1页 / 共13页
某人民防空工程竣工验收指引.docx_第2页
第2页 / 共13页
某人民防空工程竣工验收指引.docx_第3页
第3页 / 共13页
某人民防空工程竣工验收指引.docx_第4页
第4页 / 共13页
某人民防空工程竣工验收指引.docx_第5页
第5页 / 共13页
某人民防空工程竣工验收指引.docx_第6页
第6页 / 共13页
某人民防空工程竣工验收指引.docx_第7页
第7页 / 共13页
某人民防空工程竣工验收指引.docx_第8页
第8页 / 共13页
某人民防空工程竣工验收指引.docx_第9页
第9页 / 共13页
某人民防空工程竣工验收指引.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某人民防空工程竣工验收指引.docx》由会员分享,可在线阅读,更多相关《某人民防空工程竣工验收指引.docx(13页珍藏版)》请在第壹文秘上搜索。

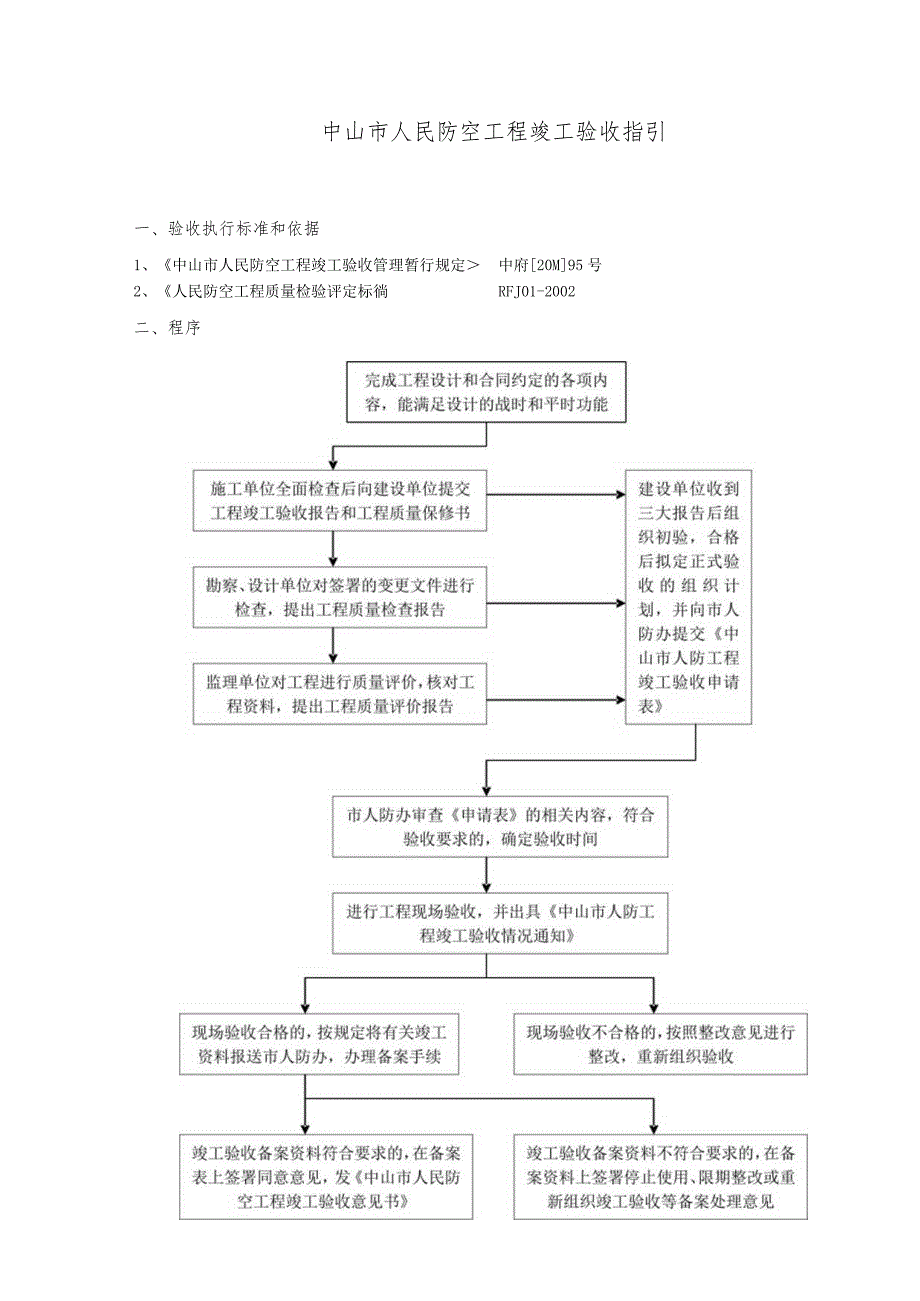

1、中山市人民防空工程竣工验收指引一、验收执行标准和依据1、中山市人民防空工程竣工验收管理暂行规定中府20M95号2、人民防空工程质量检验评定标徜RFJ01-2002二、程序三、表格及资料清单1、中山市人防工程竣工验收申请表(附后)2、中山市人防工程竣工验收备案表(附后)3、竣工验收备案资料的整理要求竣工验收备案资料一、需要资料:1、人防工程竣工验收备案表一式二份;2、人防工程档案。包括人防工程概况、建设核准单、施工图设计文件审查意见、竣工验收资料、竣工验收报告、质量验收记录及其它有关质量检测和功能性试验资料。二、资料整理要求:K竣工验收资料按照建筑工程施工质量验收统一标准(GB503002001

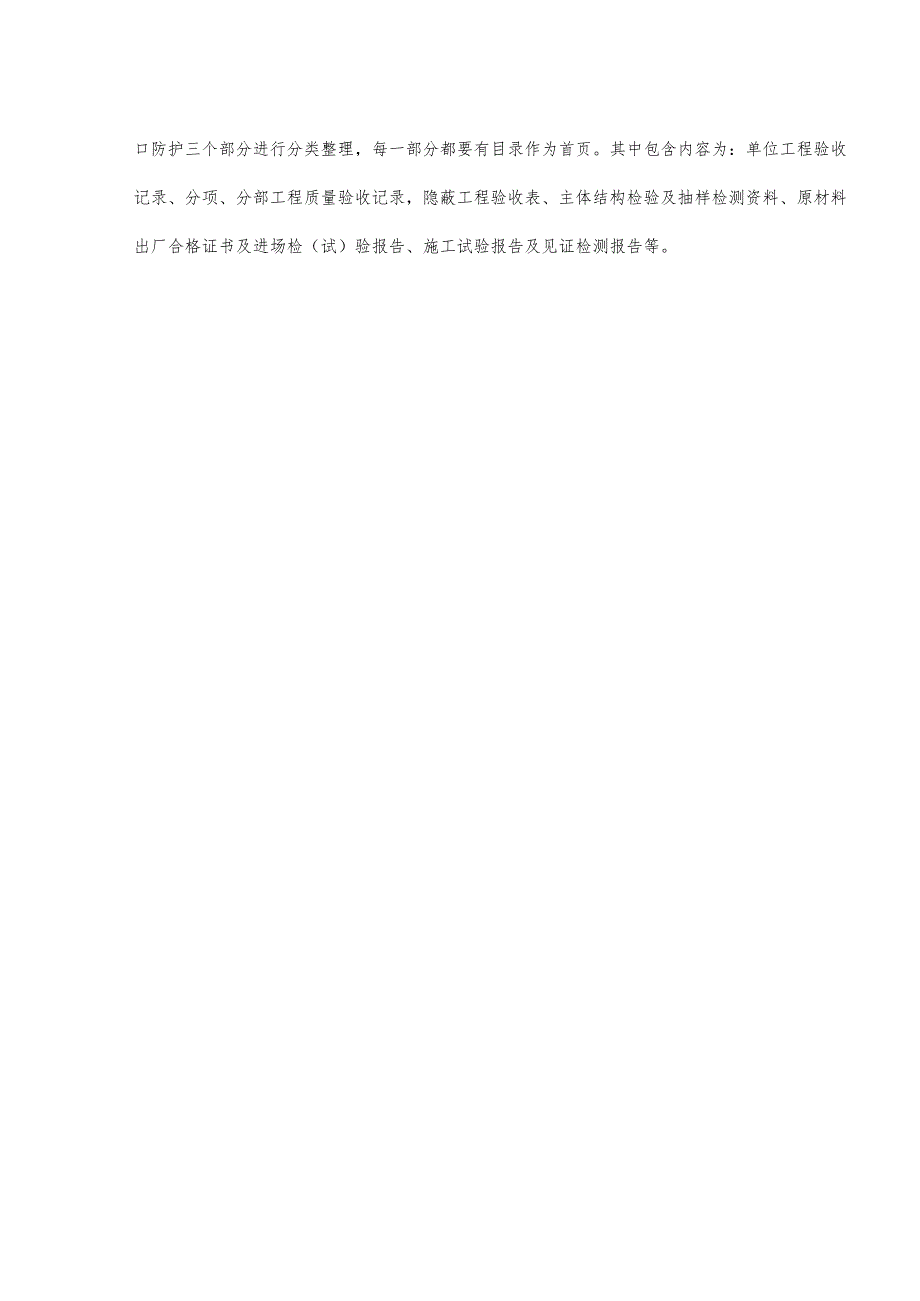

2、)、人民防空工程质量检验评定标准(RFJoI-2002)和中山市城市建设档案馆的有关要求进行整理。2、人防工程竣工验收备案表一式二份,需加盖建设单位公章,单列,不要装订在人防工程档案里。3、人防工程档案应包括封面、目录和各部分的首页,A4纸张大小,按次序装订成册。4、人防工程概况可以文字的形式说明整个人防工程的概况,也可以用一份战时功能平面图的A4缩微图表示。5、建设核准单指市人防主管部门批准人防工程建设的中山市防空地下室工程建设核准单,施工图设计文件审查意见指人防工程的施工图设计文件委托专业的人防设计审查机构审查的最终批准文件。6、竣工验收资料、竣工验收报告、质量验收记录及其它有关质量检测和

3、功能性试验资料包括施工单位的工程竣工报告和工程质量保修书、勘察、设计单位的工程检查报告、监理单位的工程质量评价报告、竣工验收的组织文件和工程质量保证资料等。7、工程质量保证资料按土建(含结构、防水、建筑装修)、安装(含风、水、电、消防)、孔口防护三个部分进行分类整理,每一部分都要有目录作为首页。其中包含内容为:单位工程验收记录、分项、分部工程质量验收记录,隐蔽工程验收表、主体结构检验及抽样检测资料、原材料出厂合格证书及进场检(试)验报告、施工试验报告及见证检测报告等。中山市人防工程竣工验收申请表工程名称:编号:中山市人民防空办公室:根据中山市人民防空工程竣工验收管理暂行规定和人民防空工程质量检

4、验评定标准,我单位建设的人防工程,已按批准的施工设计文件完成全部建设内容,并经初验合格,能满足设计的战时和平时功能,请贵办给予验收。建设单位(盖章):日期:年月日附件:1 .单位工程竣工验收组织计划2 .中山市防空地下室工程核准单(复印件)3 .工程完成情况检查表4 .人防工程竣工图一套(建筑、结构、风、水、电、消防)监理单位意见:监理单位(盖章):日期:年一月一日市人防办意见:经办人:日期:年月日附注:1、本申请表一式二份,市人防办签署意见后退还一份建设单位。2、编号由市人防办填写。附件一:竣工验收组织实施计划一、时间:竣工验收时间定于年月Ho二、地点:竣工验收地点:0三、验收机构姓名单位专

5、业职称(职务)四、验收组织程序1、建设单位主持验收会议2、施工单位介绍施工情况3、设计单位介绍设计情况4、监理单位介绍监理情况5、各验收专业组核查质保资料、并到现场检查6、各验收专业组总结发言,建设单位做好记录附件二:中山市防空地下室工程核准单(复印件)附件三:单位工程各专业完成情况检查表-序号项目需要完成的内容完成情况备注1防水工程人防围护结构、地下室底板做好防水处理,不得渗水2洗消间、滤毒室、防毒通道、密闭通道等染毒区的墙面及地面,应采用水泥砂浆批荡,表面平整光滑;3建筑结构工程洗消间、滤毒室、防毒通道、密闭通道等染毒区地面地坪排水坡度,应向防爆地漏处找坡,且坡度不得小于10%。4人防出入

6、口要安装出入指示灯5孔口防护工程所有的人防防护设备都已安装到位6装饰工程人防地下室顶板,装修时,严禁使用水泥砂浆抹面,只能刮腻子、刷白7和人防工程无关的管道,不得穿越人防围护结构。管道(含给、排水管,消防水管)必须穿越人防工程顶板时,其管径不得大于75nuno8给排水工程管道穿越顶板,进、出围护结构时,必须在人防区的内侧设抗力不小于LomPa的明杆闸阀(法兰盘到人防墙面的距离是20Omnl一300mm左右),并在顶板或围护结构处,设置整体现浇密闭套管;9管道穿越不同防护单元之间的隔墙时,应在隔墙的两侧均设置不小于LOnlPa的明杆闸阀(法兰盘到人防墙面的距离是20Omm-300mrn左右),并

7、在穿越处,设置整体现浇密闭套管10人防工程内部的集水坑、给水管、排水管以及所有预埋管道和其它给、排水设备,均应按设计图中尺寸要求施工到位11防爆波地漏安装到位,能启闭灵活,排水畅顺12通风与空调工程超压排气阀门、测压预埋管、穿越防护墙及防护密闭墙上的通风密闭套管平时必须整体现浇,安装到位13平时使用的通风系统、防排烟系统,其通风设备及风管,均由通风专业施工单位或消防防排烟专业施工单位负责安装到位14平时使用的通风系统及防排烟系统,应按人防地下室各个防护单元的分区,自成体系安装。平时使用通风管道,不得穿越两个防护单元之间隔墙。(如有必要,可于战时封堵洞口穿越)15人防地下室内,所有明、暗敷管线,

8、穿越防护墙或防护密闭墙时,均须进行防护密闭处理16建筑电气工程战时使用的电气设备,除抗爆呼叫按钮及门铃外,平时可不安装,但暗敷于结构层内的保护套管及穿墙密闭套管,平时必须安装到位1718安装于人防区内的灯具,不得直接安装于顶板,最好采用金属吊链安装(可战时改装成金属吊链式)工程资料及程序有施工单位向建设单位提交的工程竣工报告和工程质量保修书;有勘察、设计单位提出的工程质量检查报告;有监理单位提出的工程质量评价报告19有完整的技术档案和施工管理资料20有工程使用的主要建筑材料、建筑构配件和设备合格证及必要的进场试验报告21人防工程质量监督部门要求整改的质量问题全部整改完毕检查结论:检查人:日期:

9、附件四:人防工程竣工图一套图纸目录中山市人防工吸E验收备案表备案编号:号工程基本情况工程名称工程地点建设单位(盖章)设计单位监理单位施工单位(土建)防护设备制安单位人防工程概况批准建设的中山市防空地下室工程核准单编号为:中人防核1号建筑面积(m2)等级抗力级,级平时用途战时用途防护单澈目掩蔽7谶其它需说明的情况:备案意见项目名称质量监督机构名称竣工验收意见书竣工意见书编号为:中人防验号,在现场验收合格和收齐竣工验收备案文件后由市人防办签发备案意见本项目人防工程竣工验收备案文件已于年月日收讫,文件齐全经办人及机构印章经办人:麻电话:日期:备注:建设单位提交的资料目录见附表附表:人防工程竣工验收备案文件目录编号文件名称备注

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 国内外标准规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
