钢筋笼制作、运输、安装方案.docx

上传人:p** 文档编号:648902 上传时间:2024-01-02 格式:DOCX 页数:2 大小:15.47KB
下载 相关 举报
钢筋笼制作、运输、安装方案.docx_第1页
第1页 / 共2页
钢筋笼制作、运输、安装方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢筋笼制作、运输、安装方案.docx》由会员分享,可在线阅读,更多相关《钢筋笼制作、运输、安装方案.docx(2页珍藏版)》请在第壹文秘上搜索。

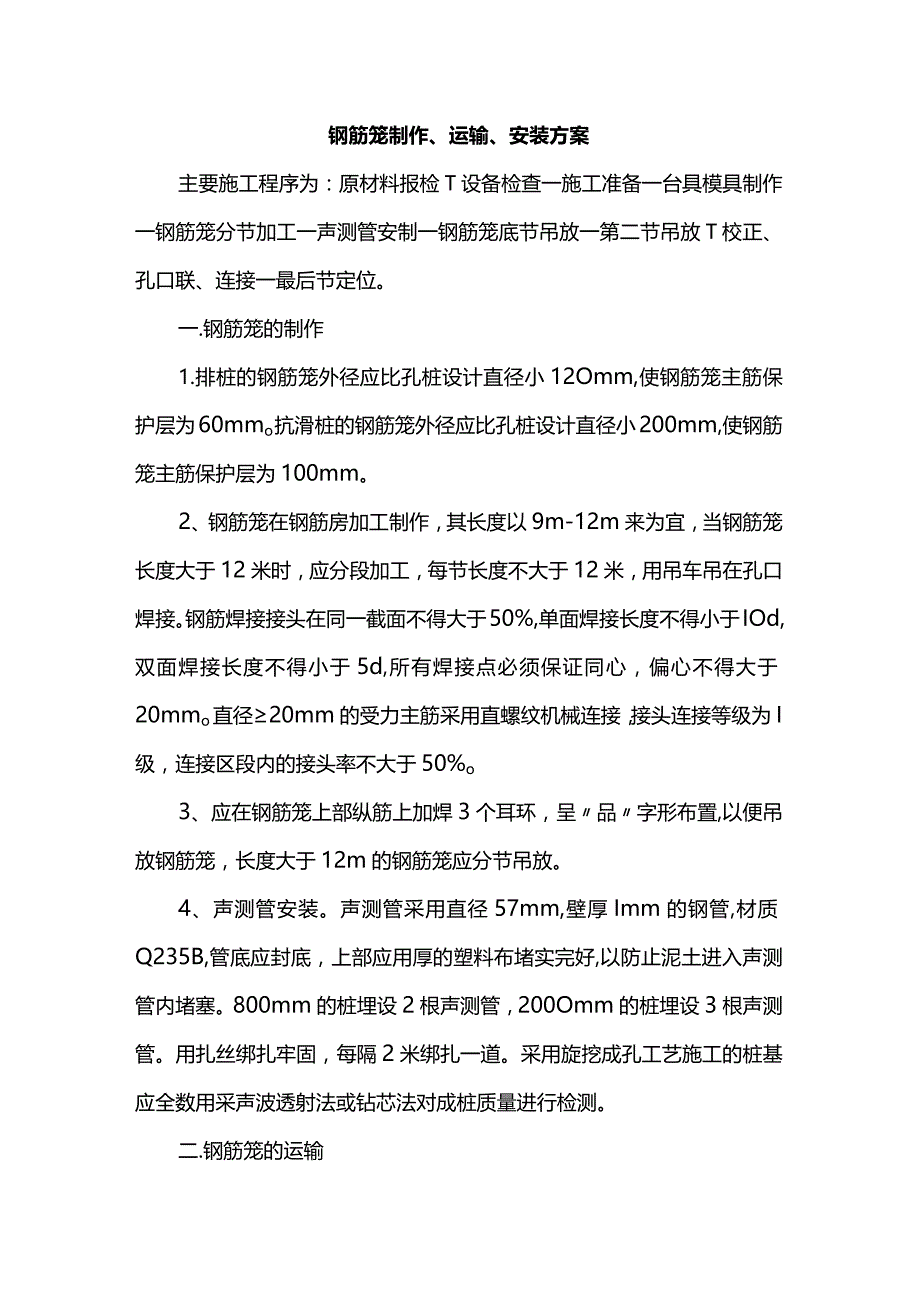

1、钢筋笼制作、运输、安装方案主要施工程序为:原材料报检T设备检查一施工准备一台具模具制作一钢筋笼分节加工一声测管安制一钢筋笼底节吊放一第二节吊放T校正、孔口联、连接一最后节定位。一.钢筋笼的制作1.排桩的钢筋笼外径应比孔桩设计直径小12Omm,使钢筋笼主筋保护层为60mmo抗滑桩的钢筋笼外径应比孔桩设计直径小200mm,使钢筋笼主筋保护层为100mm。2、钢筋笼在钢筋房加工制作,其长度以9m-12m来为宜,当钢筋笼长度大于12米时,应分段加工,每节长度不大于12米,用吊车吊在孔口焊接。钢筋焊接接头在同一截面不得大于50%,单面焊接长度不得小于IOd,双面焊接长度不得小于5d,所有焊接点必须保证同

2、心,偏心不得大于20mmo直径20mm的受力主筋采用直螺纹机械连接,接头连接等级为I级,连接区段内的接头率不大于50%o3、应在钢筋笼上部纵筋上加焊3个耳环,呈品字形布置,以便吊放钢筋笼,长度大于12m的钢筋笼应分节吊放。4、声测管安装。声测管采用直径57mm,壁厚Imm的钢管,材质Q235B,管底应封底,上部应用厚的塑料布堵实完好,以防止泥土进入声测管内堵塞。800mm的桩埋设2根声测管,200Omm的桩埋设3根声测管。用扎丝绑扎牢固,每隔2米绑扎一道。采用旋挖成孔工艺施工的桩基应全数用采声波透射法或钻芯法对成桩质量进行检测。二.钢筋笼的运输1.用钢丝绳、枕木固定钢筋笼,防止在运输过程中钢筋

3、笼移动滑出。钢筋笼尽量在白天运输,如因施工需要确实需要晚上运输的,需有2人以上专人指挥过路,并配备频闪灯悬挂与钢筋笼四周。钢筋笼运输时不得拖地。对连续上坡、下坡、急转弯路段,时刻注意行人动向,时刻注意钢筋笼是否移动。钢筋笼运输车需匀速慢行,并与前面车辆保持安全距离。钢筋笼吊装时应有专人指挥,并注意周围物体和架空线路。=.钢筋笼的安装1.钢筋笼采用吊车安装,安装时钢筋笼应竖直、准确、慢慢地吊放,尽量避免或减少钢筋笼与孔壁的摩擦,以免蹭掉过多的渣土,导致孔底沉渣过过厚,引起二次清底或多次清底,造成浪费,延长混凝土浇筑时间。2、先把第一节钢筋笼放入孔中,并用工字钢横挂在护筒口处,再吊放另一节钢筋笼到护筒口处焊接。3、先将底笼吊运至孔口调整方向,缓慢放置于孔中,下放至最后一个加强圈于护筒顶部,采用2根5m长的工字钢(型号30a)架于孔口处,然后将钢筋笼挂立在工字钢上。孔口钢护筒外侧应浇筑架设工字钢的C20混凝土基础,尺寸:lm*lm*0.5m(深度),必要时,可沿钢护筒外径硬化路面,宽度不小于Im,深度50cmo基础紧贴钢护筒,并高于钢护筒,以保证工字钢稳定为原则。吊车再吊装上部钢筋笼,上下钢筋笼垂直对接,采用套筒或者焊接连接。4、钢筋连接完成后,采用工字钢架于孔口处,复测护筒标高,使用吊车通过调整工字钢标高,控制钢筋笼标高。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
