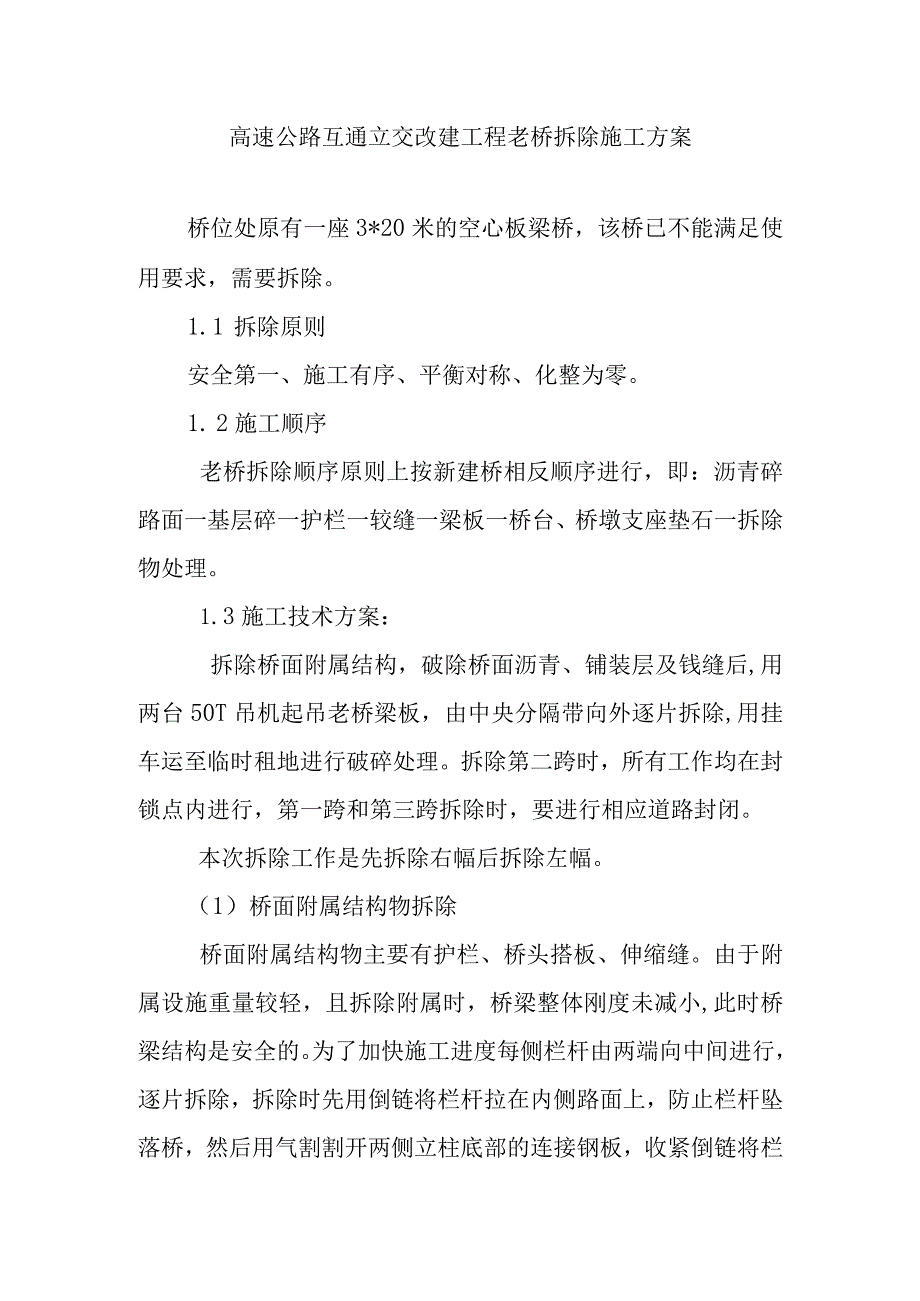

1、高速公路互通立交改建工程老桥拆除施工方案桥位处原有一座3*20米的空心板梁桥,该桥已不能满足使用要求,需要拆除。1.1 拆除原则安全第一、施工有序、平衡对称、化整为零。1. 2施工顺序老桥拆除顺序原则上按新建桥相反顺序进行,即:沥青碎路面一基层碎一护栏一较缝一梁板一桥台、桥墩支座垫石一拆除物处理。1.3施工技术方案:拆除桥面附属结构,破除桥面沥青、铺装层及钱缝后,用两台50T吊机起吊老桥梁板,由中央分隔带向外逐片拆除,用挂车运至临时租地进行破碎处理。拆除第二跨时,所有工作均在封锁点内进行,第一跨和第三跨拆除时,要进行相应道路封闭。本次拆除工作是先拆除右幅后拆除左幅。(1)桥面附属结构物拆除桥面

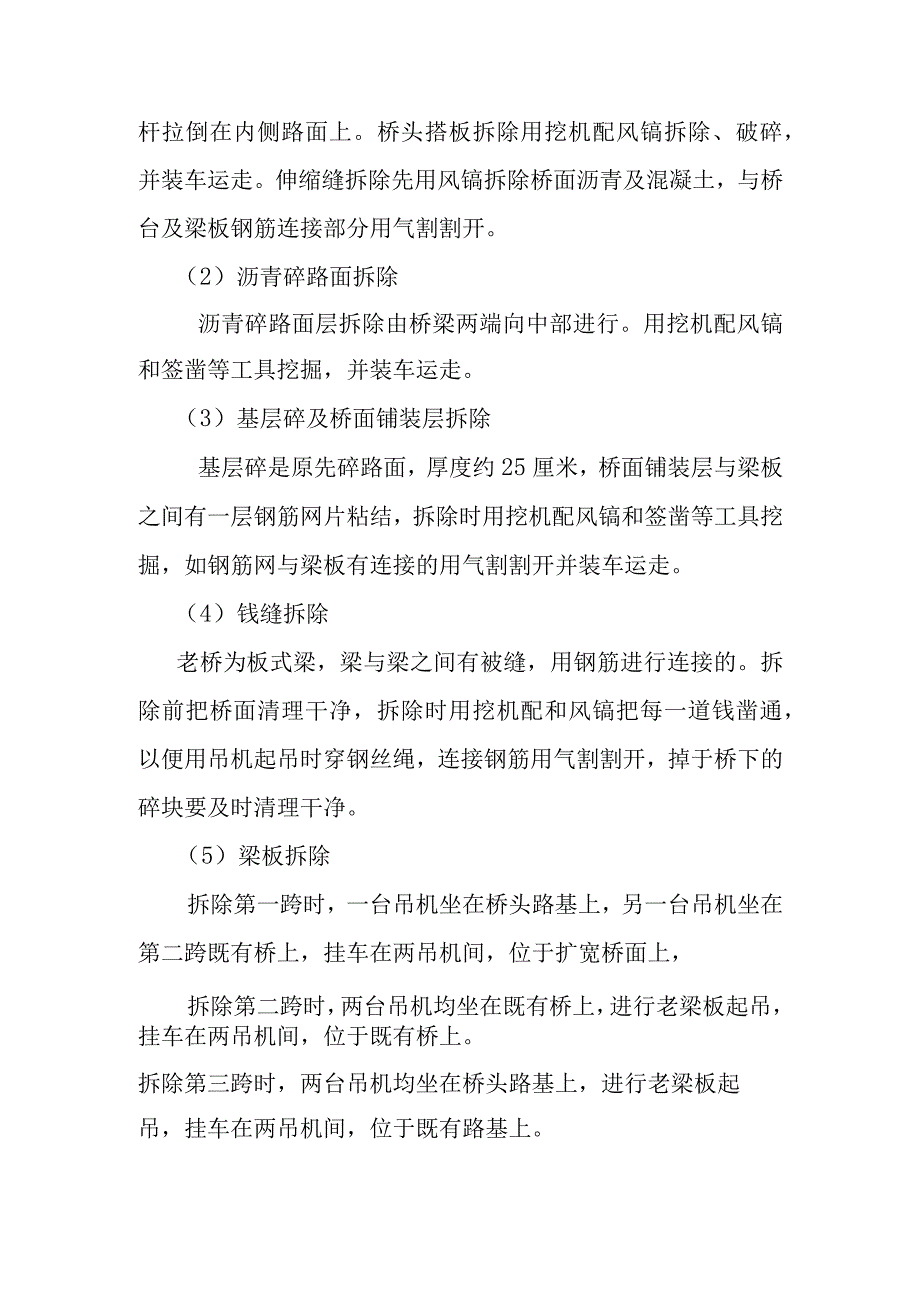

2、附属结构物主要有护栏、桥头搭板、伸缩缝。由于附属设施重量较轻,且拆除附属时,桥梁整体刚度未减小,此时桥梁结构是安全的。为了加快施工进度每侧栏杆由两端向中间进行,逐片拆除,拆除时先用倒链将栏杆拉在内侧路面上,防止栏杆坠落桥,然后用气割割开两侧立柱底部的连接钢板,收紧倒链将栏杆拉倒在内侧路面上。桥头搭板拆除用挖机配风镐拆除、破碎,并装车运走。伸缩缝拆除先用风镐拆除桥面沥青及混凝土,与桥台及梁板钢筋连接部分用气割割开。(2)沥青碎路面拆除沥青碎路面层拆除由桥梁两端向中部进行。用挖机配风镐和签凿等工具挖掘,并装车运走。(3)基层碎及桥面铺装层拆除基层碎是原先碎路面,厚度约25厘米,桥面铺装层与梁板之间有一层钢筋网片粘结,拆除时用挖机配风镐和签凿等工具挖掘,如钢筋网与梁板有连接的用气割割开并装车运走。(4)钱缝拆除老桥为板式梁,梁与梁之间有被缝,用钢筋进行连接的。拆除前把桥面清理干净,拆除时用挖机配和风镐把每一道钱凿通,以便用吊机起吊时穿钢丝绳,连接钢筋用气割割开,掉于桥下的碎块要及时清理干净。(5)梁板拆除拆除第一跨时,一台吊机坐在桥头路基上,另一台吊机坐在第二跨既有桥上,挂车在两吊机间,位于扩宽桥面上,拆除第二跨时,两台吊机均坐在既有桥上,进行老梁板起吊,挂车在两吊机间,位于既有桥上。拆除第三跨时,两台吊机均坐在桥头路基上,进行老梁板起吊,挂车在两吊机间,位于既有路基上。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
