《地铁施工临时用电施工组织设计.docx》由会员分享,可在线阅读,更多相关《地铁施工临时用电施工组织设计.docx(20页珍藏版)》请在第壹文秘上搜索。
1、1 .编制依据错误!未指定书签。2 .施工概况错误!未指定书签。3 .配电概况错误!未指定书签。3.1. 配电部署错误!未指定书签。3.2. 电缆埋设的要求错误!未指定书签。4 .负荷计算错误!未指定书签。4.1.用电机具负荷表错误!未指定书签。1.2. 电负荷计算错误!未指定书签。1.3. 电缆规格计算错误!未指定书签。5 .三级配电布置、系统图错误!未指定书签。6 .接地装置设计错误!未指定书签。6.1. 安装部位错误!未指定书签。6.2. 接地装置设计错误!未指定书签。6.3. 接地装置的连接错误!未指定书签。6.4. 接地装置电阻值要求错误!未指定书签。7 .平安用电技术措施与防火措施

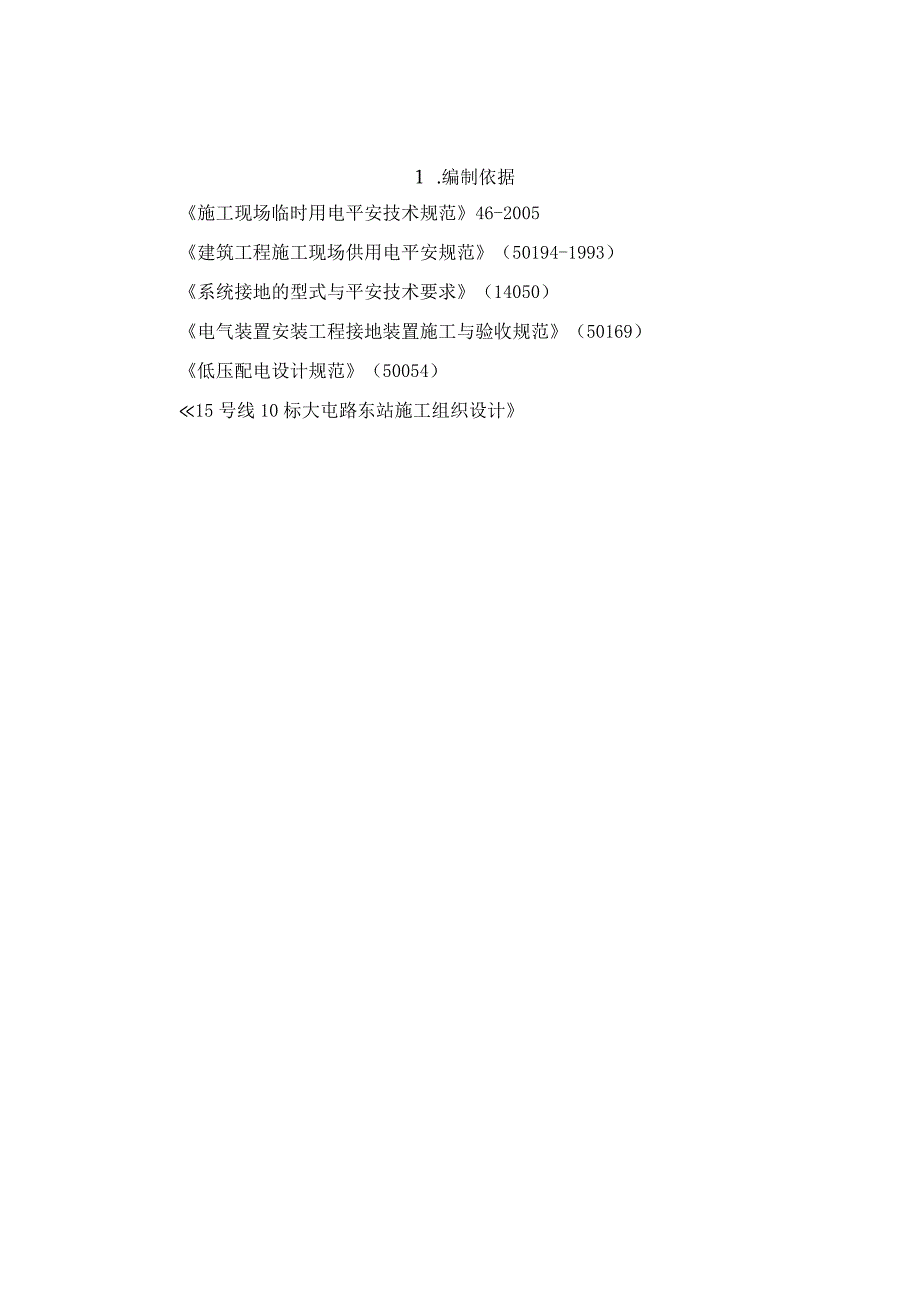

2、错误!未指定书签。7.1. 对电气工作人员(电工)的基本要求错误!未指定书签。7.2. 平安措施错误!未指定书签。7.3. 配电箱的防护措施错误!未指定书签。7.4. 配电装置的平安错误!未指定书签。7.5. 防火措施错误!未指定书签。7.6. 电焊机的平安运用要求错误!未指定书签。错误!未指定书签。8 .施工现场用电工程总平面图1 .编制依据施工现场临时用电平安技术规范46-2005建筑工程施工现场供用电平安规范(50194-1993)系统接地的型式与平安技术要求(14050)电气装置安装工程接地装置施工与验收规范(50169)低压配电设计规范(50054)15号线10标大屯路东站施工组织设

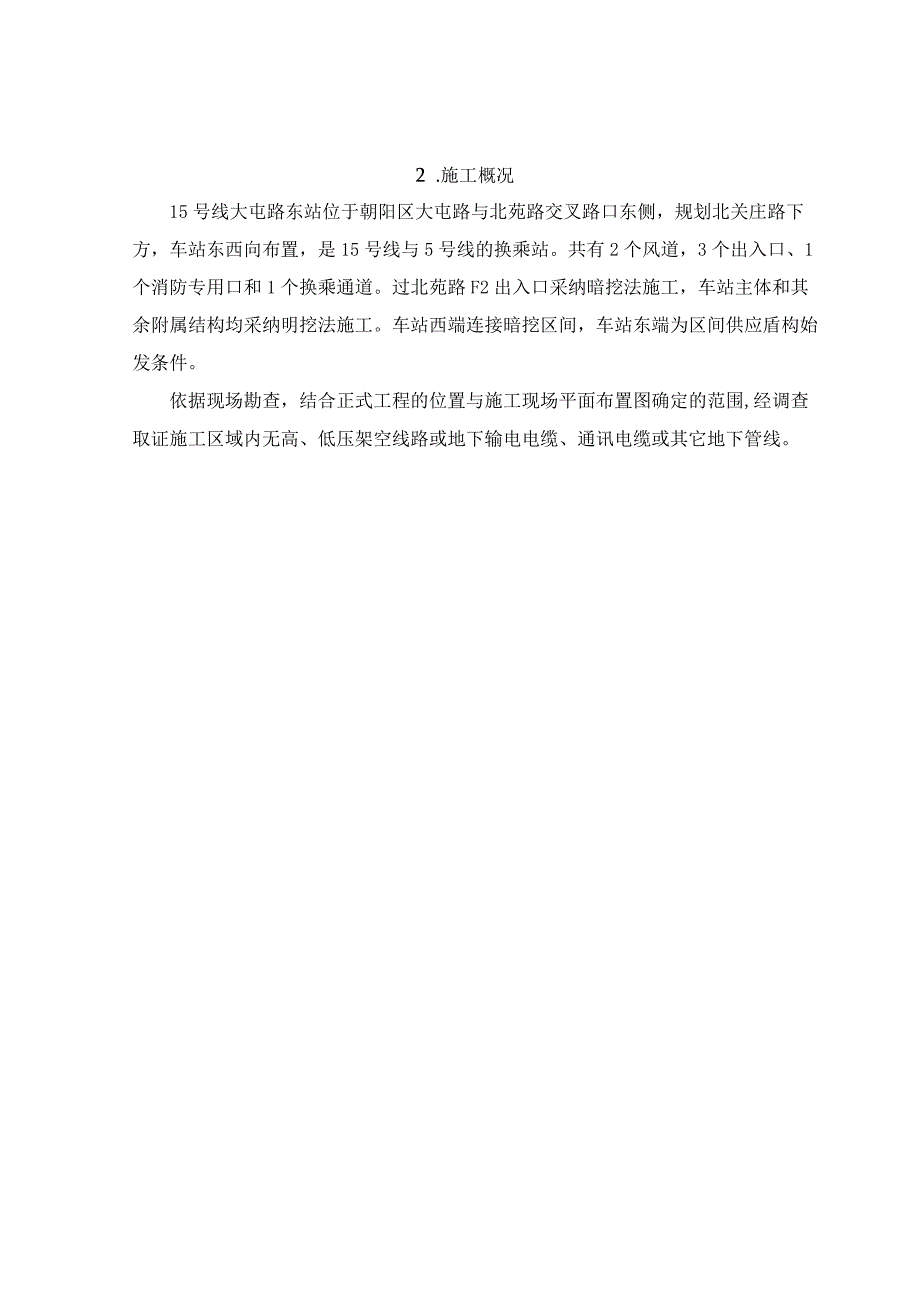

3、计2 .施工概况15号线大屯路东站位于朝阳区大屯路与北苑路交叉路口东侧,规划北关庄路下方,车站东西向布置,是15号线与5号线的换乘站。共有2个风道,3个出入口、1个消防专用口和1个换乘通道。过北苑路F2出入口采纳暗挖法施工,车站主体和其余附属结构均采纳明挖法施工。车站西端连接暗挖区间,车站东端为区间供应盾构始发条件。依据现场勘查,结合正式工程的位置与施工现场平面布置图确定的范围,经调查取证施工区域内无高、低压架空线路或地下输电电缆、通讯电缆或其它地下管线。3 .配电系统总体布设依据合同条款规定,甲方为承包人供应电源接口。大屯路东站前期施工工作中,市政供电不能与时接入。为了满意临建生活区用电和施
4、工现场用电,保证施工生产顺当进行,我项目部从2010年10月搭建现场围挡时起,既租赁发电机进行发电。待甲供电源接入后,按本施组进行现场临电布置。发电机运用详细状况如下:发电机运用时间:2010年10月20日至甲方所供应电源可用止发电机型号:200,2台200(施工现场用);K41000,2台75(生活办公区用),运用用途:(1)临建生活区用电,包括临建施工、地面硬化用电、食堂、宿舍与办公用电等。(2)施工现场用电,包括现场围挡施工用电,现场钢筋笼制作用电,道路施工用电以与围护桩钻孔用电等等。3.1. 配电部署本工程临时用电严格依据施工现场临时用电平安技术规范采纳三级配电方式,接零爱护供电系统。
5、依据施工现场的实际勘测,甲方为我项目部供应电源接口,车站东端配备一台630箱变供盾构施工运用和一台500箱变供主体结构施工和生活供电运用,车站西端配备一台500箱变供附属结构施工运用。施工现场共设三台箱变,630一台500两台,箱变内配电柜共设低压配电开关共12路,其中630设有4个回路,两台500分别设有2个回路和6个回路。安排工地施工接630箱变4路,办公区接500箱变1路,民工生活区接500箱变1路,施工降水接500箱2路,消防加压泵接5001路,预留500箱变2两路。为保证平安用电,保证人身平安,低压配电采纳接零爱护供电系统。从630箱变引出4路引至施工现场,分别接入Al、A2、A3、
6、A4一级配电箱,线路采纳3x150+2x70橡套铜芯电缆埋地敷设。配电箱与开关箱设置详见系统图,部分开关作为备用。从东侧500箱变引出2路,分别进入A5、A6一级配电箱,A5配电箱进入办公区,A6配电箱进入民工生活区,线路采纳223x95+2x35电缆埋地敷设。从A5配电箱引至Bl、B2二级配电箱,Bl箱作为办公区用电配电箱,线路采纳3x50+2x16橡套软铜芯电缆埋地敷设。B2箱作为餐厅用电配电箱,线路采纳3x25+2x16橡套软铜芯电缆埋地敷设。从A6配电箱引至B3、B4、B5配电箱,B3、B4箱分别作为民工生活区用电,线路采纳3x50+2x16橡套软铜芯电缆埋地敷设。B5箱作为民工食堂用
7、电配电箱,线路采纳3x25+2x16橡套软铜芯电缆埋地敷设。从西侧500箱变引出2路,进入A7、A8一级配电箱用于施工降水,线路采纳3x50+2x16橡套软铜芯电缆埋地敷设。分别从A7、A8配电箱引至B6、B7、B8、B9二级配电箱,线路采纳3x50+2x16橡套软铜芯电缆埋地敷设。从Al配电箱分开关引向二级配电箱BlO,线路采纳3x50+2x16橡套软铜芯电缆埋地敷设,供焊机、切割机、断筋机和弯筋机运用。龙门吊所用配电箱BII从A2配电箱总开关引出接入,线路采纳223x95+2x35铜芯电缆埋地敷设。从A3、A4配电箱分开关引向二级配电箱BI2、B13,线路采纳22395+235铜芯电缆埋地
8、敷设。BI2、B13分别引至基坑旁,为施工大型机械用电源。配电箱采纳防雨型,并依据施工现场地形设置围栏,围栏门上锁,并加盖防雨棚。依据施工现场实际,结合工序转换,临时增设小型活动配电箱或开关箱,一律采纳防雨型,脚架不低于0.8m。箱内开关设置依据负荷确定,必需设有工作零线端子排和爱护零线端子排。线路采纳型橡套铜芯软电缆,依据现场实际状况采纳埋地敷设或穿管爱护,不得随意拖地乱放。临时活动配电箱或开关箱运用结束后要与时拆除并收回。3.2. 电缆埋设的要求3.2.1电缆在室外干脆埋地敷设的深度应不小0.7m,应在电缆上下匀称铺设不小100厚的细沙,然后覆盖砖等硬质爱护层。埋设电缆时应尽量避开临时建筑
9、物或预定建设建筑物的地方,常常积、存的地方,穿越现场硬化路面时必需穿管爱护。3.2.3运用过的旧电缆在埋设之前,必需对电缆进行外观检查应无破损、老化现象,经绝缘摇测合格后,方可进行埋设。3.2.4埋设的地下电缆严禁有接头。如有外力破坏造成电缆损坏,必需将电缆接头引致地面上的接线盒内,接线盒内应基防水、防尘、防机械损伤。3.2.5埋设电缆时应每隔20米设置电缆标记桩一个,电缆转弯处应增加标记桩的数量,并在标记桩上做有转弯标记.线路走向设计:沿北侧围墙一侧敷设,不阻碍现场道路通畅和其它施工机械的运行、装拆与运输。现场电气设备位置与配电线路走向,一、二级配电箱位置详见大屯路东站现场施工用电平面布置图
10、4.负荷计算4.L用电机具负荷表4-1主体施工设备配置和功率表序号设备类别作业名称设备名称功率数量总功率1电动机喷射混凝土空压机75175喷射机7.5215搅拌机11111吊装作业门吊1601160结构作业混凝土泵75175钢筋弯曲机4416钢筋切割机5.5633土木圆锯机5.5211转角切割机326振动棒1.11011卷扬机11222潜水泵5630高压清洗机3262电焊机电焊作业沟通电焊机32123843室内照明办公室办公用电2020生活区生活用电5050食堂食堂用电20204室外照明现场照明汞灯3.530105碘铝灯120204-2东侧盾构施工设备配置和功率表序号设备类别作业名称设备名称功
11、率()数量总功率O1电动机盾构吊装龙门吊2501250通风通风机55155砂浆搅拌站浆液搅拌设备30130充电设备充电设备57157场区排污污水泵5.5633机械修理修理设备301302电焊机电焊作业沟通电焊机32396直流电焊机2641043室内照明生活用电生活区50150办公用电办公区20120食堂食堂用电201204室外照明场地照明镉灯3.5621井口照明草地灯0.563隧道照明日光灯0.04400164.2. 电负荷计算依据公式:Sj=KN-+z只+ZacQsa用电设备组所需的总容量O2P电动机额定总容量(铭牌)2P2-电焊机额定总容量()P3-室内外照明总容量(阻性负载)2P电热蒸箱
12、总容量(阻性负载)电动机的平均公率因数(在施工现场最高为0.75-0.78,一般为0.65-0.75);须要系数,见下表:表4-3须要系数表用电名称数量(台)须要系数备注K数值电动机龙门吊地泵其它中小设备10.30.50.7电焊机3-1010以上20.40.35室内外照明室内空调30.80.5食堂电蒸1箱4同Kl1系数X=0.79关于主体结构施工期间负荷计算电动机总容量计算:查负荷机具表得知Zq=487HV电焊机总容量计算;查负荷机具表得知ZR=3S4KVA室内外照明:查负荷机具表得知ZA=I95L2=2344食堂电蒸箱:查负荷机具表得知Z舄=20KVA把分组计算容量带入公式:Si=kX+A+
13、E+4=0.3x487+35384+0.5X234+20=476.88KVA1CoSa乙2乙3乙4o.9O.79通过现场负荷计算得知,现场总负荷计算容量477.甲方供应一台500箱式变压器,可以满意施工现场设备用电。关于盾构施工期间负荷计算电动机总容量计算:查负荷机具表得知Zq=455W电焊机总容量计算;查负荷机具表得知Zg=200KVA室内外照明:查负荷机具表得知ZA=1.2x150=180KVA食堂电蒸箱:查负荷机具表得知EE=20KVA把分组计算容量带入公式:S=kZa+Xg+Xg+Xe=0.3+0.35200+0.5180+20=372KVACoSa0.90.79通过现场负荷计算得知,
14、现场总负荷计算容量372.甲方供应一台630箱式变压器,可以满意施工现场设备用电。4.3. 电缆规格计算箱变至各A级箱电缆计算查负荷机具表运用设备容量,采纳最大负荷计算:U线=0.4,205又依据公式:I=2()5=295AU线60.4x1.732电缆按有可能出现的最大负荷选择电缆。所以必需考虑有肯定的余量,依据上述负荷计算电流和施工中期负荷增加的可能。查电缆载流表得知应选择:3X952+2X35(2)橡皮绝缘电力电缆。电压降计算:依据公式:ACSX100%式中电压损失的百分数;导线长乘有功功率(*m)导线截面Y)常熟:铜线77.依据实际测量,箱式变压器至各A级配电箱最远电气距离130米。将各字母数值代入公式:ACSXlo0%
