绝缘子车间地面整改技术要求.docx

上传人:p** 文档编号:655516 上传时间:2024-01-02 格式:DOCX 页数:3 大小:14.62KB
下载 相关 举报
绝缘子车间地面整改技术要求.docx_第1页
第1页 / 共3页
绝缘子车间地面整改技术要求.docx_第2页
第2页 / 共3页
绝缘子车间地面整改技术要求.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《绝缘子车间地面整改技术要求.docx》由会员分享,可在线阅读,更多相关《绝缘子车间地面整改技术要求.docx(3页珍藏版)》请在第壹文秘上搜索。

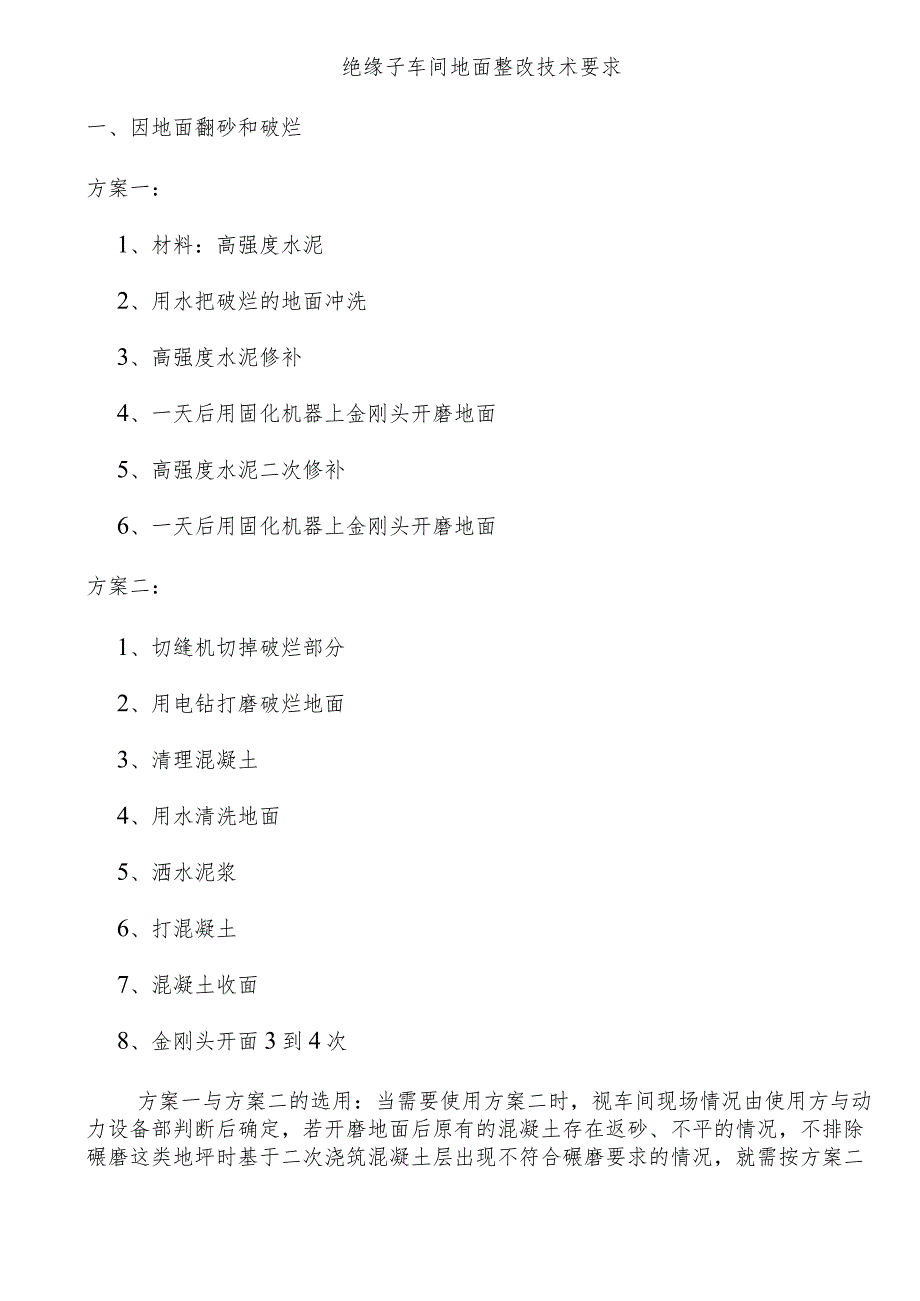

1、绝缘子车间地面整改技术要求一、因地面翻砂和破烂方案一:1、材料:高强度水泥2、用水把破烂的地面冲洗3、高强度水泥修补4、一天后用固化机器上金刚头开磨地面5、高强度水泥二次修补6、一天后用固化机器上金刚头开磨地面方案二:1、切缝机切掉破烂部分2、用电钻打磨破烂地面3、清理混凝土4、用水清洗地面5、洒水泥浆6、打混凝土7、混凝土收面8、金刚头开面3到4次方案一与方案二的选用:当需要使用方案二时,视车间现场情况由使用方与动力设备部判断后确定,若开磨地面后原有的混凝土存在返砂、不平的情况,不排除碾磨这类地坪时基于二次浇筑混凝土层出现不符合碾磨要求的情况,就需按方案二处理。钢板下方地面也需处理。二、染色

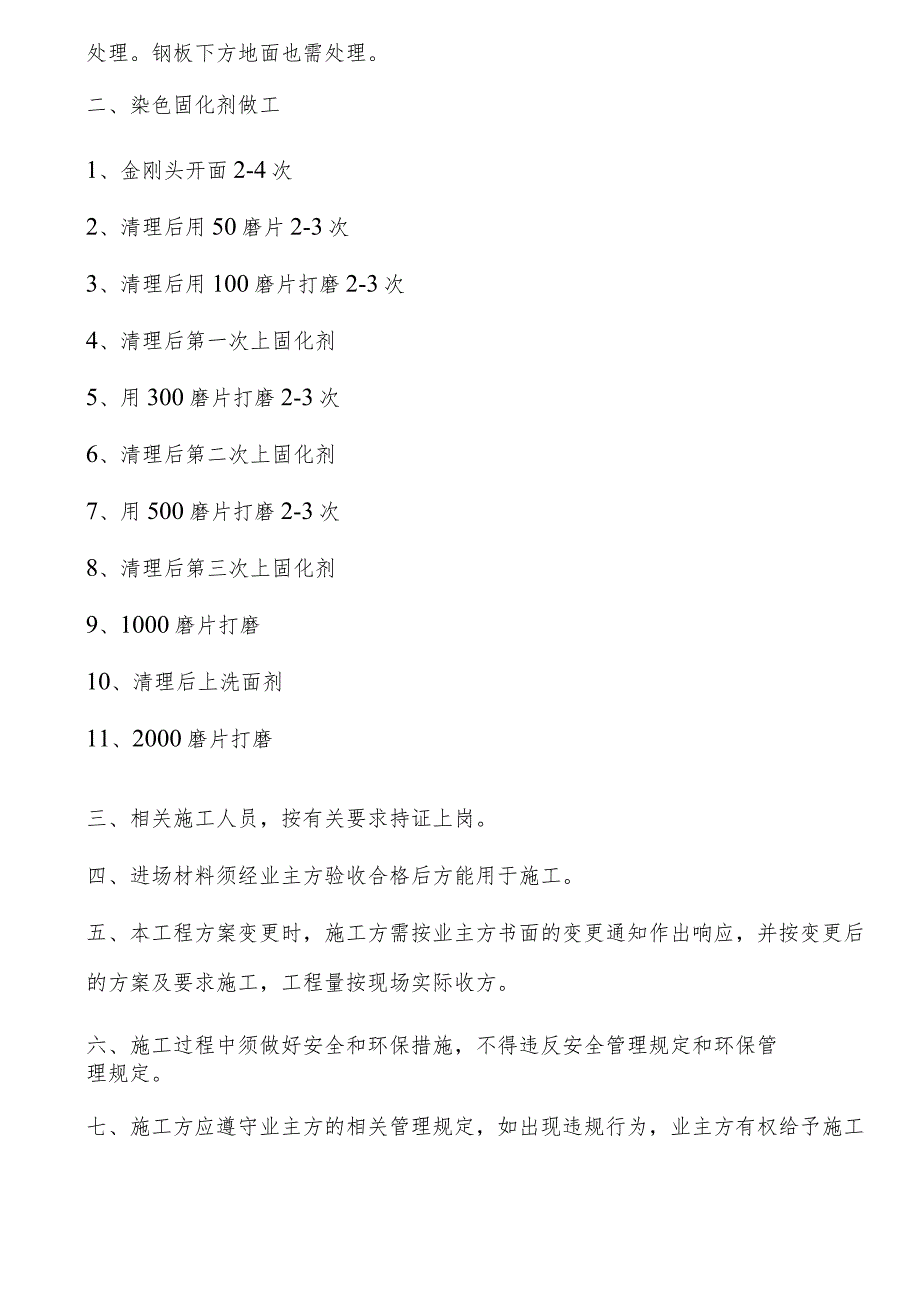

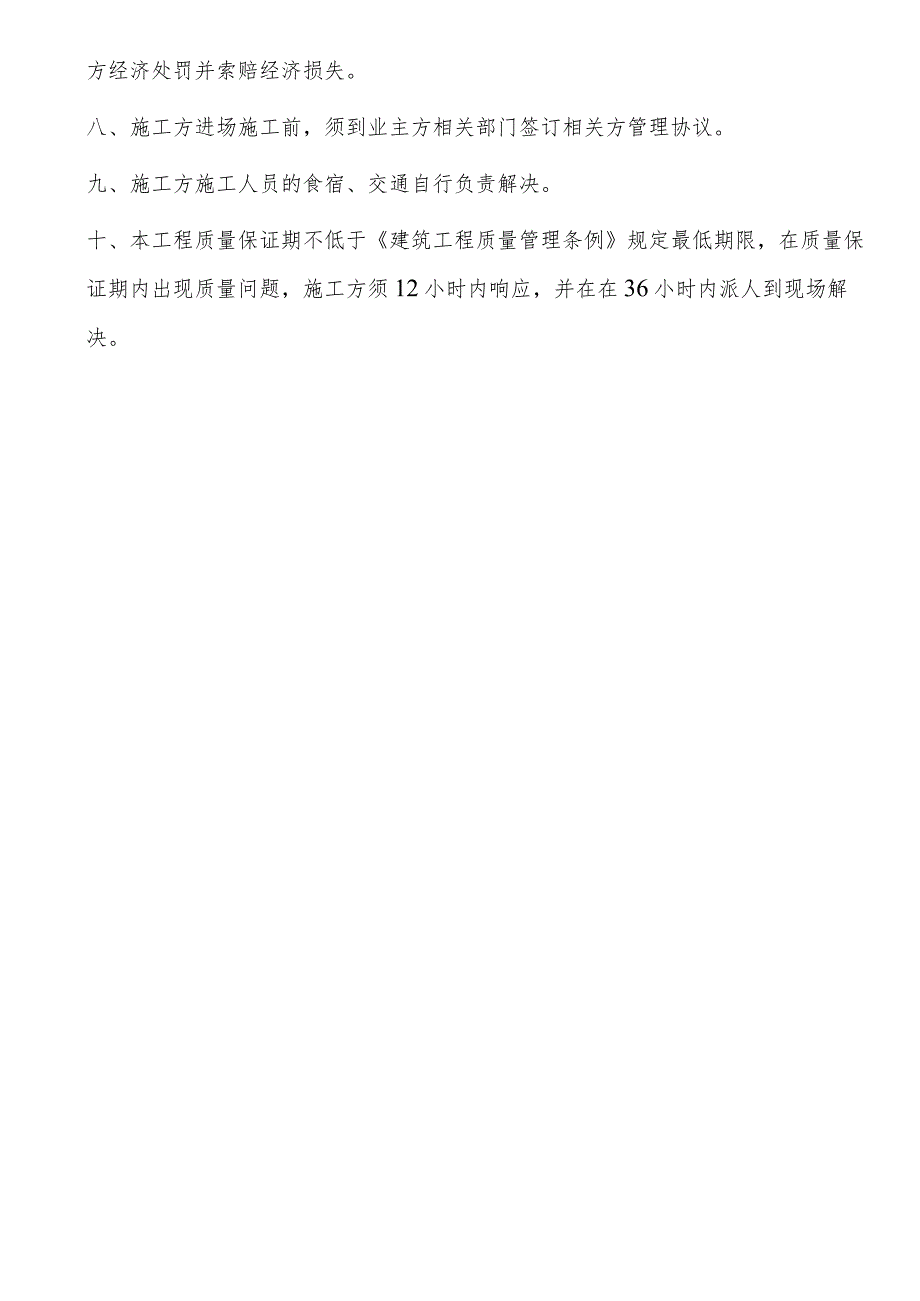

2、固化剂做工1、金刚头开面2-4次2、清理后用50磨片2-3次3、清理后用100磨片打磨2-3次4、清理后第一次上固化剂5、用300磨片打磨2-3次6、清理后第二次上固化剂7、用500磨片打磨2-3次8、清理后第三次上固化剂9、1000磨片打磨10、清理后上洗面剂11、2000磨片打磨三、相关施工人员,按有关要求持证上岗。四、进场材料须经业主方验收合格后方能用于施工。五、本工程方案变更时,施工方需按业主方书面的变更通知作出响应,并按变更后的方案及要求施工,工程量按现场实际收方。六、施工过程中须做好安全和环保措施,不得违反安全管理规定和环保管理规定。七、施工方应遵守业主方的相关管理规定,如出现违规行为,业主方有权给予施工方经济处罚并索赔经济损失。八、施工方进场施工前,须到业主方相关部门签订相关方管理协议。九、施工方施工人员的食宿、交通自行负责解决。十、本工程质量保证期不低于建筑工程质量管理条例规定最低期限,在质量保证期内出现质量问题,施工方须12小时内响应,并在在36小时内派人到现场解决。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 国内外标准规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
