《北京地铁6号线东四织补工程防水施工方案(DOC).docx》由会员分享,可在线阅读,更多相关《北京地铁6号线东四织补工程防水施工方案(DOC).docx(17页珍藏版)》请在第壹文秘上搜索。
1、书目第一章编制说明21.1 编制依据21.2 编制原则21.3 编制范围2其次章工程概况22.1工程简介22.2设计简介32.3、防水施工可行性5第三章总体施工部署63.1施工目标63.2施工组织机构及队伍机具支配63.3施工部署与施工支配73.4工期保证措施73.5施工接口的协调7第四章施工准备84.1技术准备84. 2料具准备84.3场地照明94.4平安消防与材料堆放保存9第五章聚乙烯丙纶复合防水卷材+橡化沥青非固化防水涂料施工工艺95. 1基面处理要求95. 2底板聚乙烯丙纶复合防水卷材的铺设105. 3侧墙外防内粘法聚乙烯丙纶复合防水卷材+橡化沥青非固化防水涂料的铺设105. 4侧墙外

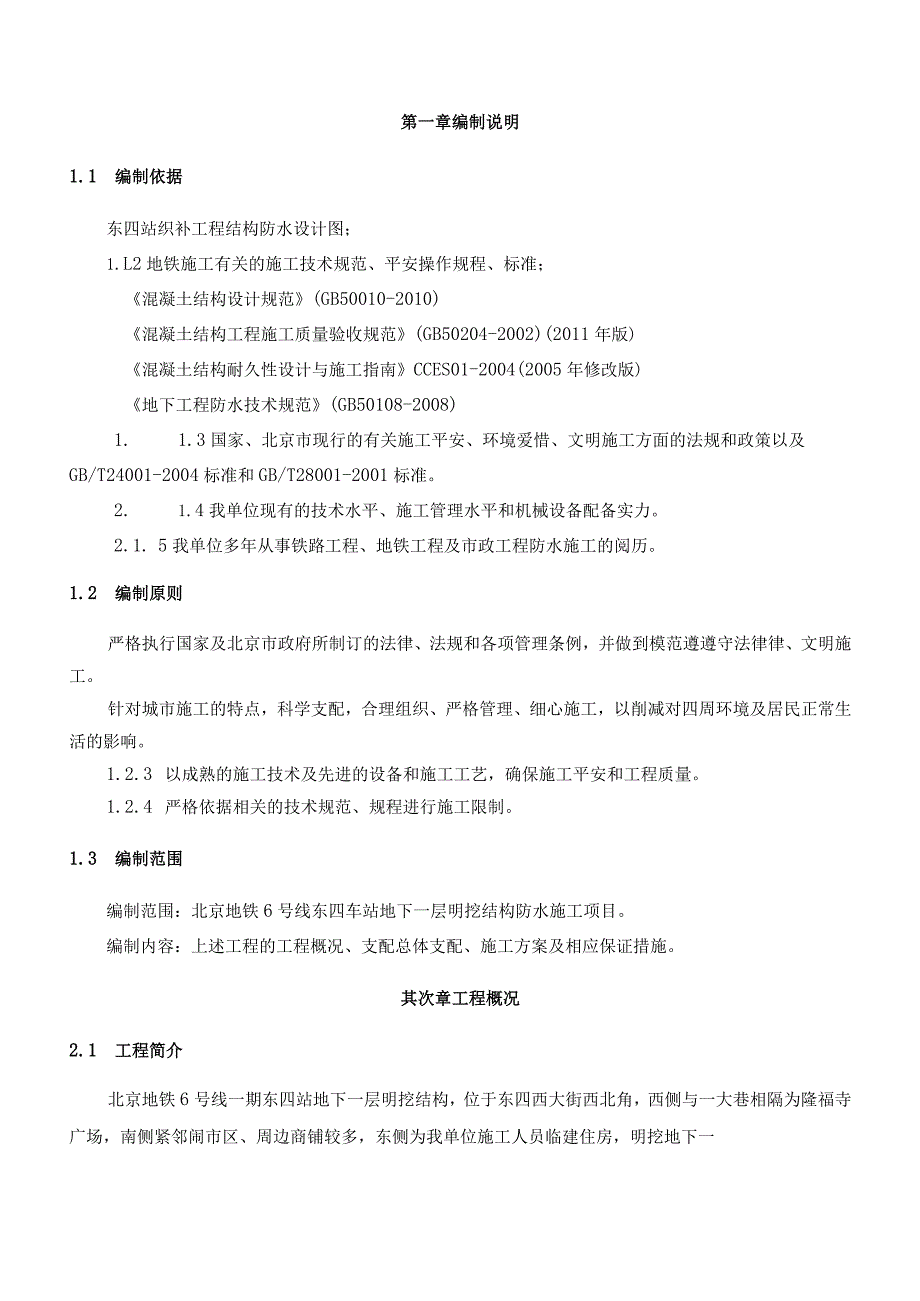

2、防外粘法及顶板聚乙烯丙纶复合防水卷材+橡化沥青非固化防水涂料的铺设.115. 5聚乙烯丙纶复合防水卷材的修补115. 6聚乙烯丙纶复合防水卷材施工留意事项12第六章主要施工措施136.1 防水材料铺设前工作136.2 技术保证措施136.3 平安保证措施146.4 消防保卫166.5 环保和文明施工16第七章职业健康、平安保证体系和措施167.1 职业健康、平安保证体系167.2 管理组织机构、人员及职责分工16第八章文明施工方案及保证措施178.1 文明施工方案178.2 文明施工保证措施17第一章编制说明1.1 编制依据东四站织补工程结构防水设计图;1.L2地铁施工有关的施工技术规范、平安
3、操作规程、标准;混凝土结构设计规范(GB50010-2010)混凝土结构工程施工质量验收规范(GB50204-2002)(2011年版)混凝土结构耐久性设计与施工指南CCES01-2004(2005年修改版)地下工程防水技术规范(GB50108-2008)1. 1.3国家、北京市现行的有关施工平安、环境爱惜、文明施工方面的法规和政策以及GB/T24001-2004标准和GB/T28001-2001标准。2. 1.4我单位现有的技术水平、施工管理水平和机械设备配备实力。2.1. 5我单位多年从事铁路工程、地铁工程及市政工程防水施工的阅历。1.2 编制原则严格执行国家及北京市政府所制订的法律、法规
4、和各项管理条例,并做到模范遵遵守法律律、文明施工。针对城市施工的特点,科学支配,合理组织、严格管理、细心施工,以削减对四周环境及居民正常生活的影响。1.2.3 以成熟的施工技术及先进的设备和施工工艺,确保施工平安和工程质量。1.2.4 严格依据相关的技术规范、规程进行施工限制。1.3 编制范围编制范围:北京地铁6号线东四车站地下一层明挖结构防水施工项目。编制内容:上述工程的工程概况、支配总体支配、施工方案及相应保证措施。其次章工程概况2.1 工程简介北京地铁6号线一期东四站地下一层明挖结构,位于东四西大街西北角,西侧与一大巷相隔为隆福寺广场,南侧紧邻闹市区、周边商铺较多,东侧为我单位施工人员临
5、建住房,明挖地下一层接受箱形框架结构,纵横梁体系,结构长宽为38.8*33.Im,结构在原地铁3号出入口明挖基坑中施工,独立设置在地铁6号线东四站3号出入口和1号风道明挖结构顶板上,顺筑法施工。地理位置详见图2-1东四站进出新图2T东四站地下一层明挖结构地理位置布置平面图2.2 设计简介2.2.1设计原则地下一层明挖主体结构防水设计遵循“以防为主,刚柔结合,多道防线,因地制宜,综合治理”的原则。2.2.2防水措施确立钢筋混凝土结构自防水体系,即以结构自防水为根本,辅以附加防水层加强防水,实行措施限制结构混凝土裂缝的开展,增加混凝土的抗渗性能;以施工缝、穿墙洞、埋设件等接缝部位混凝土自身及附加防
6、水层为防水为重点,辅以柔性外包防水层加强防水。施工依次,依据先底板后墙面最终做顶板的施工依次。各部位防水图及主体剖面见下图2-2、图2-3、图2-4。图2-3特别部位防水图厂6(Immie就搬UMttwi隈-H捌好!然-mtiHHUiU_412都避IiU-MtiHiU 燃-IWWfSftf斯! MC2QWttlWMIH 投-HiwtI 州 if-Il温戏购WW 一嫩烟曲和浜-WIftW-MmmICzoMttHH-IWiJf(MtZJHttW)-RfIitttiM)柳捱熊挂图2-4主体结构防水剖面图2.2.3防水标准1、结构防水等级为一级,结构不允许出现渗水,内衬表面不得有湿渍。2、车站主体迎水
7、面结构防水接受防水混凝土进行结构自防水,防水混凝土接受C40,抗渗等级不小于P12,同时在结构的迎水面设置柔性附加防水层。2 .2.4防水材料本工程接受全包柔性防水,其中底板为:双层聚乙烯丙纶复合防水卷材,结构侧墙外防内贴段为:聚乙烯丙纶复合防水卷材+橡化沥青非固化防水涂料+聚乙烯丙纶复合防水卷材,结构侧墙外防外贴段及顶板为:橡化沥青非固化防水涂料+聚乙烯丙纶复合防水卷材+橡化沥青非固化防水涂料+聚乙烯丙纶复合防水卷材。2.3、 防水施工可行性1、防水卷材复试报告已返回,各项性能指标均合格,可以用于本工程。2、防水材料已全数进场,满足施工生产须要。3、结构变形均稳定,可进行消警。第三章总体施工
8、部署3.1施工目标质量目标工程质量标准符合中华人民共和国国家强制性标准,满足合同文件主要技术标准及要求,满足本次招标“工程规范和技术说明”所引用的国家、建设部、铁道部、北京市颁布的现行技术标准、规范、规程等有关规定,确保工程全部达到工程质量验收标准。3 .1.2平安生产目标无重伤、死亡事故;无重大交通事;无等级火灾事故;无重大机械设备、管线事故。轻伤事故限制在1%。以内,确保平安生产达到国家标准。4 .1.3文明施工目标树样板工程,建标准化现场,做文明职工,争创“北京市文明施工样板工地”。5 .1.4环境爱惜目标严格执行国家和北京市人民政府颁布的环境爱惜法律、法规及有关条例,施工中的废水、废气
9、、各种废弃物达标排放;限制噪音污染;爱惜城市绿地。3.2 施工组织机构及队伍机具支配施工组织机构本工程依据施工场区划分为1个施工队。其中施工队依据施工作业所须要平安质量管理组织机构图施工人员配置状况见图31、表1、表2。图31平安质量管理组织机构图人员配置支配表表1劳动力数量持证上岗人数普工人数10823.2.2施工资源配置支配主要施工机械工具配备表表2序号名称型号单位数量1手持电动拌料器个22配电箱面13.3 施工部署与施工支配1、依据本标段工程和特点,结合我单位类似工程的施工阅历,合理划分施工区段、支配各项进度指标,绽开多工作面平行作业。做到生产均衡,强度均衡。2、主动响应业主和总包方规定
10、的工期要求,参加总包方的生产支配调度会,对下达的生产支配做到提前准备提前支配,保证总包方规定的防水节点工期支配。3.4 工期保证措施1、配备数量足够、技术强、阅历丰富的技术工人。2、缩短施工准备期,尽早进入实际施工,作好与土建总包单位的联系和协调工作,快速作好施工场地布置等前期准备工作,尽最大可能尽早进入实际施工。3、与总包方主动协作,事先明确防水主料用量,确保防水主料与辅料的供应,细心组织,周密支配,保证工程的物资供应以及机具的完好率,确保满足过程实力的需求。4、合理支配施工工艺,解决施工过程中的主要冲突。支配平行流水作业,每道工序均组织富有该工序作业阅历的人员完成,消退或削减工序之间的干扰
11、。5、加强与总包单位的联系,刚好解决施工中存在的问题,为施工创建一个良好宽松的施工环境,确保施工生产的顺当进行。3.5 施工接口的协调与总包单位的接口界面协调依据业主要求和施工过程中存在的施工作业界面接口问题,超前制定预防可能引起接口部位的平安和质量问题的预防措施和接口管理方法。指派专职人员负责与总包单位协调一样,确保工程保质保量按期顺当完成。与其它施工作业队的协调1、本合同工程施工期间,做好与其它施工作业队的协调工作,对工程界面接口,必需听从业主及监理工程师的统一协调并细致执行接口工作的有关指令。2、严格按图施工,未经设计同意不得随意变更设计。3、对施工中出现的设计问题,刚好通过总包方向监理
12、、业主汇报,并向设计提出征询看法,征得设计人员同意,办理设计变更方可进行施工。4、在施工过程中,严格依据甲方及监理工程师的要求进行质量管理。在班组“自检”和项目部专检的基础上,接受监理工程师的验收和检查,并依据监理要求,予以整改。5、贯彻质量限制、检查、管理制度,并据此对各工区予以检控,确保产品达到优良。6、按部位或分工序检验的质量,严格执行“上道工序不合格,下道工序不施工”的准则。对可能出现的工作看法不一样的状况,遵循“先执行监理的指令后予以磋商统一”的原则,在现场质量管理工作中,维护好监理工程师的权威性。第四章施工准备4.1 技术准备在正式施工前,管理人员依据工程状况、图纸要求并结合现场实
13、际状况给施工作业队作出书面平安、技术交底;4.2 料具准备主要材料:0.8mm厚聚乙烯丙纶复合防水卷材、橡化沥青非固化防水涂料;配套材料:专用胶粉、水泥、350#纸胎油毡、6mm厚泡沫塑料片材;帮助机具:橡化沥青专用热熔喷涂机;施工机具:拌料器、三级配电箱,电缆线、灰抹子、滚刷、壁纸刀、剪刀、彩笔、刮板、毛刷、盒尺及机具易损件配件等。主要材料及配套材料、帮助机具由总包方和材料方供应,施工机具由我公司购进自备。4.3 场地照明场地内应有足够的照明,满足施工要求;4.4 平安消防与材料堆放保存本标段附加防水层施工的防水材料有可燃性,材料堆放时应整齐有序、便于绽开下料,现场设置防水桶,设置醒目的防火
14、标识牌,工人在施工现场严禁吸烟作业。防水主料及配套材料的堆放应具防雨防潮措施,杜绝因雨淋、浸泡而报废材料,材料进场后有专用库房码放。第五章聚乙烯丙纶复合防水卷材+橡化沥青非固化防水涂料施工工艺结构底板接受聚乙烯丙纶复合防水卷材且均接受双层满粘法铺设,每层厚度约为0.8mm。各层卷材的聚乙烯芯材厚度不得小于0.5mm。粘结材料均接受配套聚合物水泥胶材料,固化后的厚度不得小于L2mm。侧墙外防内贴段为:聚乙烯丙纶复合防水卷材+橡化沥青非固化防水涂料+聚乙烯丙纶复合防水卷材,结构侧墙外防外贴段及顶板为:橡化沥青非固化防水涂料+聚乙烯丙纶复合防水卷材+橡化沥青非固化防水涂料+聚乙烯丙纶复合防水卷材。其
15、中橡化沥青非固化防水涂料每层每平米用量为2Kgo5.1 基面处理要求a.混凝土垫层和围护桩表面不得有明水,否则应进行堵漏处理,待基层表面无明水时,再施做水泥砂浆找平层,水泥强度等级不小于32.5级。b.底板垫层做收光处理,表面平整;表面无明水并应做好排水工作,防止雨天底板表面出现积水。c.找平的平整度要求:找平层表面用2m靠尺进行检查,靠尺与基层间距不大于5三,找平层应坚实,基面应整齐、平整,不得有疏松、起砂、起皮现象。d.基面的凸出物应进行凿除,然后在凿除部位接受L2.5的水泥砂浆进行覆盖。e.全部阴角均用水泥砂浆做成不小于50mmX50mm的倒角,阳角均做成不小于20X2Omm的钝角或R220mm的圆角。5.2底板聚乙烯丙纶复合防水卷材的铺设(1)聚乙烯丙纶复合防水卷材(以下简称卷材)接受双层满粘法粘结,粘结面积不小于90%,卷
