资源描述

《施工现场临时用电施工方案精选.docx》由会员分享,可在线阅读,更多相关《施工现场临时用电施工方案精选.docx(8页珍藏版)》请在第壹文秘上搜索。

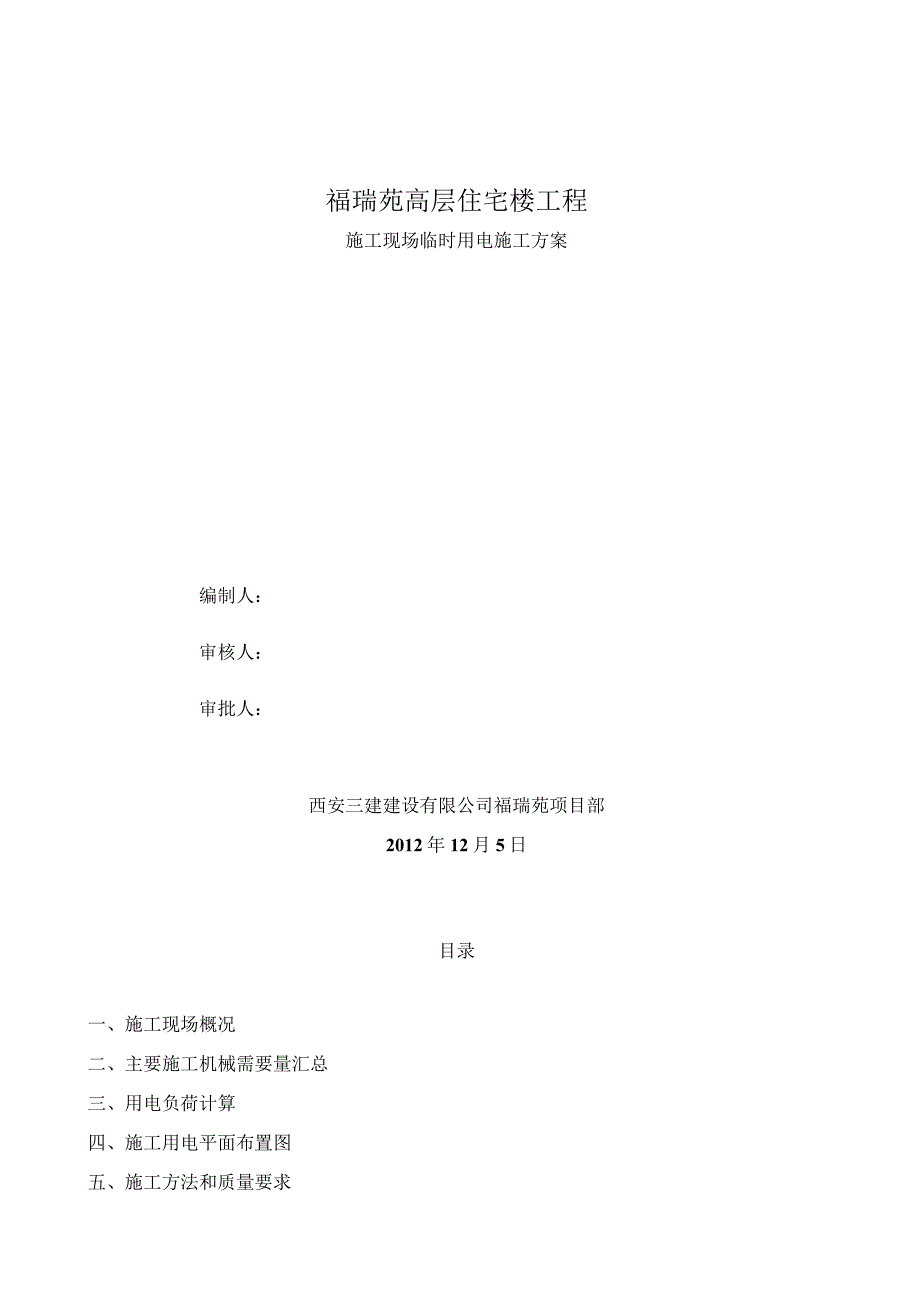

1、福瑞苑高层住宅楼工程施工现场临时用电施工方案编制人:审核人:审批人:西安三建建设有限公司福瑞苑项目部2012年12月5日目录一、施工现场概况二、主要施工机械需要量汇总三、用电负荷计算四、施工用电平面布置图五、施工方法和质量要求六、安全技术措施七、防火措施八、施工现场平面布置图九、配电系统图施工现场临时用电施工方案1 .施工现场概况:本工程位于西安市未央区北二环与明光路交汇处西南角,施工现场已基本上达到三通一平条件,现场周围无高压线。所有施工电源由建设单位配电房引入220/38()V低压电源,变压器容量40()KVA.2 .主要分部分项工程施工方法和施工机械需要量汇总;1)主要分部分项工程施工方

2、法用电机械需要量配置;主体施工时,用电机械最为集中,用电量最大,故只考虑主体施工阶段所用机械需要量。 .混凝土工程;A平板震动器,ZBIl型;2台B插入式振动棒,ZX型;2台 .钢筋工程;A.钢筋调直切断机;44-14型(14kw)l台8. 对焊机;(12OkW)1台c.钢筋切断机;GF-40型(6kw)2台d钢筋弯曲机;GW40型(3kw)2台E.钢筋直螺纹机;GSJ-40型(6KW)1台F.弯箍机6KW2台 .垂直运输;A.塔吊起重机;QTZ60型(4()KW)1台B.施工电梯;SC200/200型(60KW)I台模板工程A.电锯(3kw)2台B.刨床(3kw)2台 .砌体工程.砂浆搅拌机

3、6KWHJ-200型I台 .施工现场;A.铺灯2KW4台B.碘鸨灯IkW6架C.机械维修用电焊机7kw2台D.电夯机5KW2台E.加压泵IOKW1台F.电渣压力焊机55KW2台G.安装用电焊机7,5KW4台 .日常办公用电A.宿舍照明IOKWB.食堂灶事机械IOKWC.办公自动化1,5KWD.办公空调7,2KW .现场用电使用的其他小型机械如水泵等,由于穿插使用,用电时不予考虑;2).用电机械需变量汇总施工现场照明及办公,生活用电统计序号名称单位数量总功率备注1临设照明220m25Wm262空调台107,23风扇A1014厨房设410备5办公自动化套11,5合计p5=26,9KW施工现场主要用

4、电施工机械统计表一序号名称型号规格总功(KW)单位数量冬注*垂直运输设备1塔式起重机QTZ8040KWZs12施工电梯SC200/20060.0KW介1混凝土施工机械1平:板表动器ZBll6.0KW台12插入式振动器ZX5012KW台4二钢筋机械1钢筋切断机6KW价2施工现场主要用电施工机械统计表V二序号名称型号规格总功率(KW)单位数量备注1对焊机120KW412弯曲机6KWZa23弯箍机4.4KWZa24调直机13.7KWZs15电渣压力焊IlOKW台2四木工机械1木工电锯MJ-3003KW台22木工刨子3KW台2五土方工程施工机械1振动电夯机HZD2503KW台22蛙式打夯机HW-200

5、2.2KW台2六其他施工机械1砂浆搅拌机HJ-2004KWZx32给水加压泵IOKW台1七机电安装工程施工机械1电焊机13x3-30030KW台42电动套丝机QT4-CHIOKW台43砂轮切割机T3C-4008.8台44电锤21C-2612A85手电钻JJZ-199.6A86台钻Z516-2A2.2A43)施工用电总量。P=0.47*(4060+4+12+6+90+6+4.4+13.7+110+6+6+4+10+50.2)+26.9=0.47*423.2+26.9=198.90+26.9225.8KWQj=0.47*423.2*1.33+1l=275.4KVarSj356KVAIj544A三)

6、用电负荷计算:由于电源线及,各分路线路距离都较近,按允许电流选用单线截面1.电源线:由于电源线及各分路线路距离都比较近,按允许电流选用导线截面。总用电功率P=225.6KW,电源线选用3*120+2*75mm铜芯电缆,允许电流为600A。.2,分路线:(1)修理及照明配电箱最大功率为20KW,选用3*16+2*IOmm铜芯导线,最大允许电流为K)OAo(2)混凝土搅拌机和砂浆搅拌机功率为20KW,选用3*16+2*l()mm铜芯导线,最大允许电流为60A。(3)塔吊分电路功率为37KW,选用3*25+2*16mm铜芯绝缘导线。(4)施工电梯分电路功率为60KW,选用3*25+2*16mm铜芯绝

7、缘导线。(5)随主体施工的楼层移动配电箱功率为130KW,选用3*25+2*16mm铜芯软电缆,允许电流瞒足使用。四)施工用电平面布置(1)电源由甲方配电房直接入现场配电室。现场配电室应就近设置在施工现场内。采用绝缘电缆3X120+2X75mm埋地引入。埋深与大自然地坪下80公分左右,底部布设细沙一层,电缆上部用机砖掩盖保护。(2)施工现场内各电源线布置施工现场内所有机械的电源线均有塑料绝缘线加套管地埋的方式沿现场四周环形布置。埋设时,应尽量避开堆料场、坑槽及邻舍用地。与道路时加装钢套管,管径50TOOmm之间,室内低压照明线路、动力线路皆采用绝缘导线来敷设。施工电梯、塔吊、钢筋棚、木工棚的现

8、场机械,设专用线路,并配二级专用分线箱,导线选用3X25+lX16mm铜芯绝缘电缆。在现场设一备用修配电箱,导线选用3X16+2X10铜芯绝缘导线,用于临时照明和修理机械电源。另在主体施工时设专用移动电源箱随施工楼层,用于振动棒、平板振动器及钢筋施工连接机械的电源箱,导线选用3X25+2X16铜芯绝缘导线电缆。PVC套管一次配到位,沿外墙固定后随楼层上升。在总配电箱内设各专用开关,对各个分路电源进行控制。五)施工方法和质量要求(I)按照总平面设置,配电室在施工现场东南角处,平面尺寸:3mx3,5mx顶高3,3m.门为2,5mxo,9m外开实木门。在前后侧设l,2mxl,5m高的窗口,门窗均加设

9、防护网。在房屋中间用砖砌成1x0,4mxo,2m高的配电底座,且要保证箱体周围均有1,5m的维修空间。配电柜周围应铺设橡胶绝缘板。配电室顶部用石棉瓦做成,四周墙体用40mm厚砖墙,水泥砂浆粉刷并刷涂料。地面做成压光水泥地面,达到防水、防潮的目的。(2)配电线路:现场内各分电线路绝均采用TN一一S三相五线制系统,铜芯绝缘导线加设相适应的塑料套管埋地60公分以上。从总配电柜各专用开关按指定线路埋设至各分配电箱。保护接地PE线均用一根10平方的黄,绿相间BV线随同主电缆一起敷设到指定箱体位置。(3)配电柜、开关箱:A总配电柜竖立在配电房的指定基础上,电源进线及各分路的电源出现均从箱体底部出入。向内设

10、置总隔离开关,计量仪表、熔断器、漏电保护器及总电压表和电流表等。各用电器具的参数和容量均应与用电器相匹配。允许最大电流不小于600A.B分配电箱就近设置在用电器具附近,用支架竖起支撑固定,高度1,5m,内部配置隔离开关和分路断路器。C现场每台用电设备均应设置开关箱,距离用电器具在五米以内。向内设置隔离开关和相匹配的漏电断路器,做到:一机、一闸、一漏、一保护。D保护零线保护零线采用一根10平方的铜芯塑料绝缘导线,与个用电器具外壳进行可靠连接。为与其他线路进行区分,故统一采用黄、绿双色线。保护零线首先在总配电柜处进行可靠接地外,还应在搅拌机箱、钢筋加工、施工电梯等配电箱处做重复接地。接地点间距不大

11、于50m.E.漏电保护器;施工现场的所有用电设备,除做保护措施外,必须在设备负荷得前端设置漏电保护装置,及漏电保护器,其动作电流不大于30mA动作时间不大于0.1s,投入使用后,实期进行测试,雷雨季节应增加次数。F.施工现场照明;现场照明均采用IoOOW碘鸨灯,使用时应固定安装好,除开关箱设漏电保护外,灯具必须做保护指零,对部分移动碘鸨灯,用木杆做专用架,对出入地下室等潮湿环境工作时,采用36V碘鸨灯六.安全技术措施;1 .施工过程中,应分阶段对用电系统进行验收,对保护零线的接地电阻进行测试,不大于4欧姆,各用电器外壳都要与保护零线可靠连接,配电箱,开关箱等的设施都要符合方案要求。2 .进行详

12、细的安全技术交底,内容要包括设计意图,现场环境,线路走向等以及具体技术要求,安全用电技术措施和防火措施等3 .建立现场临时用电管理责任制;供电设施投入前,成立用电管理小组,主要由土建,按装等专业电工组成,现场用电必须申请,由专业电工操作,建立现场配电等系统责任制和值班制。用电要进行定期检查,做好检查记录和巡查记录,维修口寸,拉闸断电悬挂标志。4 .配电室的管理;配电室必须按方案要求搭设,要确保干燥通风,防止风雪和动物,总配电柜周为确保维修人员方便出入,室内悬挂施工现场用电平面图和机电房管理制度。5 .用电线路;用电线路必须按方案要求的线路及线经布设,设施必须假设套管,过路面加钢套管。6.配电箱

13、及开关箱必须防雨.防尘,必须分段配电,动力和照明分别设置,箱内所有要求的开关,漏电保护器等配备齐全,容量相等,各线路接法正确无误且相、零、接地线标识清楚,连接可靠。7,保护接地零线必须设置独特颜色,与个用电器具外壳可靠连接,对易受振动的用电器具如打夯机、搅拌机、平板振动器等连接点不少于两处,保护零线接地电阻不大于4欧姆。8,在塔吊、搅拌机等机械处做重复接地。9,因施工现场西面50米处有高层建筑,故塔吊接地防雷引下线可不做。10现场临建电工需持证上岗,并按操作规范进行。对所使用的绝缘检查工具应妥善保管,严禁他用,定期检查验收。不允许带电操作。忽忘佩戴个人防护用品。(10)有人触电时,立即切断电源进行急救。七)防火措施:(1)在配电室、配电箱和其他易燃易爆部位,准备干砂和干粉灭火器备用。配电室内不准堆放可燃物。(2)施工现场内的供电线路、电力设备须由正式电工统一安装。严禁私自接线和使用大功率用电器具。线路接头必须良好绝缘,不许裸裸露。开关、插座有良好的绝缘外套。(3)定期对配电箱、配电线路进行检查。发现有发热等异常情况要及时上报,接线时,要上紧压线螺母。(4)进行电焊和其他明火作业时,应远离易燃、异爆物品,电焊机、刨床等机械不可超负荷作业。施工时,电焊机下方不得有易燃物品。(5)碘铝灯等照明工具施工时,一定要保持一定的安全距离。(6)电器、配电箱着火时,应先拉断电源,用干砂灭火器

展开阅读全文
