《青山镇毛竹林区运输机耕路建设项目实施方案.docx》由会员分享,可在线阅读,更多相关《青山镇毛竹林区运输机耕路建设项目实施方案.docx(6页珍藏版)》请在第壹文秘上搜索。

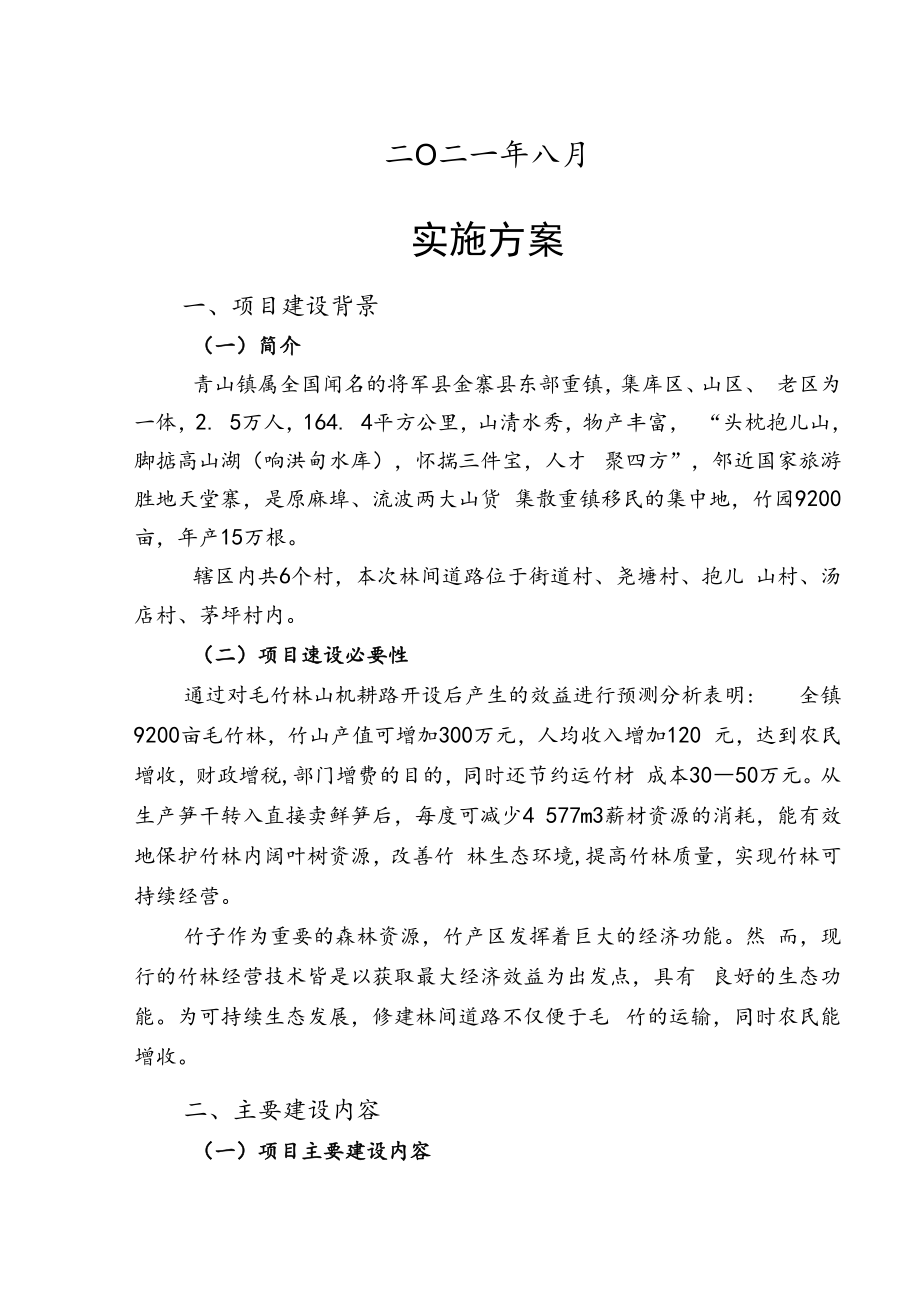

1、青山镇毛竹林区运输机耕路建设项目实施方案实施地点:街道村、尧塘村、抱儿山村、汤店村、茅坪村建设性质:新建实施单位:青山镇人民政府项目负责人:黄文新建设期限:2021年8月2021年10月金寨县青山镇人民政府二O二一年八月实施方案一、项目建设背景(一)简介青山镇属全国闻名的将军县金寨县东部重镇,集库区、山区、 老区为一体,2. 5万人,164. 4平方公里,山清水秀,物产丰富, “头枕抱儿山,脚掂高山湖(响洪甸水库),怀揣三件宝,人才 聚四方”,邻近国家旅游胜地天堂寨,是原麻埠、流波两大山货 集散重镇移民的集中地,竹园9200亩,年产15万根。辖区内共6个村,本次林间道路位于街道村、尧塘村、抱儿
2、 山村、汤店村、茅坪村内。(二)项目速设必要性通过对毛竹林山机耕路开设后产生的效益进行预测分析表明: 全镇9200亩毛竹林,竹山产值可增加300万元,人均收入增加120 元,达到农民增收,财政增税,部门增费的目的,同时还节约运竹材 成本3050万元。从生产笋干转入直接卖鲜笋后,每度可减少4 577m3薪材资源的消耗,能有效地保护竹林内阔叶树资源,改善竹 林生态环境,提高竹林质量,实现竹林可持续经营。竹子作为重要的森林资源,竹产区发挥着巨大的经济功能。然 而,现行的竹林经营技术皆是以获取最大经济效益为出发点,具有 良好的生态功能。为可持续生态发展,修建林间道路不仅便于毛 竹的运输,同时农民能增收
3、。二、主要建设内容(一)项目主要建设内容四个村组段共修建道路长10.438km,路基宽5米。详细见下 表:林间道路分布一览表序 号路名修建长度(m)1茅坪村漆树段道路3402茅坪村连丰段道路12553汤店村红元段道路3504街道村袁自福屋后段道路8155街道村严龙屋后段道路7326尧塘村八担课下段道路13137尧塘村南山、沈家后、占大贵屋后、共3段39538尧塘村五冲段500三、投资预算和资金来源资金计划50万元,资金来源为统筹整合涉农资金。(一)设计依据1、按设计的施工图;2、建设工程工程量清单计价规范(GB50500-2013);3、安徽省建设工程工程量清单计价规范(2018);4、安徽省
4、建设工程造价管理条例;5、税金按国家规定的税率执行;6、材料和人工价格:参照六安市定额站发布的2021年六安 工程造价信息第7期的价格,结合现行项目实施地市场价格调差。四、预算资金预算造价:51. 19万元。五、项目建设工期和进度安排(一)2021年7月,勘察设计单位派员现场勘测、设计、预 算,编制项目实施方案并履行报批程序。(二)2021年8月至2021年9月,为项目施工阶段。(三)2021年10月,为项目验收、审计、报账阶段。六、项目实施组织管理(一)建设方式:经村民代表大会讨论确定,采取金寨县政府投资限额以下工 程施工简易程序建设方式。(二)组织管理1、乡镇职责:乡镇人民政府为项目实施工
5、作的责任主体,成 立以分管负责人为组长,纪委书记、项目办负责人、经办人员、 驻村干部、监理人员为成员的项目实施管理工作小组,安排专人 具体负责本乡镇项目的管理工作。项目实施管理小组对本项目进 行全过程监管服务,监督施工单位严格按本方案设计标准施工, 确保材料符合设计标准;对施工中关键环节进行检查验收,并做 出书面记录和留存影像资料;组织项目初验;做好项目档案资料 整理工作。2、村两委职责:组织召开村民代表大会民主确定项目及建设 方式,在项目实施管理小组的领导下,负责协调施工环境,做好 项目公示,参与项目初验,向村民代表大会汇报项目建设及资金 使用情况,接受村民代表评议,接收项目资产和落实项目管
6、护工 作。(三)保障措施1、质量控制:监理单位做好本项目工程监理服务;乡(镇)、 村要不定期对工程质量进行检查。2、进度控制:施工单位严格按照施工合同要求,合理安排施 工进度。3、资金监控:执行工程标底控制、决算、审计、报账制度, 严格拨款程序和手续,严禁挪用项目资金。4、安全管理:确保工程质量和人身安全,特殊工种必须持证 上岗,做到安全文明施工。七、项目运行管护机制该项目建成验收合格后,村两委按照“谁受益、谁管理”的 原则,建立完善后续运行管护机制。根据项目受益范围和对象, 明确管护职责、制定管护措施、确定管护人员,发现问题及时报 告。八、效益分析该项目建成后,支持100名 群众产业发展,大力促进当地毛 竹产品生产和销售。项目预计使用年限8年。九、其他实际施工中出现与本设计不符等原因确需变更设计的,经监 理单位现场认可,项目实施单位报经项目主管部门批准后,由项 目实施单位通知设计单位出具变更设计图纸等资料。
