施工样板制作方案 (修复的).docx

上传人:p** 文档编号:661814 上传时间:2024-01-02 格式:DOCX 页数:27 大小:743.96KB
下载 相关 举报
施工样板制作方案 (修复的).docx_第1页
第1页 / 共27页
施工样板制作方案 (修复的).docx_第2页
第2页 / 共27页
施工样板制作方案 (修复的).docx_第3页
第3页 / 共27页
施工样板制作方案 (修复的).docx_第4页
第4页 / 共27页
施工样板制作方案 (修复的).docx_第5页
第5页 / 共27页
施工样板制作方案 (修复的).docx_第6页
第6页 / 共27页
施工样板制作方案 (修复的).docx_第7页
第7页 / 共27页
施工样板制作方案 (修复的).docx_第8页
第8页 / 共27页
施工样板制作方案 (修复的).docx_第9页
第9页 / 共27页
施工样板制作方案 (修复的).docx_第10页
第10页 / 共27页
亲,该文档总共27页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

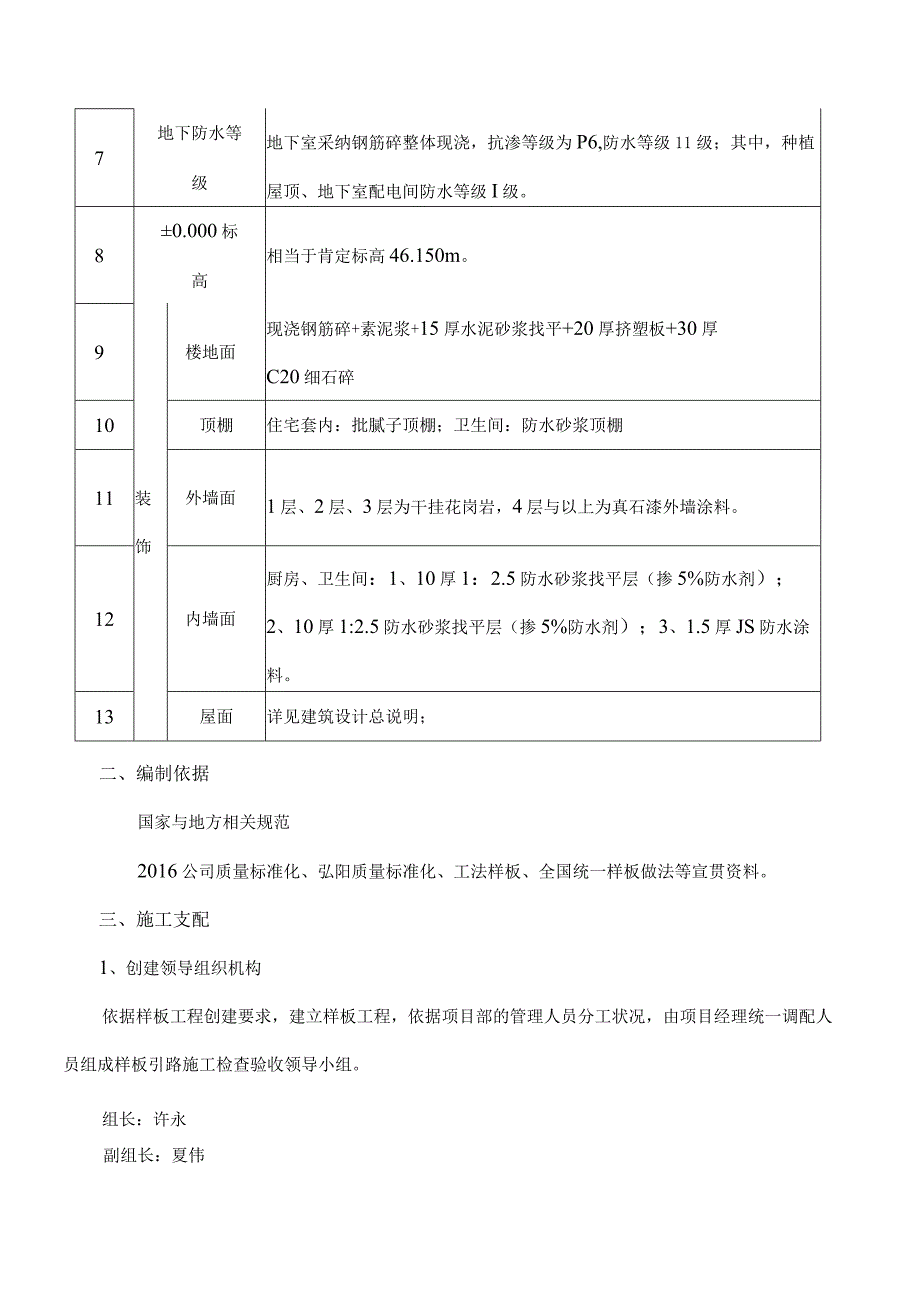

《施工样板制作方案 (修复的).docx》由会员分享,可在线阅读,更多相关《施工样板制作方案 (修复的).docx(27页珍藏版)》请在第壹文秘上搜索。

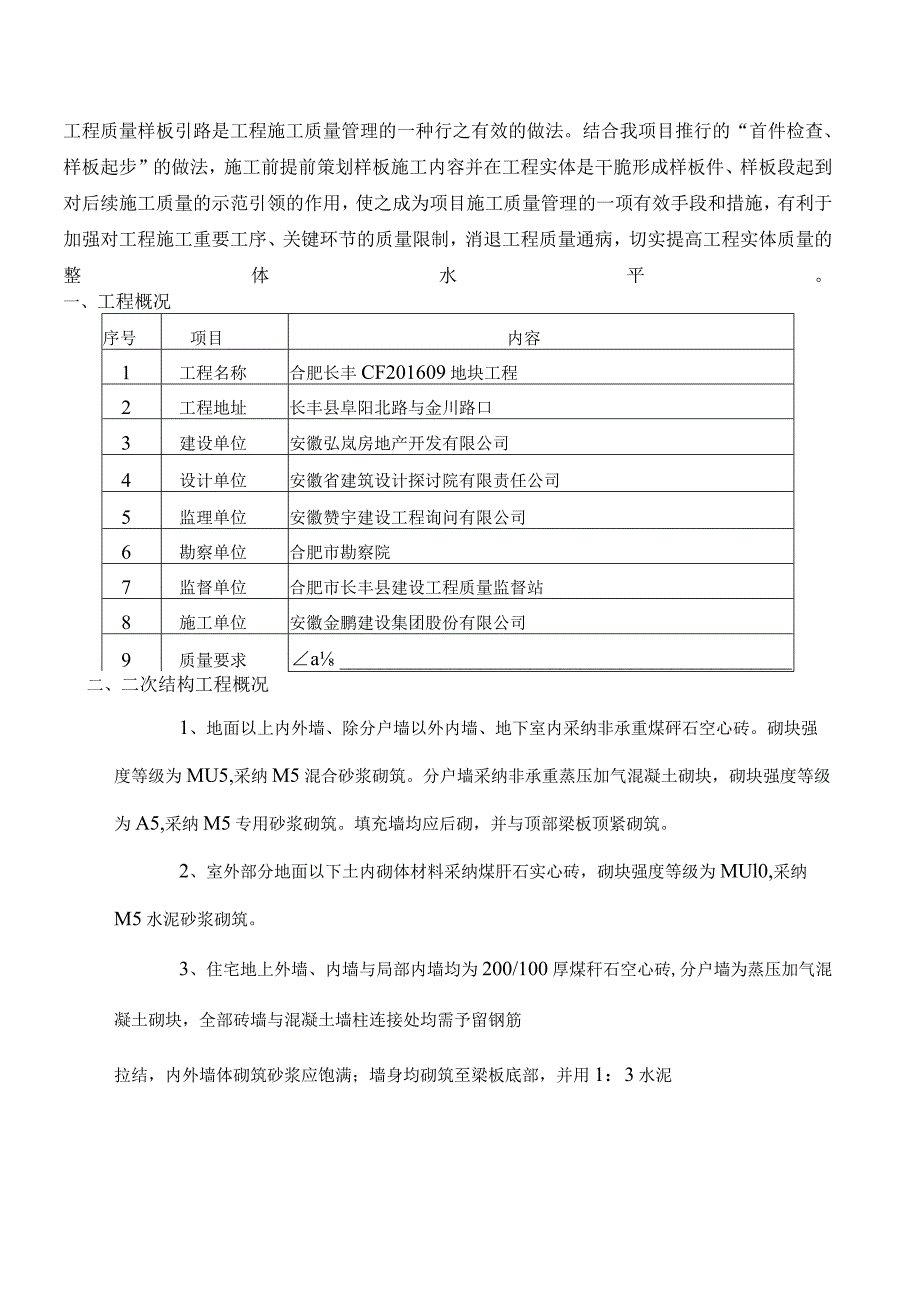

1、工程质量样板引路是工程施工质量管理的一种行之有效的做法。结合我项目推行的“首件检查、样板起步”的做法,施工前提前策划样板施工内容并在工程实体是干脆形成样板件、样板段起到对后续施工质量的示范引领的作用,使之成为项目施工质量管理的一项有效手段和措施,有利于加强对工程施工重要工序、关键环节的质量限制,消退工程质量通病,切实提高工程实体质量的整体水平。一、工程概况序号项目内容1工程名称合肥长丰CF201609地块工程2工程地址长丰县阜阳北路与金川路口3建设单位安徽弘岚房地产开发有限公司4设计单位安徽省建筑设计探讨院有限责任公司5监理单位安徽赞宇建设工程询问有限公司6勘察单位合肥市勘察院7监督单位合肥市

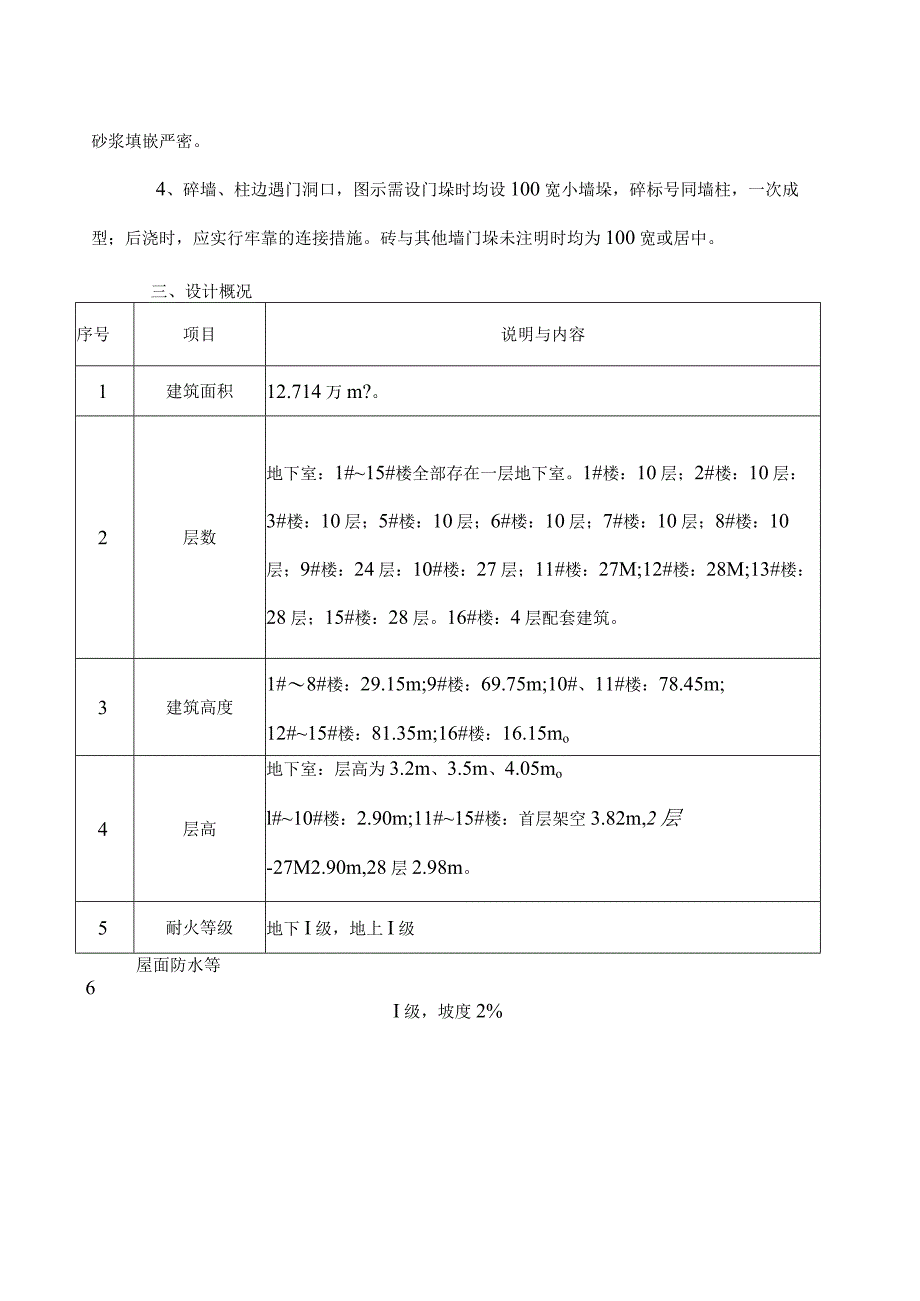

2、长丰县建设工程质量监督站8施工单位安徽金鹏建设集团股份有限公司9质量要求a二、二次结构工程概况1、地面以上内外墙、除分户墙以外内墙、地下室内采纳非承重煤砰石空心砖。砌块强度等级为MU5,采纳M5混合砂浆砌筑。分户墙采纳非承重蒸压加气混凝土砌块,砌块强度等级为A5,采纳M5专用砂浆砌筑。填充墙均应后砌,并与顶部梁板顶紧砌筑。2、室外部分地面以下土内砌体材料采纳煤肝石实心砖,砌块强度等级为MUl0,采纳M5水泥砂浆砌筑。3、住宅地上外墙、内墙与局部内墙均为200/100厚煤秆石空心砖,分户墙为蒸压加气混凝土砌块,全部砖墙与混凝土墙柱连接处均需予留钢筋拉结,内外墙体砌筑砂浆应饱满;墙身均砌筑至梁板底

3、部,并用1:3水泥砂浆填嵌严密。4、碎墙、柱边遇门洞口,图示需设门垛时均设100宽小墙垛,碎标号同墙柱,一次成型;后浇时,应实行牢靠的连接措施。砖与其他墙门垛未注明时均为100宽或居中。三、设计概况序号项目说明与内容1建筑面积12.714万m?。2层数地下室:1#15#楼全部存在一层地下室。1#楼:10层;2#楼:10层:3#楼:10层;5#楼:10层;6#楼:10层;7#楼:10层;8#楼:10层;9#楼:24层:10#楼:27层;11#楼:27M;12#楼:28M;13#楼:28层;15#楼:28层。16#楼:4层配套建筑。3建筑高度1#8#楼:29.15m;9#楼:69.75m;10#、

4、11#楼:78.45m;12#15#楼:81.35m;16#楼:16.15mo4层高地下室:层高为3.2m、3.5m、4.05mol#10#楼:2.90m;11#15#楼:首层架空3.82m,2层-27M2.90m,28层2.98m。5耐火等级地下I级,地上I级屋面防水等6I级,坡度2%7地下防水等级地下室采纳钢筋碎整体现浇,抗渗等级为P6,防水等级11级;其中,种植屋顶、地下室配电间防水等级I级。80.000标高相当于肯定标高46.150m。9装饰楼地面现浇钢筋碎+素泥浆+15厚水泥砂浆找平+20厚挤塑板+30厚C20细石碎10顶棚住宅套内:批腻子顶棚;卫生间:防水砂浆顶棚11外墙面1层、2

5、层、3层为干挂花岗岩,4层与以上为真石漆外墙涂料。12内墙面厨房、卫生间:1、10厚1:2.5防水砂浆找平层(掺5%防水剂);2、10厚1:2.5防水砂浆找平层(掺5%防水剂);3、1.5厚JS防水涂料。13屋面详见建筑设计总说明;二、编制依据国家与地方相关规范2016公司质量标准化、弘阳质量标准化、工法样板、全国统一样板做法等宣贯资料。三、施工支配1、创建领导组织机构依据样板工程创建要求,建立样板工程,依据项目部的管理人员分工状况,由项目经理统一调配人员组成样板引路施工检查验收领导小组。组长:许永副组长:夏伟成员:汪政、杨凤杰、董世永、阚宏涛。2、样板制作项目统一支配集中设置工法样板区,避开

6、分散。工法样板区还需预留足够位置放置后续新增加的工法样板。墙体部分工序在二层中设置时,也可在展示区单独制作小样板。每个样板均需设置资料版,具体讲解工序技术要求和相关施工、验收规范。部分隐藏工程可在隐藏前拍摄彩色照片进行工序展示,便于学习观摩。施工现场样板制作时施工技术人员需现场指导、监督,每一工序经项目部、监理单位、工程部验收合格后方可定为工法样板。施工中发觉不符合方案要求的马上整改,确保样板施工质量符合图纸设计、施工规范要求。施工完成后进行班组自检,自检合格后配备好检测工具上报项目技术质量部门、监理、甲方专业人员验收,对验收提出的看法按期进行整改。复验合格后用样板标示牌悬挂在样板处,必要时将

7、本项工程的技术操作规程要点、质量通病的防治方法与合格验收标准也填写在标记牌上。全部新进场班组必需学习工法样板、签名确认,让班组熟识驾驭每道工序施工工艺工法,严格按规范、按图纸施工,达到工序样板要求。项目各单位工程管理人员必需学习工序样板,并且签名确认,保证熟识了解每一工序要求,便于施工质量管理。3、样板施工支配序号样板名称实施部位展示时间备注1砌体工法样板2号楼、11号楼2J2017、12-砌体结:2粉刷工法样板2号楼、11号楼2J2017、12-粉刷结;3屋面工法样板样板区2017、12-屋面施4地面工法样板2号楼、11号楼2J2017、12-地面施5结构节点工法样标样板区201712-主体

8、结砌筑工法样板:1)、室内水平线、洞口垂直限制线、墙体砌筑边线、限制线样板2)、混凝土防水翻边样板3)、100、200空心砖砌筑样板4)、200加气块砌筑样板5)、管道井墙体留槎样板6)、门、窗框混凝土固定码样板7)、砌体底部防潮、砌体上部塞缝样板8)、构造柱、门过梁钢筋成型样板9)、构造柱模板安装工法样板10)、现浇混凝土构造柱样板11)、现浇门过梁混凝土成型样板12)、预制门过梁样板13)、窗台板、窗边框钢筋绑扎成型样板14)、窗台板、窗边框浇筑混凝土成型样板15)、电箱预制过梁样板16)、空调板防水翻边样板17)、管井混凝土门槛样板粉刷工法样板:1)、外墙螺杆洞封堵样板2)、不同材料交接

9、加强网样板3)、门窗框固定与填塞缝样板4)、敷设线管防开裂样板5)、甩浆样板6)、粉刷限制线制作灰饼样板7)、电箱背后加强样板8)、阳角加强网、护角样板9)、内墙粉刷分层样板10)、墙面见格不见网样板11)、外墙粉刷分层样板12)、过道粉刷分层样板屋面工法样板1)、不上人屋面分层工法样板2)、上人屋面分层工法样板地面工法样板1)、一般地面分层工法样板2)、公共通道地面分层工法样板3)、厨房间地面分层工法样板4)、卫生间地面分层工法样板5)、阳台地面分层工法样板结构节点工法样板1)、楼梯台阶、休息平台样板2)、主次梁交接钢筋、模板样板3)、墙柱钢筋绑扎、模板安装样板4)、梁板钢筋绑扎、模板安装样

10、板5)、沉箱与混凝土翻边钢筋、吊模样板四、施工工艺技术1、砌筑工法样板:1)、室内水平线、洞口垂直限制线、墙体砌筑边线、限制线样板样板层拆模后与时进行清理,放线工弹出室内建筑1米线、墙体边线、限制线、门窗洞口截止线并用投线仪将洞口截止线引测到砌体顶部梁侧便于洞口限制。室内建筑一米限制线室内砌体边线、200限制线(图中应为建筑米线)门窗洞口截止线投射至梁翻边模板安装翻边混凝土成型3)、200加气块砌筑样板依据图纸墙体尺寸和砌块规格要求进行结构植筋处理,墙体拉结筋的布置从梁底往下倒扣墙顶塞缝高度为:30-80mmo框架柱、剪力墙侧墙体拉接筋植筋深度(100mm,lOd)取较大值,所植钢筋伸入砌体内

11、1/5墙长且不少于100Omm。砌筑前依据墙体尺寸进行排砖和砌块锯割,砌块锯割应整齐无破损无缺边掉角,砌筑时依据皮数杆带线砌筑,吊砌一皮,校正一皮,皮皮拉线限制砌体标高和墙面平整度,发觉偏差随时订正砌块。砌块满铺满挤,上下丁字错缝,错缝搭接,灰缝限制在水平缝Iomn1、竖向缝IOmln且灰缝饱满。砌体灰缝初凝前用弧形PVC管原浆勾缝,深度3-5mmo室内砌体质量标准:垂直度4mm、平整度3mm。砌筑后在墙面进行垂直平整检查标注。墙体应墙面清洁、垂直平整、砌块组砌美观,缝口大小匀称、深浅一样。墙体植筋样板砌块砌筑样板4)、100、200空心砖砌筑样板砌筑时设置皮数杆带线进行砌筑(100墙采纳全丁

12、法砌筑、200墙采纳一顺法砌筑)灰缝Iomnb无游丁走缝。砌体灰缝初凝前用弧形PVC管原浆抽缝,深度3-5mm0墙面质量限制垂直度4mm、平整度3mm。砌筑后在墙面进行垂直平整检查标注。前期砌筑时留置阳槎和拉接筋,拉接筋上下间距为500mm,留设拉接长度不少于500mm。5)、砌体底部防潮、砌体上部顶砖样板砌体底部防潮墙:砌体底部防潮层灰砂砖高度不少于200,将砌筑墙根部混凝土表面清扫干净洒水潮湿,拉线用砂浆找平,当最下一皮的水平灰缝厚度大于20mm时,应用细石混凝土找平铺砌。砌筑时依据墙体宽度不同采纳相应的砖砌方式,灰缝限制在10mm左右。网体臂顶存:墙体砌筑14护后进行墙顶部用细石混凝土塞

13、缝处理,6)、构造柱钢筋成型样板构造柱钢筋绑扎、槎口留置样板构造柱与砌体拉接筋为2A6500长度伸入砌体内1/5墙长且不小于100Omm,拉接筋弯钩水平放置,马牙槎槎长60mm、先退后进、槎口上下整齐,相邻槎口进退一样。构造柱钢筋为4C12A6200,构造柱钢筋、门过梁绑扎时搭接长度、箍筋间距符合图纸要求,绑扎扎扣兜角到边,构造柱钢筋骨架方正无歪斜。构造柱穿柱支模、牛腿浇筑口样板9)、构造柱模板安装工法样板模板安装前先在构造柱槎口弹线粘贴海绵条,构造柱模板采纳螺杆穿柱体加固,螺杆间距不大于600mm,严禁穿墙支模。构造柱顶部设置牛腿灌注口以保证柱头混凝土浇筑质量。10)、现浇混凝土构造柱样板(

14、C25硅)混凝土浇筑前浇水潮湿模板和砌体,浇筑时从牛腿灌注口下料,并采纳小口径振动泵进行振捣。现浇混凝土构造柱样板混凝土门过梁样板11)、现浇门过梁钢筋、混凝土成型样板现浇门过梁搁置长度满意搁置长度要求(与结构尺寸不足搁置长度时植筋处理),门过梁浇筑前将梁底冲洗干净,浇筑时密实振捣。12)、预制门过梁样板提前熟识图纸,依据施工须要提前预制混凝土过梁,过梁配筋严格按结构图纸说明施工,单层钢筋时做好标记,浇筑时振捣密实,达到相应强度方可进行安装,安装时座浆饱满,每边搁置长度300mm。13)、窗台板、窗边框钢筋绑扎成型样板窗台板、窗边框钢筋依据结构图纸说明施工,窗台板厚度10。mm内配208,拉接

15、筋A6200,窗边框截面为IoOnImX墙宽、内配2010,拉接筋2A6200,伸入墙内400mm。槎口与构造柱相同。14)、窗台板、窗边框浇筑混凝土成型样板窗台板、窗边框同时浇筑无需考虑嵌固长度。支模前依据边框弹线粘贴海绵条,浇筑前浇水潮湿模板和砌体,浇筑时密实振捣,外窗台板板面对外侧适当坡水(坡度5%)o15)、电箱预制过梁样板提前与水电协作单位沟通,依据洞口尺寸预制过梁,过梁配筋2010,A6200,每边搁置长度为300,有线管通过时过梁要预设敷管线槽,砌筑墙体时依据电箱位置安装过梁,过梁安装水平,座浆饱满,位置正确。16)、空调板防水翻边样板依据两防规定室外空调板翻边以与有宽度大于100mm线条处

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
