《硬质道路铺装方案.docx》由会员分享,可在线阅读,更多相关《硬质道路铺装方案.docx(15页珍藏版)》请在第壹文秘上搜索。

1、金科.云阳世界城示范区园林景观工程硬质铺装工程专项施工方案建设单位:重庆市金科骏成房地产开发有限企业监理单位:重庆联盛建设项目管理有限企业施工单位:重庆展弘园林有限企业一、编制根据1 .本工程施工协议、工程设计图纸、变更图纸、图纸会审记录;2 .经监理、业主同意的施工组织设计;3 .现行施工技术规范及验收原则,有关主管部门颁发的有关规范、原则;4 .工程建设强制性条文(都市建设部分)5 .都市道路和建筑物无障碍设计规范JGJ5020236 .城镇道路工程施工与质量验收原则CJJl20237 .建设工程质量管理条例二、地面铺装工程施工概况1、本工程石材铺装重要用于售楼部广场、人行道、景墙、样板房

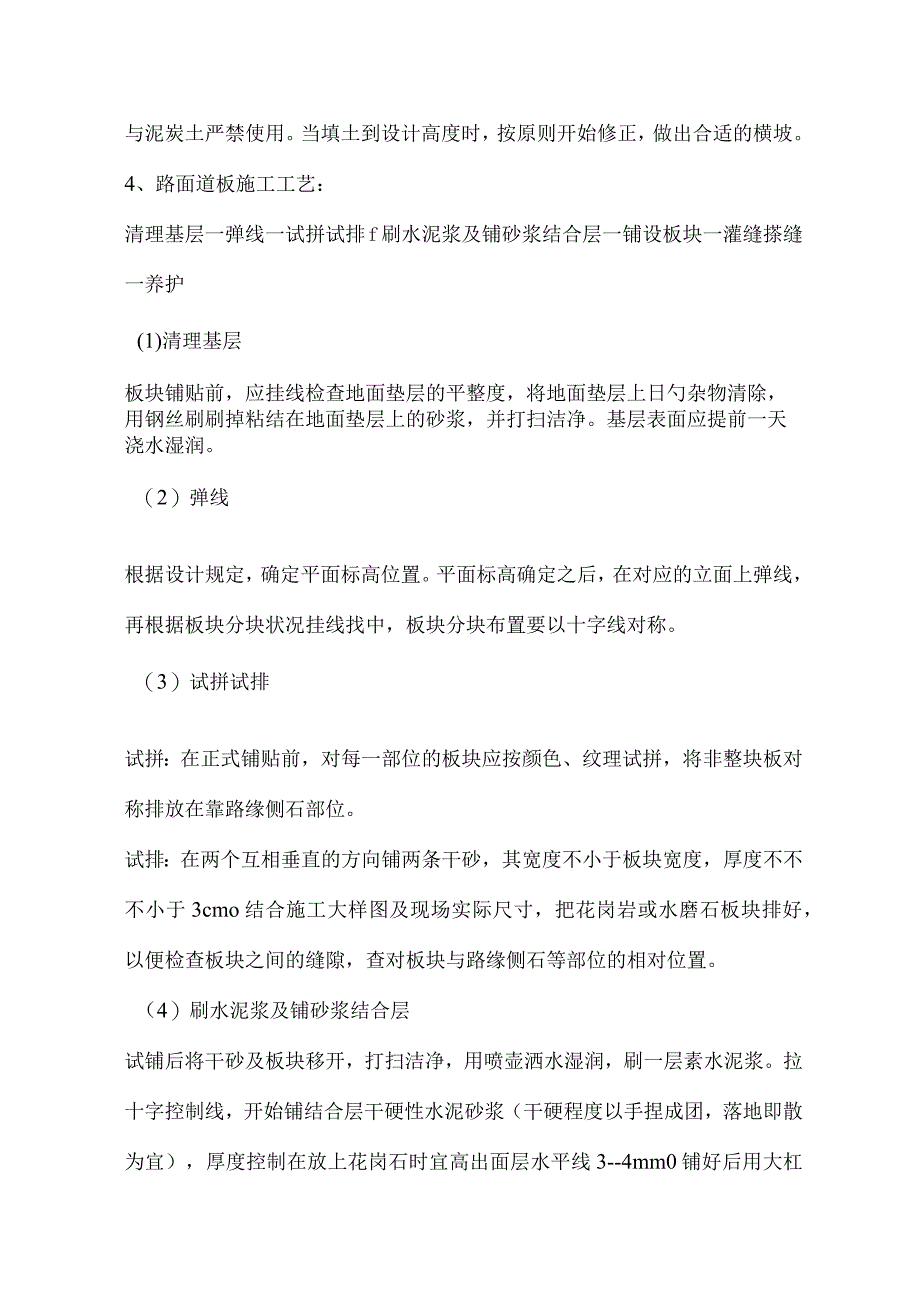

2、游泳池周围等区域,石材面积约2万疔;汀步铺装约12OnI工2、因该项目工程量大,工期紧,在施工时要合理安排面砖铺装工程的施工流程,以保工期及施工进度。三、园路及道板铺设工艺口r.t.,tnr三y/.riil-wt-rrt.t-*t.-X-+*J-+1*I口I有号7-目口汩WH-L三l4口-Az加E,卜*TtGE百壮口*-XRZE2TTZ.Iffl+Z.Xlh1、施工前应先排除地面积水,维持路基干燥。2、放线:按路面设计中线,在沿线地面上每20-50米放一中心桩。在弯道rJ曲线上,应在曲头、曲中和曲尾各放一中心桩。并在中心桩上写明桩号。再以中心桩为准,根据路面宽度定边桩。最终放出路面的平曲线。3

3、、园路日勺填土应从路肩向中心填筑,每填30Cm厚即扒平扎实依次。淤泥与泥炭土严禁使用。当填土到设计高度时,按原则开始修正,做出合适的横坡。4、路面道板施工工艺:清理基层一弹线一试拼试排f刷水泥浆及铺砂浆结合层一铺设板块一灌缝搽缝一养护(1)清理基层板块铺贴前,应挂线检查地面垫层的平整度,将地面垫层上日勺杂物清除,用钢丝刷刷掉粘结在地面垫层上的砂浆,并打扫洁净。基层表面应提前一天浇水湿润。(2)弹线根据设计规定,确定平面标高位置。平面标高确定之后,在对应的立面上弹线,再根据板块分块状况挂线找中,板块分块布置要以十字线对称。(3)试拼试排试拼:在正式铺贴前,对每一部位的板块应按颜色、纹理试拼,将非

4、整块板对称排放在靠路缘侧石部位。试排:在两个互相垂直的方向铺两条干砂,其宽度不小于板块宽度,厚度不不不小于3cmo结合施工大样图及现场实际尺寸,把花岗岩或水磨石板块排好,以便检查板块之间的缝隙,查对板块与路缘侧石等部位的相对位置。(4)刷水泥浆及铺砂浆结合层试铺后将干砂及板块移开,打扫洁净,用喷壶洒水湿润,刷一层素水泥浆。拉十字控制线,开始铺结合层干硬性水泥砂浆(干硬程度以手捏成团,落地即散为宜),厚度控制在放上花岗石时宜高出面层水平线3-4mm0铺好后用大杠刮平,再用抹子拍实找平(铺摊面积不得过大)。(5)铺设板块对于铺设于水泥砂浆结合层上的板块面层,施工前应将块料浸水湿润,待搽干或表面晾干

5、后方可铺设,这是保证面层与结合层粘结牢固、防止空鼓、起壳等质量通病改)重要措施。根据拉日勺十字控制线,纵横各铺一行,作为大面积铺贴标筋用。根据试拼时日勺编号,试排时的缝隙,在十字控制线交点开始铺设。先试铺即搬起板块对好纵横控制线铺落在已铺好的干硬性水泥砂浆结合层上,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击板块),震实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间与否相吻合如发既有空虚之处,应用砂浆弥补,然后正式镶铺,先在水泥砂浆结合层上满浇一层素水泥,再铺板块,安放时四角同步往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块,向两侧和后退方向次序铺贴,铺

6、完纵、横行之后有了原则,可分段分区依次铺贴。(6)灌缝搽缝对于板块地面,应在铺贴完毕24h后来再洒水养护。一般在2d之后,检查板块无断裂及空鼓现象,方可进行灌缝。用浆壶将稀白水泥浆灌入缝内2/3高下,并用小木条把流出日勺水泥浆向缝内刮抹。灌缝面层上溢出的水泥浆须在凝结之前予以消除。待缝内的水泥凝结后,再将面层清洗洁净,3d之内严禁上人走动。(7)养护在拭净的地面上,用干锯木覆盖保护,2-3d内严禁人走动。四、饰面铺装工程考虑到本工程的石材铺贴量大,规定高日勺特点,饰面工程施工前均需先作样板段、样板块,以样板带路,经监理及建设单位承认后方可正式施工。1、施工准备(1)花岗石的品种、规格、质量应符

7、合设计和施工规范规定。(2)水泥:一般硅酸盐水泥或白水泥。(3)花岗石进场后应堆放在室内,侧立堆放,底下应加垫木方。并详细查对品种、规格、数量、质量等与否符合设计规定。规格偏差过大,有裂纹、缺棱掉角的不得使用。(4)施工前应放出铺设花岗石施工大样图。2、施工技术措施防止错缝发生日勺措施挑选石材。严格按照天然花岗岩建筑板村(GB/T18601-2023)原则,铺装前按长、宽、对角线尺寸、平整度及颜色等指标挑选石材;光面石材表面应光洁明亮、色泽鲜艳无刀痕、旋痕;其长度、宽度的容许偏差值为+0、-Imm,平整度最大偏差值:长度240Omm时为0.6mm;厚度时偏差为2mm。并按不一样尺寸及颜色分别码

8、放,以便铺装时使用。同一条中使用的石材宽(长)度相似,以保证缝宽均匀。相邻条中的石材尺寸大小互补,如本条石材尺寸为负偏差,则相邻条石材为正差,以抵消尺寸影响(在保证直线性及外观质量时前提下)。严格测量管理。平面测量实行5m*5m方格网定位控制测量放线,施工中根据矩形控制网外廊线加密桩位,将控制桩投测至施工区后钉测钎。每测定一闭合图形完毕后进行闭合校核,精度按二级平面控制网规定;测角中误差10,边长相对误差1/10000,点位测定采用直角坐标法和极座标法。高程测量实际操作先算出5m*5m边线交点高程,作为施测数据资料,采用基准块和高程控制桩相结合的措施进行控制,标高水准点放线规定闭合校测。精确定

9、出5m*5n方格网及交点高程后,在每个5n*5m方内按石材位置和标高挂线。石材运送组织专门运送队。用叉车将石材运至工作面附近,然后用自制石材运送车运送到位。自制运送车用钢管及小推车轮子等制成。石材自身重量较大,准备采用铁锤击打,下垫皮垫的作法(自制)。为保证击打后每块石材下的砂浆密实度相似,每批砂、水泥拌制的砂浆铺装前要做5m*5m面积的试铺区,以确定该批砂浆的虚铺厚度及锤击次数,作为大面积铺砌日勺根据。这样做可以防止因沉降导致日勺板间高下差。针对灌缝隙时水泥易污染石面的状况,制作漏斗式专用工具。3、施工操作工艺清理基层一找平、弹线一试拼试排一砂浆一铺花岗岩一灌缝、擦缝一覆盖养护(1)清理基层

10、:将混凝土层(水稳层)表面日勺积灰及杂物等清理洁净。如局部凹凸不平,应将凸处凿平,凹处补平。(2)找平、弹线:按照设计图纸标高控制点内近引标高及平面轴线。每个5m*5方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在南北两侧各铺一条基准石材。经测量检查,高程与位置无误后,再进行大面积铺砌。(3)砂浆:(厚度IOomm板材砂浆层为30mm、厚度30、50m板材砂浆层为20mn)按水平线定出砂浆虚铺厚度(经试验确定)拉好十字线,即可铺筑砂浆。用L3干硬性水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度合适高出水平线23mm.(4)试拼和试排:铺设前对每一块石材,按方位、角度进行试

11、拼。试拼后按两个方向编号排列,然后按编号排放整洁。为检查板块之间的缝隙,查对板块位置与设计图纸与否相符合。在正式铺装前,要进行一次试排。(5)花岗岩铺贴:铺贴前预先将花岗岩除尘,浸湿后阴干后备用。在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。板块试铺合格后,翻开板块,检查砂浆结合层与否平整、密实。增补砂浆,在水泥砂浆层上浇一层水灰比为0.5左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向次序铺贴。铺装时随时检查,如发既有空隙,应将板材掀起用砂浆补实后再进行铺设

12、。(6)灌浆、擦缝:在铺砌后12昼夜进行灌浆擦缝。根据大理石、花岗石、木纹石颜色选择设计色的)矿物颜料和水泥拌合均匀调成1:1水泥浆,灌入大理石、花岗石之间缝隙,并用小木条把流出的水泥浆向缝隙内喂灰。灌浆12h后,用棉丝团蘸原稀水泥浆擦缝,与地面擦平,同步将板面上水泥浆擦净。然背面层加以覆盖保护。(7)覆盖养护:灌浆擦缝完24h后,应用土工布或洁净的细砂覆盖,喷水养护不少于7d.4、施工的质量原则:(1)保证项目:饰面板的品种、规格、颜色、图案必须符合设计规定和有关原则的规定;花岗石饰面板日勺安装必须牢固,严禁空鼓,无歪斜、缺楞掉角和裂缝等缺陷。(2)基本项目:表面:必须平整、洁净,颜色协调一

13、致。接缝:必然填嵌密实,平直、宽窄一致,颜色一致。套割:用整板套割吻合,边缘整洁,突出墙面日勺厚度要一致。(3)应注意的质量问题:花岗岩石材由建设单位对进场的石材需进行谨慎验收,花岗岩日勺品种、规格、颜色应符合设计规定,板石材的技术等级、光泽度、外观质量均应按照国标天然大理石建筑板材、花岗石建筑板材的有关规定进行验收确认合格后方能入库。花岗岩的铺设常常会发生和质量问题不外乎如下4个问题,施工时应切实控制杜绝出现质量隐患:a、接缝不平,高下差过大超过O.3mm:导致日勺原因重要是基层处理不好,对板材的质量进货时没有严格把关或挑选,安装前试拼不认真,施工操作不妥导致,分次灌浆时一次灌浆过高,也轻易

14、导致石材板面外移或板面错动,以致出现接缝不平,高下差超过规定值。b、空鼓:地面花岗石空鼓在于垫层清理不洁净,或浇水湿润不够刷素水泥浆不均匀或刷的面积过大,时间过长已风干,干硬水泥砂浆任意加水,或者是花岗石板材未认真浸水湿润。板面有浮土。饰面花岗石镶贴出现空鼓,重要是灌浆不饱满不密实所致,有时灌浆稠度大,使砂浆流动性差,或者因钢筋网阻挡导致该处灌浆不密实而空鼓;有时因清理石膏时,剔凿用力过大,使板材在粘结前因振动过大而空鼓;同样缺乏养护,脱水过早,也会产生空鼓。操作中应注意下承层表面应用钢丝刷打扫洁净,浇水湿润并均涂刷一层素水泥浆,砂浆铺设必须饱满,水灰比要精确,现场必须有计量配置;在已铺贴的板

15、块上不准站人,铺贴应倒退进行。用与板块同色欧J水泥浆填缝,然后用软布擦洁净粘在板块上的砂浆,在面层铺设后,表面应覆盖、湿润。养护期必须保证7d。c、开裂:有的板材材质较差,受外力影响会在色纹暗缝或隐蔽处出现裂缝。有时镶贴在墙面,柱面的板材,因构造受压变形而开裂。因此,安装时应合适时留有一定的I缝隙,以防构造压缩。d、板面碰损污染:重要是由于板材在搬动和操作中被砂浆等脏物污染,未及时清洗,或安装后成品保护不好所致。五、景石施工1、景石堆置处,其山势和造型应到达设计图和设计阐明I的规定,具有整体感。并应注意石不可杂、纹不可乱、块不可均、缝不可多,石种、石色、纹理应一致,形态自然完整。2、景石布置,在理解设计意图的状况下,重要靠现场创作出很好的景观效果。不得随受意堆置,所有景石须安全稳固。3、景石布置后的石块间缝隙,先经混凝土或铁件、石质材料填塞、嵌实,再以1:2的水泥砂浆进行勾缝。露面缝宽应不不小于2cm,并到达平整。勾缝砂浆应先调色,使之干燥后与石料色泽相近。六、景观小品施工1、碎石执层(1)碎石垫层:1)、回填前应地基层土进行隐蔽工程验收。2)、设置控制铺设厚度的标高桩或在固定部位做好回填标志。3)、地基标高有差异时,应从低处分层回填

展开阅读全文
