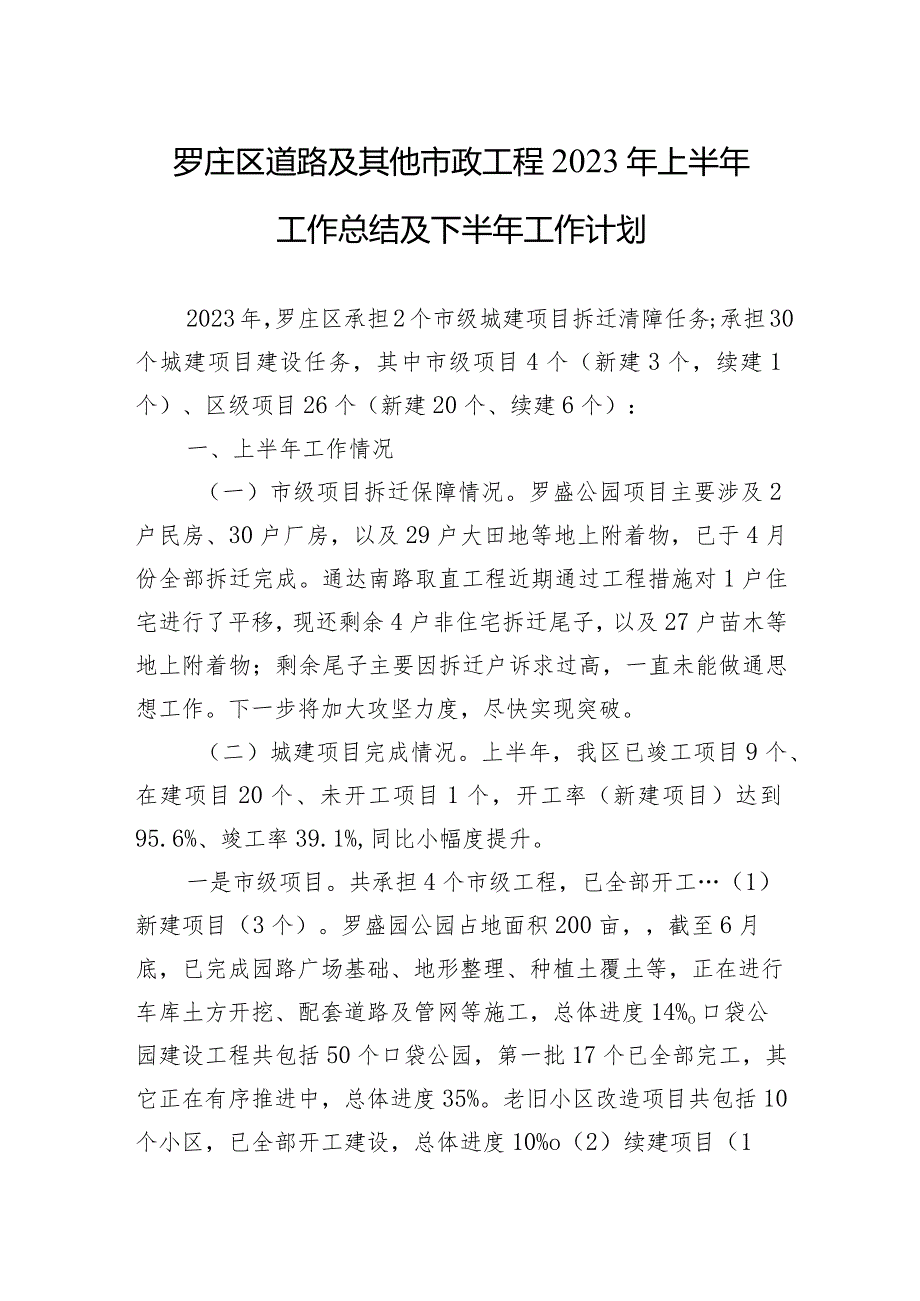

《罗庄区道路及其他市政工程2023年上半年工作总结及下半年工作计划(20230905).docx》由会员分享,可在线阅读,更多相关《罗庄区道路及其他市政工程2023年上半年工作总结及下半年工作计划(20230905).docx(3页珍藏版)》请在第壹文秘上搜索。
1、罗庄区道路及其他市政工程2023年上半年工作总结及下半年工作计划2023年,罗庄区承担2个市级城建项目拆迁清障任务;承担30个城建项目建设任务,其中市级项目4个(新建3个,续建1个)、区级项目26个(新建20个、续建6个):一、上半年工作情况(一)市级项目拆迁保障情况。罗盛公园项目主要涉及2户民房、30户厂房,以及29户大田地等地上附着物,已于4月份全部拆迁完成。通达南路取直工程近期通过工程措施对1户住宅进行了平移,现还剩余4户非住宅拆迁尾子,以及27户苗木等地上附着物;剩余尾子主要因拆迁户诉求过高,一直未能做通思想工作。下一步将加大攻坚力度,尽快实现突破。(二)城建项目完成情况。上半年,我区

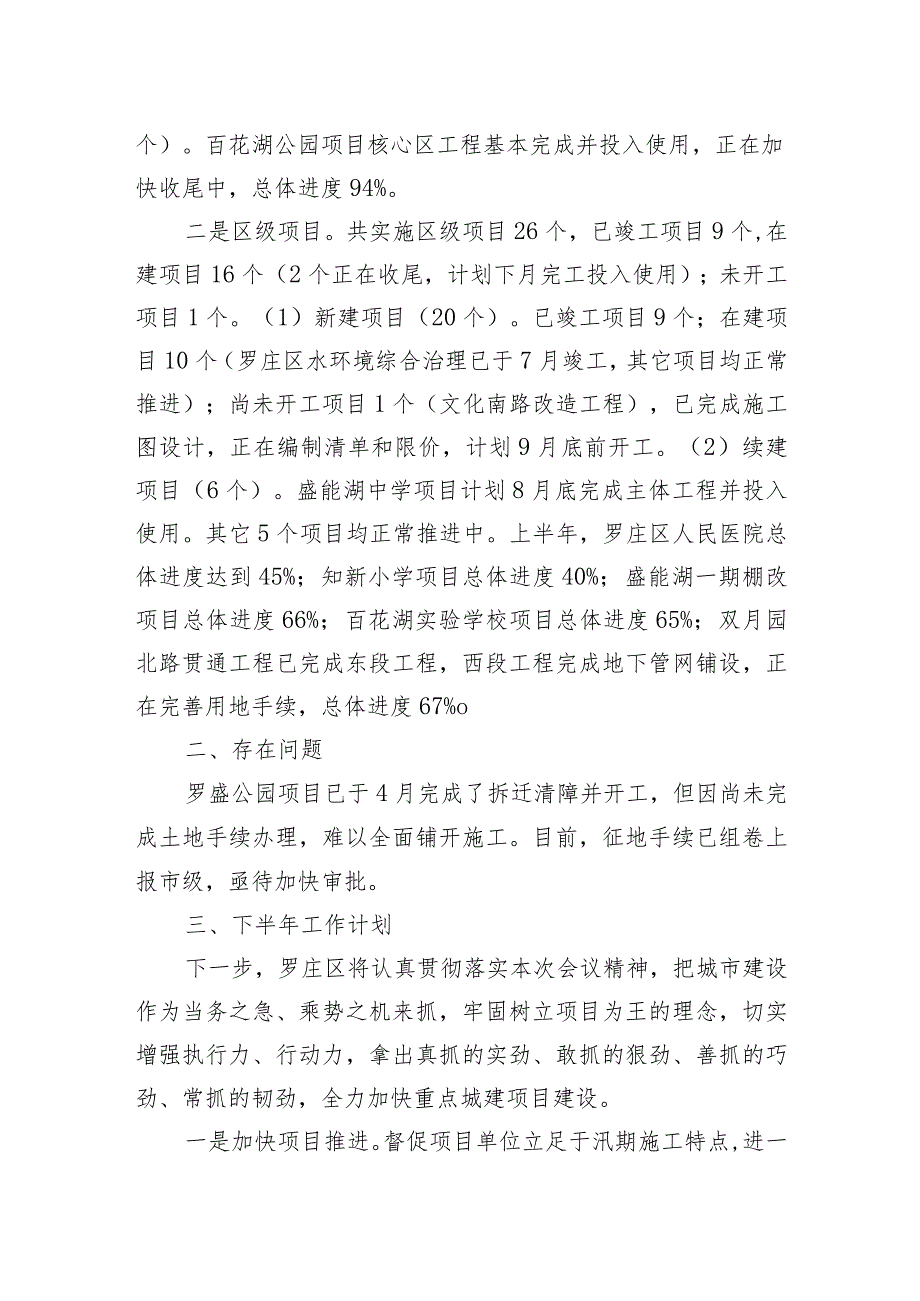

2、已竣工项目9个、在建项目20个、未开工项目1个,开工率(新建项目)达到95.6%、竣工率39.1%,同比小幅度提升。一是市级项目。共承担4个市级工程,已全部开工(1)新建项目(3个)。罗盛园公园占地面积200亩,截至6月底,已完成园路广场基础、地形整理、种植土覆土等,正在进行车库土方开挖、配套道路及管网等施工,总体进度14%o口袋公园建设工程共包括50个口袋公园,第一批17个已全部完工,其它正在有序推进中,总体进度35%。老旧小区改造项目共包括10个小区,已全部开工建设,总体进度10%o(2)续建项目(1个)。百花湖公园项目核心区工程基本完成并投入使用,正在加快收尾中,总体进度94%。二是区级
3、项目。共实施区级项目26个,已竣工项目9个,在建项目16个(2个正在收尾,计划下月完工投入使用);未开工项目1个。(1)新建项目(20个)。已竣工项目9个;在建项目10个(罗庄区水环境综合治理已于7月竣工,其它项目均正常推进);尚未开工项目1个(文化南路改造工程),已完成施工图设计,正在编制清单和限价,计划9月底前开工。(2)续建项目(6个)。盛能湖中学项目计划8月底完成主体工程并投入使用。其它5个项目均正常推进中。上半年,罗庄区人民医院总体进度达到45%;知新小学项目总体进度40%;盛能湖一期棚改项目总体进度66%;百花湖实验学校项目总体进度65%;双月园北路贯通工程已完成东段工程,西段工程

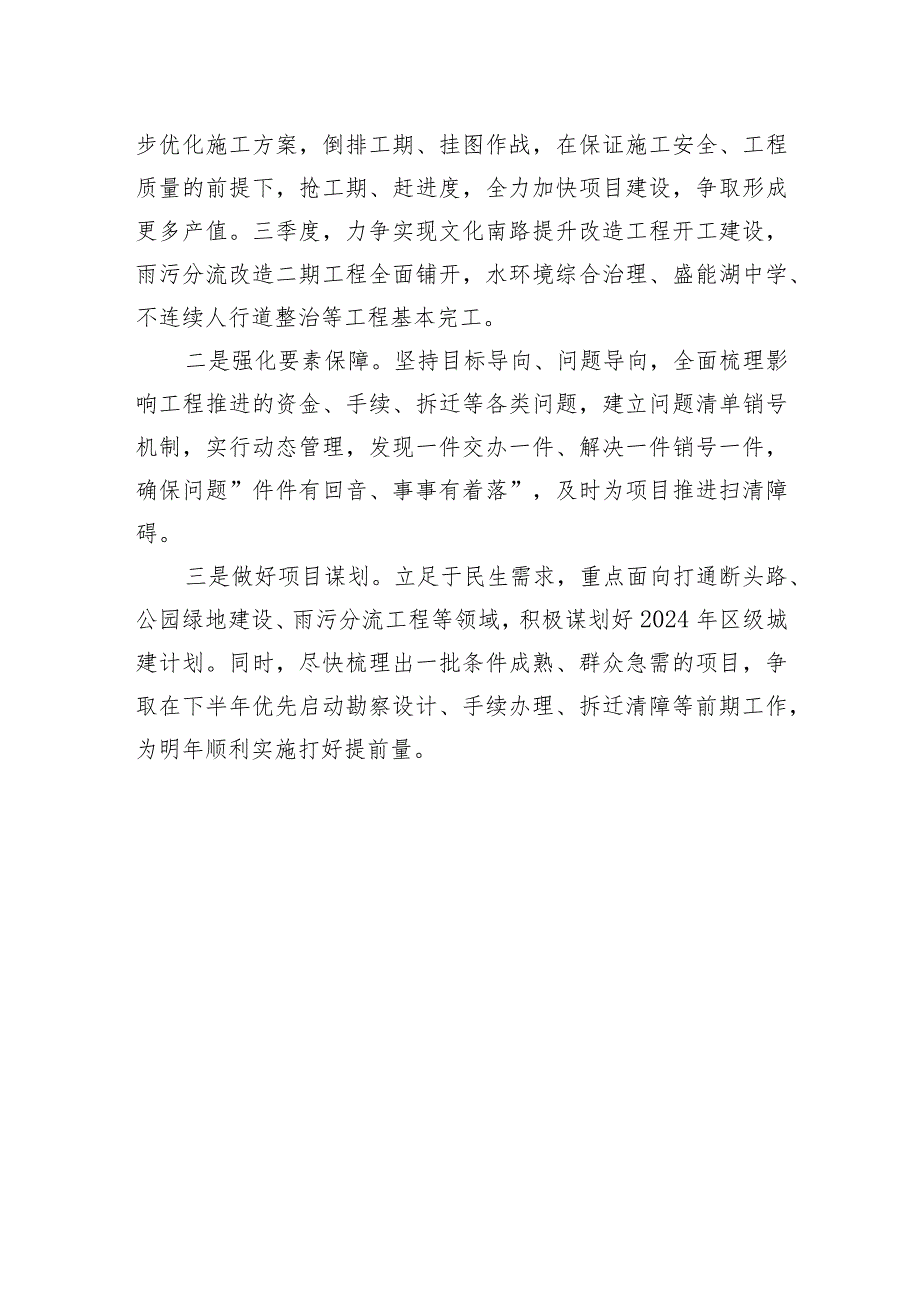

4、完成地下管网铺设,正在完善用地手续,总体进度67%o二、存在问题罗盛公园项目已于4月完成了拆迁清障并开工,但因尚未完成土地手续办理,难以全面铺开施工。目前,征地手续已组卷上报市级,亟待加快审批。三、下半年工作计划下一步,罗庄区将认真贯彻落实本次会议精神,把城市建设作为当务之急、乘势之机来抓,牢固树立项目为王的理念,切实增强执行力、行动力,拿出真抓的实劲、敢抓的狠劲、善抓的巧劲、常抓的韧劲,全力加快重点城建项目建设。一是加快项目推进。督促项目单位立足于汛期施工特点,进一步优化施工方案,倒排工期、挂图作战,在保证施工安全、工程质量的前提下,抢工期、赶进度,全力加快项目建设,争取形成更多产值。三季度
5、,力争实现文化南路提升改造工程开工建设,雨污分流改造二期工程全面铺开,水环境综合治理、盛能湖中学、不连续人行道整治等工程基本完工。二是强化要素保障。坚持目标导向、问题导向,全面梳理影响工程推进的资金、手续、拆迁等各类问题,建立问题清单销号机制,实行动态管理,发现一件交办一件、解决一件销号一件,确保问题”件件有回音、事事有着落”,及时为项目推进扫清障碍。三是做好项目谋划。立足于民生需求,重点面向打通断头路、公园绿地建设、雨污分流工程等领域,积极谋划好2024年区级城建计划。同时,尽快梳理出一批条件成熟、群众急需的项目,争取在下半年优先启动勘察设计、手续办理、拆迁清障等前期工作,为明年顺利实施打好提前量。
