基坑支护施工方案(放坡).docx

上传人:p** 文档编号:666962 上传时间:2024-01-06 格式:DOCX 页数:4 大小:37.81KB
下载 相关 举报
基坑支护施工方案(放坡).docx_第1页
第1页 / 共4页
基坑支护施工方案(放坡).docx_第2页
第2页 / 共4页
基坑支护施工方案(放坡).docx_第3页
第3页 / 共4页
基坑支护施工方案(放坡).docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《基坑支护施工方案(放坡).docx》由会员分享,可在线阅读,更多相关《基坑支护施工方案(放坡).docx(4页珍藏版)》请在第壹文秘上搜索。

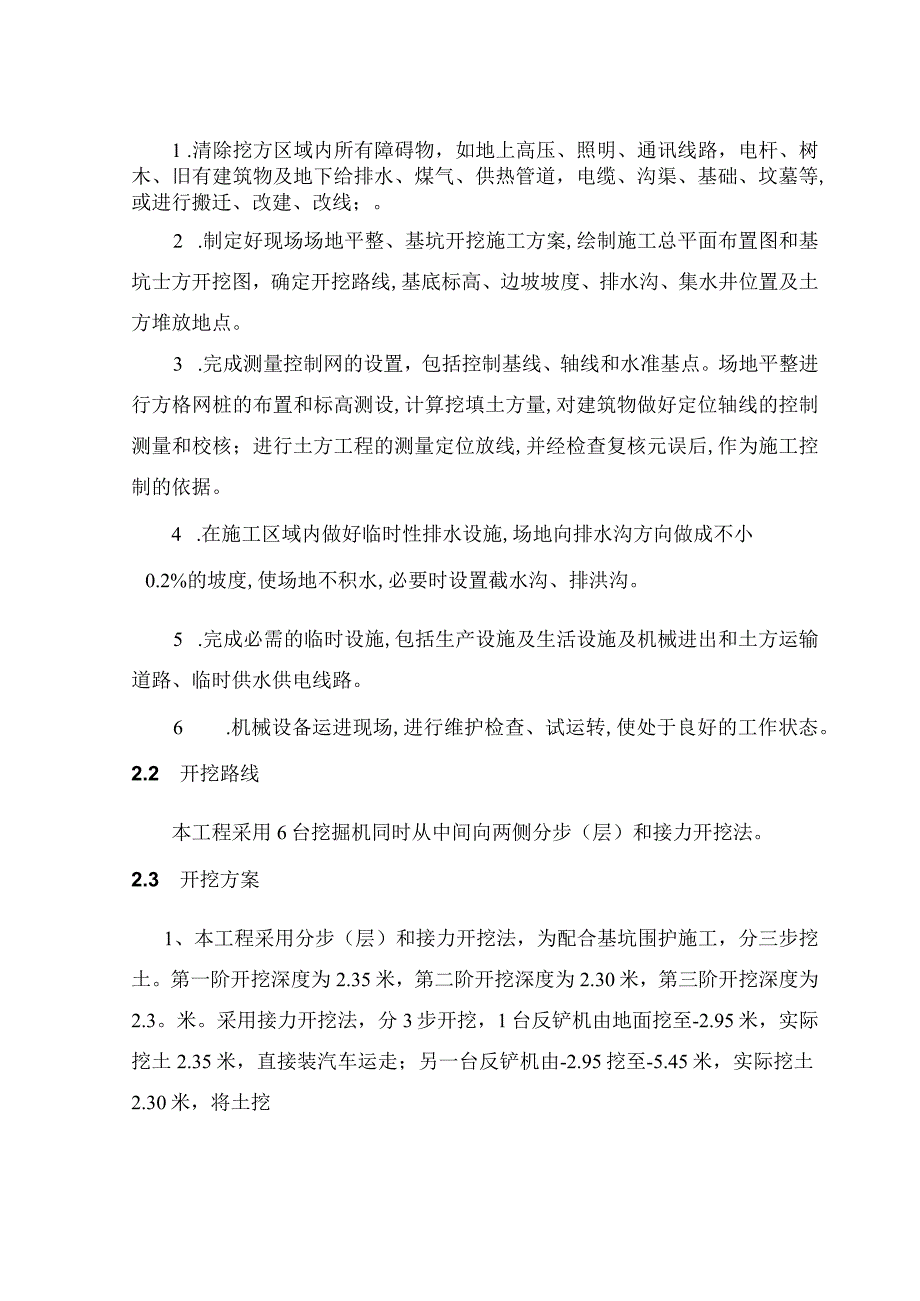

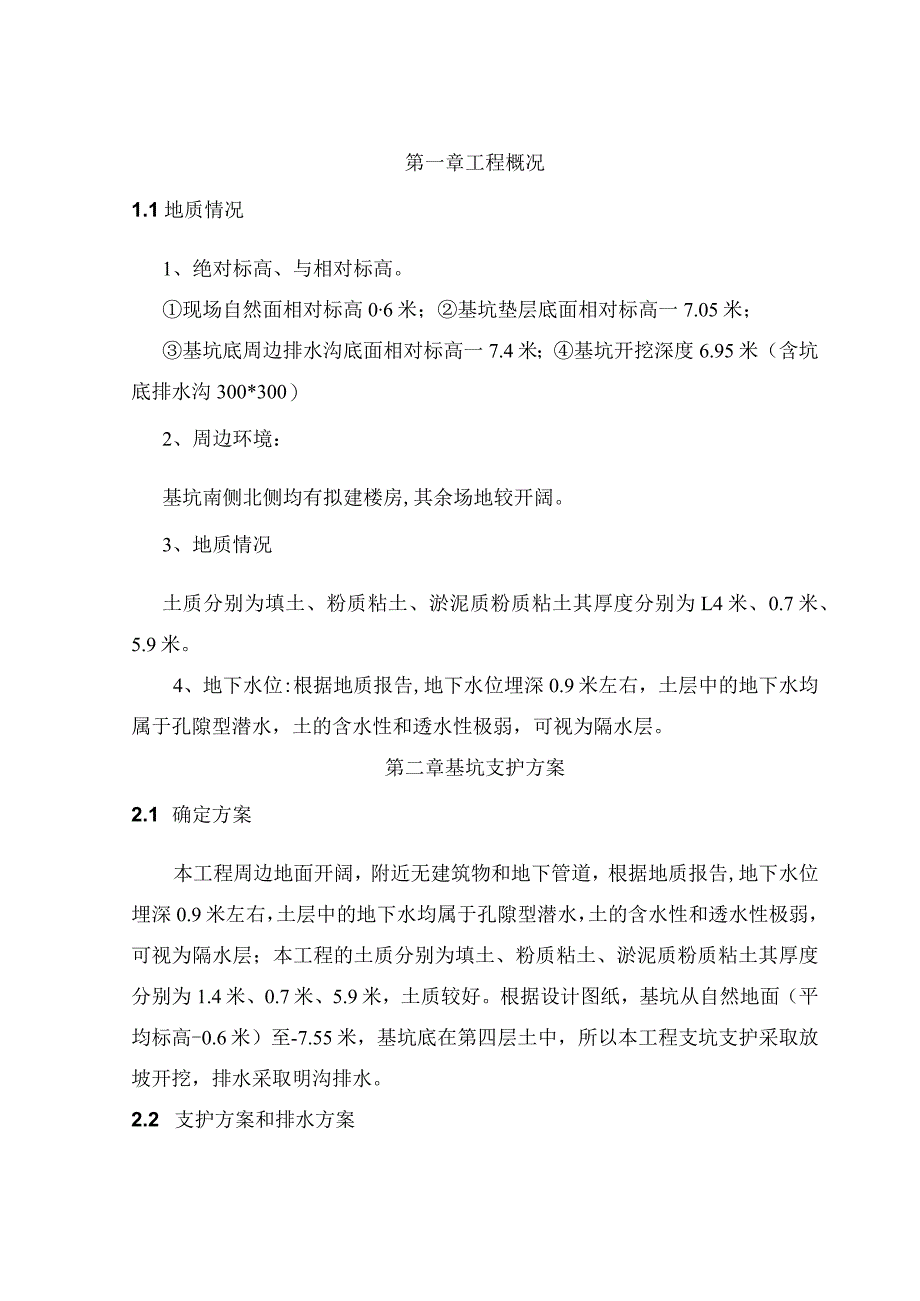

1、第一章工程概况1.1地质情况1、绝对标高、与相对标高。现场自然面相对标高06米;基坑垫层底面相对标高一7.05米;基坑底周边排水沟底面相对标高一7.4米;基坑开挖深度6.95米(含坑底排水沟300*300)2、周边环境:基坑南侧北侧均有拟建楼房,其余场地较开阔。3、地质情况土质分别为填土、粉质粘土、淤泥质粉质粘土其厚度分别为L4米、0.7米、5.9米。4、地下水位:根据地质报告,地下水位埋深0.9米左右,土层中的地下水均属于孔隙型潜水,土的含水性和透水性极弱,可视为隔水层。第二章基坑支护方案2.1 确定方案本工程周边地面开阔,附近无建筑物和地下管道,根据地质报告,地下水位埋深0.9米左右,土层

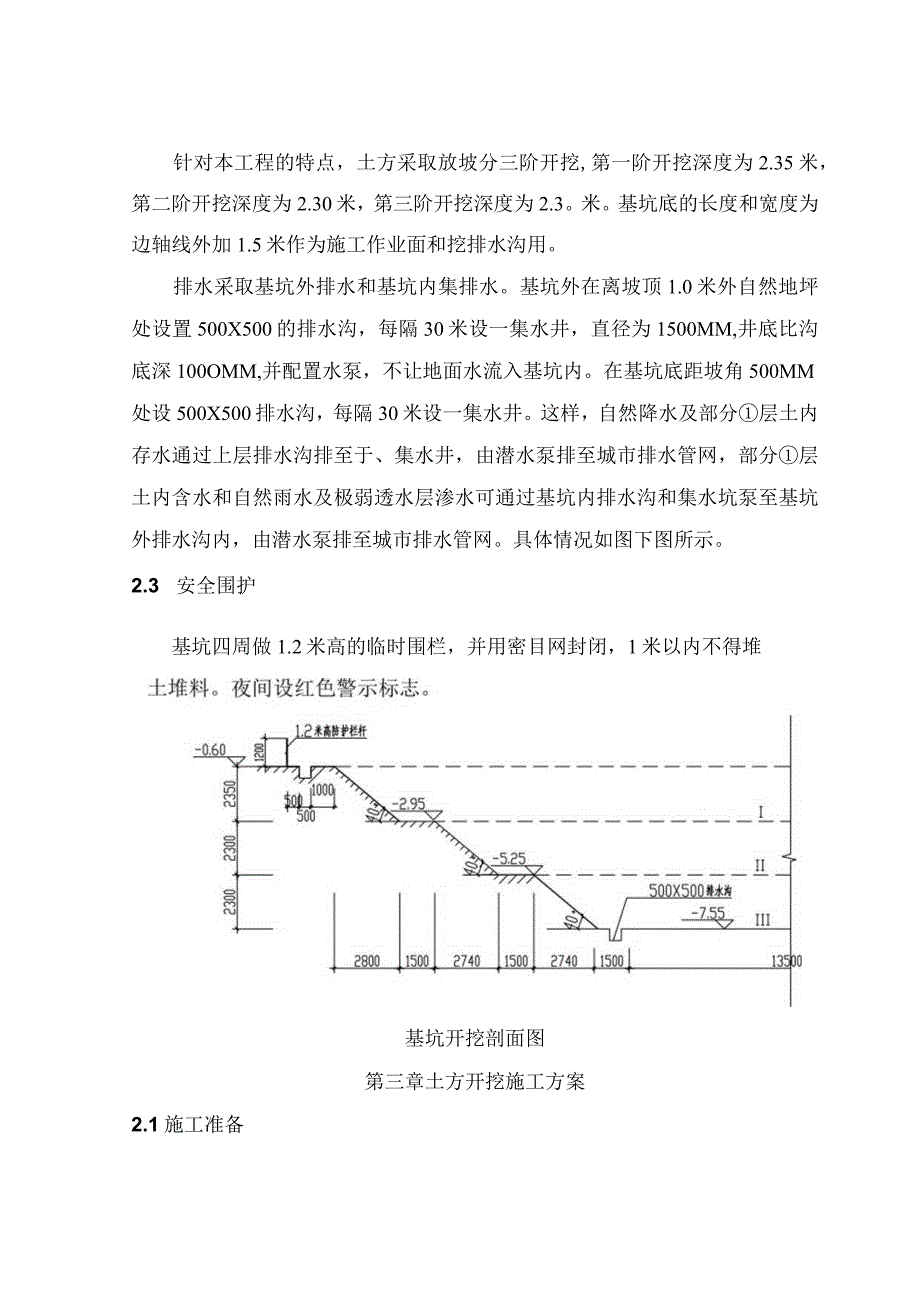

2、中的地下水均属于孔隙型潜水,土的含水性和透水性极弱,可视为隔水层;本工程的土质分别为填土、粉质粘土、淤泥质粉质粘土其厚度分别为1.4米、0.7米、5.9米,土质较好。根据设计图纸,基坑从自然地面(平均标高-0.6米)至-7.55米,基坑底在第四层土中,所以本工程支坑支护采取放坡开挖,排水采取明沟排水。2.2 支护方案和排水方案针对本工程的特点,土方采取放坡分三阶开挖,第一阶开挖深度为2.35米,第二阶开挖深度为2.30米,第三阶开挖深度为2.3。米。基坑底的长度和宽度为边轴线外加1.5米作为施工作业面和挖排水沟用。排水采取基坑外排水和基坑内集排水。基坑外在离坡顶1.0米外自然地坪处设置500X

3、500的排水沟,每隔30米设一集水井,直径为1500MM,井底比沟底深100OMM,并配置水泵,不让地面水流入基坑内。在基坑底距坡角500MM处设500X500排水沟,每隔30米设一集水井。这样,自然降水及部分层土内存水通过上层排水沟排至于、集水井,由潜水泵排至城市排水管网,部分层土内含水和自然雨水及极弱透水层渗水可通过基坑内排水沟和集水坑泵至基坑外排水沟内,由潜水泵排至城市排水管网。具体情况如图下图所示。2.3 安全围护基坑四周做1.2米高的临时围栏,并用密目网封闭,1米以内不得堆基坑开挖剖面图第三章土方开挖施工方案2.1施工准备1 .清除挖方区域内所有障碍物,如地上高压、照明、通讯线路,电

4、杆、树木、旧有建筑物及地下给排水、煤气、供热管道,电缆、沟渠、基础、坟墓等,或进行搬迁、改建、改线;。2 .制定好现场场地平整、基坑开挖施工方案,绘制施工总平面布置图和基坑士方开挖图,确定开挖路线,基底标高、边坡坡度、排水沟、集水井位置及土方堆放地点。3 .完成测量控制网的设置,包括控制基线、轴线和水准基点。场地平整进行方格网桩的布置和标高测设,计算挖填土方量,对建筑物做好定位轴线的控制测量和校核;进行土方工程的测量定位放线,并经检查复核元误后,作为施工控制的依据。4 .在施工区域内做好临时性排水设施,场地向排水沟方向做成不小0.2%的坡度,使场地不积水,必要时设置截水沟、排洪沟。5 .完成必

5、需的临时设施,包括生产设施及生活设施及机械进出和土方运输道路、临时供水供电线路。6 .机械设备运进现场,进行维护检查、试运转,使处于良好的工作状态。2.2 开挖路线本工程采用6台挖掘机同时从中间向两侧分步(层)和接力开挖法。2.3 开挖方案1、本工程采用分步(层)和接力开挖法,为配合基坑围护施工,分三步挖土。第一阶开挖深度为2.35米,第二阶开挖深度为2.30米,第三阶开挖深度为2.3。米。采用接力开挖法,分3步开挖,1台反铲机由地面挖至-2.95米,实际挖土2.35米,直接装汽车运走;另一台反铲机由-2.95挖至-5.45米,实际挖土2.30米,将土挖30m以上,挖掘机离下部边坡有一定的安全距离,以防造成翻车事故。5.机械施工区域禁止无关人员进人场地内。挖掘机工作回转半径内不得站人或进行其他作业。挖掘机、装载机卸土,应待整机停稳后进行,不得将铲斗从运输汽车驾驶室顶部越过;装土时人都不得停留在装土车上。7 .挖掘机操作和汽车装土行驶要听从现场指挥;所有车辆必须严格按规定的开行路线行驶,防止撞车。8 .挖掘机行走和自卸汽车卸土时,必须注意上空电线,不得在架空输电线路下工作;如在架空输电线一侧工作时,垂直与水平距离分别不得小于2.5m与6m(110220KV时)。9 .基坑四周做L2米高的临时围栏,并用密目网封闭,1米以内不得堆土堆料。夜间设红色警示标志。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
