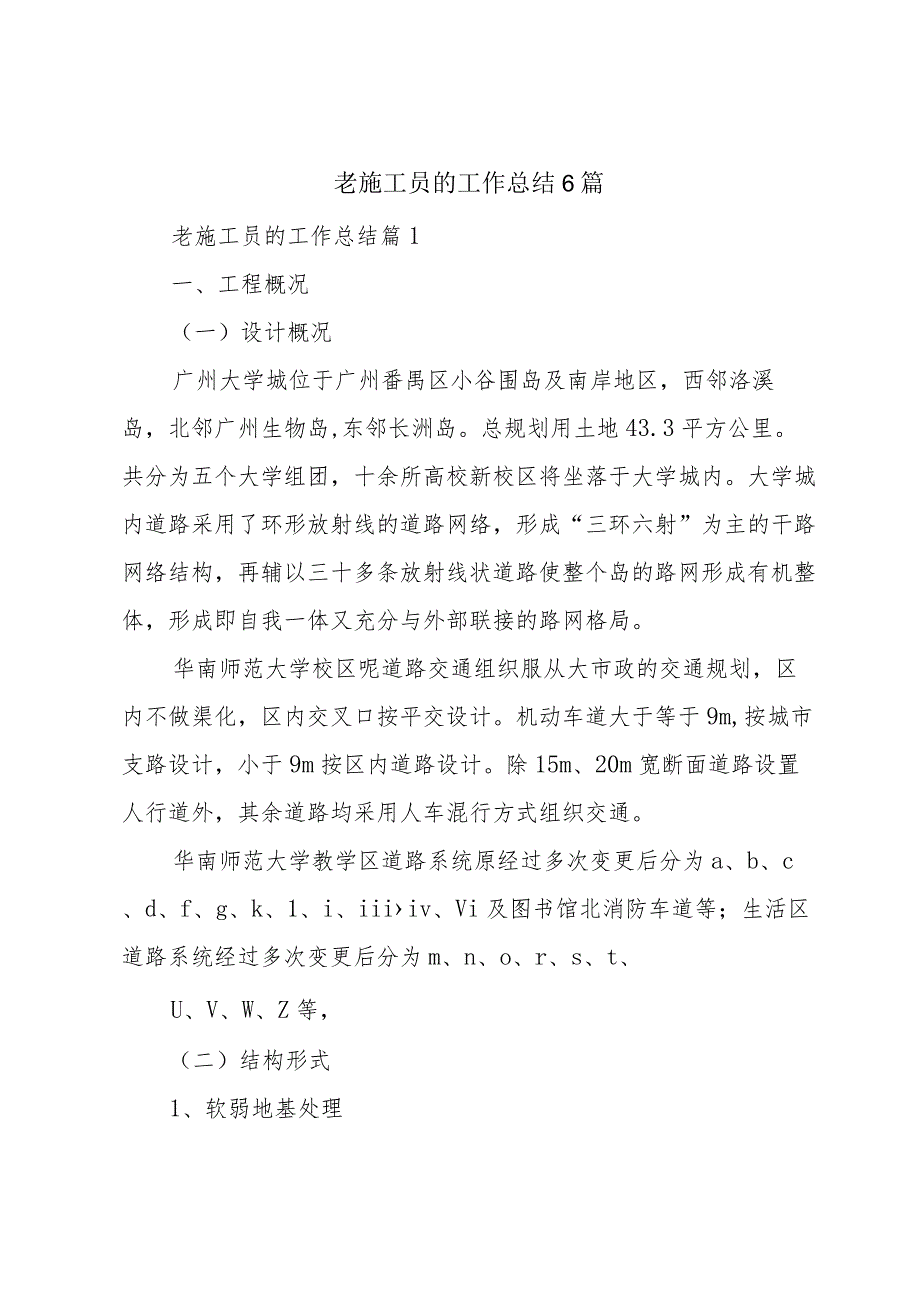

《老施工员的工作总结6篇.docx》由会员分享,可在线阅读,更多相关《老施工员的工作总结6篇.docx(16页珍藏版)》请在第壹文秘上搜索。
1、老施工员的工作总结6篇老施工员的工作总结篇1一、工程概况(一)设计概况广州大学城位于广州番禺区小谷围岛及南岸地区,西邻洛溪岛,北邻广州生物岛,东邻长洲岛。总规划用土地43.3平方公里。共分为五个大学组团,十余所高校新校区将坐落于大学城内。大学城内道路采用了环形放射线的道路网络,形成“三环六射”为主的干路网络结构,再辅以三十多条放射线状道路使整个岛的路网形成有机整体,形成即自我一体又充分与外部联接的路网格局。华南师范大学校区呢道路交通组织服从大市政的交通规划,区内不做渠化,区内交叉口按平交设计。机动车道大于等于9m,按城市支路设计,小于9m按区内道路设计。除15m、20m宽断面道路设置人行道外,

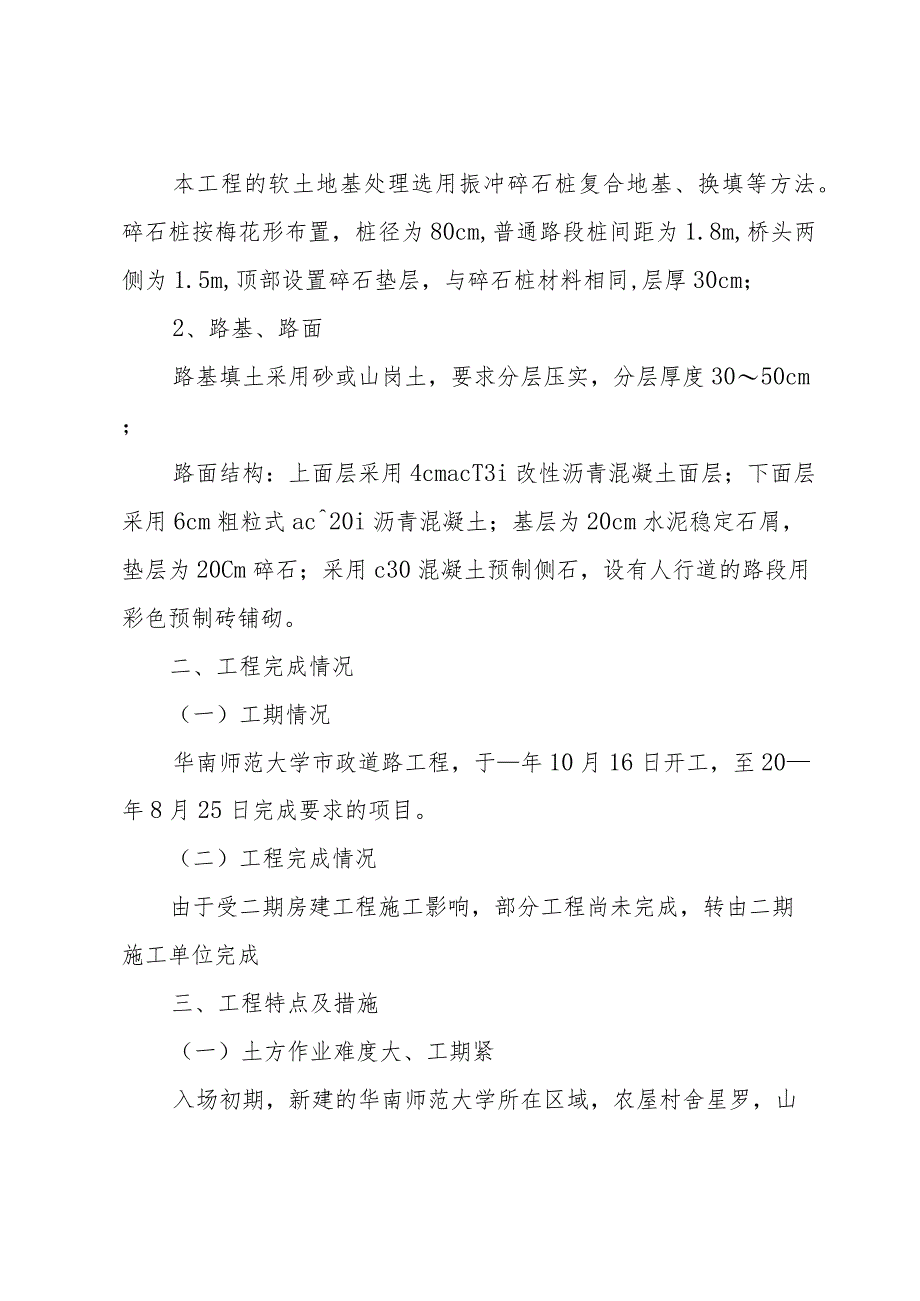

2、其余道路均采用人车混行方式组织交通。华南师范大学教学区道路系统原经过多次变更后分为a、b、c、d、f、g、k、1、i、iiiiv、Vi及图书馆北消防车道等;生活区道路系统经过多次变更后分为m、n、o、r、s、t、U、V、W、Z等,(二)结构形式1、软弱地基处理本工程的软土地基处理选用振冲碎石桩复合地基、换填等方法。碎石桩按梅花形布置,桩径为80cm,普通路段桩间距为1.8m,桥头两侧为1.5m,顶部设置碎石垫层,与碎石桩材料相同,层厚30cm;2、路基、路面路基填土采用砂或山岗土,要求分层压实,分层厚度3050cm;路面结构:上面层采用4cmacT3i改性沥青混凝土面层;下面层采用6cm粗粒式

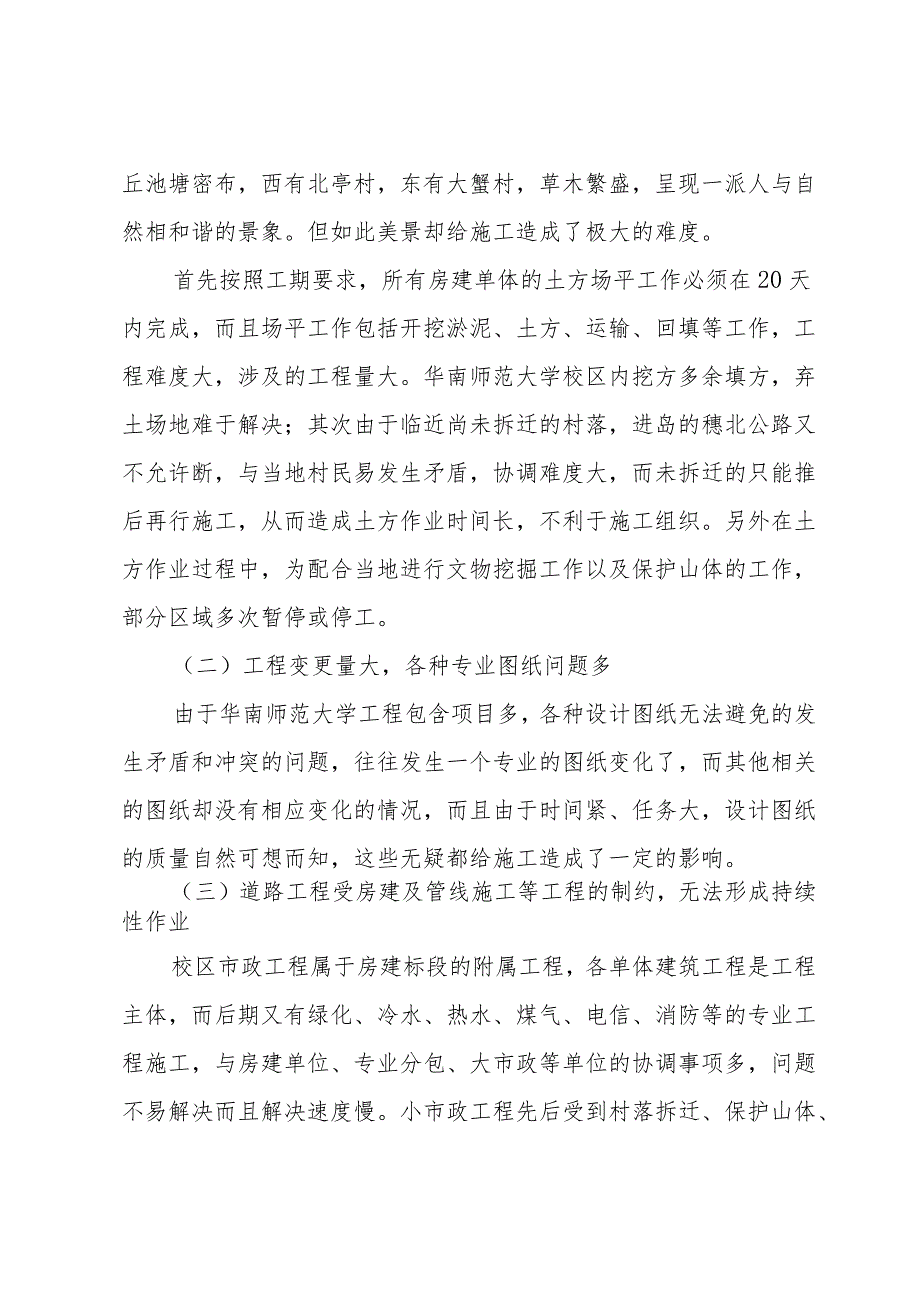

3、ac20i沥青混凝土;基层为20cm水泥稳定石屑,垫层为20Cm碎石;采用c30混凝土预制侧石,设有人行道的路段用彩色预制砖铺砌。二、工程完成情况(一)工期情况华南师范大学市政道路工程,于年10月16日开工,至20年8月25日完成要求的项目。(二)工程完成情况由于受二期房建工程施工影响,部分工程尚未完成,转由二期施工单位完成三、工程特点及措施(一)土方作业难度大、工期紧入场初期,新建的华南师范大学所在区域,农屋村舍星罗,山丘池塘密布,西有北亭村,东有大蟹村,草木繁盛,呈现一派人与自然相和谐的景象。但如此美景却给施工造成了极大的难度。首先按照工期要求,所有房建单体的土方场平工作必须在20天内完成
4、,而且场平工作包括开挖淤泥、土方、运输、回填等工作,工程难度大,涉及的工程量大。华南师范大学校区内挖方多余填方,弃土场地难于解决;其次由于临近尚未拆迁的村落,进岛的穗北公路又不允许断,与当地村民易发生矛盾,协调难度大,而未拆迁的只能推后再行施工,从而造成土方作业时间长,不利于施工组织。另外在土方作业过程中,为配合当地进行文物挖掘工作以及保护山体的工作,部分区域多次暂停或停工。(二)工程变更量大,各种专业图纸问题多由于华南师范大学工程包含项目多,各种设计图纸无法避免的发生矛盾和冲突的问题,往往发生一个专业的图纸变化了,而其他相关的图纸却没有相应变化的情况,而且由于时间紧、任务大,设计图纸的质量自
5、然可想而知,这些无疑都给施工造成了一定的影响。(三)道路工程受房建及管线施工等工程的制约,无法形成持续性作业校区市政工程属于房建标段的附属工程,各单体建筑工程是工程主体,而后期又有绿化、冷水、热水、煤气、电信、消防等的专业工程施工,与房建单位、专业分包、大市政等单位的协调事项多,问题不易解决而且解决速度慢。小市政工程先后受到村落拆迁、保护山体、古墓、古树、临时道路、临建、保留建筑及单体施工占用工作面的影响,小市政工程无疑呈现出两头紧中间松的特点,无法形成连续性施工,施工管理的难点在于工作面创造及时机的把握。老施工员的工作总结篇2我来到河南科建公司,很幸运地成为长垣城西景苑项目部的一员。虽然到年
6、底才短短3个月,但12#办公楼是我作为一名专职施工员所负责的第一个工程。所以对自己的要求要更加的严格,用百分百的责任心把这个项目做得更好。一、20年度工作完成情况长垣城西景苑12#办公楼于10月12日开挖基础土方,10月30日基础土方开挖完成。11月份期间12#楼基本无任何进度,11月26塔吊安装完成。12月份期间,由于土质和水分过大等多方面原因造成机械在开挖过程中将Cfg桩碰断,断桩率高达90%,深度均在基坑底下2.5处。由于设计院对断桩的处理方案迟迟没有结果,导致主楼沙石垫层回填无法进行。现已完成裙楼部位及主楼周围超前止水部位的混凝土垫层的施工。二、下年度的实施方案首先,我先总结一下12#
7、楼存在的主要问题:1、降水:由于开挖前期降水时间较短,降水效果基本没有,在这样的情况下,甲方却整日催促着开挖进度慢。在开挖到自然地面下-2.5m的时候,已出现渗水现象。到-7.5m时,基坑底已有大量积水。基础土方全部开挖完毕后,井点降水的失败改为插管降水。目前,基坑内已控制好积水的现象,但却未很好的解决明水问题。基坑内、基坑边坡不断地有泉眼向基坑内渗水。造成目前的情况的主要根源在于降水。据我所知,长垣地区南邻黄河,水位较高,土质多为沙土。如降水得不到“根”上的解决,垫层防水根本无从谈起,基础筏板也无法进行。插管降水只能拦截基坑四周的水,但不能起到降水问题。现在的当务之急就是降低基坑底的水位。综
8、上所述,在基坑四周打大口径的井点,用大功率的污水泵降水才能根本上解决降水问题。2、基坑东边坡的支护:由于12#楼筏板边东Inl处隐埋着该小区的高压电缆,甲方考虑到安全问题,在开挖时基础东边未挖到位。现甲方迟迟拿不出基础东边坡的开挖方案,导致工期一再拖延。在公司领导的支持下,决定对基础东边坡进行喷浆支护。由于高压电缆距筏板边只有Inl远,东边坡只有垂直下挖进行喷浆支护。现东边土方开挖深度距基坑底还有2m,由于东边土方内有大量水分,大小型挖掘机均无法下去进行作业,导致现在12#楼处于停工状态。上所述,希望领导能与甲方多沟通,拟定详细的施工方案。3、基坑边坡塌方:在开挖期间,由于甲方未将土方合理的进
9、行处理,造成基坑边缘堆放大量土方。堆放高度已远远大于规范中不得大于Im的高度,甲方迟迟未将基坑边缘土方拉走,由于基坑边缘荷载远远大于基边所能承受的荷载,造成边缘土方塌方,浪费了大量的人工。综上所述,望领导能与甲方沟通,如何处理边缘上的土方,如何防止边缘的塌方问题。三、实际的工程进度:12#楼原本计划年底完成主体3层,但由于11月份期间,安装塔吊耽误一个月的时间,后期降水、塌方一直没有得到根本上的解决,导致工程进度一再拖延。12#楼基础深-7.550m,属于深基坑开挖,但目前为止未见到详细的基础开挖施工技术方案,及遇到重大问题的紧急处理方案。甲方急于赶工期,不综合考虑多方面的因素,造成如今的结果
10、,是由于多方面的原因造成的。开挖起初,如公司领导能及时劝阻甲方继续开挖,接着进行降水工作,或许现在的情况还会很乐观。四、对公司提出的几点建议:1、公司管理领导分工过细,不能确定唯一的命令听从者。公司领导对12#楼各有各的建议,不能统一下来,导致施工时盲目施工。望公司领导在下年度工作里,对12#楼所发现的问题,能够共同讨论、分析拟定出详细的施工方案,不要“土”上谈兵。2、1到8号楼现已进入标准层,已没有什么大的施工技术难度。12#楼现在处于停工状态,望公司领导能多多关注,如何解决降水问题、塌方问题、及东边坡的开挖问题。五、20_年的努力方向:12#楼面临的问题,在另一方面看待,却是一个十分值得去
11、学习,研究的。这也将是我在20_年里所积累的宝贵的经验。在新的一年里,多多学习相关方面的知识,将这种经验变成自己的一种能力。继续扩大自己的知识面,学习解决极难杂症的方法。下一年的努力方向,我要向主管工长迈进。老施工员的工作总结篇3在辞旧迎新之即首先请应允我由衷感谢给位公司领导及同仁对我的信任和关怀、并真诚祝愿公司明年取得更辉煌的业绩!我于20_年7月12日到公司入职,20年7月17日怀着对公司的美好憧憬,我来到会泽卷烟厂联合工房项目部,担任施工负责人一职。在项目沈经理的正确领导下、以及项目部相关管理人员的大力支持和友好配合下,从图纸会审、方格网测量、土方开挖至bl区主体断水、其它区域顺利结构施
12、工至16.4米层、这让我深刻体会到团队合作的精髓所在。在此期间我的主要工作是主要分三个阶段:开工前期我主要参加施工组织设计、及各种施工方案编制、并参与临时设施规划布置、和施工总进度计划的编制。开工典礼后参与方格网测量、放线。施工班组进场后开始组织施工、对班组现场安全施工技术交底、组织检查验收、和办理现场临工程签证等时同时根据施工组织设计及施工总进度计划编排周、月进度计划、材料采购计划。在日常的工作中、主要落实四个环节:一、计划:首先对周进度计划中所涉及到的工程量细化实施,将每个片区、每个工种、每个工人的每天实际完成量结合起来、根据现场情况做调整,确保每项工作有效的完成。二、实施:在具体的工作中
13、,我借鉴了沈经理的管理方法,首先算好工程量然后再给劳务单位下发工程任务单,并要求在工程部自制的收发文上签字确认,并力争做到工程任务实施中的有效性和工程重点、节点工期的明显性、在此同时从另外一方面又反应出工程签证等需要的原始依据和痕迹管理要求。三、检查:针对下发给劳务的工程任务单所设计到的工作、结合图纸及相关建筑规范要求,逐一检查、在施工的过程中做到过程控制。并将每天的工作、人力组织、机器设备、施工进度情况如实记录在工作日记和施工日志中。四、落实:对在过程控制中检查发现的问题如实记录后、口头、或书面形式下发整改通知单给劳务签收,并督促整改、落实整改情况。老施工员的工作总结篇4时间过的真快,转眼间
14、一年了,在这里也学到了蛮多做事做人的道理,在这里让我感受到广大劳动人民的辛勤劳动,用汗水在耕耘,用体力付出,也知道父母为了工作为了生活在外面奔波劳累,总之一份耕耘,一份收获,现在回顾一下过去的工作情况做以总结:对于施工员,自己必须先对每天的工作内容有掌握,对每天施工的技术要求和施工工艺熟练掌握,这样在现场的管理和协调中才能更好的处理。现场是一个极其考验一个人能力的地方,不光是对技术的掌握更是体现在对整个施工现场的管理和协调,尤其是在很多工序交叉时候,更要处理好相关事宜来避免不必要的麻烦。在这一年的施工员工作中,我收获很多,不仅仅是施工知识的掌握,同时对与各种层次人员的交流有了很大的提高,这里包
15、括与同事的相处,与分包的相处方式,甚至与建设单位和监理之间的交流,这一切的一切都让我受益匪浅。在施工技术方面,我曾经有一次因为没有看技术组发出窗户和门的变更导致门窗洞口位置留错,幸好上报时被我们工长发现并纠正。这件事给了我很大的触动,作为一名合格的施工员,必须对技术敏感,我们在实际的施工中,经常会遇到各种设计变更,施工员必须要第一时间了解、吃透这些变更,这样才能真正指挥好现场。资料整理方面做的不好,落下了很多资料,临时突击补资料搞的自己很狼狈。以后一定做到施工资料并行,保证认真工作态度,给以后的资料整理打下基础。建筑职业不同于其他行业,它需要不断在现场检查、监督,随时发现问题,解决问题,而这些
16、工作都在现场比较恶劣的环境下进行,这要求我们不断培养吃苦耐劳的精神,要不怕苦不怕累,放下管理人员清高的姿态,从工程的实干中不断丰富自己所学才能,使自己的现场综合处理能力得到锻炼和提高。我们要相信付出不一定有回报,但不付出一定没有回报,我们作为年轻的一代更应发扬吃苦耐劳的精神在工作的同时应抽空跟工人沟通交流,在一起聊聊家常啊,给工人师傅一支香烟,工人也会看作是我们尊敬他的一种意思,之后跟工人技术交底,工人也会很乐意的听从并接受,对于工作也能很好的开展,正所谓时时刻刻的密切联系群众联系工人,让工人感受到我们项目部的温暖。在一年的工作当中我们都尽了自己的最大努力,为老板节约材料,告诫工人不要浪费材料,能够用的半砖块全部用上,二次结构植筋尽量全部用切割下来的短材料,大河有水小河满。明年的综合楼也即将上马,综合楼基本上包含了
