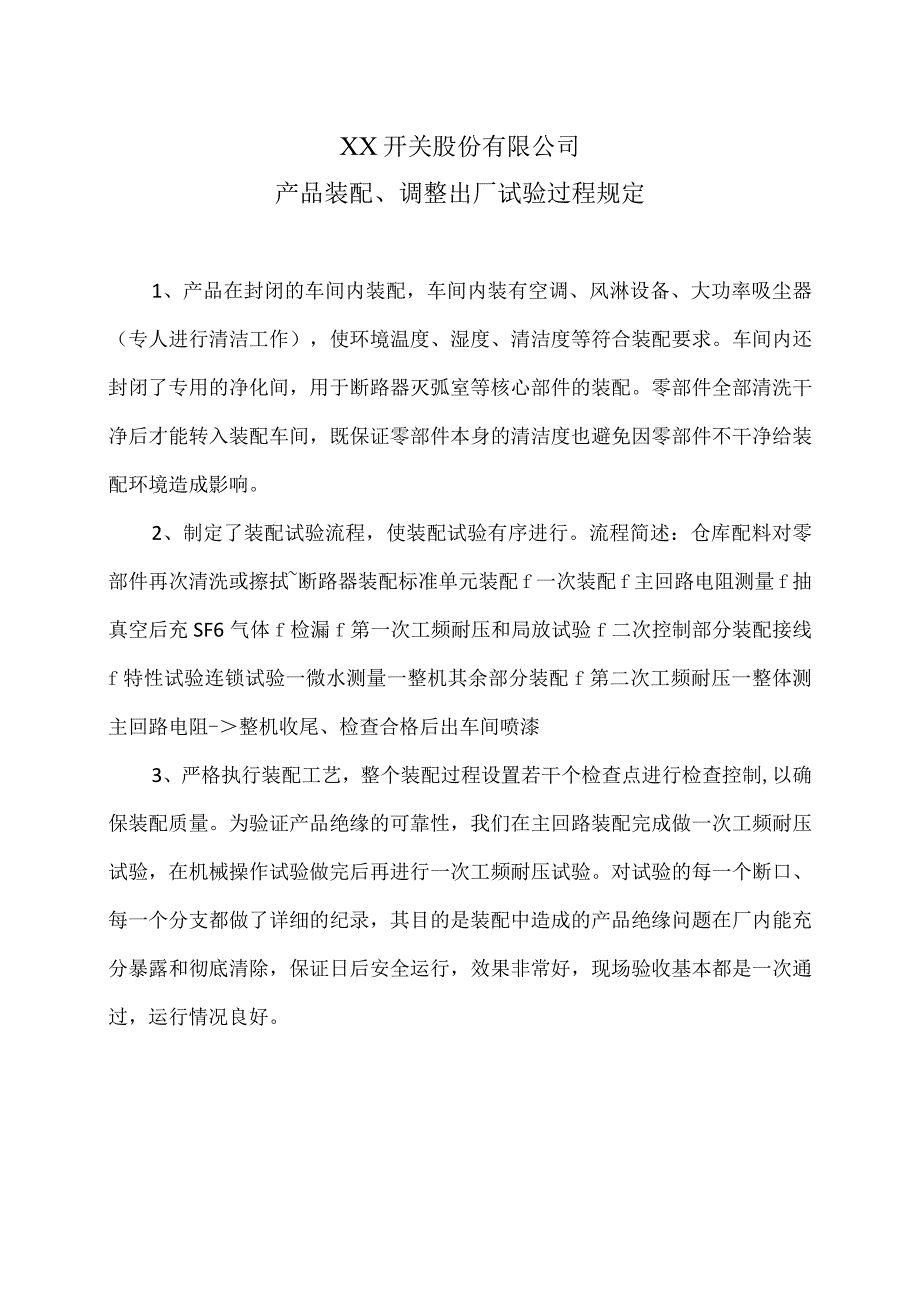

XX开关股份有限公司产品装配、调整出厂试验过程规定1、产品在封闭的车间内装配,车间内装有空调、风淋设备、大功率吸尘器(专人进行清洁工作),使环境温度、湿度、清洁度等符合装配要求。车间内还封闭了专用的净化间,用于断路器灭弧室等核心部件的装配。零部件全部清洗干净后才能转入装配车间,既保证零部件本身的清洁度也避免因零部件不干净给装配环境造成影响。2、制定了装配试验流程,使装配试验有序进行。流程简述:仓库配料对零部件再次清洗或擦拭断路器装配标准单元装配f一次装配f主回路电阻测量f抽真空后充SF6气体f检漏f第一次工频耐压和局放试验f二次控制部分装配接线f特性试验连锁试验一微水测量一整机其余部分装配f第二次工频耐压一整体测主回路电阻-整机收尾、检查合格后出车间喷漆3、严格执行装配工艺,整个装配过程设置若干个检查点进行检查控制,以确保装配质量。为验证产品绝缘的可靠性,我们在主回路装配完成做一次工频耐压试验,在机械操作试验做完后再进行一次工频耐压试验。对试验的每一个断口、每一个分支都做了详细的纪录,其目的是装配中造成的产品绝缘问题在厂内能充分暴露和彻底清除,保证日后安全运行,效果非常好,现场验收基本都是一次通过,运行情况良好。
