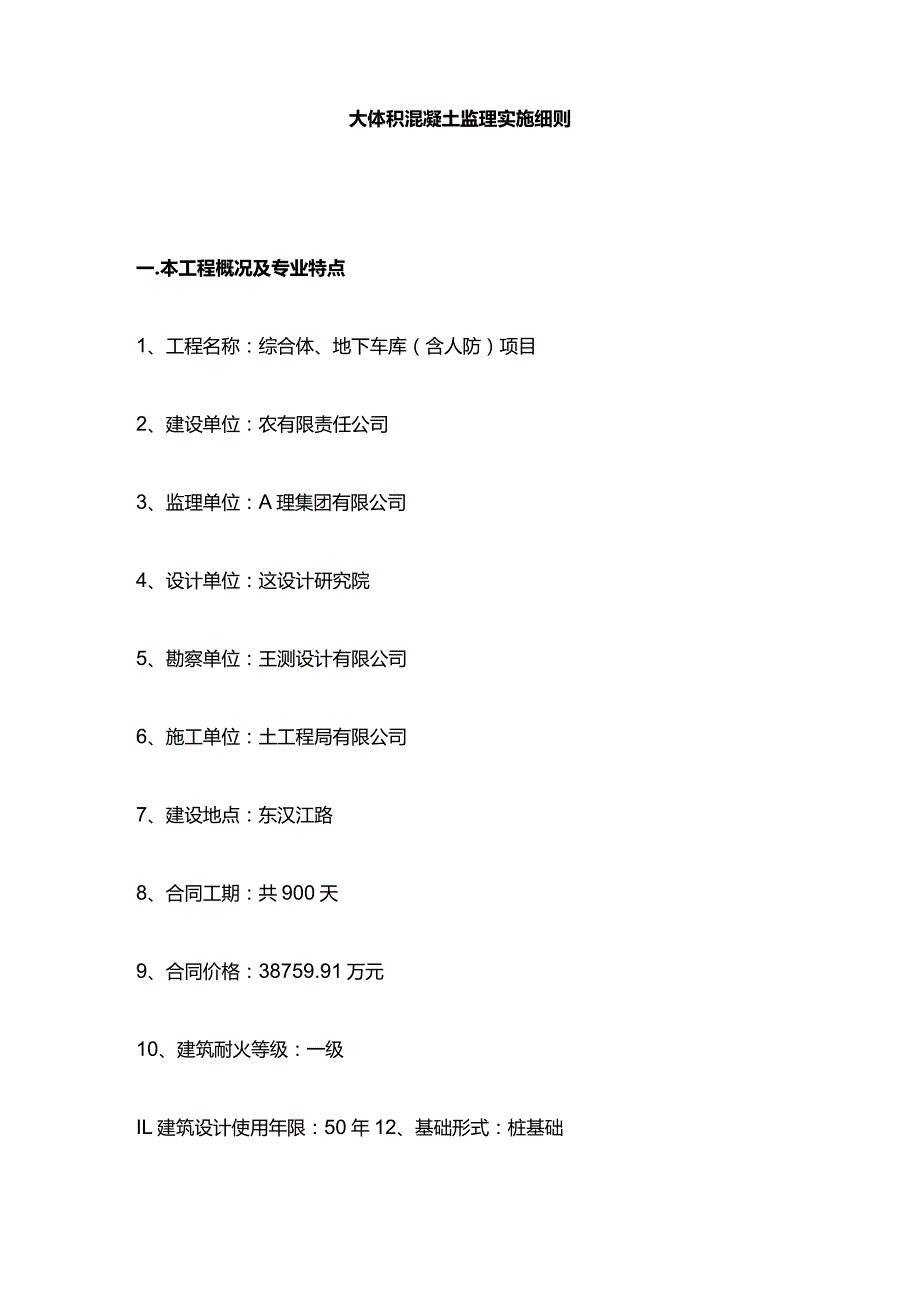

1、地下车库(含人防)项目工程监理实施细则全套(大体积混凝土)目录一、本工程概况及专业特点1二、监理工作的控制要点及目标值2三、对混凝土材料质量控制措施3四、加强养护,控制温度4五、混凝土的测温大体积混凝土监理实施细则一.本工程概况及专业特点1、工程名称:综合体、地下车库(含人防)项目2、建设单位:农有限责任公司3、监理单位:A理集团有限公司4、设计单位:这设计研究院5、勘察单位:王测设计有限公司6、施工单位:土工程局有限公司7、建设地点:东汉江路8、合同工期:共900天9、合同价格:38759.91万元10、建筑耐火等级:一级IL建筑设计使用年限:50年12、基础形式:桩基础13、结构形式:地下

2、:框架结构地上:钢结构14、建筑高度:A区:21m,B、C区:23.3m15、抗震设防烈度:8度0.30g16、绿色星级等级:二等级17、人防工程建筑面积及等级:5671平方米,甲类、6级18、防水等级:屋面、地下室中的高低压配电房等设备用房和种植顶板防水等级均为一级,其余为二级19、容积率:0.4220、结构安全等级:一级21、总建筑面积:84621.55平方米(地上面积:55938.64m2,地下:28682.91in2)地上三层,地下一层,属于多层公共建筑;22、本工程项目包括:图书吧、电子竞技馆、美术展览中心、艺术交流中心、宿豫俱乐部、配套餐饮、电影院、综合大空间、管理用房、功能性附属

3、用房等多层建筑,并配套建设给排水、消防、道路、景观绿化等附属工程,整体分为A、B、C三区以及地下车库、人防地下室。二、监理工作的控制要点及目标值L混凝土连续浇灌,不留施工缝;2、计算每小时混凝土的浇筑量;为防止出现施工冷缝,混凝土上、下、左、右、前、后各浇筑层间搭接时间差应比混凝土的初凝时间少2小时。因此,应计算与筹划每小时必须的混凝土供应量。(5连,点费,收藏,转发,评论,关注,便可私聊要原文!)分段分层浇筑泵送管道拆卸搬移次数比全面分层少,但在施工时要注意各小层台阶应分明,即每层应保持有足够水平长度,其次,垂直与水平接头处要处理好,不能漏振。斜面分层浇筑当大体积的长度大大超过其厚度时,采用

4、斜面分层法能明显降低浇筑混凝土强度,能减少设备搬移,但混凝土易离折;混凝土供应量过大、过快时,工人来不及认真振捣;混凝土供应量明显不足,或时快时慢,或浇筑顺序混乱,又在混凝土内部容易形成冷缝。这些可能造成大体积混凝土内部产生缝隙、孔洞。若采用此法,混凝土斜向流淌长度应控制在IOm以内,用一个坡度,薄层浇筑,先将下层混凝土表层充分振捣,再浇筑上层混凝土,振捣上层混凝土时,振动棒应插入下层混凝土至少50mm,使上下层混凝土充分吻合形成整体,然后循序推进,一次浇到顶。夏季施工,气温高,振动设备易损坏,故应配足振动棒,且有备用的。要组织好振捣棒的走向,保证混凝土振捣密实,防止漏振。5、泌水处理在浇筑与

5、振捣混凝土过程中,上涌的浮浆和泌水会顺混凝土坡面下流到坑底,应事先计划好泌水的行经路线,布置好集水坑,利用潜水泵将泌水向坑外排出。6、混凝土的表面处理混凝土浇灌后23小时,初步按标高用长刮尺刮平。在混凝土初凝前12小时,必须用平板振动器或铁滚筒碾压数遍,再用木蟹打磨,待混凝土收水,最后用木蟹搓平,以闭合收水裂缝。然后再用塑料薄膜和草袋养护。三.对混凝土材料质量控制措施1、水泥对C30混凝土宜用P.O42.5#矿渣硅酸盐水泥配制。若从减少水化热出发,少用水泥,用R60替代R28作为设计强度时,必须先征得设计院书面认可。2、粉煤灰有条件时,宜掺加I级磨细粉煤灰。3、减水剂选用缓凝型减水剂,要查验产

6、品合格证,并须经试验验证有效方可使用,初凝时间宜在10小时左右。4、粗骨料石子颗粒级配应符合筛分曲线要求,含泥量控制在1%以内;高强混凝土含泥量低于0.5%。5、细骨料宜用中粗砂,含泥量控制在2%以内;高强混凝土云母及粘土杂质总含量不超过L5%。6、混凝土配合比混凝土要经过试配,经试验符合要求才允许使用。混凝土质量不仅其强度等级要符合设计要求,还要求有良好的和易性,和易性好,泵送混凝土时的可泵性就好,容易振实,且不易发生离析。混凝土的初凝时间宜控制在10小时左右。泵送混凝土的入泵坍落度宜为18Cm14cm。在审查混凝土试配资料时,要求提供下列资料:原材料检3佥报告;混凝土配合比通知单。通知单中

7、要明确注明混凝土实测的强度及混凝土拌合物的坍落度值,以及坍落度随时间的损失值。此外,要弄清混凝土的初凝时间,以便审查混凝土浇筑时的部署。7、控制混凝土料出机盛夏与初秋,石子和水的温度对混凝土料出机温度影响最大,其次是砂子,砂石堆场应有遮阳装置,最好能利用深井水。当然,深井水事前要经检验,符合拌制混凝土的要求。使用商品混凝土,这项工作应由商品混凝土站来做。监程工程师事前应与承包商联系,由他们向商品混凝土站提出这些要求。监理工程师也应深入商品混凝土站了解情况,就如何避免商品混凝土运到现场后向搅拌车内加水问题,也应与他们磋商。8、控制混凝土浇筑温度混凝土泵车处,应搭设凉棚遮阴,在水平及竖直泵送管道上

8、加盖草袋并喷冷水,混凝土搅拌车到现场等待时,往搅拌罐上喷冷水。四、加强养护,控制温度为防止混凝土在养护期间产生表面裂缝和收缩性贯穿裂缝,需要保温保湿养护,控制混凝土内外温差,延缓其降温速度,减小收缩。L混凝土温度控制指标混凝土上表面与大气温差30混凝土上表面与中部温25每昼夜降温速率2(5连,点赞,收藏,转发,评论,关注,便可私聊要原文!)承台的夕M则面应悬挂草袋二层,紧贴模板面,并经常浇水润湿。如果承台侧面采用24Cm厚砖模,砌筑砖模时应将被充分润湿,在混凝土浇筑完毕后,可在砖模外侧覆土养护。控制温差:可以通过调整草袋层数达到,根据工程局有限公司实测草袋保温曲线资料,每增加一层草袋,草袋下的

9、温度可升高5。C左右。养护时间:一般为30天,若工期紧迫,不宜少于21天,且应根据测温记录所绘制的降温曲线确定是否需要延长养护期,当混凝土上表面与中心温差25。C和混凝土上表面与大气温差30。C时,方可拆除草袋。五.混凝土的测温为及时掌握混凝土内部不同部位温度分布情况及变化规律,监视混凝土内外温差的波动,以便及时调整养护温度,避免结构出现贯穿式的收缩裂缝,应对混凝土进行温度观测和控制。L测温布置当承台平面尺寸不是很大,厚度在2m左右,用一般测温方法可以解决问题,不必追求用精密仪器。采用测温孔测温,一个测温孔反映一个数据。在竖向,测温孔布置在底板的混凝土垫层面以上20Omm处、底板厚度的中部和距

10、混凝土上表面100mm处。每三个这样的测孔组成一组,表示一个测点。这三个测孔在平面上位于边长为300mm的等边三角形的顶点,从测孔测得的数据爱日标在同一张座标纸上,绘成三条曲线,即分别表示该测点的混凝土承台的底部、中心和上表面的降温曲线。在平面上,测点应分布在大体积混凝土的边缘和中部,矩形平面按十字交叉和对角线布置,各取1/4线段即可,测点的数目可根据需要确定。2、测温工具测温管用薄壁钢管制成,管底用薄钢板焊牢封底,内盛部分水,上端露出基础顶面以上至少100mm,玻璃棒温度计,上端系上细尼龙绳或细铁丝,吊在管口。3、测温制度在混凝土温度上升阶段,浇灌后5天内,每4小时测一次(发现温差大时,改为每2小时测一次),温度下降阶段,每6小时测一次,每一测点在座标纸上最终要描绘出上、中、下三测孔的降温曲线。因此,每日测温,除作记录外,尚应描绘在各自的降温曲线上。气温突变,或突降暴雨,发现混凝土温度变化超出控制指标,应迅速采取相应的保温措施,防止温差扩大,造成混凝土出现裂缝。

展开阅读全文
