基坑监测监控方案.docx

上传人:p** 文档编号:673555 上传时间:2024-01-08 格式:DOCX 页数:3 大小:15.47KB
下载 相关 举报
基坑监测监控方案.docx_第1页
第1页 / 共3页
基坑监测监控方案.docx_第2页
第2页 / 共3页
基坑监测监控方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《基坑监测监控方案.docx》由会员分享,可在线阅读,更多相关《基坑监测监控方案.docx(3页珍藏版)》请在第壹文秘上搜索。

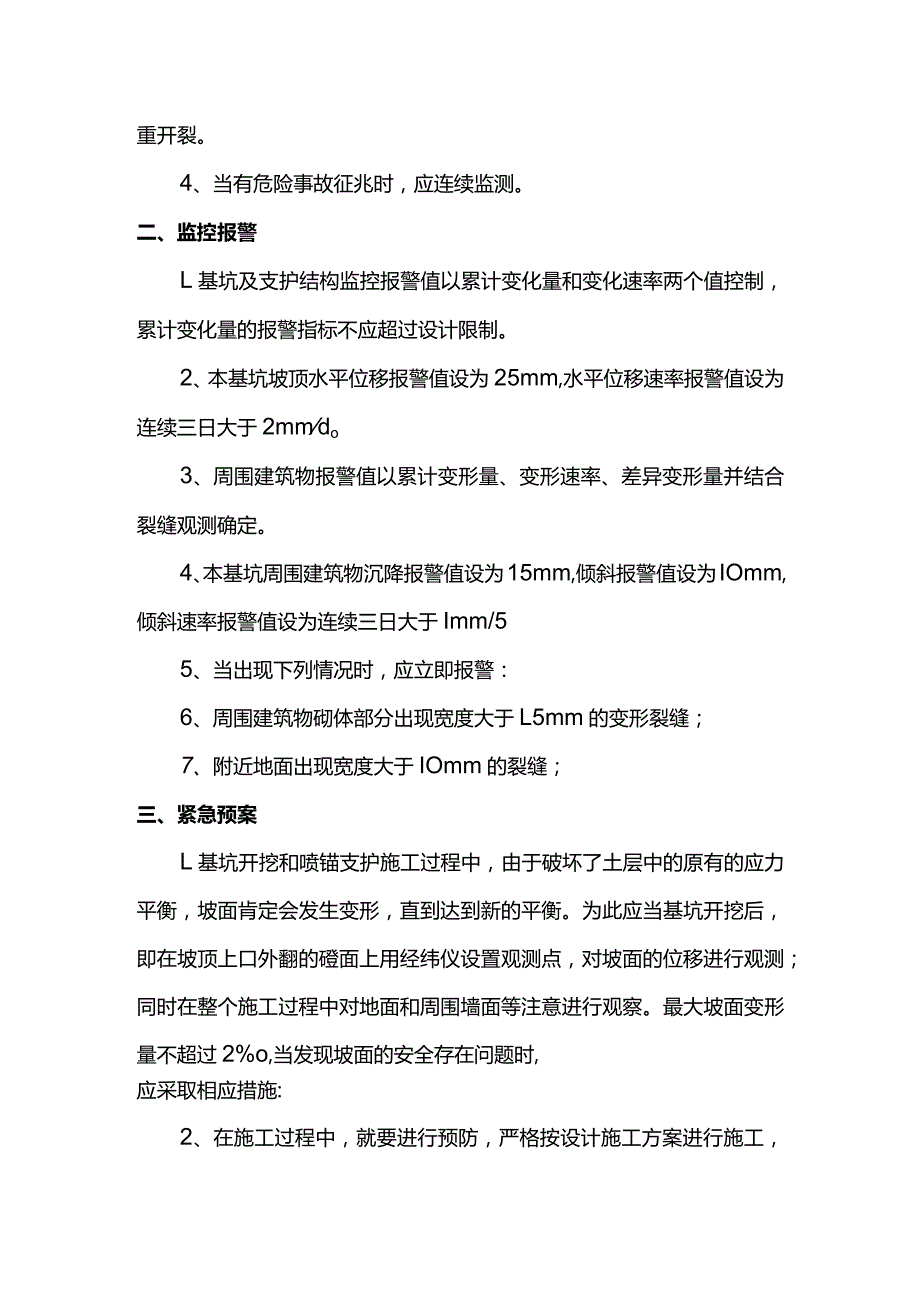

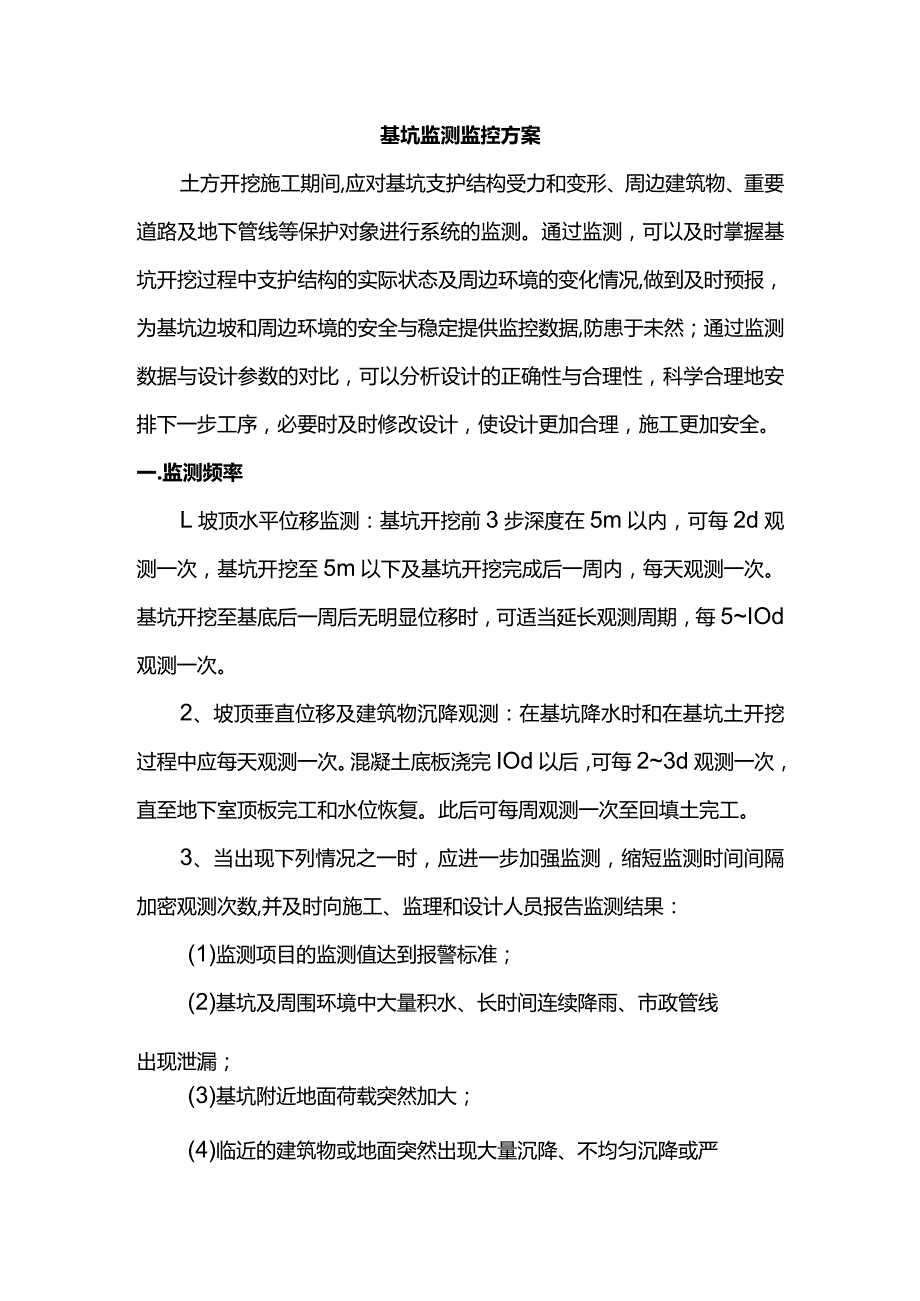

1、基坑监测监控方案土方开挖施工期间,应对基坑支护结构受力和变形、周边建筑物、重要道路及地下管线等保护对象进行系统的监测。通过监测,可以及时掌握基坑开挖过程中支护结构的实际状态及周边环境的变化情况,做到及时预报,为基坑边坡和周边环境的安全与稳定提供监控数据,防患于未然;通过监测数据与设计参数的对比,可以分析设计的正确性与合理性,科学合理地安排下一步工序,必要时及时修改设计,使设计更加合理,施工更加安全。一.监测频率L坡顶水平位移监测:基坑开挖前3步深度在5m以内,可每2d观测一次,基坑开挖至5m以下及基坑开挖完成后一周内,每天观测一次。基坑开挖至基底后一周后无明显位移时,可适当延长观测周期,每5I

2、Od观测一次。2、坡顶垂直位移及建筑物沉降观测:在基坑降水时和在基坑土开挖过程中应每天观测一次。混凝土底板浇完IOd以后,可每23d观测一次,直至地下室顶板完工和水位恢复。此后可每周观测一次至回填土完工。3、当出现下列情况之一时,应进一步加强监测,缩短监测时间间隔加密观测次数,并及时向施工、监理和设计人员报告监测结果:(1)监测项目的监测值达到报警标准;(2)基坑及周围环境中大量积水、长时间连续降雨、市政管线出现泄漏;(3)基坑附近地面荷载突然加大;(4)临近的建筑物或地面突然出现大量沉降、不均匀沉降或严重开裂。4、当有危险事故征兆时,应连续监测。二、监控报警L基坑及支护结构监控报警值以累计变

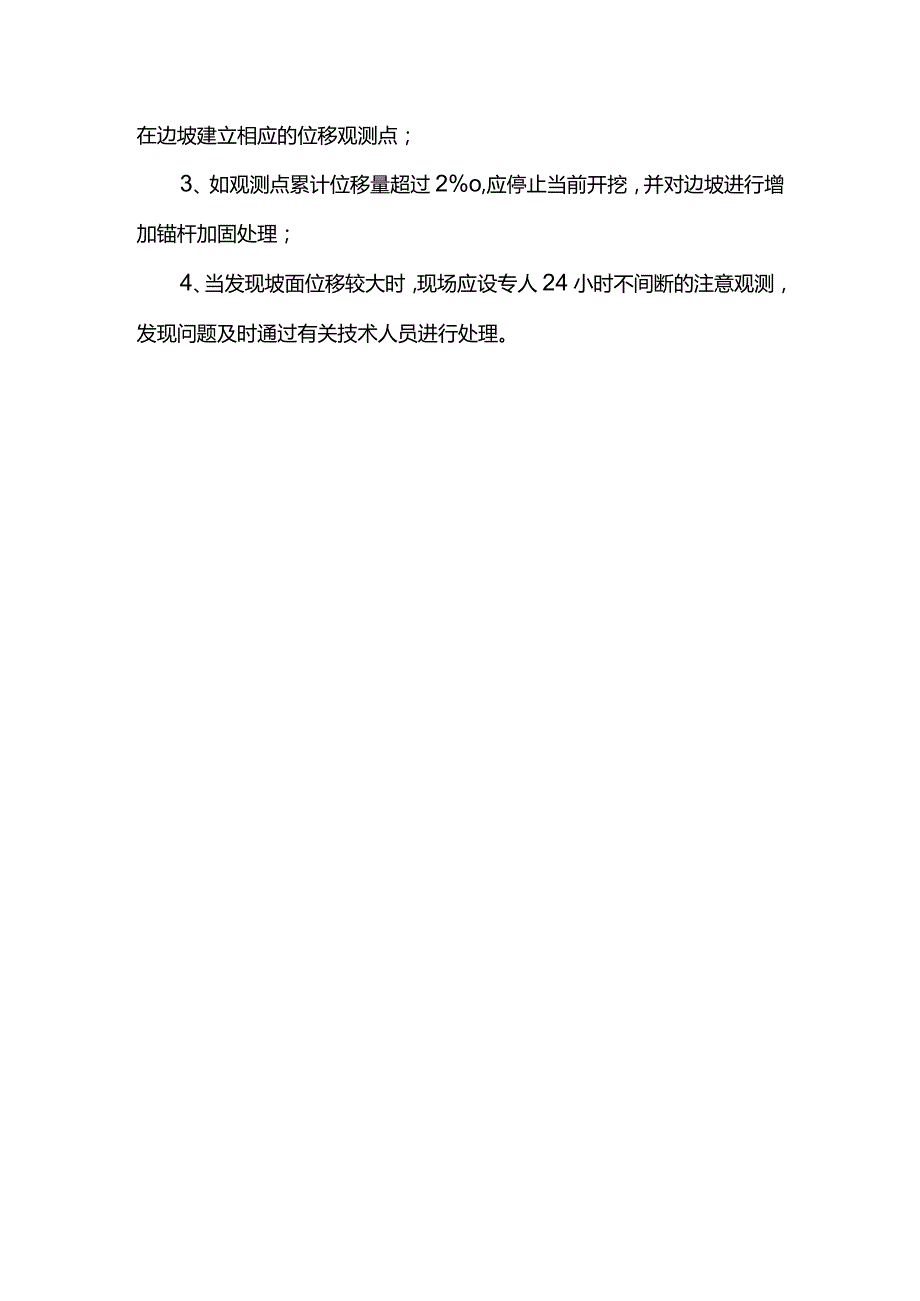

3、化量和变化速率两个值控制,累计变化量的报警指标不应超过设计限制。2、本基坑坡顶水平位移报警值设为25mm,水平位移速率报警值设为连续三日大于2mmdo3、周围建筑物报警值以累计变形量、变形速率、差异变形量并结合裂缝观测确定。4、本基坑周围建筑物沉降报警值设为15mm,倾斜报警值设为IOmm,倾斜速率报警值设为连续三日大于Imm/55、当出现下列情况时,应立即报警:6、周围建筑物砌体部分出现宽度大于L5mm的变形裂缝;7、附近地面出现宽度大于IOmm的裂缝;三、紧急预案L基坑开挖和喷锚支护施工过程中,由于破坏了土层中的原有的应力平衡,坡面肯定会发生变形,直到达到新的平衡。为此应当基坑开挖后,即在坡顶上口外翻的磴面上用经纬仪设置观测点,对坡面的位移进行观测;同时在整个施工过程中对地面和周围墙面等注意进行观察。最大坡面变形量不超过2%o,当发现坡面的安全存在问题时,应采取相应措施:2、在施工过程中,就要进行预防,严格按设计施工方案进行施工,在边坡建立相应的位移观测点;3、如观测点累计位移量超过2%o,应停止当前开挖,并对边坡进行增加锚杆加固处理;4、当发现坡面位移较大时,现场应设专人24小时不间断的注意观测,发现问题及时通过有关技术人员进行处理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 通信/电子 > 监控

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
