福建省城市轨道交通工程 工程量清单计价规则.docx

上传人:p** 文档编号:675181 上传时间:2024-01-08 格式:DOCX 页数:23 大小:34.09KB
下载 相关 举报
福建省城市轨道交通工程 工程量清单计价规则.docx_第1页
第1页 / 共23页
福建省城市轨道交通工程 工程量清单计价规则.docx_第2页
第2页 / 共23页
福建省城市轨道交通工程 工程量清单计价规则.docx_第3页
第3页 / 共23页
福建省城市轨道交通工程 工程量清单计价规则.docx_第4页
第4页 / 共23页
福建省城市轨道交通工程 工程量清单计价规则.docx_第5页
第5页 / 共23页
福建省城市轨道交通工程 工程量清单计价规则.docx_第6页
第6页 / 共23页
福建省城市轨道交通工程 工程量清单计价规则.docx_第7页
第7页 / 共23页
福建省城市轨道交通工程 工程量清单计价规则.docx_第8页
第8页 / 共23页
福建省城市轨道交通工程 工程量清单计价规则.docx_第9页
第9页 / 共23页
福建省城市轨道交通工程 工程量清单计价规则.docx_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《福建省城市轨道交通工程 工程量清单计价规则.docx》由会员分享,可在线阅读,更多相关《福建省城市轨道交通工程 工程量清单计价规则.docx(23页珍藏版)》请在第壹文秘上搜索。

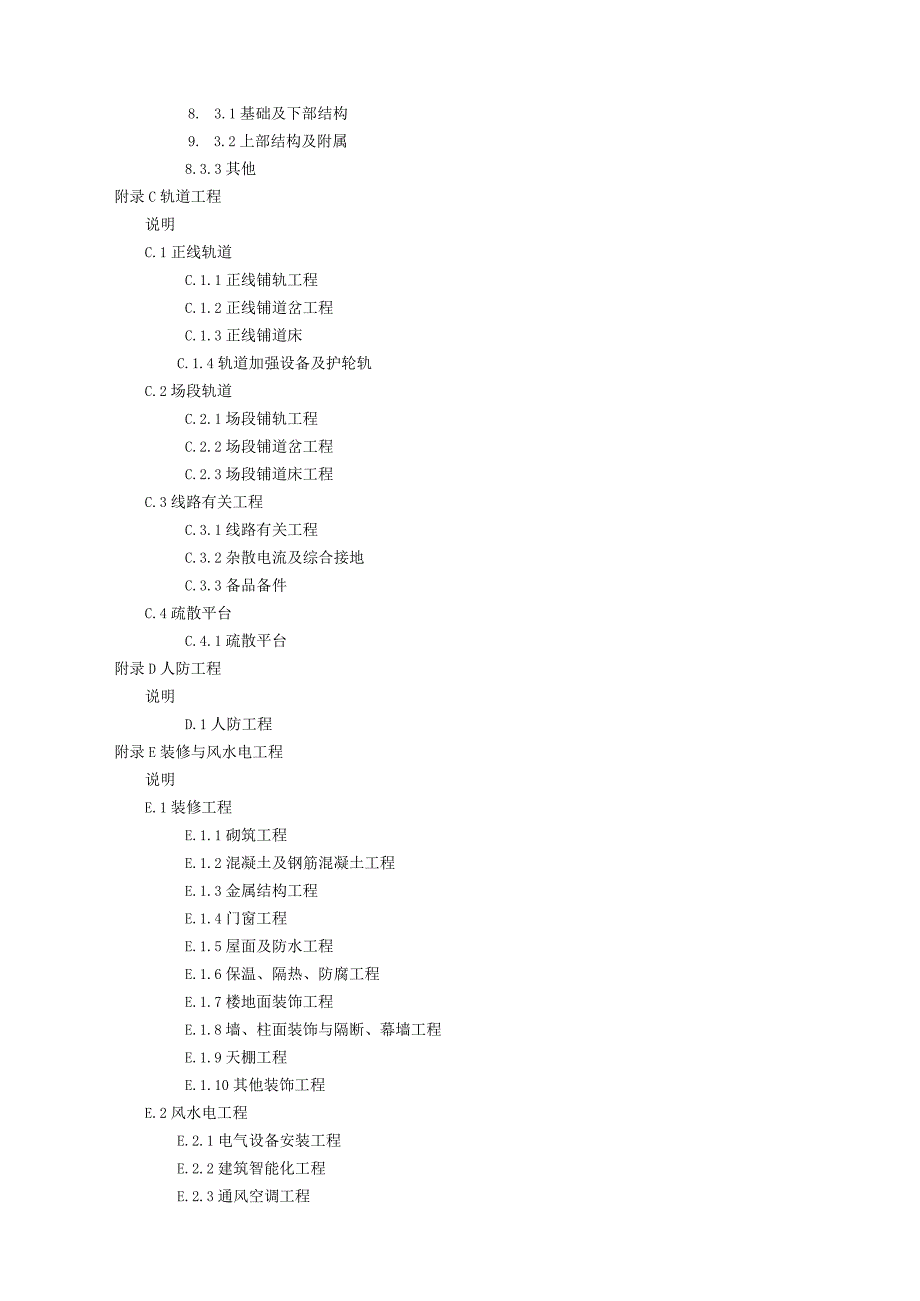

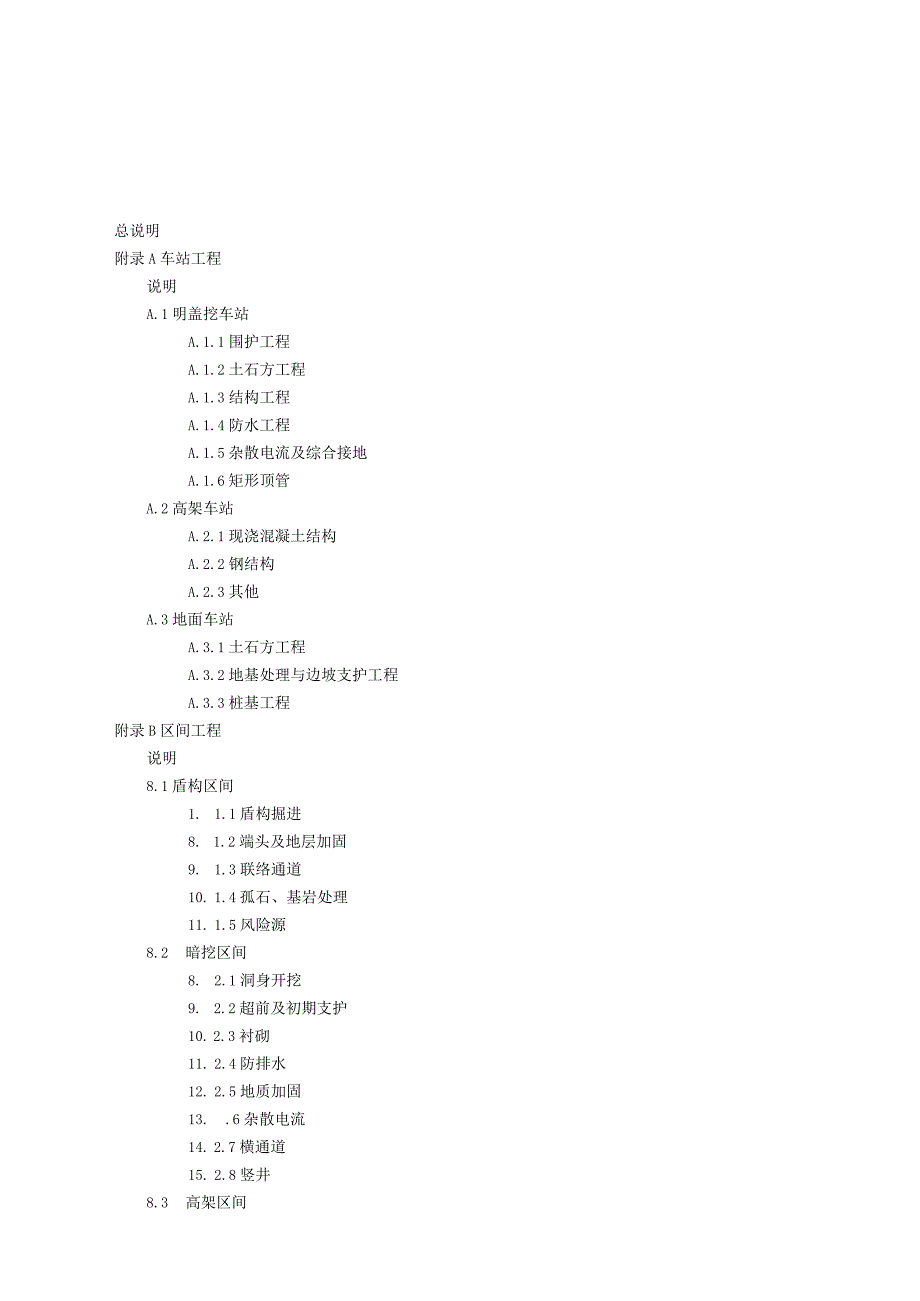

1、附件:福建省城市轨道交通工程工程量清单计价规则(征求意见稿)总说明附录A车站工程说明A.1明盖挖车站A.1.1围护工程A.1.2土石方工程A.1.3结构工程A.1.4防水工程A.1.5杂散电流及综合接地A.1.6矩形顶管A.2高架车站A.2.1现浇混凝土结构A.2.2钢结构A.2.3其他A.3地面车站A.3.1土石方工程A.3.2地基处理与边坡支护工程A.3.3桩基工程附录B区间工程说明8.1盾构区间1. 1.1盾构掘进8. 1.2端头及地层加固9. 1.3联络通道10. 1.4孤石、基岩处理11. 1.5风险源8.2 暗挖区间8. 2.1洞身开挖9. 2.2超前及初期支护10. 2.3衬砌1

2、1. 2.4防排水12. 2.5地质加固13. .6杂散电流14. 2.7横通道15. 2.8竖井8.3 高架区间8. 3.1基础及下部结构9. 3.2上部结构及附属8.3.3其他附录C轨道工程说明C.1正线轨道C.1.1正线铺轨工程C.1.2正线铺道岔工程C.1.3正线铺道床C.1.4轨道加强设备及护轮轨C.2场段轨道C.2.1场段铺轨工程C.2.2场段铺道岔工程C.2.3场段铺道床工程C.3线路有关工程C.3.1线路有关工程C.3.2杂散电流及综合接地C.3.3备品备件C.4疏散平台C.4.1疏散平台附录D人防工程说明D.1人防工程附录E装修与风水电工程说明E.1装修工程E.1.1砌筑工程

3、E.1.2混凝土及钢筋混凝土工程E.1.3金属结构工程E.1.4门窗工程E.1.5屋面及防水工程E.1.6保温、隔热、防腐工程E.1.7楼地面装饰工程E.1.8墙、柱面装饰与隔断、幕墙工程E.1.9天棚工程E.1.10其他装饰工程E.2风水电工程E.2.1电气设备安装工程E.2.2建筑智能化工程E.2.3通风空调工程E.2.4消防工程E. 2.5给排水、采暖、燃气工程F. 2.6刷油、防腐蚀、绝热工程G. 2.7通用项目附录F通信工程说明F.1专用通信H. 2民用通信I. 3公安通信附录G信号工程说明J. 1室内设备K. 2室外设备G.3信号线路附录H供电工程说明(一)变电所L. 1变电所H.

4、2综合接地H.3变电所综合自动化系统H.4电能质量监测系统H. 5供电车间(二)接触网I. 6环网电缆H.7刚性接触网J. 8柔性接触网K. 9接触轨L. 10杂散电流防护附录I机电设备安装工程说明M. 1综合监控13.2 环境与设备监控13.3 门禁13.4 气体灭火13.5 自动售检票13.6 站台门13.7 火灾报警13.8 安防系统附录J车辆基地说明J.1土石方工程J.2地基处理N. 3边坡防护J.4杂散电流及综合接地附录K交通疏解工程说明O. 1临时道路导改P. 2永久道路恢复K.3雨污水工程附录L措施项目说明L.1通用部分单价措施Q. 2车站工程单价措施L.3区间工程单价措施L.4

5、轨道工程单价措施L.5装修与风水电工程单价措施L.6通信工程单价措施L.7信号工程单价措施L.8供电工程单价措施L.9机电设备安装工程单价措施L.10车辆基地单价措施L.11交通疏解工程单价措施总说明一、福建省城市轨道交通工程工程量清单计价规则(以下简称本规则)由总说明和各附录构成,附录包括:车站工程、区间工程、轨道工程、人防工程、装修与风水电工程、通信工程、信号工程、供电工程、机电设备安装工程、车辆基地、交通疏解工程、措施项目。二、本规则是以建设工程工程量清单计价规范(GB50500-2013)城市轨道交通工程工程量计算规范(GB50861-2013)及福建省各专业工程实施细则为基础,结合城

6、市轨道交通工程预算定额(GCGTO3-2008),根据国家和我省现行有关设计规范、施工及验收规范,综合考虑我省城市轨道交通工程实际情况制订的。三、本细则适用于我省城市轨道交通工程施工发承包和实施阶段的招标工程量清单编制、清单修正、计量支付和结算等工作。我省地市有另行发布城市轨道交通工程工程量清单计价规则的,从其规定。四、本细则应用于发承包阶段招标工程量清单编制时,勘察设计深度应达到岩土工程详细勘察阶段要求。本细则对部分清单项目在未达到岩土工程详细勘察阶段要求条件下的应用作了具体规定,应遵照执行。五、本细则与我省现行费用定额和其他专业工程量清单计价规范实施细则配套执行。六、本细则各附录编列了我省

7、城市轨道交通工程的常用项目,具体由项目编码、项目名称、项目特征、计量单位、工程量计算规则和工作内容组成。1 .项目编码仅列前9位,其中第1-2位为“GJ”,表示轨道交通工程,第3-4位表示单位工程,第5-6位表示分部工程,第7-9位为顺序码;2 .项目特征仅列出主要工作内容的特征;项目特征中“*”表示编制工程量清单时,需根据设计要求结合工程实际填写。3 .已根据我省城市轨道交通工程的常规做法,列出清单项目的计量单位和相应的工程量计算规则;部分清单项目存在多个计量单位的,分别列出不同计量单位相应的工程量计算规则;4 .工作内容已列出完成相应清单项目的全部可能工作。七、编制工程量清单时,项目编码、

8、项目名称、项目特征、计量单位按下列要求编制,清单工作内容应符合下列规定:1 .项目编码为12位,由附录清单项目的9位码另加3位顺序码构成,顺序码自001开始依序编码;2 .附录中的项目名称不得改变;遇到存在名称相同的清单项目的,应根据实际项目所属的分部工程(或子系统),优先选用相应清单子目;3 .项目特征应按附录内容编制,除按要求对“*”部分做描述外,原则上不对项目特征内容和条目进行修改;4 .应根据设计文件要求,核对附录清单项目的工作内容,研判拟建工程的清单项目工作内容。5 .遇缺项的,按照我省现行其他工程量清单计价规范实施细则规定编制,仍然不足的,按照本细则编制原则与方法予以补充,其项目编

9、码由B加上“GJ”和清单顺序码(自OOl起顺序编码)组成,如BGJOOL同一招标工程的项目不得重码。补充的清单项目应包括项目编码、项目名称、项目特征、计量单位、工程量计算规则、工作内容。八、工程量清单计价时,应根据设计文件要求,按照清单项目特征,核对附录清单项目的工作内容,全面研判拟建工程的清单项目工作内容和要求后针对性地计价。编制招标控制价(最高投标限价)时,还应综合考虑招标文件要求。九、附录中以“项”为计量单位的清单项目,原则上应区分不同车站、不同区间等单位工程分开编列清单项目。十、除另有规定外,附录中混凝土及钢筋混凝土清单项目的工作内容均已包含模板工程内容,相应内容不再单独编列清单项目和

10、计价。混凝土工程量的计算,均不扣除构件内钢筋、预埋铁件、直径小于200mm管、孔洞所占体积,波纹管、钢骨架所占体积应扣除。十一、附录E附录I中,涉及设备的清单项目的工作内容均按设备安装考虑,未考虑设备采购;需要考虑设备采购的,应在项目特征中增加设备规格、型号的表述内容。十二、鉴于城市轨道交通工程施工阶段相对于招标阶段,设计方案、图纸变化较多且部分变化较大,遇下列情形时,应充分预计变化情形,在招标文件中按有限包干原则,明确项目费用的调整原则和调整方法:1 .按“项”包干的分部分项清单项目,施工图相对招标图规模发生重大变化的;2 .按“项”包干的措施清单项目,主体工程规模发生重大变化对措施项目费用

11、影响较大的。十三、城市轨道交通工程建设实施过程中的计量,均应以完成相应清单项目工作内容要求的全部可能工作为前提。附录A车站工程说明一、A.1明盖挖车站适用于车站主体和车站附属。二、高架车站的高架桥结构部分,按附录B高架区间相关清单执行,高架车站除高架桥结构部分以外的车站结构部分按A.2高架车站相关清单执行。三、A.3地面车站编制了土石方工程、地基处理与边坡支护工程、桩基工程,其他未编制的按附录B高架区间相关清单执行。四、马凳筋、斜撑筋、抗浮筋、垫铁等措施钢筋的用量,根据设计要求能够合理计算的,应列入相应钢筋工程数量计算;不能合理计算的,不单独计算其工程数量,相应费用列入综合单价考虑。五、预制混

12、凝土构件清单项目,不分采购成品构件和自行预制方式,均适用。六、工程量计算规则中涉及桩长的,其长度均算至桩尖。七、项目特征中涉及拆除方式的,其方式包括但不限于破碎、水钻、绳锯等方式。八、临时路面铺盖系统清单项目,适用于盖挖法施工并采用定型结构体系(型钢、钢桁架等)的临时路面。九、围护工程中的高压旋喷桩、水泥搅拌桩清单项目,用于地基加固工程时按立方米计量,应在项目特征的部位处描述“地基加固”;用于围护止水时按米计量,应在项目特征的部位处描述“围护止水”。十、混凝土工程量计算规则:1 .混凝土柱柱高:按基础上表面(或楼板上表面)至上一层板的下表面之间的高度计算。2 .混凝土梁梁长:梁宽小于柱宽时,梁

13、长算至柱的内侧面;梁宽大于柱宽的,柱高算至梁底,梁通长计算。主梁与次梁连接时,次梁长算至主梁的内侧面。3 .混凝土梁梁高:梁高自梁底算至板底,反梁自板顶算至梁顶。4 .混凝土墙墙高:混凝土内衬墙与板相交时,墙高算至板(中层板、顶板)顶;混凝土中隔墙与板(梁)相交时,墙高算至板(梁)底。墙垛(附墙柱)、暗柱、暗梁及墙突出部分并入墙体积计算。5 .靠墙的梗斜混凝土体积并入墙的混凝土体积计算,不靠墙的梗斜并入相邻顶板或底板混凝土体积计算。6 .计算混凝土工程量时,不扣除构件内钢筋、预埋铁件、直径小于20Omln管所占体积,但应扣除波纹管、钢骨架所占体积。附录B区间工程说明一、附录B未编制盾构工作井、

14、明挖区间相关项目,发生时执行A.1明盖挖车站相关清单项目。二、斜井执行暗挖区间相应清单项目。竖井的支护、防水、衬砌执行暗挖区间相关清单项目。三、B.2中的盾构调头为:盾构施工完成一段隧道后调转方向的过程。盾构过站/井/区间为:利用专用设备把盾构拖拉或顶推通过车站/工作井/区间的过程。盾构空推为:盾构不需要土体开挖的推进过程。四、马凳筋、斜撑筋、抗浮筋、垫铁等措施钢筋的用量,根据设计要求能够合理计算的,应列入相应钢筋工程数量计算;不能合理计算的,不单独计算其工程数量,相应费用列入综合单价考虑。五、预制混凝土构件清单项目,不分采购成品构件和自行预制方式,均适用。六、遇孤石处理的,应根据招标勘察设计

15、深度,选择合适的计量单位计量。其中,招标勘察设计深度满足详细勘察阶段岩土工程勘察报告要求的,按项计量;不满足的,实施阶段依据详勘资料,按米计量。七、招标勘察设计深度满足详细勘察阶段岩土工程勘察报告要求的,基岩(上软下硬)处理增加费、硬岩掘进增加费列入盾构掘进清单工作内容中,不再单列清单;不满足的,基岩(上软下硬)处理增加费、硬岩掘进增加费单独编列清单项目。八、本附录中,联络通道(机械法)、联络通道(矿山法)、联络通道及泵房(矿山法)、联络通道加固(冷冻法)、联络通道及泵房加固(冷冻法)清单项目均按“座”或“项”为计量单位。遇到上述清单项目时,应在招标文件中明确,当联络通道长度、加固长度相对招标设计方案发生变化的,应根据清单项目金额折成的延米单价调整费用。九、高架区间现浇梁支架基础的地基

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程造价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
