隐藏式砖砌电缆沟施工过程总结全套.docx

上传人:p** 文档编号:676107 上传时间:2024-01-08 格式:DOCX 页数:5 大小:17.54KB
下载 相关 举报
隐藏式砖砌电缆沟施工过程总结全套.docx_第1页
第1页 / 共5页
隐藏式砖砌电缆沟施工过程总结全套.docx_第2页
第2页 / 共5页
隐藏式砖砌电缆沟施工过程总结全套.docx_第3页
第3页 / 共5页
隐藏式砖砌电缆沟施工过程总结全套.docx_第4页
第4页 / 共5页
隐藏式砖砌电缆沟施工过程总结全套.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《隐藏式砖砌电缆沟施工过程总结全套.docx》由会员分享,可在线阅读,更多相关《隐藏式砖砌电缆沟施工过程总结全套.docx(5页珍藏版)》请在第壹文秘上搜索。

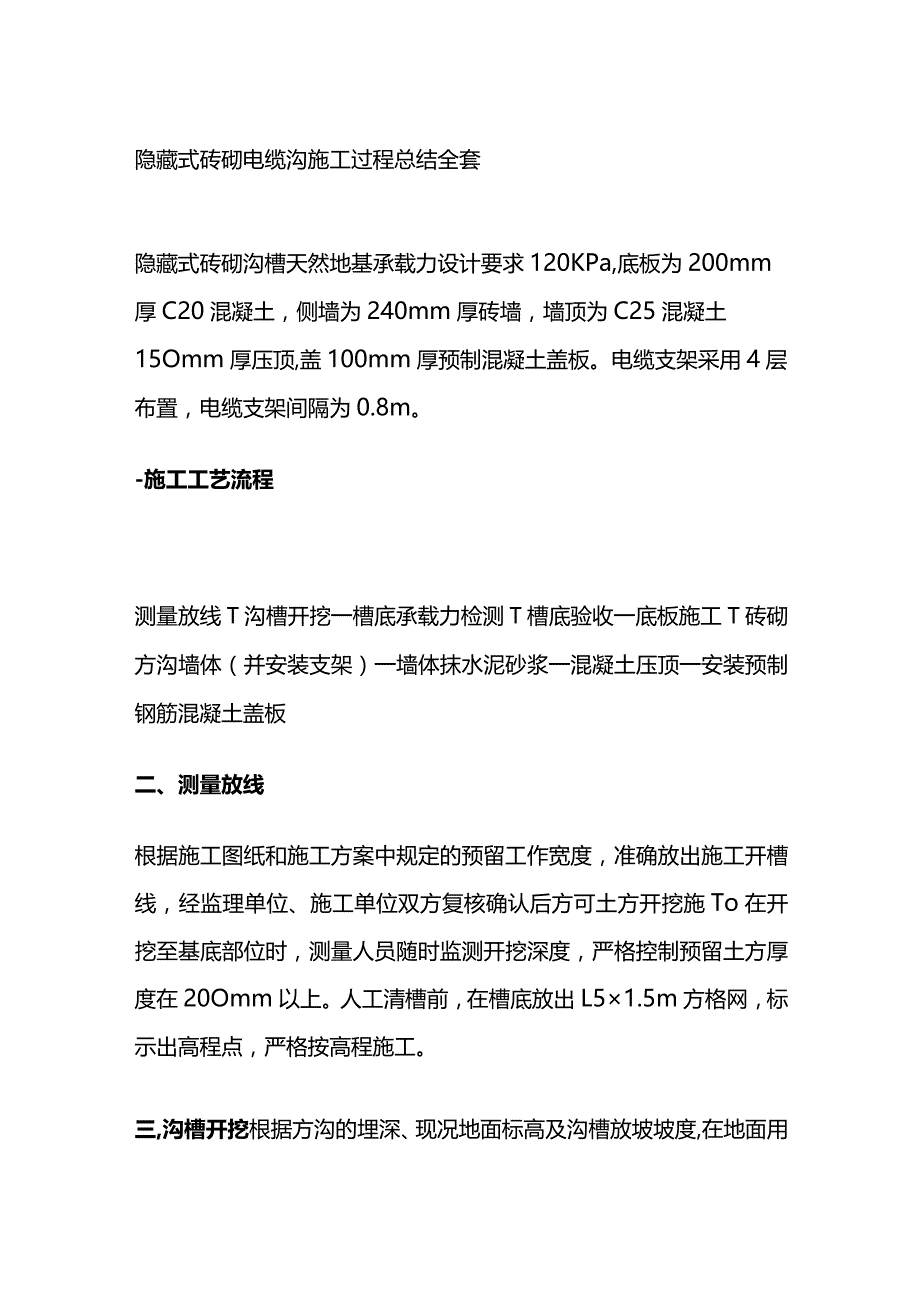

1、隐藏式砖砌电缆沟施工过程总结全套隐藏式砖砌沟槽天然地基承载力设计要求120KPa,底板为200mm厚C20混凝土,侧墙为240mm厚砖墙,墙顶为C25混凝土15Omm厚压顶,盖100mm厚预制混凝土盖板。电缆支架采用4层布置,电缆支架间隔为0.8m。-施工工艺流程测量放线T沟槽开挖一槽底承载力检测T槽底验收一底板施工T砖砌方沟墙体(并安装支架)一墙体抹水泥砂浆一混凝土压顶一安装预制钢筋混凝土盖板二、测量放线根据施工图纸和施工方案中规定的预留工作宽度,准确放出施工开槽线,经监理单位、施工单位双方复核确认后方可土方开挖施To在开挖至基底部位时,测量人员随时监测开挖深度,严格控制预留土方厚度在20O

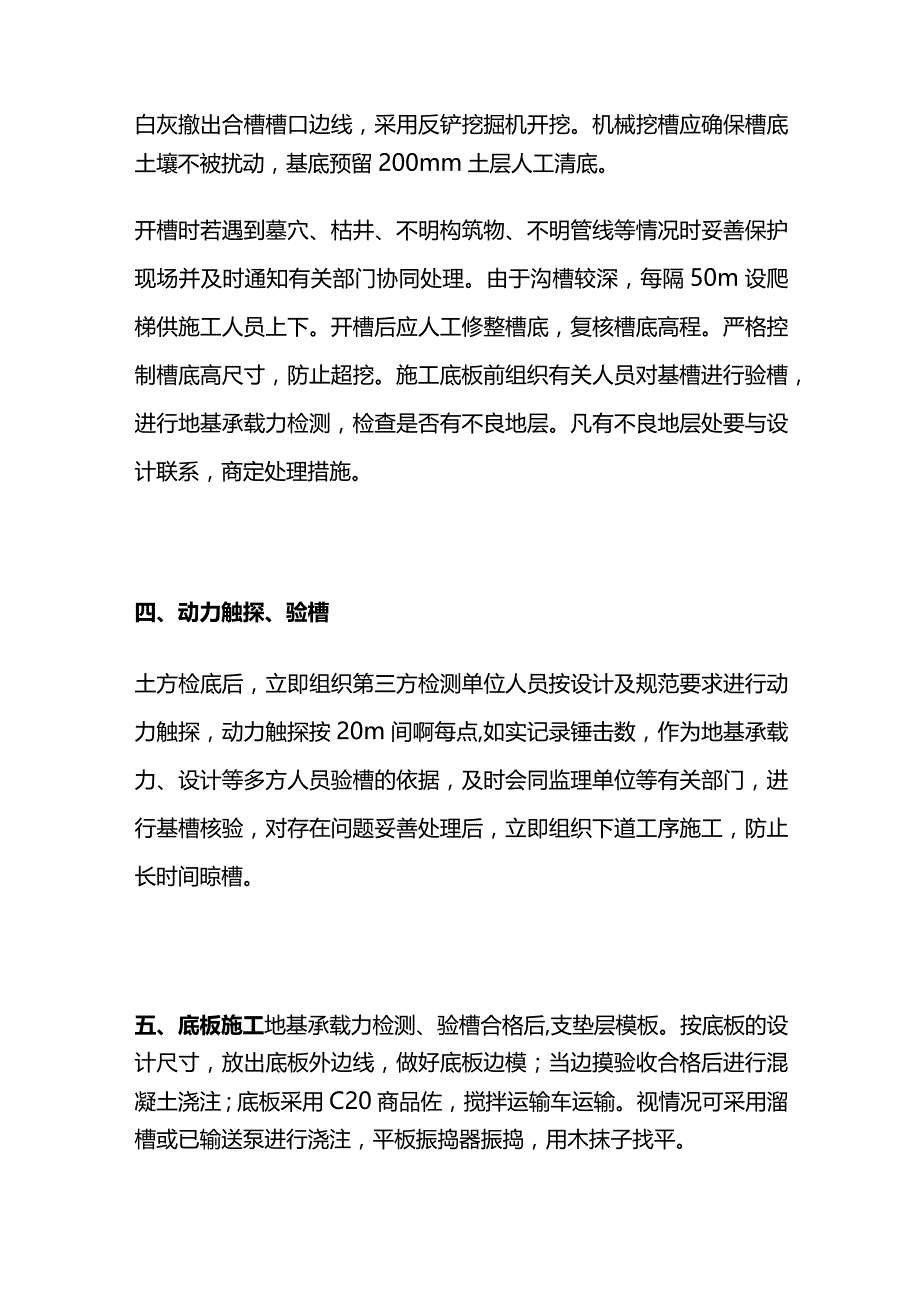

2、mm以上。人工清槽前,在槽底放出L51.5m方格网,标示出高程点,严格按高程施工。三,沟槽开挖根据方沟的埋深、现况地面标高及沟槽放坡坡度,在地面用白灰撤出合槽槽口边线,采用反铲挖掘机开挖。机械挖槽应确保槽底土壤不被扰动,基底预留200mm土层人工清底。开槽时若遇到墓穴、枯井、不明构筑物、不明管线等情况时妥善保护现场并及时通知有关部门协同处理。由于沟槽较深,每隔50m设爬梯供施工人员上下。开槽后应人工修整槽底,复核槽底高程。严格控制槽底高尺寸,防止超挖。施工底板前组织有关人员对基槽进行验槽,进行地基承载力检测,检查是否有不良地层。凡有不良地层处要与设计联系,商定处理措施。四、动力触探、验槽土方检

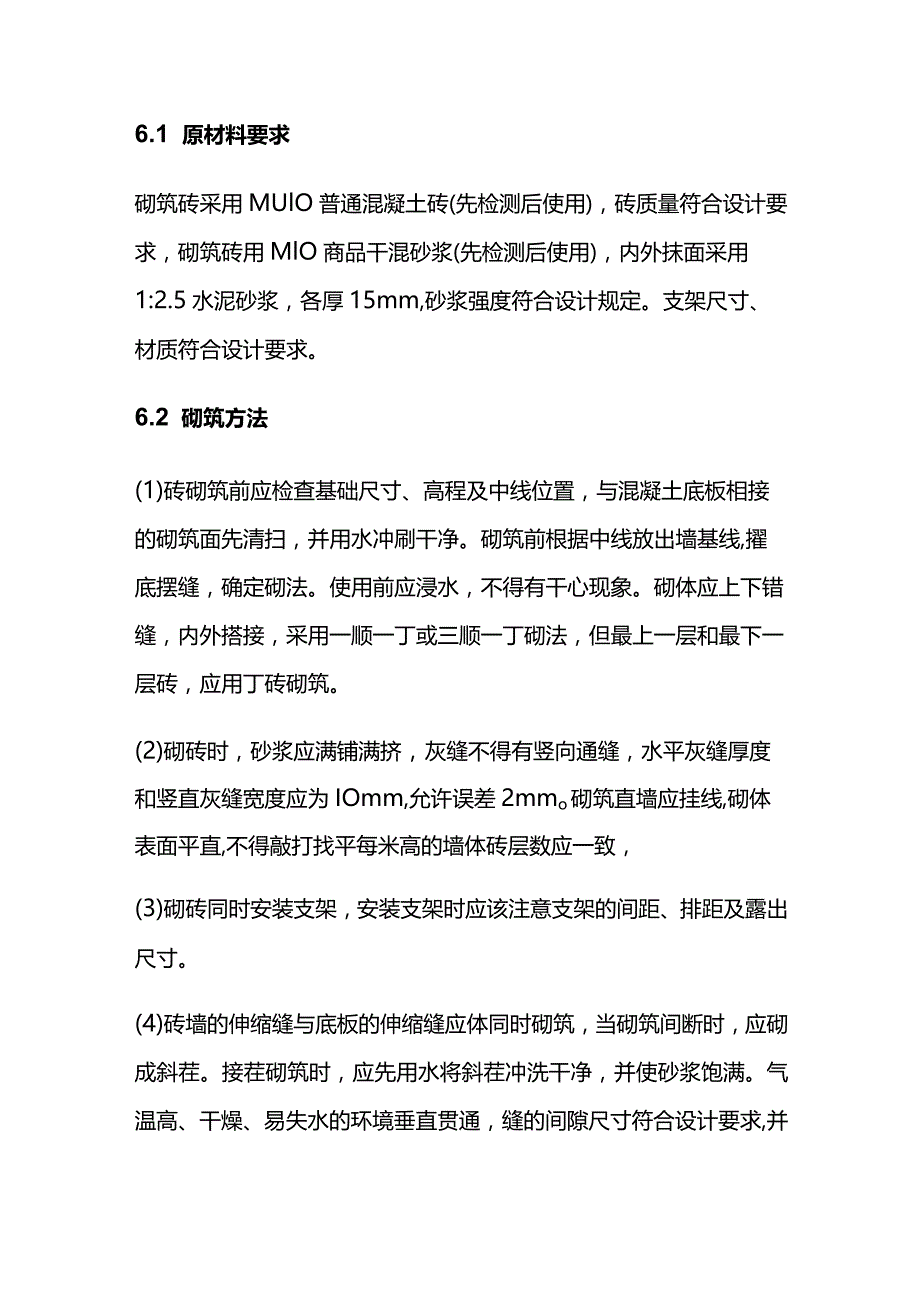

3、底后,立即组织第三方检测单位人员按设计及规范要求进行动力触探,动力触探按20m间啊每点,如实记录锤击数,作为地基承载力、设计等多方人员验槽的依据,及时会同监理单位等有关部门,进行基槽核验,对存在问题妥善处理后,立即组织下道工序施工,防止长时间晾槽。五、底板施工地基承载力检测、验槽合格后,支垫层模板。按底板的设计尺寸,放出底板外边线,做好底板边模;当边摸验收合格后进行混凝土浇注;底板采用C20商品佐,搅拌运输车运输。视情况可采用溜槽或已输送泵进行浇注,平板振捣器振捣,用木抹子找平。6.1 原材料要求砌筑砖采用MUlO普通混凝土砖(先检测后使用),砖质量符合设计要求,砌筑砖用MlO商品干混砂浆(先

4、检测后使用),内外抹面采用1:2.5水泥砂浆,各厚15mm,砂浆强度符合设计规定。支架尺寸、材质符合设计要求。6.2 砌筑方法(1)砖砌筑前应检查基础尺寸、高程及中线位置,与混凝土底板相接的砌筑面先清扫,并用水冲刷干净。砌筑前根据中线放出墙基线,擢底摆缝,确定砌法。使用前应浸水,不得有干心现象。砌体应上下错缝,内外搭接,采用一顺一丁或三顺一丁砌法,但最上一层和最下一层砖,应用丁砖砌筑。(2)砌砖时,砂浆应满铺满挤,灰缝不得有竖向通缝,水平灰缝厚度和竖直灰缝宽度应为IOmm,允许误差2mmo砌筑直墙应挂线,砌体表面平直,不得敲打找平每米高的墙体砖层数应一致,(3)砌砖同时安装支架,安装支架时应该

5、注意支架的间距、排距及露出尺寸。(4)砖墙的伸缩缝与底板的伸缩缝应体同时砌筑,当砌筑间断时,应砌成斜茬。接茬砌筑时,应先用水将斜茬冲洗干净,并使砂浆饱满。气温高、干燥、易失水的环境垂直贯通,缝的间隙尺寸符合设计要求,并砌筑整齐,缝内挤出的砂浆应随砌随刮干净。砖墙的转角处和交接处应与墙下,砌筑后应立即覆盖,洒水养护。6.3 水泥砂浆抹面抹面前各砌体表面的残余砂浆清除干净,并将砖墙面洒水湿润。抹面砂浆强度等级符合设计规定,抹面厚度符合设计规定1.5cmo七混凝土压顶砖墙砌筑完后,支压顶边模。当边摸验收合格后进行混凝土浇注;压顶采用C25商品佐,搅拌运输车运输。混凝土进行浇注,用振捣器振捣,用木抹子找平。八、钢筋混凝土预制盖板安装(1)钢筋混凝土预制盖板在构件厂加工,运至现场存放。安装前应检查混凝土盖板的外观质量,核对出厂合格证及相应的钢筋、混凝土原材料检测试验资料,符合规定方可使用。(2)盖板安装前,墙顶应清扫干净,洒水湿润,再铺砂浆安装盖板。盖板采用汽车吊吊装就位后,就位后相邻板底错台不应大于Iomm,盖板端部压墙长度的允许偏差IOmmo盖板就位后吊环应卧平并用水泥砂浆封住。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
