《风电、光伏工程质量工艺标准化(变电站其他辅助电气设施安装).docx》由会员分享,可在线阅读,更多相关《风电、光伏工程质量工艺标准化(变电站其他辅助电气设施安装).docx(4页珍藏版)》请在第壹文秘上搜索。

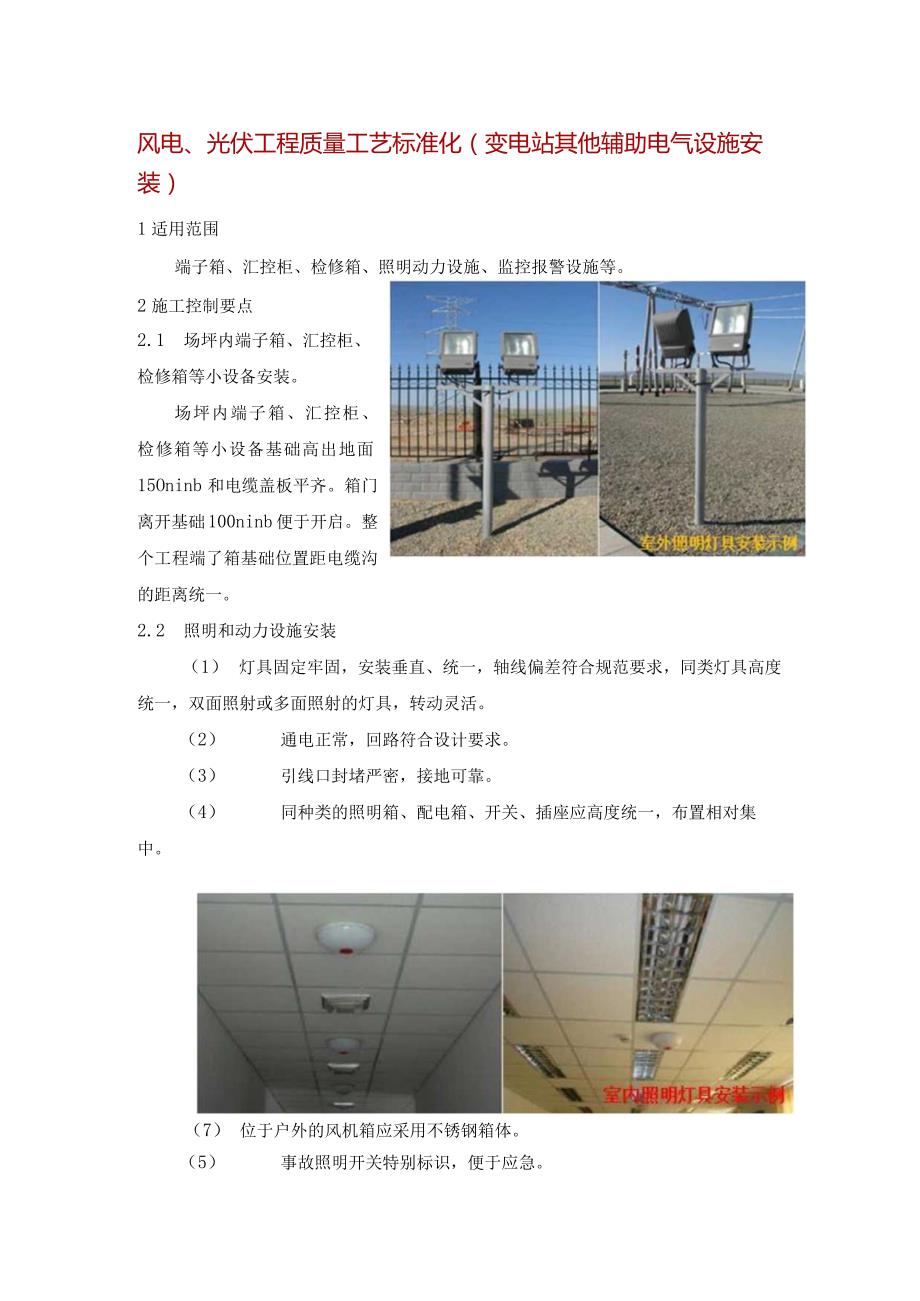

1、(7) 位于户外的风机箱应采用不锈钢箱体。风电、光伏工程质量工艺标准化(变电站其他辅助电气设施安装)1适用范围端子箱、汇控柜、检修箱、照明动力设施、监控报警设施等。2施工控制要点2.1 场坪内端子箱、汇控柜、检修箱等小设备安装。场坪内端子箱、汇控柜、检修箱等小设备基础高出地面15Oninb和电缆盖板平齐。箱门离开基础100ninb便于开启。整个工程端了箱基础位置距电缆沟的距离统一。2.2 照明和动力设施安装(1) 灯具固定牢固,安装垂直、统一,轴线偏差符合规范要求,同类灯具高度统一,双面照射或多面照射的灯具,转动灵活。(2) 通电正常,回路符合设计要求。(3) 引线口封堵严密,接地可靠。(4)

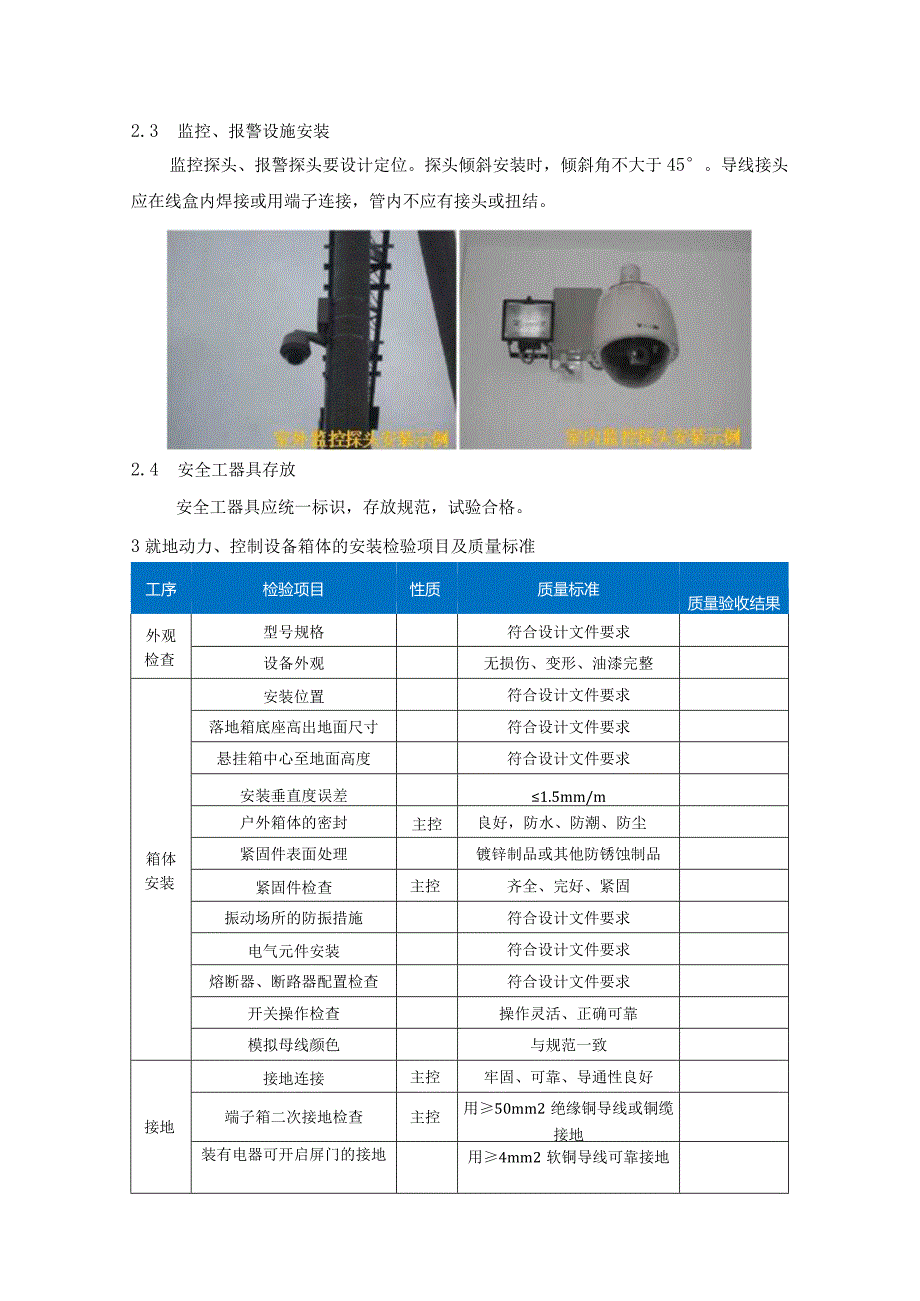

2、 同种类的照明箱、配电箱、开关、插座应高度统一,布置相对集中。(5) 事故照明开关特别标识,便于应急。(6) 户外照明统一定位,安装高度便于维修。各类灯具及杆件应明显接地。所前区照明须便于值守人员在值守室控制。(8)变电所门铃采用有线门铃,需设计门铃电源和埋管。2.3 监控、报警设施安装监控探头、报警探头要设计定位。探头倾斜安装时,倾斜角不大于45。导线接头应在线盒内焊接或用端子连接,管内不应有接头或扭结。2.4 安全工器具存放安全工器具应统一标识,存放规范,试验合格。3就地动力、控制设备箱体的安装检验项目及质量标准工序检验项目性质质量标准质量验收结果外观检查型号规格符合设计文件要求设备外观无
3、损伤、变形、油漆完整箱体安装安装位置符合设计文件要求落地箱底座高出地面尺寸符合设计文件要求悬挂箱中心至地面高度符合设计文件要求安装垂直度误差1.5mm/m户外箱体的密封主控良好,防水、防潮、防尘紧固件表面处理镀锌制品或其他防锈蚀制品紧固件检查主控齐全、完好、紧固振动场所的防振措施符合设计文件要求电气元件安装符合设计文件要求熔断器、断路器配置检查符合设计文件要求开关操作检查操作灵活、正确可靠模拟母线颜色与规范一致接地接地连接主控牢固、可靠、导通性良好端子箱二次接地检查主控用50mm2绝缘铜导线或铜缆接地装有电器可开启屏门的接地用4mm2软铜导线可靠接地4施工依据4.1电气装置安装工程质量检验及评定规程DL/T5161.1-5161.17-20214.2电气装置安装工程高压电器施工及验收规范GB50147-2010
