《临时用电施工组织设计实例全套.docx》由会员分享,可在线阅读,更多相关《临时用电施工组织设计实例全套.docx(8页珍藏版)》请在第壹文秘上搜索。

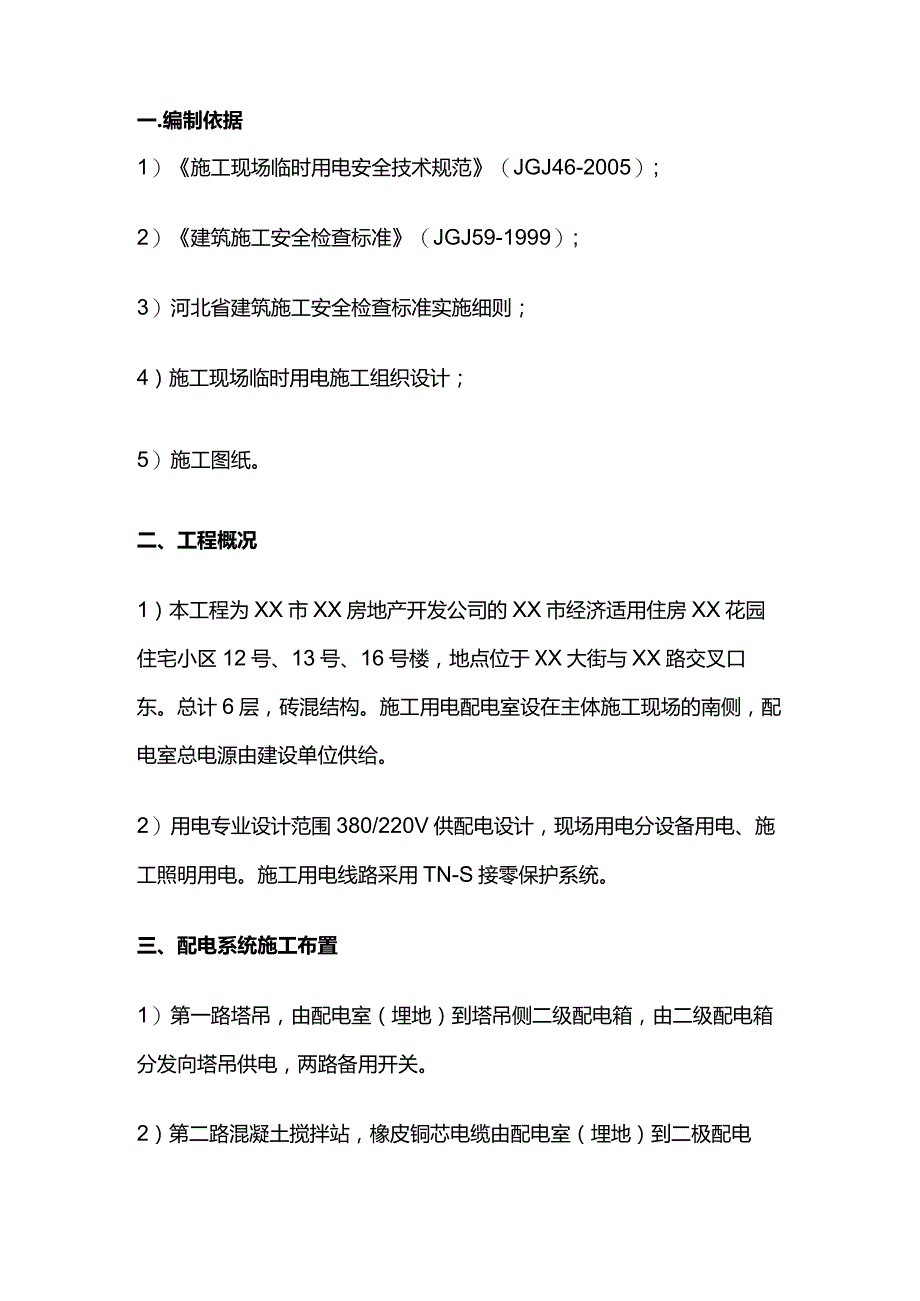

1、临时用电施工组织设计实例全套XX市XX建筑安装有限公司审批会签单编制:审核:批准:监理单位意见:(签字)一.编制依据1)施工现场临时用电安全技术规范(JGJ46-2005);2)建筑施工安全检查标准(JGJ59-1999);3)河北省建筑施工安全检查标准实施细则;4)施工现场临时用电施工组织设计;5)施工图纸。二、工程概况1)本工程为XX市XX房地产开发公司的XX市经济适用住房XX花园住宅小区12号、13号、16号楼,地点位于XX大街与XX路交叉口东。总计6层,砖混结构。施工用电配电室设在主体施工现场的南侧,配电室总电源由建设单位供给。2)用电专业设计范围380/220V供配电设计,现场用电分

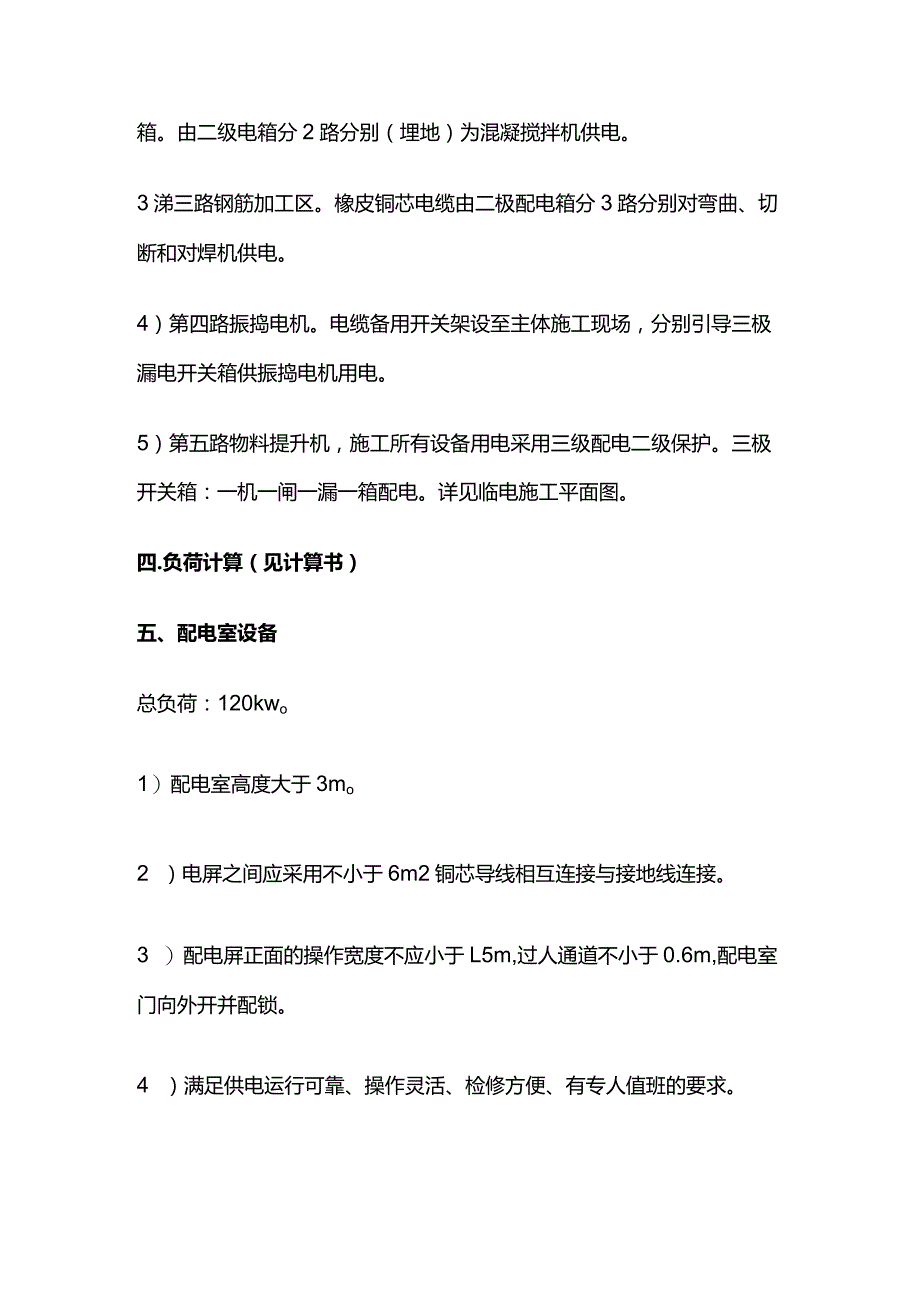

2、设备用电、施工照明用电。施工用电线路采用TN-S接零保护系统。三、配电系统施工布置1)第一路塔吊,由配电室(埋地)到塔吊侧二级配电箱,由二级配电箱分发向塔吊供电,两路备用开关。2)第二路混凝土搅拌站,橡皮铜芯电缆由配电室(埋地)到二极配电箱。由二级电箱分2路分别(埋地)为混凝搅拌机供电。3涕三路钢筋加工区。橡皮铜芯电缆由二极配电箱分3路分别对弯曲、切断和对焊机供电。4)第四路振捣电机。电缆备用开关架设至主体施工现场,分别引导三极漏电开关箱供振捣电机用电。5)第五路物料提升机,施工所有设备用电采用三级配电二级保护。三极开关箱:一机一闸一漏一箱配电。详见临电施工平面图。四.负荷计算(见计算书)五、
3、配电室设备总负荷:120kwo1)配电室高度大于3mo2 )电屏之间应采用不小于6m2铜芯导线相互连接与接地线连接。3 )配电屏正面的操作宽度不应小于L5m,过人通道不小于0.6m,配电室门向外开并配锁。4 )满足供电运行可靠、操作灵活、检修方便、有专人值班的要求。六、电缆.电线敷设1)避免电缆受到各种损坏及腐蚀,避开规划中建筑工程需要挖掘施工的土方。2)电缆在室外直埋地敷设的深度不小于0.6m,并在电缆上下均匀铺设不小于0.5m厚的细砂,然后覆盖砖等硬物进行保护。3)电缆穿越建筑道路易受机械损伤的场所引出地面2m,高度到地下0.2m处必须加设防护套管。4)地埋电缆严禁有接头。5)橡皮电缆架空
4、敷设时应沿墙或电杆设置,应用绝缘子固定,严禁使用金属体线作绑线。七、室内配线1)室内配线必须使用绝缘导线,采用瓷瓶、瓷夹等敷设,距地面高度不得小于2.5m。2)进户线过墙应穿保护套管,并应采取防雨措施。3)室内配线所用导线截面铝线截面不小于2.5m2,铜线截面不小于1.5m2o4)潮湿场所埋地非电缆配线处必须穿敷设。管口应密封,采用金属敷设时必须做保护接地线。八、室外配电箱设置1)配电箱应设置在干燥、通风及常温场所,不得设在强烈振动的场所。2)配电箱周围应足够两人同行的空间,不得堆放任何妨碍操作、维护物品,不得有撕木、杂草。3)配电箱的工作零线应通过接端子板连接,并应有保护地线。4)必须实行一
5、机一闸制。必须装漏电保护器,漏电额定动作电流应不大于30mA,额定漏电动作时间应小于0.1s。水泵、振捣器工作在潮温场的设备应装设额定电流不大于15mA,动作时间小于/等于0.1s的电断路器。5)配电箱导线的进线口和出线口应设在箱体的底面,严禁在箱上侧后门处进出线。九.工地照明1)选用额定电压220V、380V的照明器,室外灯具距地不得低于3m,室内灯具不得低于2.4mo2)工作零线截面应按下列规定选择:(1)单相及二相线路,零线截面与相线截面相同。(2)三相四线制一路中,当照明器为白炽灯时,零线截面按相线截面流量的50%选择。十、现场施工安全用电1)安装维修、拆除临时用电工程,必须由电工完成
6、。其他人员不得擅自施工。2)电工人员应掌握安全用电基本知识所有设备的性能。3)上岗必须按规定穿戴和配好相应的劳保防护用品,并检查电气装置保护设施是否完好。严禁设备带病运转。4)停用设备必须拉闸断电,锁好开关箱。5)施工现场外电防护措施无法实现时,必须采取防护措施增设屏障遮挡,围挡保护网,并悬接醒目的警告标志牌。6)在施工现场专用的中性点直接接地的电力线路中必须采用TV-S接零保护系统。十一.用电防火措施1)施工现场用电的仓库、食堂、宿舍等不得采用胶织线配线。2 )严禁使用电炉了取暖、做饭。3 )烛接地点要远离易燃、易爆物品。4)配电室及用电设备应适当配备手提式及推车式化学灭火器。5)施工现场发现有火情要及时报警IlOo十二、施工机具设备明细表(表1)施工机具设备明细表表1序号机械或设备名称型号规格数量额定功率(kw)1 塔吊2 搅拌机3 卷扬机4 钢筋对焊机5 切割机6 电锯7 弯曲机8 切断机9 电焊机10 照明用电11121314设备总台数:台总功率:千瓦
