办公楼施工现场临时用电施工组织设计方案全套.docx

上传人:p** 文档编号:682688 上传时间:2024-01-10 格式:DOCX 页数:29 大小:30.62KB
下载 相关 举报

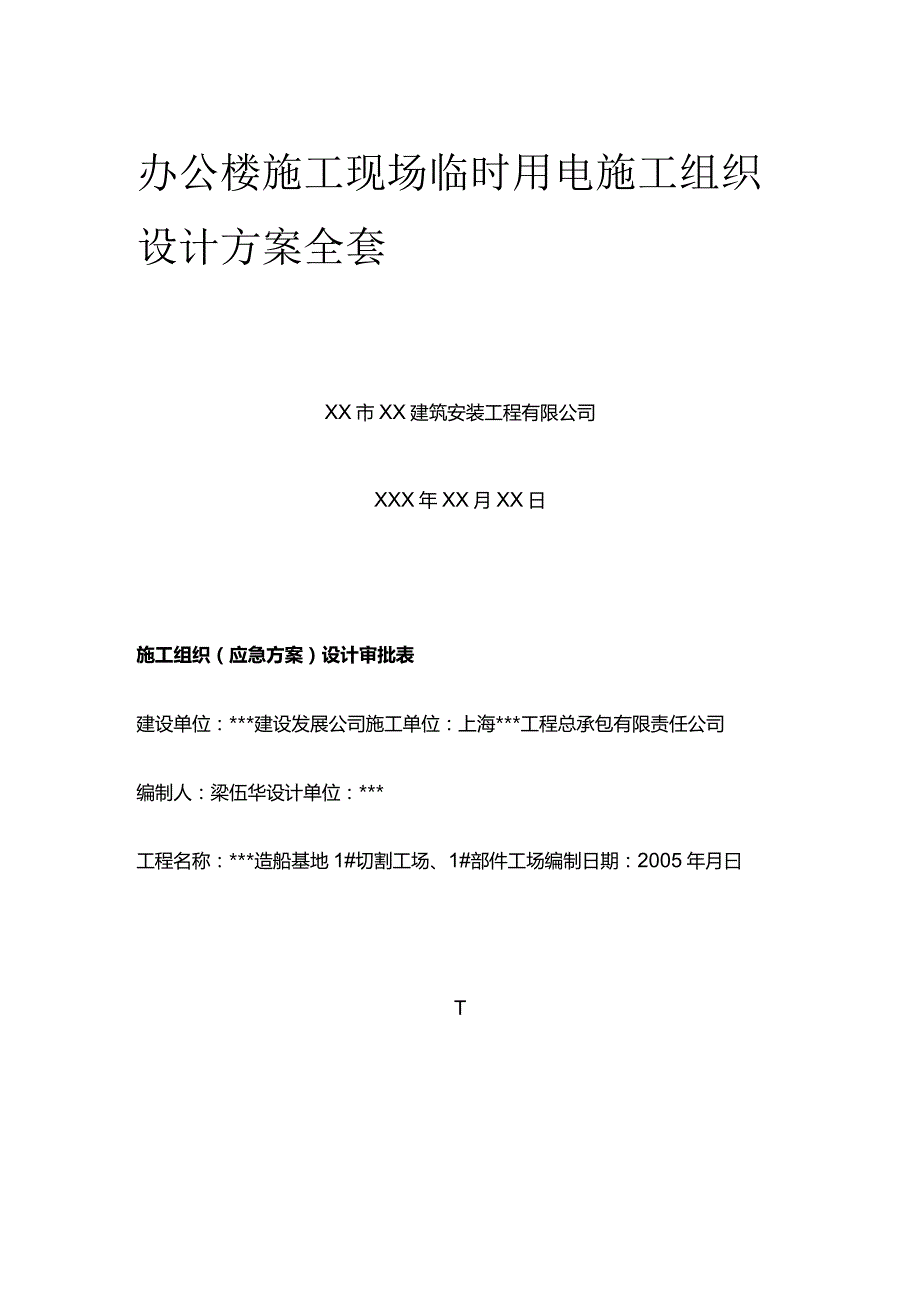

办公楼施工现场临时用电施工组织设计方案全套.docx_第1页
第1页 / 共29页
办公楼施工现场临时用电施工组织设计方案全套.docx_第2页

第2页 / 共29页

办公楼施工现场临时用电施工组织设计方案全套.docx_第3页
第3页 / 共29页
办公楼施工现场临时用电施工组织设计方案全套.docx_第4页
第4页 / 共29页
办公楼施工现场临时用电施工组织设计方案全套.docx_第5页
第5页 / 共29页
办公楼施工现场临时用电施工组织设计方案全套.docx_第6页
第6页 / 共29页
办公楼施工现场临时用电施工组织设计方案全套.docx_第7页
第7页 / 共29页
办公楼施工现场临时用电施工组织设计方案全套.docx_第8页
第8页 / 共29页
办公楼施工现场临时用电施工组织设计方案全套.docx_第9页
第9页 / 共29页
办公楼施工现场临时用电施工组织设计方案全套.docx_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《办公楼施工现场临时用电施工组织设计方案全套.docx》由会员分享,可在线阅读,更多相关《办公楼施工现场临时用电施工组织设计方案全套.docx(29页珍藏版)》请在第壹文秘上搜索。

1、办公楼施工现场临时用电施工组织设计方案全套XX市XX建筑安装工程有限公司XXX年XX月XX日施工组织(应急方案)设计审批表建设单位:*建设发展公司施工单位:上海*工程总承包有限责任公司编制人:梁伍华设计单位:*工程名称:*造船基地1#切割工场、1#部件工场编制日期:2005年月曰T级审批技术负责人:审批意见:工程处有关股(组)室:公司级审总工程师:审批意见:公司有关科倍B)室:说明备注审批手续根据公司对施工组织设计编制范围的要求,逐级审批,并在说明栏中指明本施工组织设计审批的范围。-工程概况二、施工机械配置三、用电负荷计算四、施工现场用电布置五、导线的截面规格的选择六、安全用电技术措施和电气防

2、火措施七、施工现场临时用电平面布置图八、附图一、工程概况1 .地理位置X世纪广场办公楼位于上海市延安西路北侧,江苏路东侧,延安路高架江苏路出口处,占地面积约20000m该工程为两栋综合办公楼,总建筑面积:151000nf,地下二层、地上28层,13层为裙楼,428层为两塔楼。2 .本工程建设单位:上海XX房地产开发有限公司总包单位:XX建筑安装工程公司设计单位:XX建筑设计所监理单位:XX监理有限公司3 .红线外架空电力线路架空电力线路从上到下共有三层,第一层线路电压等级为35KV,第二层为IOKV(以上均为高压线路),第三层为380V的低压电力线路,距建筑物南外侧约20m,根据JGJ46-8

3、8第3.1.2条不需搭设防护架。4 .施工条件基地南侧有二个甲方提供的500KVA的箱式变压器作为配电室,底部离地距离约为0.8m,一次侧为IOKV电源三相三线制供电,二次侧为三相四线制中性点直接接地,电压为0.4KV,整个工地同时开工,总工期为850天,现场用电设备较多,施工场地狭小。二、施工机械配置情况本工程按基础、主体、装饰三大部分分析,在主体施工阶段属用电高峰,根据主体施工阶段来计算现场总用电量,用电高峰阶段施工机械见下表1.主体施工阶段施工用电动机械设备配备序号设备名称规格(型号)数量(台)单机功率(KW)总功率(KW)塔吊QTZ125G160602塔吊QTZ8015050QTZ40

4、B230604人货电梯SCD200/200J222445钢筋弯曲机GOL-322366钢筋切断机GQ40B25.5117高压水泵10208圆盘锯MJ10425.5119平刨机10压刨机27.51511碎振动器10合计2982.主体施工阶段施工用电焊机及电焊装置设备序号设备名称规格型号数量(台)视在功率(KVA)总功率(KVA)等效功率(KW)备注1对焊机UNl-100110010044.3各配置2台,一用一备。对焊机UNl-150115015066.413电焊机BX3001017.5175合计425188.213 .施工现场所需照明灯具1)室外照明序号灯具名称规格(KW)数量(盏)容量(KW)

5、等效功率(KW)摘灯3.5103538.52碘铝灯13030330.21022.2合计73.72)室内照明办公室、宿舍生活照明用电功率按40KW计算。4 .施工现场食堂所需电加热设备序号规格(KW)数量(台)总功率(KW)1开水炉122242蒸饭箱12248三、用电负荷计算采用需要系数法进行负荷计算,公式为SSH=LO51.1(K1+K2P2+K3P3+K4P4+K5P5)由公式求得施工现场设备用电量后,即为施工现场所需供电总容量,即SzSSH式中:Sz施工现场供电所提供的总容量(KVA)SSH施工现场用电设备所需总容量(KVA)P1施工现场用电动机额定功率之和(KW)P2施工现场用电焊机额定

6、功率之和(KW)P3施工现场室外照明容量之和(KW)P4施工现场用室内照明容量之和(KW)P5施工现场食堂用电容量之和(KW)1.05-1.10容量损失系数电动机效率系数,平均为0.75-0.90,一般为0.85oKl电动机同时使用系数,10台以内取0.7,11-30台取0.6,30台以上取0.5oK2电焊机同时使用系数,310台取0.6,10台以上取0.5ocos电动机平均功率因数,施工现场最高取0.750.78,一般取0650.75。根据此式彳导P1=298KWP2=425KVAxP3=73.7KWsP4=40KWxSSH=l.l(0.62980.7+0.5425+l73.7+0.840+

7、0.648)P5=48KWxcos=0.7zKl=0.6,K2=0.5,K3=l,K4=0.8,K5=0.6经计算SSH=664KVA,现场变电所提供的用电量为IOoOKVA,即Sz=100OKVA,贝(JSzSSH,满足施工用电要求。四、施工现场用电布置施工现场按三级配电、两级保护的要求设置临时用电,采用三相五线制进行输电,保护零线不得与工作零线混接,施工现场用电线路布置原理采用如下方式:L总配电箱设置根据本工程各单体及生活区、办公区域的平面布置,各施工处任务的划分及设备的配置情况,整个现场用电自配电室四路供电,线路采用双塑绝缘电缆沿工地围墙敷设过路穿DN80镀锌钢管埋地敷设至各总配电箱,设

8、六只(其中各单体各设两只,两只合用一路线路),临时总配电箱具体分配如下:1) 1#总配电箱供办公区域、广告灯、门卫冲洗台临时用电。2) 2#A、2#B总配电箱供西楼临时用电。3) 3#A、3#B总配电箱供东楼临时用电。4) 4#总配电箱供职工生活区域及堆场临对用电。2、分配电箱的设置报据上述各总配电箱的供电范围,再按现场各单体的设备布置及生活、办公区域的平面布置设置分配电箱:1)从1#总配电箱分设3只分配电箱I#1(办公用电)、1#-2(广告用电)、1#-3(冲洗台用电),由漏电开关引出。2)从2#A总配电箱分设2只分配电箱,2#A-L2#A-2,从2#B总配电箱分设3只分配电箱2#B-L2#

9、B2、2*B-3o3)从3#A总配电箱分设2只分配电箱、3#A-L3#A-2,从3#B总配电箱分设3只分配电箱3#B-I、3#B-2、3#B-3。4)从4#总配电箱分设4只分配电箱4#-1、4#-2、4#-3、4#-4。3、楼层施工用电分配电箱的设置各单体主体结构施工时分配电箱设在施工层,在装饰阶段每隔5层左右设立一只分配电箱,以满足小型电气设备照明等施工需要。各总配、分配电箱的供电范围详见临时用电平面图(附图)。注:配电箱采用安监站推荐产品五、导线的截面规格的选择现场准备沿围墙布置VV22-3120+295作为至各I级配电箱,因此须复核电缆的截面是否符合要求。依据I级配电箱的布置情况,并考虑

10、到对焊机采用一用一备方式,则除Zl#、Z2#配电箱直接从总配电箱引出,负荷不超过100KW外,承担最大负荷约线路为Z2#A、Z3#A两只配电箱的引入线(因为该线承担着两配电箱的用电)。其承担的负荷为:Pmax=l.l(0.6149+0.5188.2)Pmax=183.5KWI3O=KPmax/UNcos按下式进行进线载流量计算(UN为用电设备的额定电压0.38KV,P30单位KWz130单位A,K为该线承担的两只配电箱同时使用系数0.65)o130计算得258.9A,查电力电缆载流量表得VV22-3120+295的电力电缆在空气中敷设的长期允许额定载流量为270A,符合要求。六、安全用电技术措

11、施和电气防火措施L安全用电技术措施(1)建立健全用电管理制度,各处设立专职的值班电工,配合安全员对临时用电进行管理。值班电工必须持证上岗,经常对现场的电气线路和设备进行安全检查,定期测试电气绝缘、接地接零电阻、漏电保护器等开关是否完好。并做好业内资料,台讯季节要强化检查,对查出的问题限期整改。(2)建立对总配电室、各路配电箱、供电线路及电气设备检查、维修、保养等安全管理制度,严禁电气设备带病运行。(3)每台电气设备必须执行三级配电、二级漏电保护装置。(4)每台电气设备应用各自的开关箱,必须实行一机、一闸、一漏、一箱制,严禁用同一只开关箱直接控制二台及二台以上的用电设备(含插座)。(5)电源进线

12、电缆应遵循下进上出的原则,在箱内经固定后分别接配电箱的LN、PE各端。视负载额定容量,正确选择熔体,使熔断器可靠的、有效的起到短路保护和断开点的作用。熔体应采用合格的铅合金熔丝,严禁用铁丝、铝丝等非专用熔丝替代,严禁用多股熔丝代替一根较大约熔丝。(6)电源接入配电箱后,必须先检测再使用:不接负荷,分别合闸,依次检测每一漏电断路器,试验按钮应迅速自动分闸,断开电源,操纵手柄退回到分或位置为合格。配电箱周围必须无杂物,有操作位置。(7)配电箱投入正常使用后,应由专业人员每月测试一次,并作书面记录。各级配电箱明确专人负责,做好检查维修和清洁工作。箱内应保持整洁,不准存放任何东西,箱周围应保持通道的畅

13、通。施工现场的固定露天电箱、分配电箱必须架空设置其底边距地高度不小于0.6米。(8)所有配电箱必须符合上海市有关规定,具有合格证,配好门锁,做好跨接,总配电箱、分配电箱下口应三面封闭,做好油漆,露天配电箱应搭好双层防坠棚。(9)遵守送电、停电的操作程序:用电一总开关一分路开关一电源未端的漏电开关;停电,反之操作。(10)使用各种规格的配电箱必须遵守a空气断路器仅作总开关,转接用。b、50mA的漏电断路器只作转接用QOOmA除外):c、30mA的可作负载前端用。(11)凡断路器合不上闸,自动跳闸,禁止强行合闸,应查出原因、排除故障后才能合闸送电。(12)选用配电箱应计算匹配、负载的额定电流应小于

14、控制箱额定电流,机械限位必须接入箱内标注限位接线处。(13)电缆必须用五芯橡皮电缆,保护零线严禁通过任何开关和熔断器,与工作零线不可混用。重复接地必须加在PE线上。(14)现场总配、分配都应做好重复接地,塔吊、人货电梯均应做好重复接地和防雷接地,其接地电阻值不得大于规定值。(15)所有电气设备的保护零线应以并联方式与零干线连接。零线的断面不应小于相线载流量的一半,零线上不准装设开关和熔断器,单相电气设备必须设置单独的保护零线,不得利用设备自身的工作零线兼做接零保护。(16)分配电箱与开关箱的距离不超过30m,开关箱与其控制的电气水平距离不超过5mo(17)所有的电焊机必须使用二次降压器。其一次侧电源应用橡套电缆线,长度不得超过5米。(18)移动式碘铺灯的金属灯架应有可靠的接地(接零)保护和漏电开关保护,灯具距地不低于2.5mo(19)施工现场的照明电压必须执行如下规定:一般施工现场220V工作手灯36V危险场所36V地下室36V无触电保护的移动式照明36V如要使用36V电压,则采用小型变压器将220V降压至36V使用。(20

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
