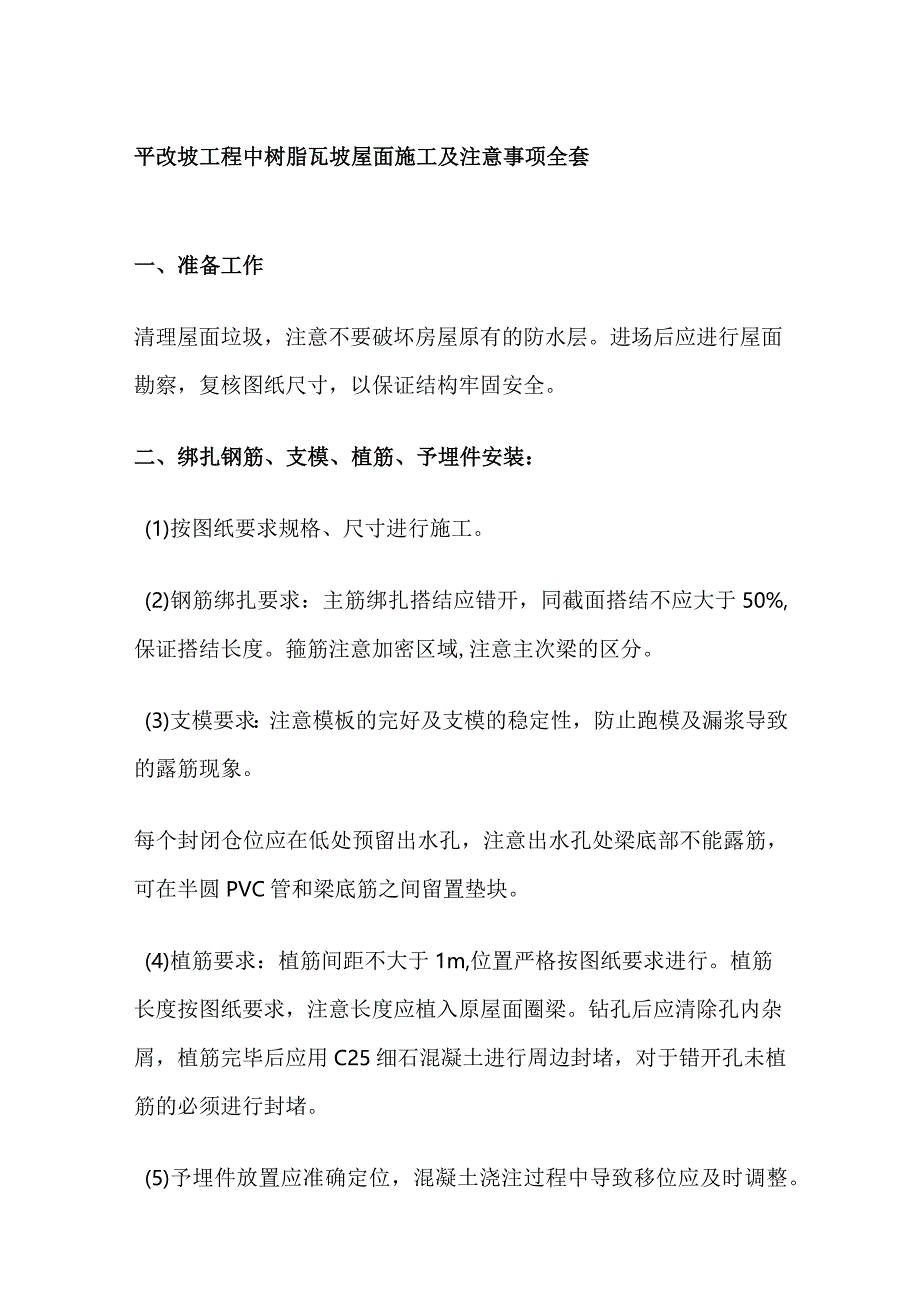

《平改坡工程中树脂瓦坡屋面施工及注意事项全套.docx》由会员分享,可在线阅读,更多相关《平改坡工程中树脂瓦坡屋面施工及注意事项全套.docx(7页珍藏版)》请在第壹文秘上搜索。

1、平改坡工程中树脂瓦坡屋面施工及注意事项全套一、准备工作清理屋面垃圾,注意不要破坏房屋原有的防水层。进场后应进行屋面勘察,复核图纸尺寸,以保证结构牢固安全。二、绑扎钢筋、支模、植筋、予埋件安装:(1)按图纸要求规格、尺寸进行施工。(2)钢筋绑扎要求:主筋绑扎搭结应错开,同截面搭结不应大于50%,保证搭结长度。箍筋注意加密区域,注意主次梁的区分。(3)支模要求:注意模板的完好及支模的稳定性,防止跑模及漏浆导致的露筋现象。每个封闭仓位应在低处预留出水孔,注意出水孔处梁底部不能露筋,可在半圆PVC管和梁底筋之间留置垫块。(4)植筋要求:植筋间距不大于1m,位置严格按图纸要求进行。植筋长度按图纸要求,注

2、意长度应植入原屋面圈梁。钻孔后应清除孔内杂屑,植筋完毕后应用C25细石混凝土进行周边封堵,对于错开孔未植筋的必须进行封堵。(5)予埋件放置应准确定位,混凝土浇注过程中导致移位应及时调整。三、混凝土工程:浇筑前应进行配合比试验并有配合比报告,配合比应该挂牌,浇筑应一次完成。确需特殊原因需二次浇筑时,应在梁1/3处进行留置,二次浇筑时应凿毛后浇水湿润方可进行。严禁屋面及人工拌制混凝土。在混凝土浇筑完毕后,需对成品进行养护,特别是夏季及屋面温度较高,应覆盖草袋进行浇水湿润养护。树脂瓦平改坡屋架四、钢屋架安装工艺流程测量(标图、轴线)就位准备钢柱临时固定并校正钢柱最后固定屋架梁就位临时固定钢屋架吊装支

3、撑吊装一楝条安装一天沟安装一屋面瓦安装等。注意事项:钢屋架应先进行L1放样后方可施工,各节点按图纸大样详图进行制作安装。焊接均需满焊,焊缝高度5mm。钢件制作完毕后应进行防锈处理,安装完毕后应进行防锈找补。楝条连接应规范:连接处应位于跨中1/3处,且一跨最多只能有一个接头。接头用同型角钢,每边15Omm搭结满焊。五、屋面工程平改坡使用树脂瓦,需在屋架钢梁上按间距365mm布置楝条,距离檐边第一挡和第二挡间距为330mmo所有楝条均采用U轻型钢做楝条,瓦与楝条固定的方法采用自攻螺丝连接,而檐口要采用水泥纤维板封堵。在钢屋架施工前,要根据合成树脂瓦的尺寸和规格设计坡屋面的角度,角度要确保屋面瓦的模

4、数刚好是整数,这样铺出来的瓦才美观又节省材料。坡屋面的角度不能大于30度,但也不能过小。在与屋脊平行的方向上直接附加防水层,搭接不应小于80mm,上钉顺水条、挂瓦条,施工时严格按不同材料的施工工艺进行作业,保证防水质量。依据坡屋顶以导为主,以堵为辅的防水排水原则,瓦屋面利用屋面防水盖料在上下左右的相互搭接,形成一个封闭严密的防水覆盖层,首先保障雨水、雪水有组织的排放。按照设计要求,原屋顶所有的透气、通风孔全部都不应超出坡屋面,在现场施工时,如果发现透气管过高有接近坡屋面的,把透气管截至600高。施工过程中如有破坏的屋面防水需用SBS防水卷材重新再做防水。老虎窗的结构施工(坡屋面做推拉百页老虎窗

5、)在开设老虎窗的开间里,楝条之间须焊接横向角钢N504做为底部支撑,其中窗口部位底部要采用2/50x4,窗顶及老虎窗结构顶部要采用N504,窗顶和老虎窗结构的顶部纵向要采用角钢63404o老虎窗要采用/60x4及/50x4形成洞口结构。平改坡树脂瓦的安装一、瓦板的安装1 .安装前要核对对齐,根据现场实际情况进行放线,安装瓦片时应横平竖直,坡屋面应放垂直线,且与水平线相交处应垂直。2 .放线位置距外墙水平距离5-7mm,距最下端楝条距离150mm。3 .主瓦安装时其底边都应紧贴施工线,并从一侧开始安装。第一张瓦的安装是最重要的,一定要保证瓦底边与施工垂直线垂直不得倾斜,位置摆正后,在最下端橡条处

6、瓦的中心位置(波峰)处将瓦固定。4 .安装第二张瓦时要注意与第一张瓦片搭接应紧凑,保证缝隙间咬合密实,还要注意两张瓦底边必须与施工线相垂直,确认后同样在最下端楝条处瓦的中心位置将瓦固定,两张瓦间搭接一个瓦波。5 .照此方法安装第三、四张瓦、待第四张瓦安装完毕后,再次检查四张瓦的水平、垂直情况搭接是否紧凑,确定后再将配件安装齐全,可依次安装。6 .安装主瓦时两侧应同时安装,一是加快施工进度、二是避免因误差造成正脊瓦无法正常安装。7 .主瓦安装方向应与常年主要季风方向相反,以避免从搭接处飘雨进去,如季风并不严重,可以考虑主要街道视线方向,采取灵活的安装方式,以保证整体效果更加美观。8 .钢楝条采用

7、自攻钉或不锈钢钉,木楝条使用自攻螺丝。每隔一个瓦波固定一套钉,应先钻孔后安钉且孔径要大于自攻钉(自攻螺丝)直径23mm。9 .安装四坡屋面的三角形斜屋面时,第一张瓦应该从中间开始安装,然后分别往两侧安装。主瓦安装完成后,多余部分用电动切割锯切割,以便于各类脊瓦的安装。10 .正脊瓦安装正脊瓦的安装时要从一侧开始,第一张安装时应截断部分(4/9)后安装,以避免正脊瓦与主瓦搭接处重合,造成节点处多张瓦重叠,正脊瓦搭接一个波形,顶部搭接处要用专用的树脂胶粘接密封。n.斜脊瓦安装斜脊瓦安装是上下对齐,保持在一直线,可镶边,即将斜脊瓦与主瓦相交之处根据现场实际情况的需要进行切割(银形),使斜脊瓦与主瓦相

8、吻合,然后在斜脊瓦顶部钻孔安装,也可使用有边斜脊瓦,将有边斜脊瓦固定在主瓦楝条上,斜脊瓦搭接5mm。五层以下建筑物斜脊瓦安装采用镶边方式,五层以上平改坡屋面采用有边斜脊瓦安装方式。12.三通瓦安装当正、斜脊瓦安装完毕后,安装三通瓦时卡边搭接在正脊瓦的下方,另两短边搭接在斜脊瓦上方,如三通乞讨角度与屋面坡脊角度不符合时可现场加热重新成型。固定方式是在瓦的顶部天光沟(阴角)处安装。二、天沟的处理轻钢结构屋面天沟:将近600mm宽大15mm厚木板分别固定在天沟两侧,再将镀锌板(宽度800mm、厚度0.5mm)固定在木板上,然后将SBS卷材粘结在镀锌板上,同样镀锌板两侧卷边境证20mm。三、屋面节点处理挑檐安装:为使边檐和屋檐有效排水,同时还能保护下面檐板,檐口部位宜选用专用合成树脂封檐板或金属滴水板。四、天沟防水处理天沟防水在施工程中,基层一定要清理干净,碎震须捣密实,及时收光抹平,木望板上空铺防水卷材一道。平改坡使用合成树脂瓦最突出的特点是坚固可靠、不脱落掉落、耐候性强、色彩艳丽、造型美观、使用寿命长达30年,同时还具有防火绝缘、节能环保、安装简便快速等优点。在平改坡中使用可大大缩短工程施工周期,节省物力人力的开支,改造后的屋面装饰性强、高端上档次,为城市环境增光添彩。坤宝树脂瓦原创文章,来自

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
