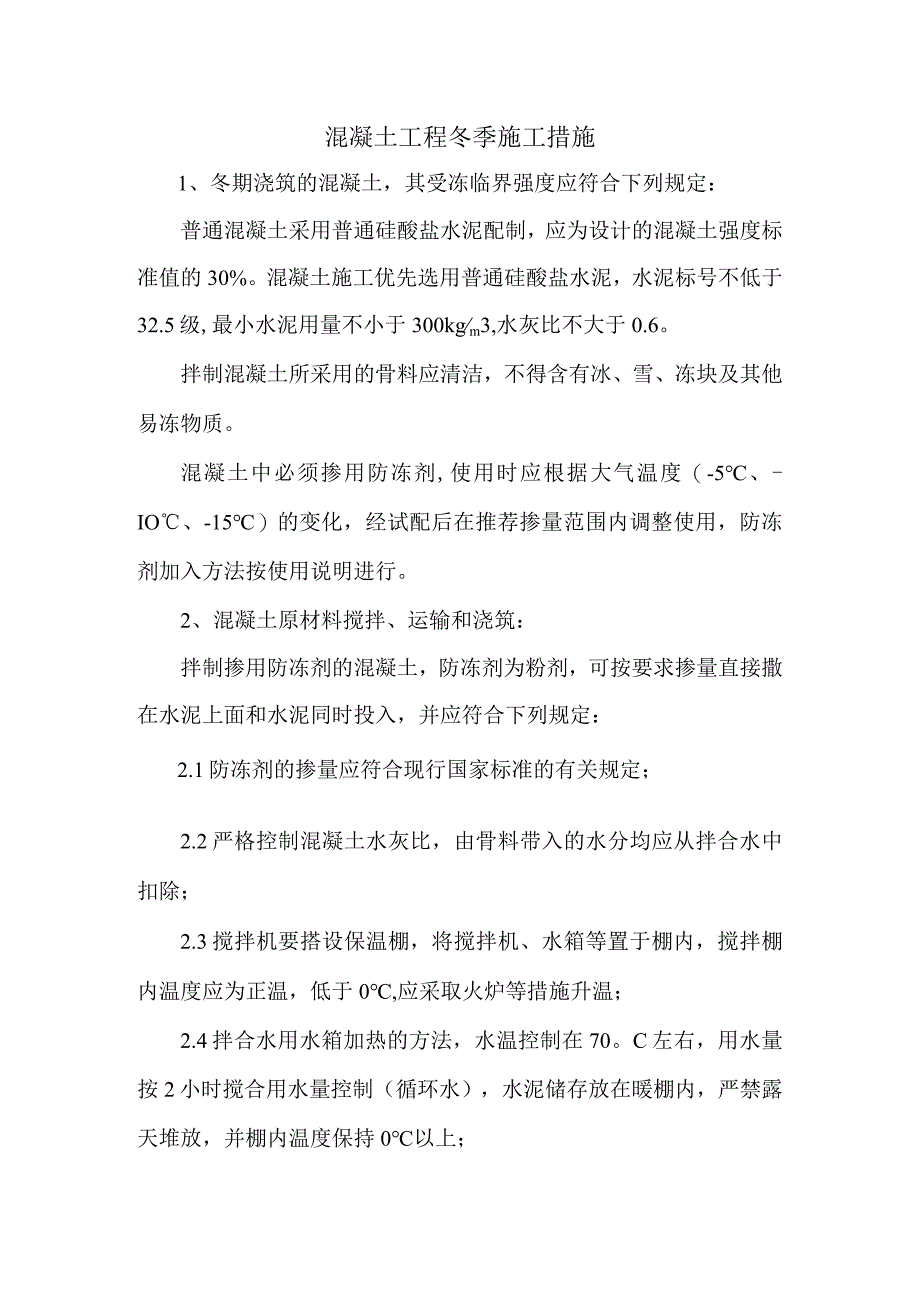

1、混凝土工程冬季施工措施1、冬期浇筑的混凝土,其受冻临界强度应符合下列规定:普通混凝土采用普通硅酸盐水泥配制,应为设计的混凝土强度标准值的30%。混凝土施工优先选用普通硅酸盐水泥,水泥标号不低于32.5级,最小水泥用量不小于300kgm3,水灰比不大于0.6。拌制混凝土所采用的骨料应清洁,不得含有冰、雪、冻块及其他易冻物质。混凝土中必须掺用防冻剂,使用时应根据大气温度(-5、-IO、-15)的变化,经试配后在推荐掺量范围内调整使用,防冻剂加入方法按使用说明进行。2、混凝土原材料搅拌、运输和浇筑:拌制掺用防冻剂的混凝土,防冻剂为粉剂,可按要求掺量直接撒在水泥上面和水泥同时投入,并应符合下列规定:2

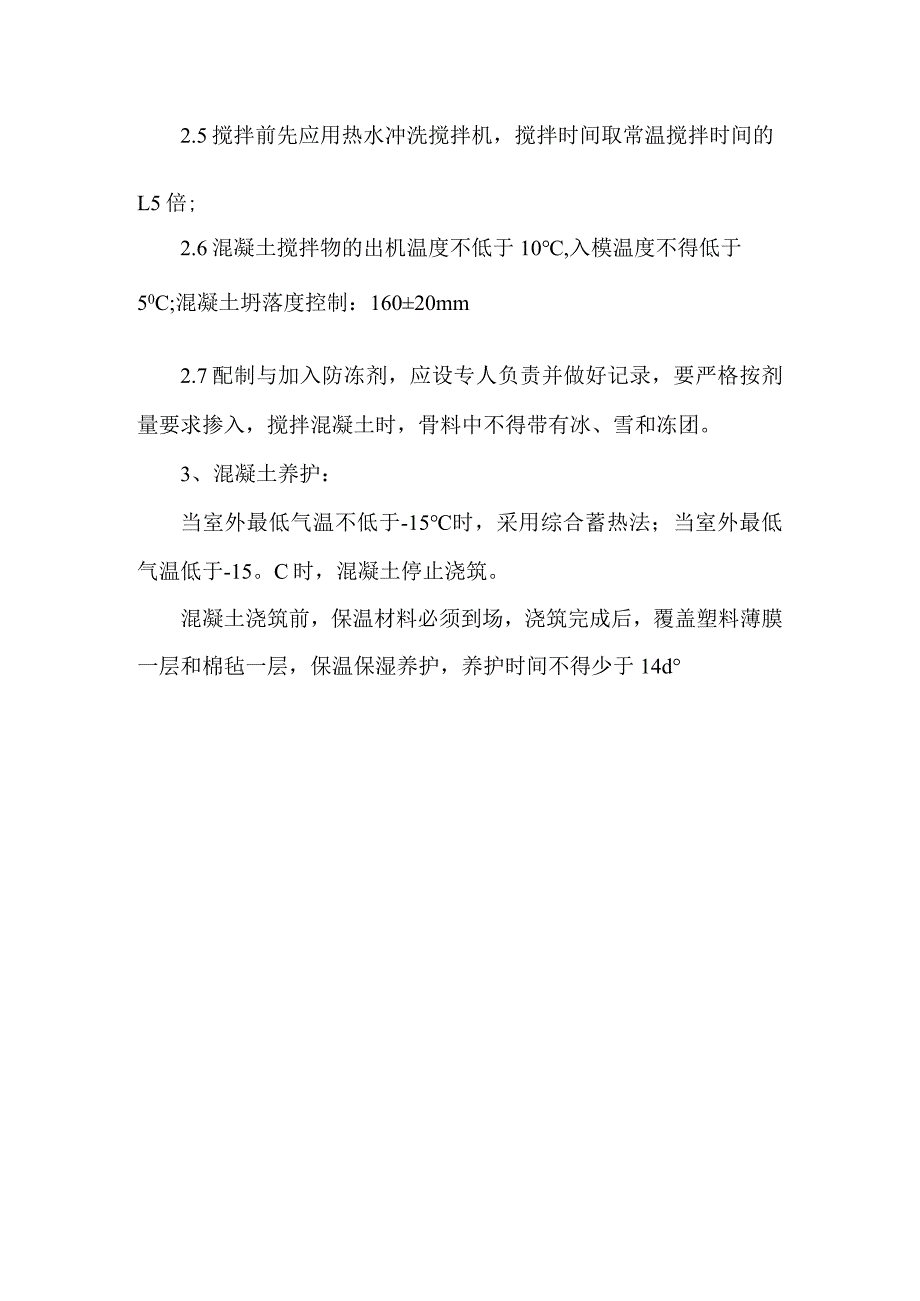

2、.1防冻剂的掺量应符合现行国家标准的有关规定;2.2严格控制混凝土水灰比,由骨料带入的水分均应从拌合水中扣除;2.3搅拌机要搭设保温棚,将搅拌机、水箱等置于棚内,搅拌棚内温度应为正温,低于0,应采取火炉等措施升温;2.4拌合水用水箱加热的方法,水温控制在70。C左右,用水量按2小时搅合用水量控制(循环水),水泥储存放在暖棚内,严禁露天堆放,并棚内温度保持0以上;2.5搅拌前先应用热水冲洗搅拌机,搅拌时间取常温搅拌时间的L5倍;2.6混凝土搅拌物的出机温度不低于10,入模温度不得低于50C;混凝土坍落度控制:16020mm2.7配制与加入防冻剂,应设专人负责并做好记录,要严格按剂量要求掺入,搅拌混凝土时,骨料中不得带有冰、雪和冻团。3、混凝土养护:当室外最低气温不低于-15时,采用综合蓄热法;当室外最低气温低于-15。C时,混凝土停止浇筑。混凝土浇筑前,保温材料必须到场,浇筑完成后,覆盖塑料薄膜一层和棉毡一层,保温保湿养护,养护时间不得少于14d
