卸料平台施工方案.docx

上传人:p** 文档编号:68561 上传时间:2022-12-13 格式:DOCX 页数:26 大小:265.80KB
下载 相关 举报
卸料平台施工方案.docx_第1页
第1页 / 共26页
卸料平台施工方案.docx_第2页
第2页 / 共26页
卸料平台施工方案.docx_第3页
第3页 / 共26页
卸料平台施工方案.docx_第4页
第4页 / 共26页
卸料平台施工方案.docx_第5页
第5页 / 共26页
卸料平台施工方案.docx_第6页
第6页 / 共26页
卸料平台施工方案.docx_第7页
第7页 / 共26页
卸料平台施工方案.docx_第8页
第8页 / 共26页
卸料平台施工方案.docx_第9页
第9页 / 共26页
卸料平台施工方案.docx_第10页
第10页 / 共26页
亲,该文档总共26页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《卸料平台施工方案.docx》由会员分享,可在线阅读,更多相关《卸料平台施工方案.docx(26页珍藏版)》请在第壹文秘上搜索。

1、卸料平台专项施工方案一、工程概况工程名称:*小区712#房及地下室工程、建设单位:*市*房地产有限公司、监理单位:江苏*项目管理咨询有限公司、该工程位于*市新长途汽车站南侧,建筑物高度为35.5米。本工程结构形式为框架剪力墙结构,地上U层,地下1层;标准层层高2.9m,建筑总高度35.1m,23.2m以下采用落地式钢管脚手架,以上才用悬挑脚手架。卸料平台采用两种搭设形式,一种为落地式卸料平台,另一种采用工字钢悬挑式卸料平台。二、编制依据1、依据*软件大厦施工设计图纸;2、依据*软件大厦施工组织设计;3、各类参考规范、图书:建筑施工计算手册江正荣著中国建筑工业出版社;建筑施工手册第四版中国建筑工

2、业出版社;钢结构设计规范GB50017-2003中国建筑工业出版社;建筑施工脚手架实用手册(含垂直运输设施)中国建筑工业出版社;建筑结构荷载规范GB50009-2001中国建筑工业出版社;建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001中国建筑工业出版社;建筑地基基础设计规范GB50007-2002中国建筑工业出版社;建筑施工安全检查标准JGJ59-99中国建筑工业出版社;三、卸料平台方案选择及布置本工程八层以上采取悬挑脚手架,考虑周转材料及砌体、抹灰等施工需要,拟搭设卸料平台布置如下:1、 二层、三层、四、五层采用钢管落地式卸料平台;2、 六到十一层采用工字钢悬挑式卸料平台四、卸料

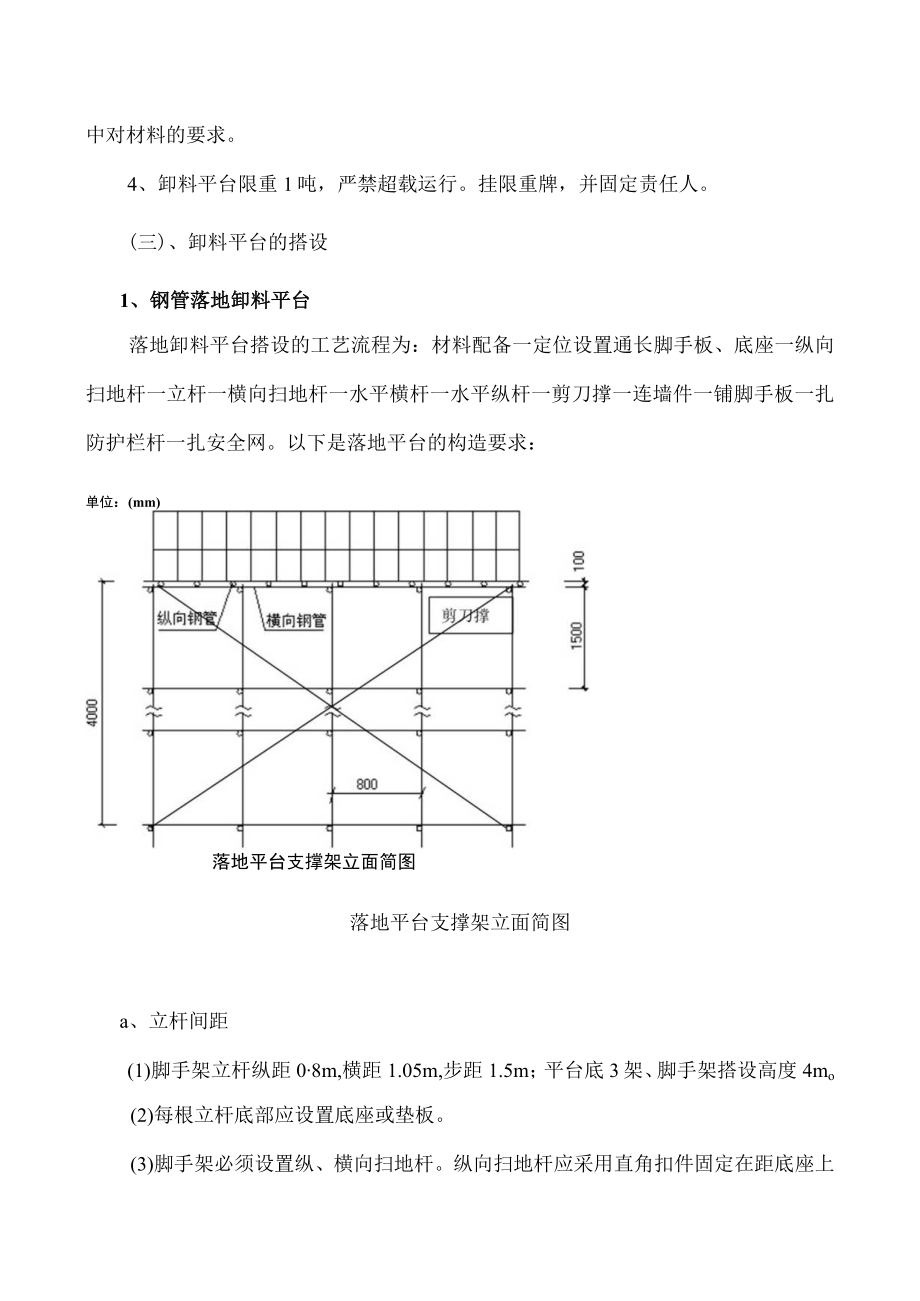

3、平台的搭设(一)、材料准备18号工字钢、16号工字钢;016(6X9)钢丝绳;048X2.7钢管及扣件;5X10木彷、1.8Cm厚木胶板;。20钢筋,钢材强度等级Q235-A。(二)、卸料平台的搭设要求1、严格执行安全技术交底制度。安全技术交底工作,是施工负责人向作业人员进行职责落实的法律要求,要严肃认真的进行,不能流于形式,并履行签字手续。安全技术交底主要包括两方面的内容:一是在施工方案的基础上进行的,按照施工方案的要求,对施工方案进行细化和补充;二是要将操作者的安全注意事项讲明,保证操作者的人身安全。2、落实安全生产责任制,强化安全检查。项目、班组必须专人负责对卸料平台的搭设、拆卸进行跟踪

4、、督促、检查。3、各种材料必须满足国家及行业要求,必须是合格产品,符合卸料平台施工方案中对材料的要求。4、卸料平台限重1吨,严禁超载运行。挂限重牌,并固定责任人。(三)、卸料平台的搭设1、钢管落地卸料平台落地卸料平台搭设的工艺流程为:材料配备一定位设置通长脚手板、底座一纵向扫地杆一立杆一横向扫地杆一水平横杆一水平纵杆一剪刀撑一连墙件一铺脚手板一扎防护栏杆一扎安全网。以下是落地平台的构造要求:单位:(mm)落地平台支撑架立面简图落地平台支撑架立面简图a、立杆间距(1)脚手架立杆纵距08m,横距1.05m,步距1.5m;平台底3架、脚手架搭设高度4mo(2)每根立杆底部应设置底座或垫板。(3)脚手

5、架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。(4)立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接,且接头不应在同一截面内。c、剪刀撑的搭设。落地式卸料平台四周都必须搭设剪刀撑,且每两步搭设一道水平剪刀撑。剪刀撑必须与立杆相连接。d、台面应横杆间距不应大于45Omnb然后满铺木方,再用18mm的胶合板与木方钉牢。f、防护栏杆(1)脚手架外侧使用建设主管部门认证的合格绿色密目式安全网封闭,且将安全网固定在脚手架外立杆里侧。(2)选用18#铅丝张挂安全网,要求严密、平整。(3)脚

6、手架内侧形成临边的(如遇大开间门窗洞等),在脚手架内侧设1.2m的防护栏杆和30cm高踢脚杆。2、型钢悬挑卸料平台a、卸料平台布置位置:卸料平台按单元设置,具体位置参考附图。b、卸料平台构造:参照建筑施工高处作业安全技术规范(JGJ80-91)中有关形式进行设置,平台尺寸为475mX2m=9.5m2,其中:主梁选用18号工字钢,次梁采用16号工字钢,平台板采用L8cm胶合木板,斜拉钢丝绳采用6X37+1直径为16mm。悬挑型钢卸料平台示意图C、防护栏搭设:在卸料平台的主次梁上,沿四周焊接10Cm高的钢筋桩,用以固定防护栏立柱。防护栏高l2m,30CM高的踢脚杆,用。48钢管及扣件搭设,选用18

7、#铅丝张挂安全网,要求严密、平整。五、卸料平台的拆除卸料平台使用完毕后,进行拆除工作。在整个平台拆出过程中,应注意安全,事先对作业工人进行技术及安全交底。首先清除平台上的木胶板和木材,卸掉钢丝绳,拆除防护栏杆。然后对焊接在主梁上的次梁分割,最后松掉主梁后端的木楔,把18号的工字钢慢慢顺出。拆卸时,要有专人负责指挥,并在拆卸范围内设置警戒线,防止人员闯入发生安全事故。拆卸人员应佩戴安全带,严禁向下抛扔平台构件。六、安全文明施工1、进入施工现场的人员必须戴好安全帽,高空作业系好安全带,穿好防滑鞋等,现场严禁吸烟。2、严禁酗酒人员上架作业,施工操作时要精力集中,禁止开玩笑和打闹。3、卸料平台搭设人员

8、必须是经过考试合格的专业架子工,上岗人员定期体检,体检合格后方可发上岗证。4、平台的搭拆、维护必须由架子工完成,其他人员不得拆改。5、不得超重堆码材料,做到及时吊运。保持卸料平台的干净整洁,严禁平台上堆放隔夜材料。6、卸料平台上材料的吊运要有指挥,操作中要及时发出“请注意”“请让一让”的信号。材料要轻搁稳放,不许采用倾倒、猛磕或其他匆忙卸料方式。7、加强检查监督、消除事故隐患。七、卸料平台计算书附件一钢管落地卸料平台计算书支撑高度在4米以上的模板支架被称为扣件式钢管高支撑架,对于高支撑架的计算规范存在重要疏漏,使计算极容易出现不能完全确保安全的计算结果。本计算书编写还参考了施工技术2002.3

9、.扣件式钢管模板高支撑架设计和使用安全一文。单位:(mm);,落地平台支撑架立面简图落地平台支撑架立杆稳定性荷载计算单元一、参数信息:1 .基本参数立杆横向间距或排距la(m):1.40,立杆步距h(m):1.40;立杆纵向间距lb(m):0.80,平台支架计算高度H(m):14.50;立杆上端伸出至模板支撑点的长度a(m):0.10,平台底钢管间距离(mm):300.00;钢管类型:48x2.7,扣件连接方式:双扣件,取扣件抗滑承载力系数:0.80;2 .荷载参数脚手板自重(kN/m2):0.300;栏杆自重(kNm):0.150;材料堆放最大荷载(kN)2):5.000;施工均布荷载(kN

10、2):4.000;3 .地基参数地基土类型:素填土;地基承载力标准值(kPa):120.00;立杆基础底面面积(m2):0.25;地基承载力调整系数:L00。二、纵向支撑钢管计算:纵向钢管按照均布荷载下连续梁计算,截面几何参数为截面抵抗矩W=4.12cm3;截面惯性矩I=9.89cm4;纵向钢管计算简图L荷载的计算:(1)脚手板与栏杆自重(kN/m):q=O.15O.30.3=O.24kN/m;(2)堆放材料的自重线荷载(kN/m):q12=50.3=1.5kN/m;(3)活荷载为施工荷载标准值(kN/m):pi=40.3=1.2kN/m4 .强度验算:依照建筑施工扣件式钢管脚手架安全技术规范

11、(JGJI30-2001)5.2.4规定,纵向支撑钢管按三跨连续梁计算。最大弯矩考虑为静荷载与活荷载的计算值最不利分配的弯矩和;最大弯矩计算公式如下:M=O.lql2+O.117q2l2最大支座力计算公式如下:N=l.Iqil+1.2q2l均布荷载:q=1.2qn1.2q2=1.2X0.24+1.2X1.5=2.088kN/m;均布活载:q2=1.4X1.2=1.68kN/m;最大弯距Mmax=O.12.0880.82+0.1171.680.82=0.259kNm;最大支座力N=1.1X2.088X0.8+1.2X1.68X0.8=3.45kN;最大应力=Mmax/W=0.259106/(41

12、20)=62.969N/mm2;纵向钢管的抗压强度设计值f=205N/mm2;纵向钢管的计算应力62.969Nmm2小于纵向钢管的抗压设计强度205Nmm2,满足要求!5 .挠度验算:最大挠度考虑为三跨连续梁均布荷载作用下的挠度;计算公式如下:V=5ql4384EI均布恒载:q=q+q12=1.74kN/m;均布活载:P=1.2kN/m;V=(0.6771.74+0.9901.2)8004(1002.0610598900)=0.476mm;纵向钢管的最大挠度为0.476mm小于纵向钢管的最大容许挠度1400/150与10mm,满足要求!三、横向支撑钢管计算:支撑钢管按照集中荷载作用下的三跨连续

13、梁计算;集中荷载P取板底纵向支撑钢管传递力,P=3.45kN;PPPPPPPPP!1IILI1!800800800t,I支撑钢管计算简图支撑钢管计算弯矩图(kNm)1.451支撑钢管计算变形图(mm)5.1羽754.8164.8162052851.72517251.3E61.366I,L31.3651.3E51.7251.7252.0842.08448154.8155.18076支撑钢管计算剪力图(kN)最大弯矩Mmax=0.747kNm;最大变形Vmax=1.451mm;最大支座力Qmax=9.992kN;最大应力=181.38NZmm2;横向钢管的计算应力181.38Nmm2小于横向钢管的

14、抗压强度设计值205Nmm2,满足要求!支撑钢管的最大挠度为1.451mm小于支撑钢管的最大容许挠度800/150与10mm,满足要求!四、扣件抗滑移的计算:按照建筑施工扣件式钢管脚手架安全技术规范培训讲座刘群主编,P96页,双扣件承载力设计值取16.OOkN,按照扣件抗滑承载力系数0.80,该工程实际的旋转双扣件承载力取值为12.8OkNoRRc其中Rc-扣件抗滑承载力设计值,取12.80kN;纵向或横向水平杆传给立杆的竖向作用力设计值R=9.992kN;R12.80kN,所以双扣件抗滑承载力的设计计算满足要求!五、模板支架立杆荷载标准值(轴力)计算:作用于模板支架的荷载包括静荷载、活荷载和风荷载。L静荷载标准值包括以下内容:(1)脚手架的自重(kN):Ngi=O.13514.5=1.958kN;(2)栏杆的自重(kN):Ng2=0.15X1.4=0.21kN;脚手板自重(kN):Ng3=0.30.81.4=0.336kN;(4)堆放荷载(kN):Ng4=50.81.4=5.6kN;经计算得到,静荷载标准值Ng=Ngi+Ng2+Ng3Ng4=8.104kN;2 .活荷载为施工荷载标准值产生的荷载。经计算得到,活荷载标准值Nq=40.8

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
