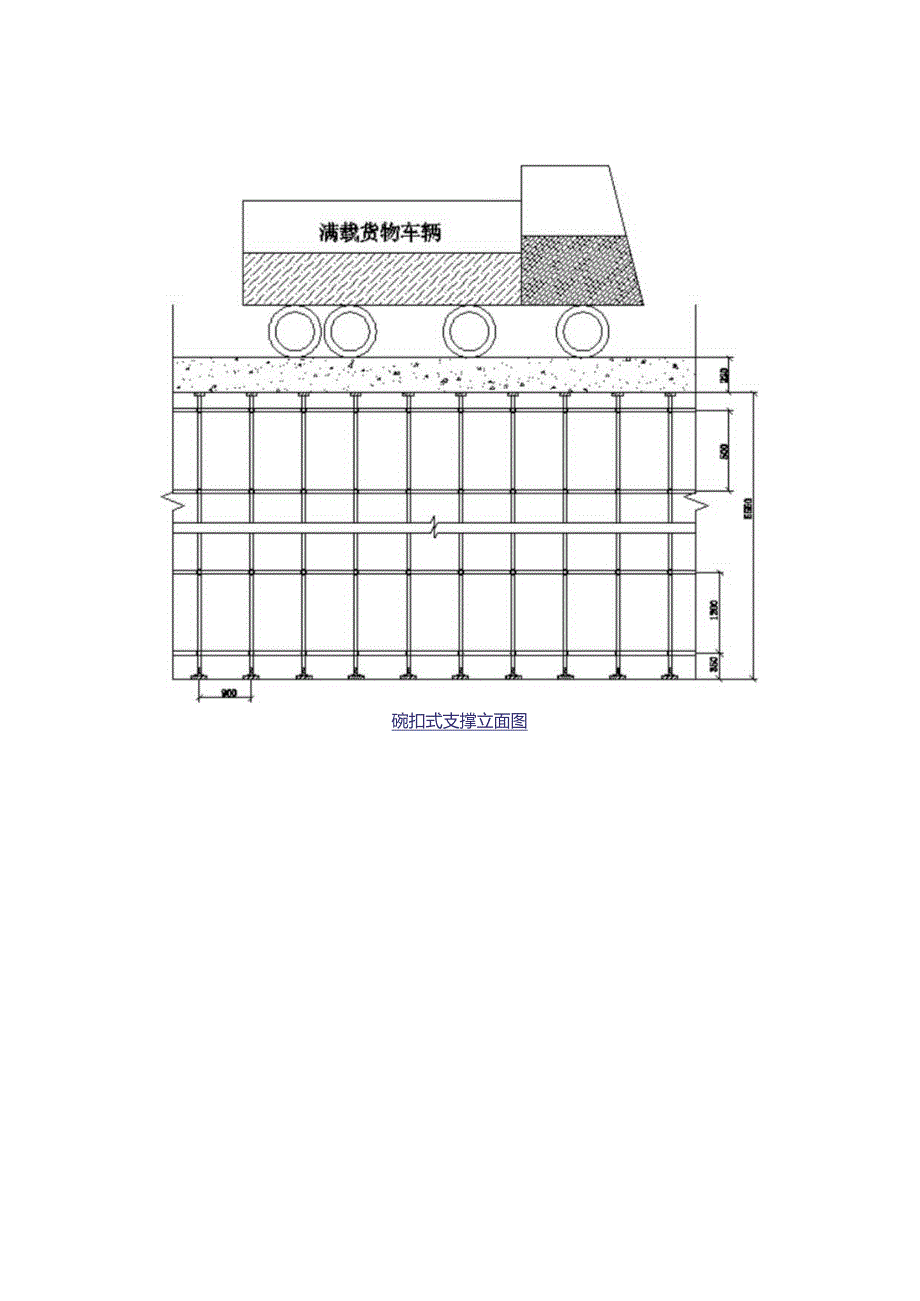

1、地下室临时支撑设计计算书计算依据:1、钢结构设计标准GB50017-20172、建筑结构荷载规范GB50009-20123、建筑施工碗扣式钢管脚手架安全技术规范JGJ166-20164、建筑施工临时支撑结构技术规范JGJ3002013一、参数信息1、基本参数支撑位置临时道路支撑高度H(m)5.55地下室顶板厚度h(mm)220临时支撑长a(m)62.3临时支撑宽b(m)12考虑覆土荷载传递否2、荷载参数道路同时通过的满载车辆总重量Q(吨):55车辆荷载有效分布面积A(m2):21.75二、设计简图碗扣式支撑立面图支撑平面图均布荷载q碗扣式支撑受力简图三、支撑结构验算支撑类型碗扣式钢管支撑架支架

2、计算依据建筑施工临时支撑结构技术规范JGJ3OO-2O13永久荷载的分项系数YG1.2可变荷载的分项系数YQ1.4立杆纵向间距la(mm)900立杆横向间距lb(mm)900立柱水平杆步距h(Xmm)12立柱顶部步距hd(mm)500扫地杆高度h2(mm)350立杆伸出顶层水平杆中心线至支撑点的长度al(m):0.2剪刀撑设置有节点转动刚度k(kNmrad)20支撑钢管类型482.8抗压强度设计值田(N/mn?)205可调托座承载力容许值INKkN)30地下室顶板存在覆土但结构本身可承担外部覆土荷载,按最不利原则,只考虑施工荷载传递;支撑结构承担的总施工荷载标准值NQk=9.8xQA=9.8x

3、5521.75=24.782kNm2设梁板下482.8mm钢管0.9mx0.9m支承上部施工荷载,可得:N=QNqklalb=1.424.7820.90.9=28.102kN1、可调托座承载力验算N=30kNN=28.102kN满足要求!2、长细比验算根据建筑施工临时支撑结构技术规范JGJ3OO-2O13条文说明4.1.3条,构件的允许长细比计算时构件的长度取节点间钢管的长度lo=ho=1200mm=loi=12OO16=75=180满足要求!3、立杆稳定性验算根据规范JGJ300-2013第4.4.11条规定可知,支撑结构设置剪刀撑,立杆计算长度:lo=(l+2)ho=(l+2xO.292)xl2OO=19OOmm-一扫地杆高度h2与步距ho之比与悬臂长度a与步距ho之比的较大值,=max(h2ho,aho)=max(350/1200,200/1200)=0.292=loi=19OO16=118.75=l18.75,查规范JGJ300-2013附录A表A-I,取=0.358f=N(A)=28102(0.358398)=197.229Nmm2ff=205Nmm2满足要求!

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
