宁波市轨道交通1号线二期供电系统接触网送电方案(终版).docx

上传人:p** 文档编号:687838 上传时间:2024-01-12 格式:DOCX 页数:28 大小:58.17KB
下载 相关 举报
宁波市轨道交通1号线二期供电系统接触网送电方案(终版).docx_第1页
第1页 / 共28页
宁波市轨道交通1号线二期供电系统接触网送电方案(终版).docx_第2页
第2页 / 共28页
宁波市轨道交通1号线二期供电系统接触网送电方案(终版).docx_第3页
第3页 / 共28页
宁波市轨道交通1号线二期供电系统接触网送电方案(终版).docx_第4页
第4页 / 共28页
宁波市轨道交通1号线二期供电系统接触网送电方案(终版).docx_第5页
第5页 / 共28页
宁波市轨道交通1号线二期供电系统接触网送电方案(终版).docx_第6页
第6页 / 共28页
宁波市轨道交通1号线二期供电系统接触网送电方案(终版).docx_第7页
第7页 / 共28页
宁波市轨道交通1号线二期供电系统接触网送电方案(终版).docx_第8页
第8页 / 共28页
宁波市轨道交通1号线二期供电系统接触网送电方案(终版).docx_第9页
第9页 / 共28页
宁波市轨道交通1号线二期供电系统接触网送电方案(终版).docx_第10页
第10页 / 共28页
亲,该文档总共28页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《宁波市轨道交通1号线二期供电系统接触网送电方案(终版).docx》由会员分享,可在线阅读,更多相关《宁波市轨道交通1号线二期供电系统接触网送电方案(终版).docx(28页珍藏版)》请在第壹文秘上搜索。

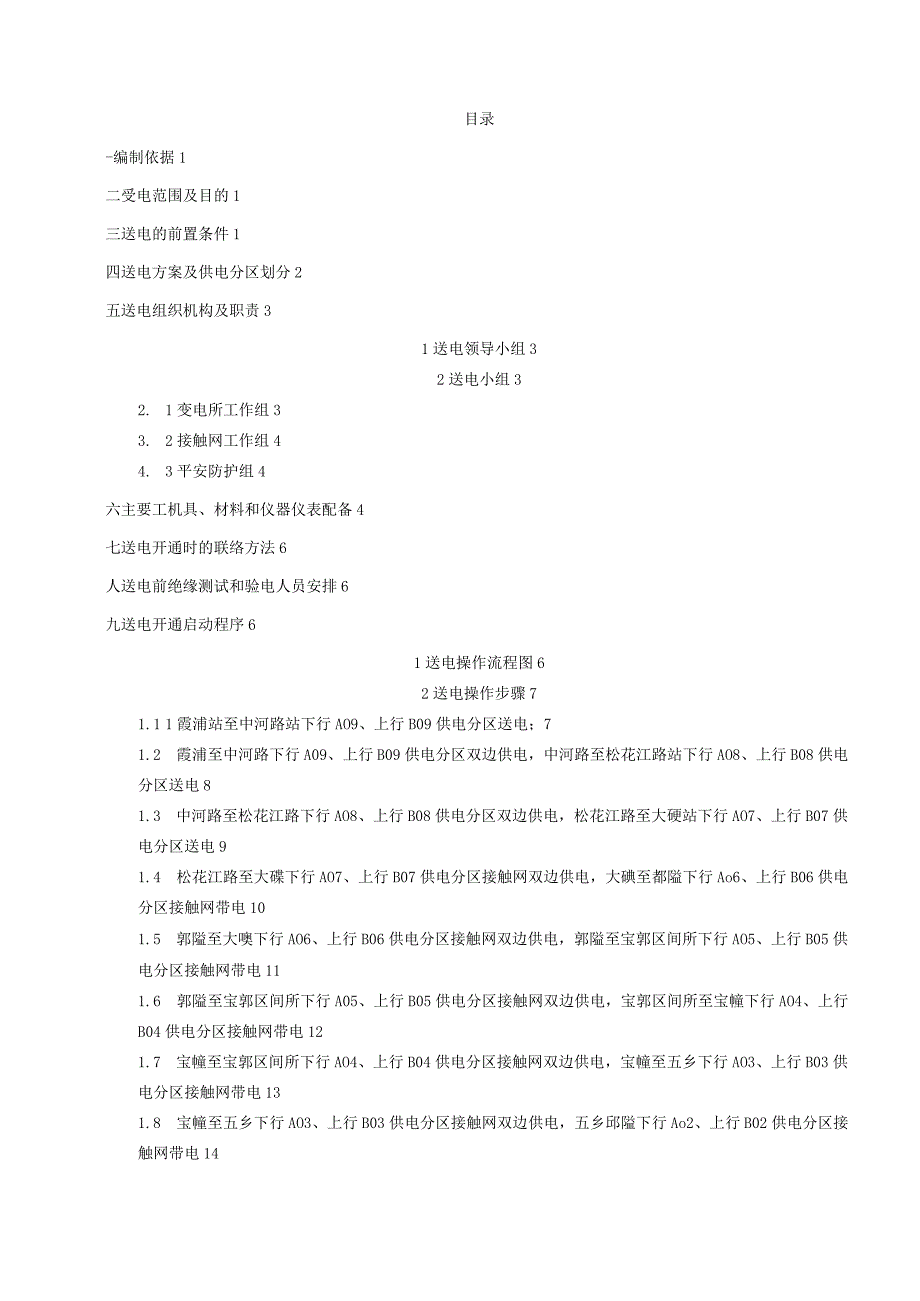

1、宁波市轨道交通1号线二期工程供电系统安装施工工程接触网送电方案中铁电气化局集团(城铁)宁波市轨道交通1号线二期工程供电系统安装施工工程部二O一五年八月目录-编制依据1二受电范围及目的1三送电的前置条件1四送电方案及供电分区划分2五送电组织机构及职责31送电领导小组32送电小组32. 1变电所工作组33. 2接触网工作组44. 3平安防护组4六主要工机具、材料和仪器仪表配备4七送电开通时的联络方法6人送电前绝缘测试和验电人员安排6九送电开通启动程序61送电操作流程图62送电操作步骤71.1 1霞浦站至中河路站下行AO9、上行B09供电分区送电;71.2 霞浦至中河路下行A09、上行B09供电分区

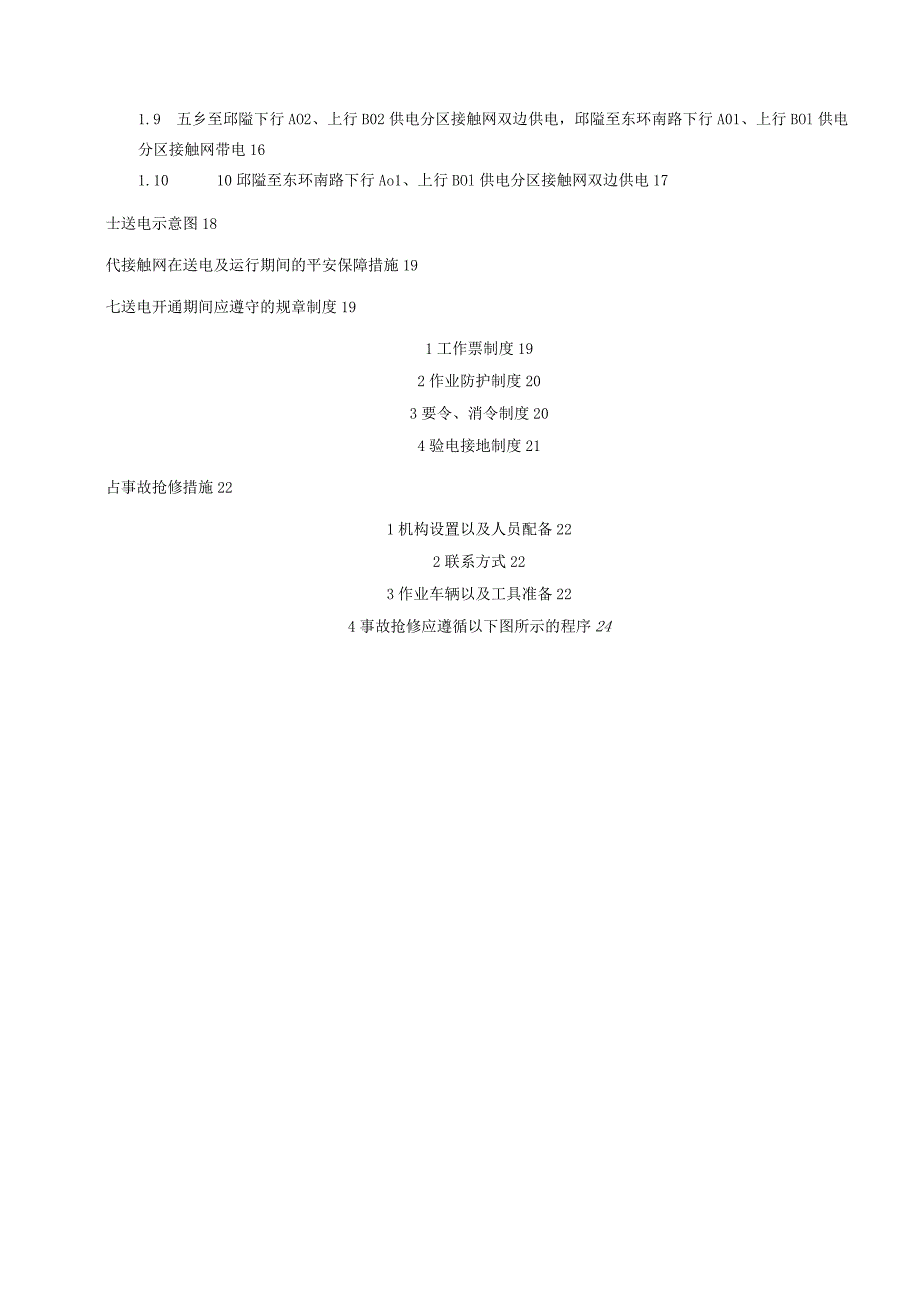

2、双边供电,中河路至松花江路站下行AO8、上行B08供电分区送电81.3 中河路至松花江路下行AO8、上行B08供电分区双边供电,松花江路至大硬站下行AO7、上行B07供电分区送电91.4 松花江路至大碟下行AO7、上行B07供电分区接触网双边供电,大碘至都隘下行Ao6、上行B06供电分区接触网带电101.5 郭隘至大噢下行AO6、上行B06供电分区接触网双边供电,郭隘至宝郭区间所下行AO5、上行B05供电分区接触网带电111.6 郭隘至宝郭区间所下行A05、上行B05供电分区接触网双边供电,宝郭区间所至宝幢下行AO4、上行B04供电分区接触网带电121.7 宝幢至宝郭区间所下行AO4、上行B0

3、4供电分区接触网双边供电,宝幢至五乡下行AO3、上行B03供电分区接触网带电131.8 宝幢至五乡下行AO3、上行B03供电分区接触网双边供电,五乡邱隘下行Ao2、上行B02供电分区接触网带电141.9 五乡至邱隘下行AO2、上行B02供电分区接触网双边供电,邱隘至东环南路下行A01、上行BOl供电分区接触网带电161.10 10邱隘至东环南路下行Ao1、上行BOl供电分区接触网双边供电17士送电示意图18代接触网在送电及运行期间的平安保障措施19七送电开通期间应遵守的规章制度191工作票制度192作业防护制度203要令、消令制度204验电接地制度21占事故抢修措施221机构设置以及人员配备2

4、22联系方式223作业车辆以及工具准备224事故抢修应遵循以下图所示的程序24一、编制依据(1)宁波市轨道交通1号线二期工程供电系统安装施工工程施工组织设计。(2)宁波市轨道交通1号线二期工程供电系统安装施工设计图。(3)宁波市轨道交通1号线二期工程供电系统安装施工合同。(4)宁波市轨道交通1号线二期工程送电管理方法。(5)宁波市轨道交通1号线二期供电系统施工期电力调度管理方法。二、,免电尬Ba及目的(1)本次接触网受电范围:东环南路站-朱塘村出入段线上、下行(含渡线、存车线、折返线)。上行:K20+946.2K46+517;下行:K20+958.3K46+517o(2)接触网系统到达送电条件

5、后,检验接触网受电冲击情况,便于相关系统联调、联试,,检验接触网带电空载以及负载条件下各功能情况。三、送电的看置条件(1)送电开通范围内限界检测、接触网已经冷滑完毕,所发现的缺点已经整改完毕;送电开通方案已经得到审批;送电所需工机具、材料配置到位;(2)东环南路站一、二期接触网接口施工已完成,临时接地已撤除;(3)各车站上网隔离开关处于已经通过远动和手动调试。且联络开关刀闸处于分闸状态,操作机构打就地位。(4)宝幢站宝1G、宝2G,大碟站大1G、大2G,霞浦站霞1G、霞2G单台电动隔离开关已经通过远动和手动调试;(5)与接触网送电有关的其它专业工程施工已经完成;(6)对送电所需的设备、仪器、工

6、具、车辆、材料以及消防用品等已按要求配备;(7)事故抢修组织及人员、车辆、物资、器材等均已按开通方案落实,准备就绪;(8)送电指挥机构已建立,参加送电开通工作的人员均已培训合格;(9)各种平安防护、警告牌、标牌等设置齐全,开通区段内的平安宣传均已就绪;(10)临时电调中心已设置,通信通道稳定,已具备通话条件;(11)接触网已验收合格,具备受电开通能力;(12)已在各出入口张贴送电开通通告;(13)送电范围内接触网已进行绝缘测试并确认合格。8、逸电方米及供电分区划分方案送电时间:2023年9月19日根据送电开通方案,本次送电范围为东环南路站-朱塘村出入段线上、下行(含渡线、存车线、折返线)。上行

7、:K20+946.2K46+517;下行:K20+958.3K46+517,共9个供电分区。因朱塘村出入段不在本次施工合同范围内,送电区域至霞浦站岔区折返线、存车线。序号供电分区供电分区范围上网隔离开关11A09东环南(不含)-邱隘(含)下行(K?-K22235)东环南2131-邱隘211121B09东环南(含)-邱隘(不含1上行(K?-K22+063)东环南2141-邱隘212132A10邱隘(不含)-五乡(含)下行(K22+238-K25+564)邱隘2131-五乡211142B10邱隘(含)-五乡(不含)上行(K22+068-K25+156)邱隘2141-五乡212153A11五乡(不含

8、)-宝慢(含)下行(K25+568-K30+145)五乡2131-宝懂宝1163BU五乡(含-宝幢(不含)上行(K25+163-K29+506)五乡2141-宝幢212174A12宝幢(不含)-区间所下行(K30+150-K32+281)宝幢2131-区间所211184B12宝憧(含)-区间所上行(K29+511-K32+281)宝幢2141-区间所212195A13区间所-都隘(含)下行(K32+286-K36+105)区间所2131-都隘2111105B13区间所-郭隘(不含)上行(K32+286-K35+832)区间所2141-郭隘2121116A14郭隘(不含)-大碘(含)下行(K36

9、+109-K38+552)郭隘2131-大碘2111126B14部隘(含)-大碘(不含)上行(K35+837-K38+213)郭隘2141-大噢2121137A15大膜(不含)-松花江(含)下行(K38+556-K40+630)大模2131-松花江2111147B15大碟(含)-松花江(不含上行(K38+218-K40+363)大碟2141-松花江2121158A16松花江(不含)-中河路(含)下行(KK40+635-K43+049)松花江2131-中河路2111168B16松花江(含)-中河路(不含)上行(K40+368-K42+739)松花江2141-中河路212117917中河路(不含)

10、-长江路(含)-霞浦(含)下行(K43+054-K45+797)中河路2131-霞浦2111189B17中河路(含)-长江路(含)-霞浦(不含)下行(K42+744-K45+443)中河路141-霞浦2121五、逸电组轨机构及或贵1送电领导小组组长:赵勤副组长:王军平组员:徐小平、侯凯、徐金平、杨树松、魏军、翁建群(1)负责组织各方相关人员参加接触网送电开通方案的讨论、审核、批准;(2)发布准予送电命令并监督执行情况;(3)负责送电时的领导工作。2送电小组送电小组由供电系统承包商、监理和设计单位组成。组长:谷运杰、车建光副组长:孙跃进、杨超组员:、李铭、施海涛、梁海淼(1)指挥变电系统和接触网

11、系统的运行、检修和事故抢修组织的调配,确保一次送电成功;(2)做好送电前的宣传工作,确保东环南路站至朱塘村出入段站沿线各站所有施工单位清楚送电日期以及送电过程中及接触网系统带电后的施工考前须知。电力调度调度长:李委调度员:王广元、魏星在送电开通领导小组的直接指挥下,全面负责变电所和接触网受电启动中操作指令下达。2.1变电所工作组组长:李铭组员:周磊、卢伟伟、姚勇勇(1)对变电所设备受电前状态、平安措施、准备工作进行检查确认;(2)执行送电领导小组发布的送电命令;(3)进行变电所倒闸操作、巡视和送电过程中出现的事故抢修等工作;(4)及时汇报送电情况及结果。2.2接触网工作组组长:刘松副组长:闫占

12、礼、赵卫朋组员:刘晓波、赵建平、韩路、康建宝、任海豹、汪磊、刘冲、史恒、(1)组织接触网绝缘测试小组在收到测试命令后对各供电分区接触网进行绝缘测试工作,并汇报测试结果;(2)组织接触网隔离开关操作小组在东环南路站-朱塘村出入段线远动合闸2111、2131、2121、2141隔离开关后确认开关状态,并汇报确认结果;(3)组织接触网验电小组在收到验电命令后对接触网进行验电,并汇报验电结果;(4)负责在收到抢修命令后,及时组织接触网抢修小组赶赴事故现场对故障部位进行抢修工作,抢修结束后及时汇报抢修结果。2.3平安防护组组长:闫红波组员:尹华锋(1)送电前三个工作日在东环南路站-朱塘村出入段线沿线各站

13、各出入口张贴送电通告,提醒各施工单位平安作业;(2)负责送电过程中的平安监督。六、主要工机具、材料和仪工仪表Ri各序号名称规格单位数量备注1汽车工程车、瑞丰辆42活动扳手套4各种型号3验电器套44激光测量仪DJJ-8台25接地棒套4配套接地线6绝缘手套副47绝缘靴双48对讲机TC-500S副109兆欧表100OV110接触网轨行作业车辆2七送电开通时的联络方法接触网受电从东-邱区间开始依次往霞浦站逐个供电分区受电。由电力调度在现场直接下令,变电所工作组和接触网工作组接令执行。、送也甫绝缘测成和除电人员安挑(1)绝缘测试范围:东环南路站(不含)至朱塘村出入段上、下行(含渡线、存车线、折返线)。上

14、行:K21+150K46+517;下行:K21+150K46+517o(2)根据送电开通方案,本次送电前绝缘测试时间为2023年9月15日上午08:00开始,交通工具为1辆电气化低净空作业车,起测供电臂为霞浦站-中河路站左、右线,中河路-松花江站左、右线,松花江站-大硬站左、右线,大碘站-郭隘站左、右线,郭隘站-区间所左、右线,区间所-宝幢站左、右线,宝幢-五乡站左、右线,五乡站-邱隘站左、右线,邱隘站-东环南路站左、右线一、二期上网隔开处。(3)绝缘测试小组刘晓波、韩路(4)验电小组验电小组1:韩路、汪磊负责1A09至9A17下行供电分区验电工作。验电小组2:赵建平、刘冲负责1B09至9B17上行供电分区验电工作。九送电开通总动程序1送电操作流程图注意:启动送电程序前,接触网工作组负责对沿线各上网点隔离开关状态进行检查确认,确保确保正线邱隘站至霞浦站2111、2113、2131、2121、2124、2141隔离开关处于分闸位置,宝幢站宝IG单台电动隔离开关处于分闸位置,宝2G单台电动隔离开关处于合闸位置。大碘站大IG单台电动隔离开关处于分闸位置,大2G单台电动隔离开关处于合闸位置。霞浦站霞IG和霞2G单台电动隔离开关处于合闸位置,方可

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
