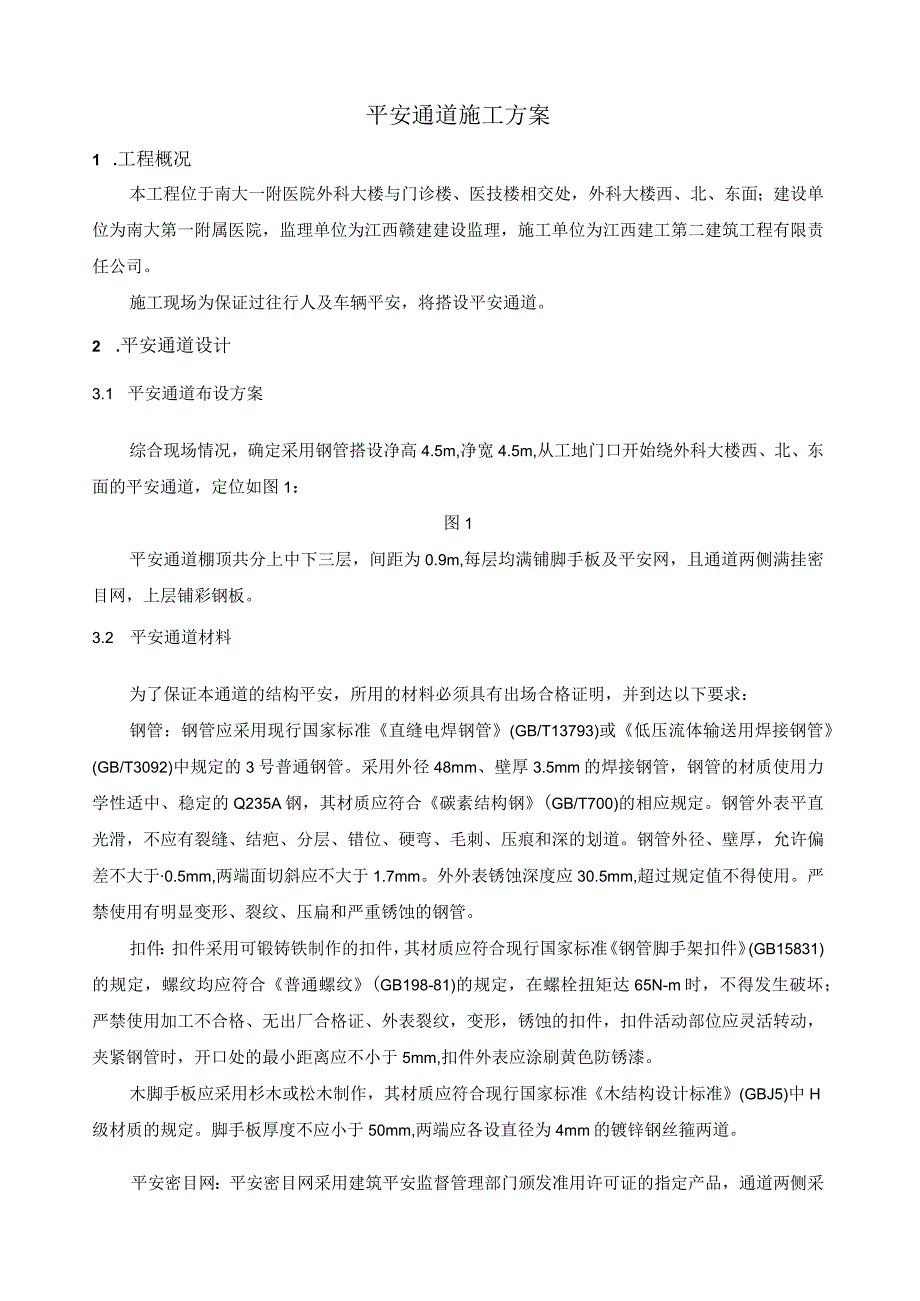

1、平安通道施工方案1 .工程概况本工程位于南大一附医院外科大楼与门诊楼、医技楼相交处,外科大楼西、北、东面;建设单位为南大第一附属医院,监理单位为江西赣建建设监理,施工单位为江西建工第二建筑工程有限责任公司。施工现场为保证过往行人及车辆平安,将搭设平安通道。2 .平安通道设计3.1 平安通道布设方案综合现场情况,确定采用钢管搭设净高4.5m,净宽4.5m,从工地门口开始绕外科大楼西、北、东面的平安通道,定位如图1:图1平安通道棚顶共分上中下三层,间距为0.9m,每层均满铺脚手板及平安网,且通道两侧满挂密目网,上层铺彩钢板。3.2 平安通道材料为了保证本通道的结构平安,所用的材料必须具有出场合格证

2、明,并到达以下要求:钢管:钢管应采用现行国家标准直缝电焊钢管(GB/T13793)或低压流体输送用焊接钢管(GB/T3092)中规定的3号普通钢管。采用外径48mm、壁厚3.5mm的焊接钢管,钢管的材质使用力学性适中、稳定的Q235A钢,其材质应符合碳素结构钢(GB/T700)的相应规定。钢管外表平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。钢管外径、壁厚,允许偏差不大于0.5mm,两端面切斜应不大于1.7mm。外外表锈蚀深度应30.5mm,超过规定值不得使用。严禁使用有明显变形、裂纹、压扁和严重锈蚀的钢管。扣件:扣件采用可锻铸铁制作的扣件,其材质应符合现行国家标准钢管脚

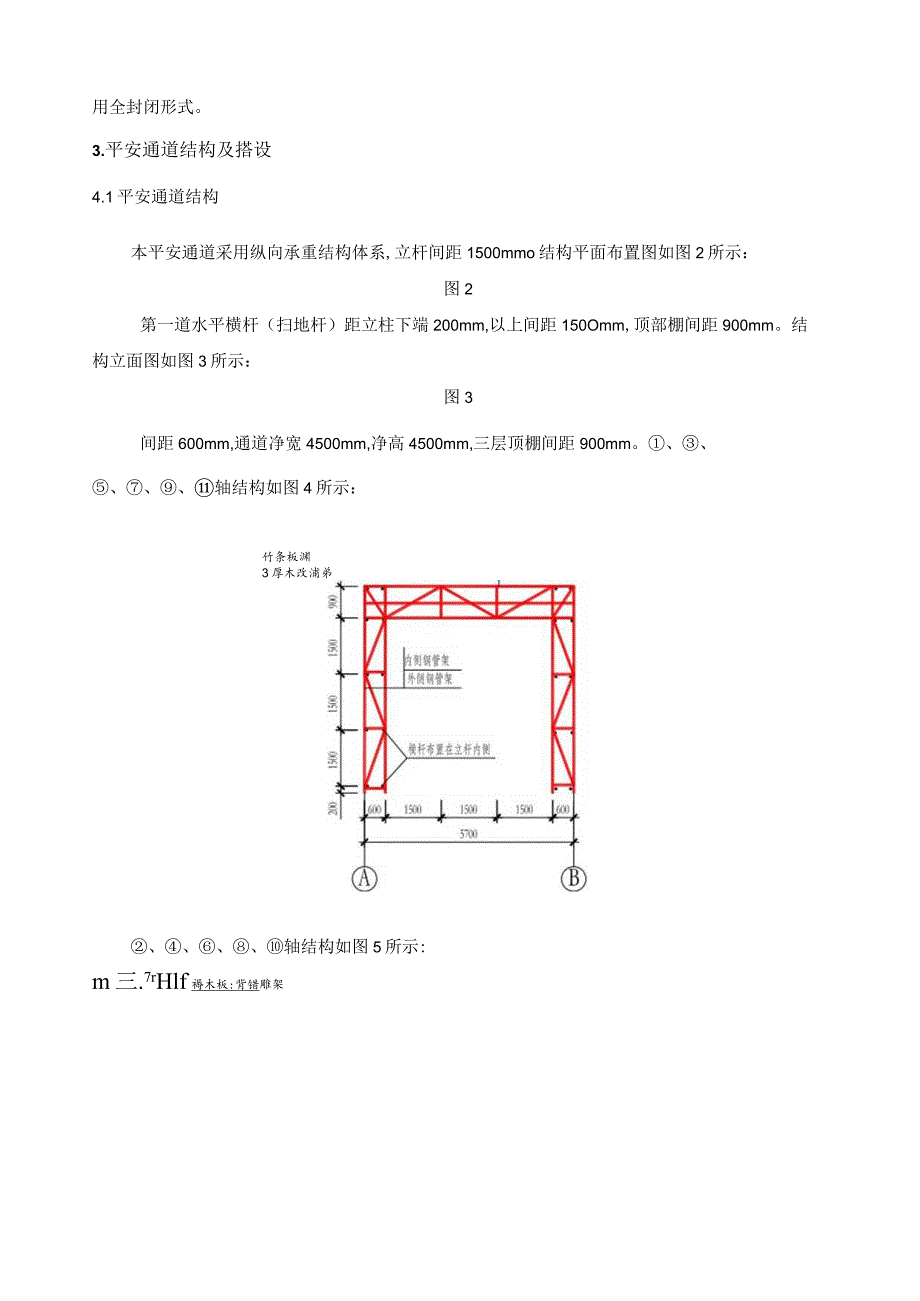

3、手架扣件(GB15831)的规定,螺纹均应符合普通螺纹(GB198-81)的规定,在螺栓扭矩达65N-m时,不得发生破坏;严禁使用加工不合格、无出厂合格证、外表裂纹,变形,锈蚀的扣件,扣件活动部位应灵活转动,夹紧钢管时,开口处的最小距离应不小于5mm,扣件外表应涂刷黄色防锈漆。木脚手板应采用杉木或松木制作,其材质应符合现行国家标准木结构设计标准(GBJ5)中H级材质的规定。脚手板厚度不应小于50mm,两端应各设直径为4mm的镀锌钢丝箍两道。平安密目网:平安密目网采用建筑平安监督管理部门颁发准用许可证的指定产品,通道两侧采用全封闭形式。3.平安通道结构及搭设4.1平安通道结构本平安通道采用纵向承

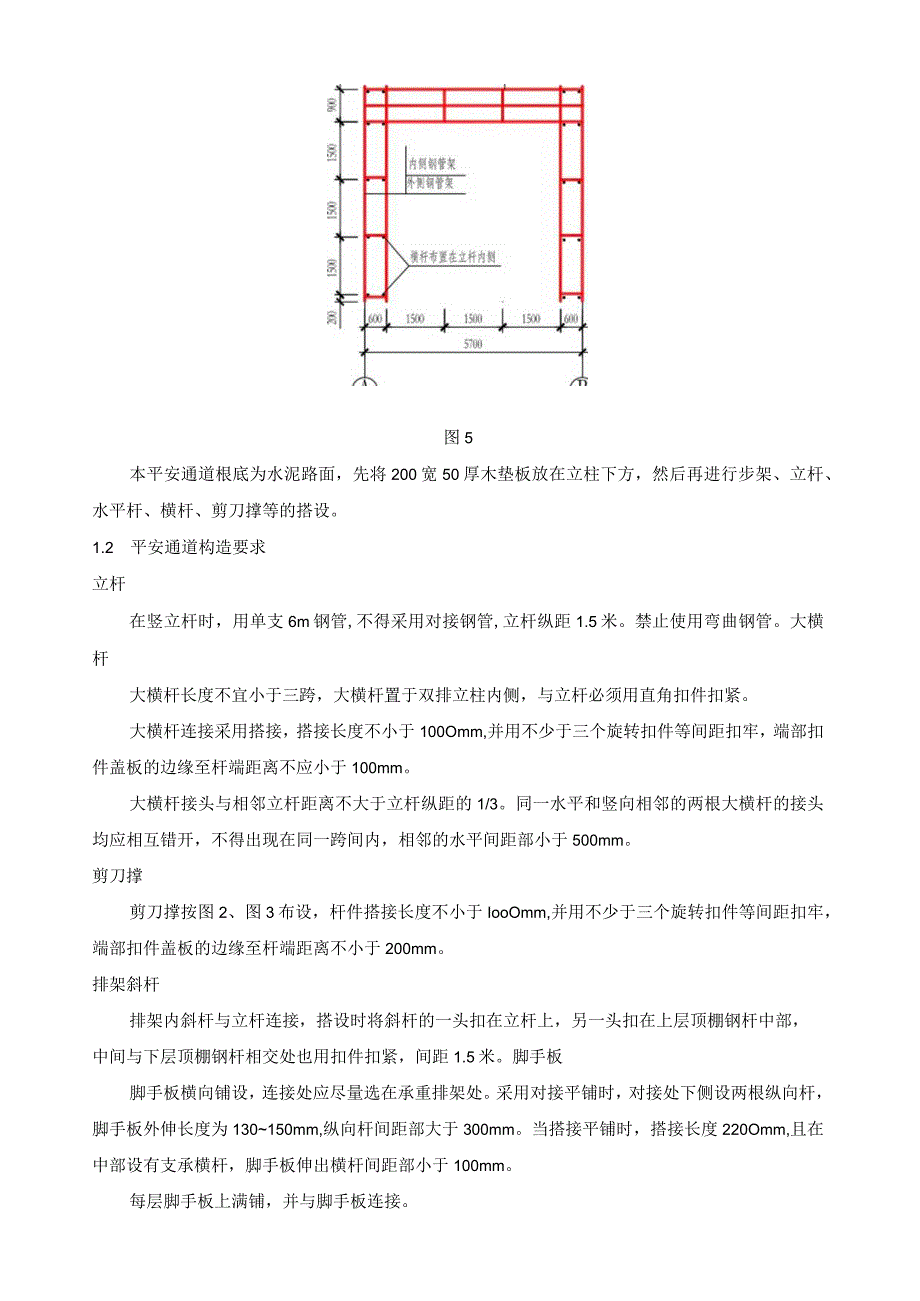

4、重结构体系,立杆间距1500mmo结构平面布置图如图2所示:图2第一道水平横杆(扫地杆)距立柱下端200mm,以上间距150Omm,顶部棚间距900mm。结构立面图如图3所示:图3间距600mm,通道净宽4500mm,净高4500mm,三层顶棚间距900mm。、轴结构如图4所示:竹条板渊3厚木改浦弟、轴结构如图5所示:m三.7rHlf褥木板:背错雕架图5本平安通道根底为水泥路面,先将200宽50厚木垫板放在立柱下方,然后再进行步架、立杆、水平杆、横杆、剪刀撑等的搭设。1.2 平安通道构造要求立杆在竖立杆时,用单支6m钢管,不得采用对接钢管,立杆纵距1.5米。禁止使用弯曲钢管。大横杆大横杆长度不

5、宜小于三跨,大横杆置于双排立柱内侧,与立杆必须用直角扣件扣紧。大横杆连接采用搭接,搭接长度不小于100Omm,并用不少于三个旋转扣件等间距扣牢,端部扣件盖板的边缘至杆端距离不应小于100mm。大横杆接头与相邻立杆距离不大于立杆纵距的1/3。同一水平和竖向相邻的两根大横杆的接头均应相互错开,不得出现在同一跨间内,相邻的水平间距部小于500mm。剪刀撑剪刀撑按图2、图3布设,杆件搭接长度不小于IooOmm,并用不少于三个旋转扣件等间距扣牢,端部扣件盖板的边缘至杆端距离不小于200mm。排架斜杆排架内斜杆与立杆连接,搭设时将斜杆的一头扣在立杆上,另一头扣在上层顶棚钢杆中部,中间与下层顶棚钢杆相交处也

6、用扣件扣紧,间距1.5米。脚手板脚手板横向铺设,连接处应尽量选在承重排架处。采用对接平铺时,对接处下侧设两根纵向杆,脚手板外伸长度为130150mm,纵向杆间距部大于300mm。当搭接平铺时,搭接长度220Omm,且在中部设有支承横杆,脚手板伸出横杆间距部小于100mm。每层脚手板上满铺,并与脚手板连接。1.3 平安通道搭设及验收1.3.1 搭设顺序搭设前的准备工作(材料准备、场地清理、平安技术交底等)一根据图1位置确定通道位置线一铺设木垫板放置横向扫地杆一根据立杆间距逐根竖立杆一安装第一道大纵向杆一安装第一道小纵向杆一安装第二道横杆一安装第二道大纵向杆一安装第二道小纵向杆一加设临时抛撑(上端

7、与第二道横杆扣牢)一安装第一、二道之间斜杆一一安装第四、五道横纵、杆(不设小纵向杆)一安装四、五道大纵向杆间竖向稳定杆并加设斜杆f搭设第三道采光板并满铺一第二道竹条板并满铺一搭设第一道木板并满铺一加设两端剪刀撑一结构验收一撤除第一、二、三道大水平纵杆一撤除临时抛撑一两侧用密目网封闭。1.3.2 搭设考前须知因本通道是现场重要的施工和消防通道,故搭设要由工程部统一指挥,确定适宜的搭设时间。准备充足的人力物力在规定的时间内完成搭设。搭设过程中两侧拉警戒线,并设专人看守,尽量防止有人通过。假设必须有人通过应由看管人员通知上方施工人员,待无隐患后才可通过。通过时必须佩带平安帽,并注意头顶上方情况。搭设

8、之前对进场的钢管以及配件进行严格的检查,禁止使用不和规格和质量不合格的杆配件。搭设前清扫现场,处理立柱下方垫木局部路面的突出及凹陷。平整度应到达5mmmo通道的搭设必须统一交底后作业,必须统一指挥,严格按上述搭设程序进行。通道应按“一字形从一端开始并向另一端延伸搭设,搭设过程中随立随校正后予以固定。剪力撑、斜杆等整体接结杆件应随搭设的架子及时设置。木跳板应铺平、铺稳,并用14#铁丝绑扎固定,防止木跳板移动。工人在架上进行搭设作业时,作业面上需铺设临时脚手板并固定,工人必须戴好平安帽和佩挂平安带,不得单人进行较重杆件和易失衡、脱手、碰接、滑跌等不平安作业。在搭设过程不得随意改变通道结构,减少配件

9、设置和对立杆、纵距作100mm以上的构架尺寸放大。平安通道的验收钢管立柱下垫木放置完毕后,应由有关人员检查验收,合格前方可进行搭设。.在搭设过程中,由平安员随时进行检查。指出搭设过程中不符合要求局部并及时整改。搭设人员必须是经过按现行国家标准特种作业人员平安技术考核管理规那么考核合格的专业架子工。严禁无证上岗操作。在脚手架搭设完成前,严禁撤除第一、二、三道纵向通长大横杆及临时抛撑。待搭设完成并经过验收合格前方可撤除。5 .通道的平安措施通道两侧内外均采用密目式平安网全封闭,密目式平安网挂设在外排架的外侧,内排架内侧。上、中、下三层棚顶脚手板、采光板均满铺。通道门口挂置“平安通道示牌,并悬挂“上

10、面施工危险,请勿在此停留警示牌。6 .成品保护在使用中注意成品保护。任何人严禁随意撤除结构杆件,破坏通道结构。过往车辆注意提防刮碰通道结构。本通道限高4.5m,限宽4.5m。禁止超高、超宽车辆通过。通过拖挂车时,通道四角派人看守,防止刮碰到通道立柱。风雨后,及时组织人员对通道进行检查,假设有损坏及时修缮。7 .平安生产与文明施工通道搭设过程中四周拉警戒线,搭设通道的架子工必须持证上岗,按规定佩带平安帽、平安带。搭设时派专人看守,防止人员通过,假设必须通过时应有看护人员通知施工人员,待无平安隐患时方可允许人员通过,并必须佩带平安帽。施工完毕后清扫现场垃圾,收回剩余剩余材料入库。在通道出入口设标语牌。禁止人员在通道内逗留,通道内严禁堆放任何物品。
