《墙面抹灰的施工方法.docx》由会员分享,可在线阅读,更多相关《墙面抹灰的施工方法.docx(2页珍藏版)》请在第壹文秘上搜索。
1、墙面抹灰的施工方法1、操作程序:基层清理浇水湿润基层找规矩、做灰饼设置标筋阳角做护角(管道背后阴角先抹灰)抹底灰、中层灰抹窗台、踢脚板(或墙裙)抹面层清理。2、操作要点:(1)找规矩、做灰饼;用一面墙做基准先用方尺规方。房间面积较大时应行在地上弹出十字中心线然后按基层面平整度出墙角线。随后在距离阴角IOOmm处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线(厚度包括中层抹灰),以此做灰饼。(2)冲筋:在灰饼间抹灰(水平方向)厚度与宽度与灰饼同。上下水平抹筋应在同一铅垂面内。阴阳角的水平标筋应连起来并应互相垂直。(3)护角一定要在抹大面前做。护角高度一般
2、不少于2m,每侧宽度不少于5cm。抹护角应使用阳角抹子,抹阴角应使用阴角抹子,或采用3m长的阳角尺、阴角尺搓动使阴、阳角线顺直。(4)抹窗台、踢脚板(或墙裙):分层抹灰窗台用1:3水泥砂浆打底,表面划毛,养护1天刷素水泥浆一道,抹1:2.5水泥浆罩面灰,原浆压光。踢脚(墙裙)应根据50线找准高度,并控制好水平垂直和厚度(比大面突出35mm)上口切齐,压实抹光。3、砖墙、混凝土基层抹灰空鼓、裂缝的防治措施;(1)抹灰前必须认真做好基层处理:必须堵好脚手眼,清除油污隔离剂等。明显的袄的袄的凹凸部位应分层填抹平或剔除此,太光滑的表面应凿毛。不同基层相结处应钉钢板网,搭接宽度不小于IonIn1。(2)

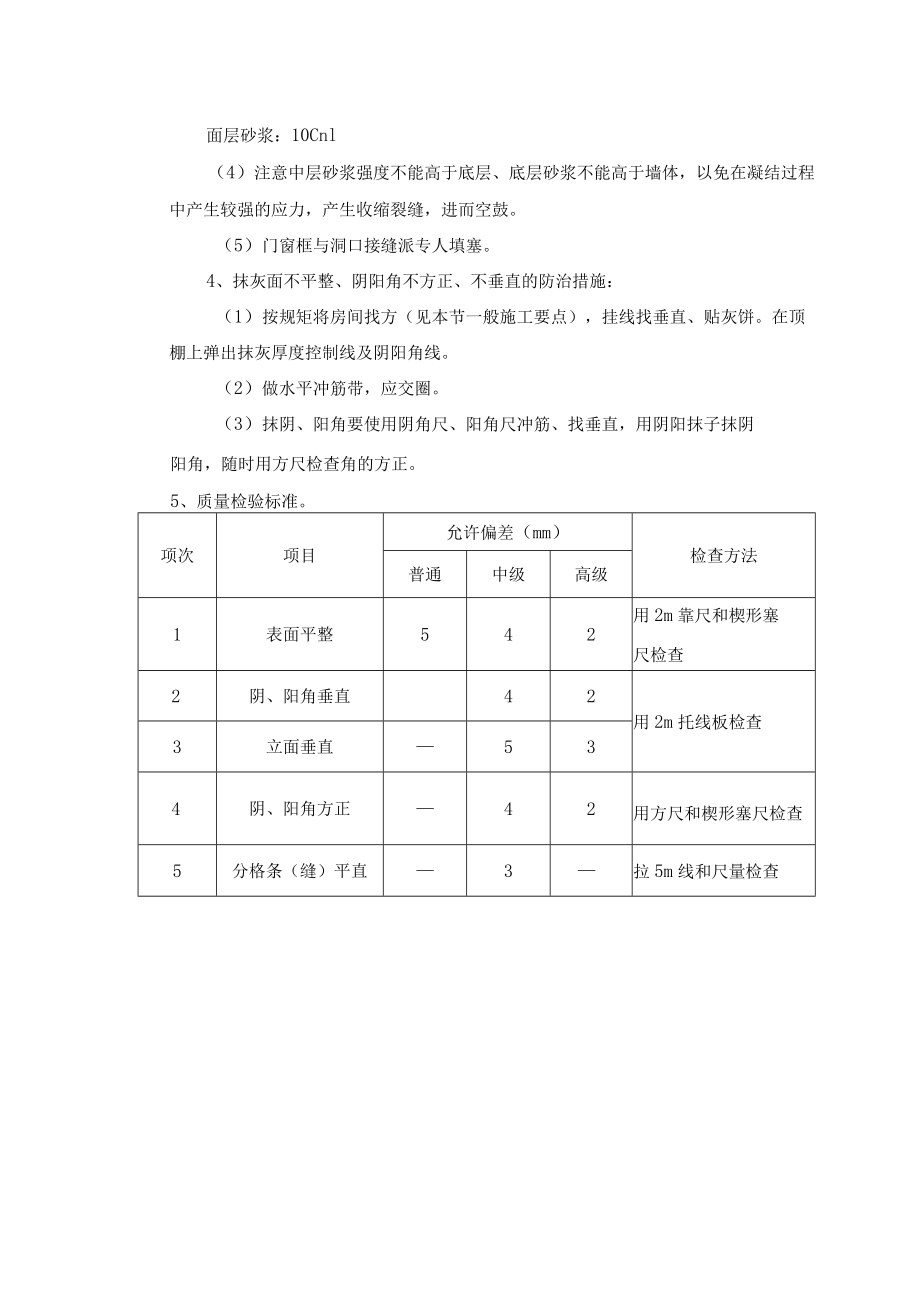

3、抹灰前墙面应浇水:根据气候不幸掌握,砖墙一般浇二遍,砖面渗水深810un,混凝土墙吸水率低可少浇一些。如果底灰已经干透则应在抹中层灰前浇水湿润。(3)砂浆拌合应使其具备良好的各易性,和易性的好坏取决于砂浆的沉入度(稠度)。稠度控制一般为:底层砂浆:1012cm中层砂浆:78cm面层砂浆:10Cnl(4)注意中层砂浆强度不能高于底层、底层砂浆不能高于墙体,以免在凝结过程中产生较强的应力,产生收缩裂缝,进而空鼓。(5)门窗框与洞口接缝派专人填塞。4、抹灰面不平整、阴阳角不方正、不垂直的防治措施:(1)按规矩将房间找方(见本节一般施工要点),挂线找垂直、贴灰饼。在顶棚上弹出抹灰厚度控制线及阴阳角线。(2)做水平冲筋带,应交圈。(3)抹阴、阳角要使用阴角尺、阳角尺冲筋、找垂直,用阴阳抹子抹阴阳角,随时用方尺检查角的方正。5、质量检验标准。项次项目允许偏差(mm)检查方法普通中级高级1表面平整542用2m靠尺和楔形塞尺检查2阴、阳角垂直42用2m托线板检查3立面垂直534阴、阳角方正42用方尺和楔形塞尺检查5分格条(缝)平直3拉5m线和尺量检查
