资源描述

《路灯工程施工方案.docx》由会员分享,可在线阅读,更多相关《路灯工程施工方案.docx(38页珍藏版)》请在第壹文秘上搜索。

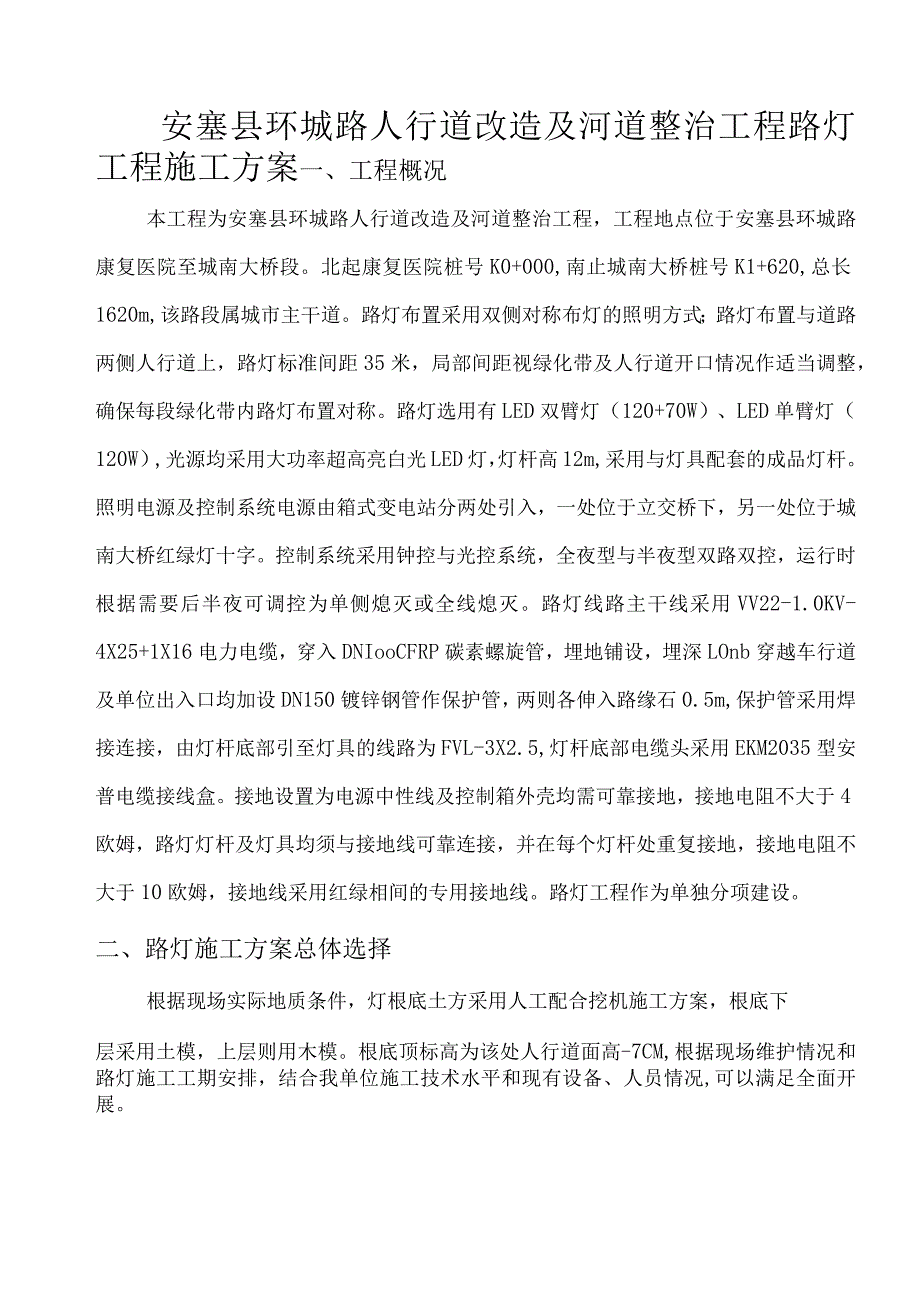

1、安塞县环城路人行道改造及河道治理工程五标段路灯工程施工方案编制人:武育安职务(称):技术员审核人:郑东雄职务(称):工程经理审批人:郝凤洲职务(称):工程师批准部门:延安海舜建筑工程有限责任公司编制时间:二。一六年八月八日安塞县环城路人行道改造及河道整治工程路灯工程施工方案一、工程概况本工程为安塞县环城路人行道改造及河道整治工程,工程地点位于安塞县环城路康复医院至城南大桥段。北起康复医院桩号K0+000,南止城南大桥桩号K1+620,总长1620m,该路段属城市主干道。路灯布置采用双侧对称布灯的照明方式;路灯布置与道路两侧人行道上,路灯标准间距35米,局部间距视绿化带及人行道开口情况作适当调整

2、,确保每段绿化带内路灯布置对称。路灯选用有LED双臂灯(120+70W)、LED单臂灯(120W),光源均采用大功率超高亮白光LED灯,灯杆高12m,采用与灯具配套的成品灯杆。照明电源及控制系统电源由箱式变电站分两处引入,一处位于立交桥下,另一处位于城南大桥红绿灯十字。控制系统采用钟控与光控系统,全夜型与半夜型双路双控,运行时根据需要后半夜可调控为单侧熄灭或全线熄灭。路灯线路主干线采用VV22-1.0KV-4X25+1X16电力电缆,穿入DNIooCFRP碳素螺旋管,埋地铺设,埋深LOnb穿越车行道及单位出入口均加设DN150镀锌钢管作保护管,两则各伸入路缘石0.5m,保护管采用焊接连接,由灯

3、杆底部引至灯具的线路为FVL-3X2.5,灯杆底部电缆头采用EKM2035型安普电缆接线盒。接地设置为电源中性线及控制箱外壳均需可靠接地,接地电阻不大于4欧姆,路灯灯杆及灯具均须与接地线可靠连接,并在每个灯杆处重复接地,接地电阻不大于10欧姆,接地线采用红绿相间的专用接地线。路灯工程作为单独分项建设。二、路灯施工方案总体选择根据现场实际地质条件,灯根底土方采用人工配合挖机施工方案,根底下层采用土模,上层则用木模。根底顶标高为该处人行道面高-7CM,根据现场维护情况和路灯施工工期安排,结合我单位施工技术水平和现有设备、人员情况,可以满足全面开展。三、主要工程数量名称规格型号单位数量备注路灯控制胭

4、由箱式变电站接出套2一处位于立交桥下另一处位于城南大桥红绿灯十字路灯120WH=12M套82安装部位见平面布置图双臂路灯120+70Wll=12M套9安装部位见平面布置图电力颁VV22-1.0KV-425l16米3560铜芯顿蝌钢管DN150米500碳t螺旋管DNlOO米3560埋地敷设电缆穿线管四、施工方案9月底完成所有灯柱根底混凝土浇筑任务,10月底完成路灯工程安装。五、路灯施工方案5.1路灯施工工艺施工工艺流程图5.2、施工工艺和方法5.2.1、道路灯基坑及电缆沟土方开挖(一)施工准备1、技术准备熟悉施工图纸,编织电缆沟及根底坑土方开挖方案并经审批,对有关施工人员进行技术交底。组织有关人

5、员现场勘察地形、地貌,实行了解施工现场及周围情况。组织测量人员进行桩位交接验收及复测工作,测设土方开挖控制点。2、主要机具测量仪器、铁锹(尖头和平头)、手推车、手锤、铁镐、撬棍、线或20#铅丝、钢卷尺等。(二)、作业条件土方开挖前,应详细查明施工区域内的地下、地上障碍物,对位于基坑、管沟内的管线和相距较近的地上、地下障碍物,已按拆、改或加固方案处理完毕。根据给定的控制坐标和水准点,按建筑物总平面要求,引测到现场,在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制测量的校核。根据电缆沟土方和根底工程规模、工期长短、施工力量安排等修建简易的临时性生产和生活措施,同时敷设现场

6、供水、供电,并进行试水、试电。基坑边缘堆置土方或建筑材料或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于2m,弃土堆置的高度不应超过1.5mo(三)、测量定位根据控制点进行现场加设控制点工作,采用全站仪按极坐标法测设根底的位置,用水准仪测出地面标高。根底定位后经复核无误,增设护桩指导施工。(四)、操作工艺根底土方开挖采用挖土机对基坑的大概深、长、宽度土方进行开挖,而后人工按图示尺寸修边到设计标高,假设出现超挖,不得使用弃土就地回填,应采用级配碎石或砂回填到设计值。1、开挖坡度确实定基坑和管沟开挖时,应先进行测量定位,抄平放线,定出开挖宽度,按放线分段挖土。根据土质情况,采取四侧或两侧

7、直立开挖或放坡,以保证施工操作平安。在天然湿度的土中,开挖基槽和管沟时,当挖土深度不超过以下规定时,可不放坡,不加支撑。密实、中密的沙土和碎石类土(填充物为砂土):LOm硬塑、可塑的粘质粉土及粉质粘土:L25m硬塑、可塑的粘土和碎石类土(填充物为粘性土):1.5m坚硬的粘土:2.Om当土质为天然湿度、构造均匀,水文地质条件良好(既不会发生坡降,采取直立开挖不加支护,基坑宽应稍大于根底宽。如超过规定的深度,但不大于5m时,应根据土质和施工具体情况进行放坡,以保证不塌方,放坡后基坑上口宽度由根底底面宽度及边坡坡度来决定,坑底宽度每边应比根底宽出30cm50cm,以便与施工操作。2、在工程施工区域设

8、置测量控量控制网包括控制基线、轴线、和水平基准点;做好轴线控制测量的校核。控制网应该避开建筑物、构筑物、土方机械操作及运输线路,并有保护标志,并测出各标桩处的自然地形、标高,基坑和电缆沟开挖,上部应有排水设施,防止地面水流入坑内冲刷边坡,造成塌方和破坏基土。3、开挖基坑或管沟时,应合理确定开挖顺序、路线及开挖深度。然后分段分层均匀开挖。4、在挖方边坡上如发现有软弱土、流砂土层时,或地外表出现裂缝时,应停止开挖,并及时采取相应补救措施,以防止土体崩塌与下滑。5、开挖基坑和管沟,应采取措施防止基底超挖,一般可在设计标高以上暂留30OmnI一层土不挖,以便经抄平后由工人清低挖出。6、开挖基坑的土方,

9、在场地有条件堆入时,应留回填的好土;多余土方一次运走,防止二次搬运。7、土方一般不宜在雨期进行,如必须在雨期开挖时,开挖时可适当放缓边坡坡度或设置支撑并对坡面进行保护,同时应在坑外侧围设土堤或开挖水沟,防止地面水流入,经常对边坡、支撑、土堤进行检查,发现问题要及时处理。(五)、基坑报检根据监理程序要求,将填报隐蔽工程根底开挖资料,具体检测内容参见相关验收标准标准。(六)、成品保护1、土方开挖时,应防止临近已有建筑物或构筑物、道路、管线发生下沉或变形。必要时与设计单位或建设单位协商采取防护措施,并在施工或进行沉降位移观测。2、施工如发现有文物等,应妥善保护,并应及时报请当地有关部门处理前方可继续

10、施工。如发现有测量用的永久性标桩或地质、地震部门设置的长期观测等,应加以保护。在敷设有地上或地下管线、电缆的地段进行土方施工时,应事先取得有关部门管理部门的书面同意,施工中应采取措施防止损坏管线,造成严重事故。3、挖土时应对边坡支护结构做好保护,以防碰撞损坏。、应注意的质量问题1、基底保护:基坑开挖后应尽量减少对固土的扰动。如果根底不能及时施工时,可在基底标高以上预留30Omm的土层不挖,待做根底时再挖。2、合理安排施工顺序:土方开挖的顺序、方法必须与设计相一致,“分层开挖,严禁超挖的原则,宜先从低处开挖,形成一定坡度。3、控制开挖尺寸,防止边坡过陡:基坑或管沟底部的开挖宽度和坡度,除应考虑结

11、构尺寸要求外,还应根据需要增加工作面宽度,如排水设施、支撑结构等所需的宽度。4、在雨期开挖基坑电缆沟应距坑边Im远处挖截水沟或筑挡水堤,防止雨水灌入淹泡基坑或冲刷边坡,造成边坡失稳塌方。5. 2.2.混凝土基座制作(一)、施工准备图纸会审已完成,做好图纸会审记录,假设有设计变更,及时做好设计变更通知单及工程洽商记录。图纸审核后,组织技术人员熟悉图纸,掌握图纸关于混凝土浇筑所涉及的各项内容。(二)、施工方案1、模板工程施工方案(1)模板选择根据本工程平面形式特点,为保证碎外观到达清水模板的要求和加快工期,根据施工图路灯基座的外观特点,我公司决定以采用木模,几何尺寸不得小于设计值,加固须满足刚度、

12、稳定性要求,确保浇注混凝土时模板不跑模、胀模。其具体形式见以下图:(2)模板的构造要求模板除应保证工程结构各部份形状和几何尺寸、位置正确外,支撑并应具有足够的承载力、刚度和稳定性,能可靠地承受新浇碎的侧压力以及施工荷载。(3)模板安装顺序各种模板安装施工顺序如下:1)、放线f设置定位基准一水泥砂浆支撑面-模板组拼一调直纠偏一安装柱箍一全面检查校正f基座模板外表固定。(4)模板撤除由于基座模采用早拆体系,当碎强度到达设计强度的30%时即可早拆。(5)保证模板施工质量的措施1)、模板接缝处要平直、不漏浆,其接缝的最大宽度不得大于L5mm,对板底模缝用不干胶带封密实,使用前要刷隔离剂。2)、模板安装

13、的允许偏差:项目允许偏差轴线位置5底模上外表标高5载面内部尺寸+4、-5层高垂直6相邻两板外表上下差2外表平整(2m长度上)23)、各部位支模前,由专业工长在认真研究设计图纸的根底上,向专业班组进行技术交底。模板支好后,专业工长要对照设计图纸对各部位进行仔细核对,确认无误前方可浇碎。4)、为了保证构件几何尺寸,支模时,模板定位要准确,支模架要稳定、可靠,以免浇碎时模板变形,造成构件变形,影响施工质量。5)、模板支撑必须准确掌握构件的几何尺寸,保证轴线位置的准确。6)、柱子模板在浇筑性前,需用铅锤吊正。7)、模板应具有足够的强度、刚度及稳定性,能可靠承受新浇碎的重量、侧压力以及施工荷载。浇筑前应

14、检查承重架及加固支撑扣件是否拧紧。8)、各种模板撤除后应立放,堆码整齐,防止变形,并派专人清理外表。模板与碎接触面应刷隔离剂,以利重复利用。但禁止采用油质隔离剂,严禁隔离剂污染钢筋及位接槎处。9)、加强技术管理,认真熟悉图纸和标准,严格按照操作规程及标准的要求施工,关键重要部位分别作详细的书面技术交底。(6)保证砂质量的施工技术措施1)、在接缝处加设通长泡沫条,防止漏浆。2)、采用先安装基座模,后安装基座螺栓,然后浇灌基座碎的施工流程,以提高基座模板的安装质量及梁板模板的整体稳定性。3)、两块相邻板底模的拼缝处经磨光试拼处理合格后,涂刷专用封口漆,然后按A、B块拼装到位,并用50宽纸质胶带纸粘

15、胶板缝,使其不漏浆。4)、模板安装前均匀涂刷脱膜剂,保证拆模时不损伤碎外表。2、钢筋工程施工方案(1)原材料质量要求本工程钢筋翻样由现场专人负责,均在施工现场钢筋车间内加工,运至各绑扎点进行安装。1)、钢筋原材料:钢筋原材进场必需取样且必需符合国家混凝土结构工程施工质量验收标准GB50204-2012o2)、进入本工程的钢筋应有出厂质量证明书、试验报告单、钢筋外表或每捆(盘)钢筋均应有标志。进场时按炉罐(批)号及直径分批检查,检验内容包括查对标志、外观检查,并按现行国家有关标准的规定抽取试样作为力学性能试验,合格前方可使用。3)、钢筋的外观检查。检查内容:直径、标牌、外形、长度、劈裂、弯曲、裂痕、锈蚀等工程,如发现有异常时(包括在加工过程中有脆断、焊接性能不良或力学性能显著不正常时)应拒绝使用。4)、钢筋试验的力学性能中,屈服点(强度)、抗拉强度、伸长率、冷弯四项指标均应符合现行国家标准的规定。钢筋加工1)、在加工过程中,发现机械性能有明显不正常的,不予使用;2)、虽有出厂力学性能指标,但外观质量缺陷严重的,不

展开阅读全文
