-苏鲁两省省界某河道清扩施工组织设计-.docx

上传人:p** 文档编号:690529 上传时间:2024-01-14 格式:DOCX 页数:12 大小:27.24KB
下载 相关 举报
-苏鲁两省省界某河道清扩施工组织设计-.docx_第1页
第1页 / 共12页
-苏鲁两省省界某河道清扩施工组织设计-.docx_第2页

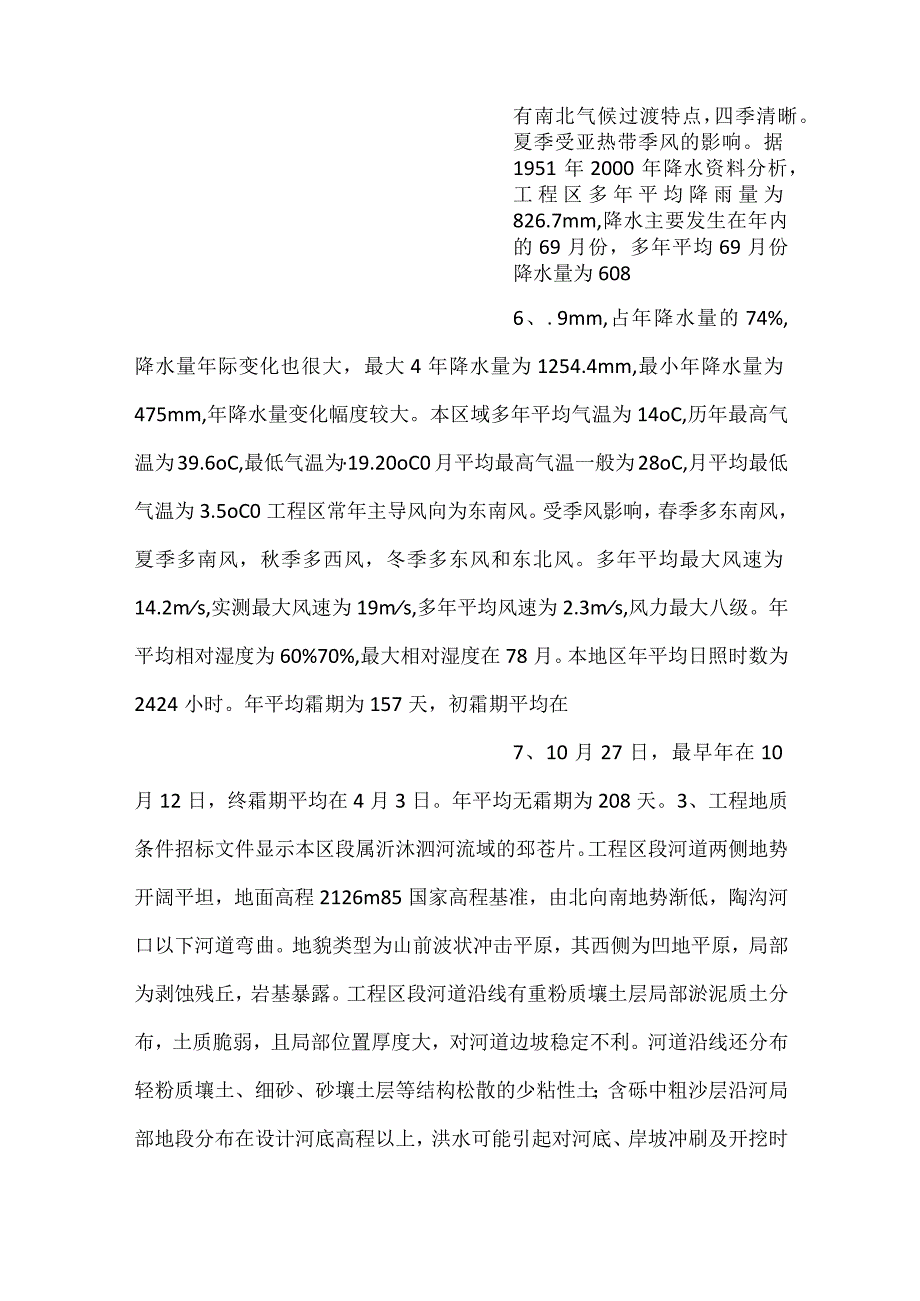

第2页 / 共12页
-苏鲁两省省界某河道清扩施工组织设计-.docx_第3页
第3页 / 共12页
-苏鲁两省省界某河道清扩施工组织设计-.docx_第4页
第4页 / 共12页
-苏鲁两省省界某河道清扩施工组织设计-.docx_第5页
第5页 / 共12页
-苏鲁两省省界某河道清扩施工组织设计-.docx_第6页
第6页 / 共12页
-苏鲁两省省界某河道清扩施工组织设计-.docx_第7页
第7页 / 共12页
-苏鲁两省省界某河道清扩施工组织设计-.docx_第8页
第8页 / 共12页
-苏鲁两省省界某河道清扩施工组织设计-.docx_第9页
第9页 / 共12页
-苏鲁两省省界某河道清扩施工组织设计-.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《-苏鲁两省省界某河道清扩施工组织设计-.docx》由会员分享,可在线阅读,更多相关《-苏鲁两省省界某河道清扩施工组织设计-.docx(12页珍藏版)》请在第壹文秘上搜索。

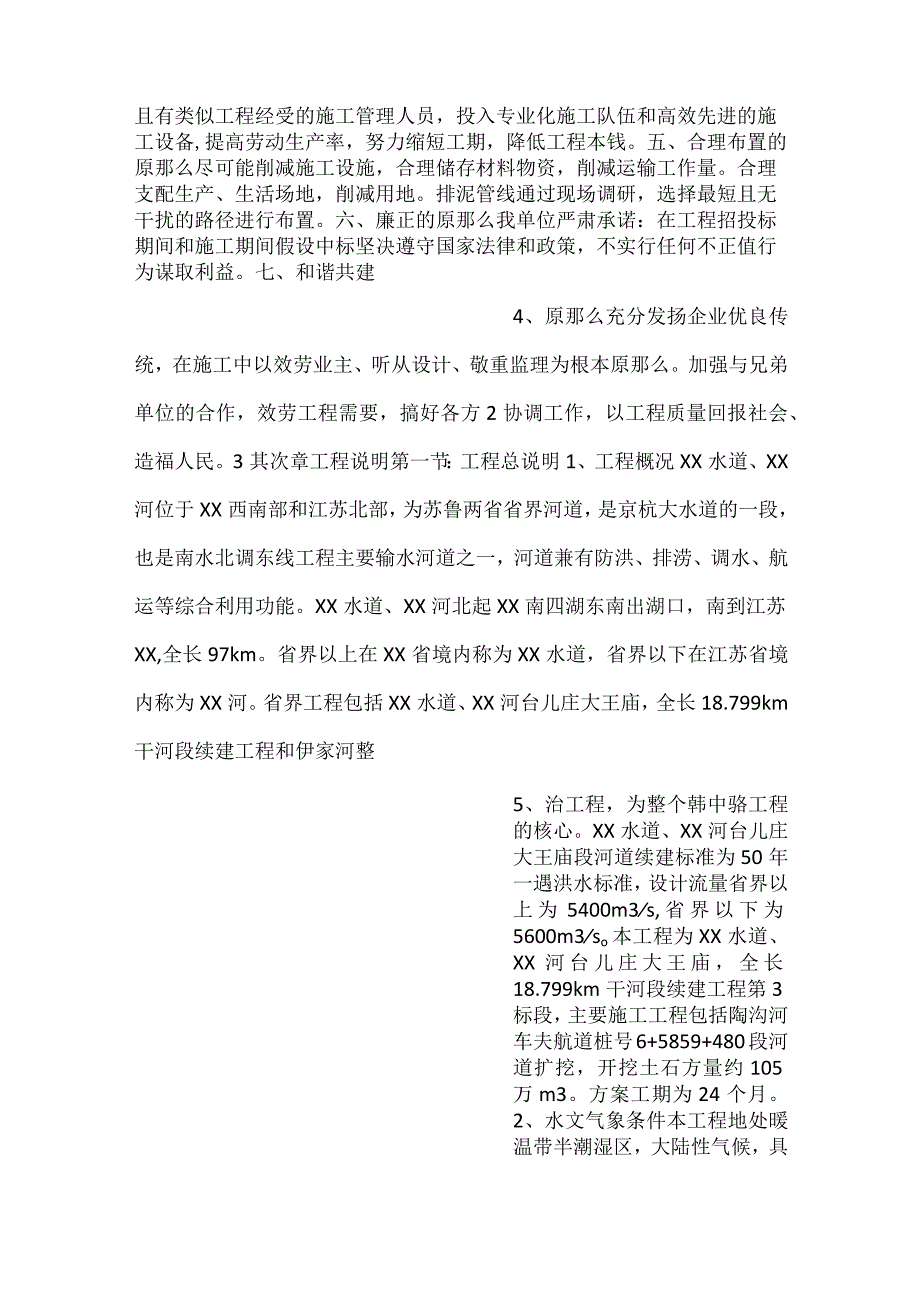

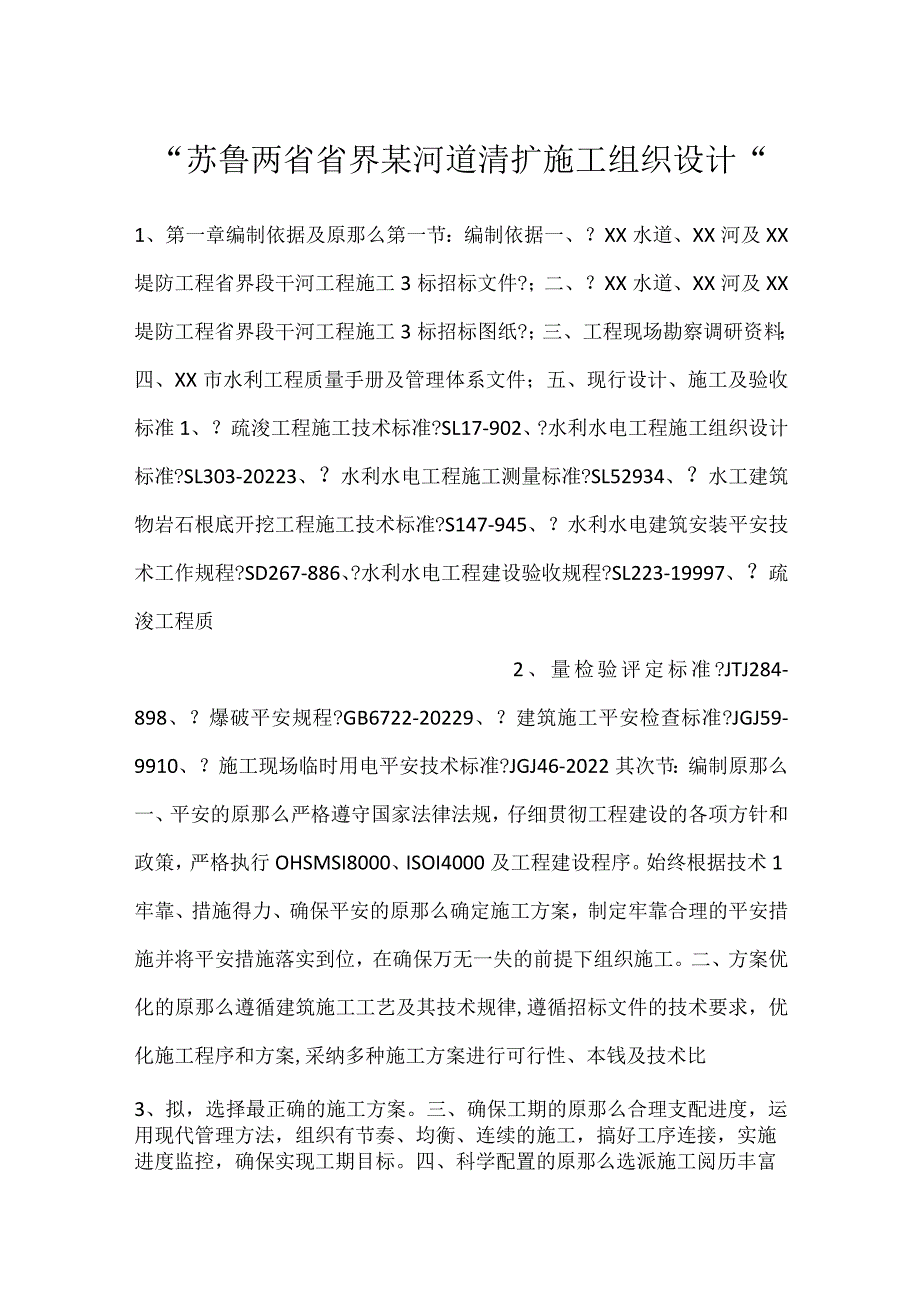

1、“苏鲁两省省界某河道清扩施工组织设计“1、第一章编制依据及原那么第一节:编制依据一、?XX水道、XX河及XX堤防工程省界段干河工程施工3标招标文件?;二、?XX水道、XX河及XX堤防工程省界段干河工程施工3标招标图纸?;三、工程现场勘察调研资料;四、XX市水利工程质量手册及管理体系文件;五、现行设计、施工及验收标准1、?疏浚工程施工技术标准?SL17-902、?水利水电工程施工组织设计标准?SL303-20223、?水利水电工程施工测量标准?SL52934、?水工建筑物岩石根底开挖工程施工技术标准?S147-945、?水利水电建筑安装平安技术工作规程?SD267-886、?水利水电工程建设验收

2、规程?SL223-19997、?疏浚工程质2、量检验评定标准?JTJ284-898、?爆破平安规程?GB6722-20229、?建筑施工平安检查标准?JGJ59-9910、?施工现场临时用电平安技术标准?JGJ46-2022其次节:编制原那么一、平安的原那么严格遵守国家法律法规,仔细贯彻工程建设的各项方针和政策,严格执行OHSMSI8000、ISOI4000及工程建设程序。始终根据技术1牢靠、措施得力、确保平安的原那么确定施工方案,制定牢靠合理的平安措施并将平安措施落实到位,在确保万无一失的前提下组织施工。二、方案优化的原那么遵循建筑施工工艺及其技术规律,遵循招标文件的技术要求,优化施工程序和

3、方案,采纳多种施工方案进行可行性、本钱及技术比3、拟,选择最正确的施工方案。三、确保工期的原那么合理支配进度,运用现代管理方法,组织有节奏、均衡、连续的施工,搞好工序连接,实施进度监控,确保实现工期目标。四、科学配置的原那么选派施工阅历丰富且有类似工程经受的施工管理人员,投入专业化施工队伍和高效先进的施工设备,提高劳动生产率,努力缩短工期,降低工程本钱。五、合理布置的原那么尽可能削减施工设施,合理储存材料物资,削减运输工作量。合理支配生产、生活场地,削减用地。排泥管线通过现场调研,选择最短且无干扰的路径进行布置。六、廉正的原那么我单位严肃承诺:在工程招投标期间和施工期间假设中标坚决遵守国家法律

4、和政策,不实行任何不正值行为谋取利益。七、和谐共建4、原那么充分发扬企业优良传统,在施工中以效劳业主、听从设计、敬重监理为根本原那么。加强与兄弟单位的合作,效劳工程需要,搞好各方2协调工作,以工程质量回报社会、造福人民。3其次章工程说明第一节:工程总说明1、工程概况XX水道、XX河位于XX西南部和江苏北部,为苏鲁两省省界河道,是京杭大水道的一段,也是南水北调东线工程主要输水河道之一,河道兼有防洪、排涝、调水、航运等综合利用功能。XX水道、XX河北起XX南四湖东南出湖口,南到江苏XX,全长97km。省界以上在XX省境内称为XX水道,省界以下在江苏省境内称为XX河。省界工程包括XX水道、XX河台儿

5、庄大王庙,全长18.799km干河段续建工程和伊家河整5、治工程,为整个韩中骆工程的核心。XX水道、XX河台儿庄大王庙段河道续建标准为50年一遇洪水标准,设计流量省界以上为5400m3s,省界以下为5600m3so本工程为XX水道、XX河台儿庄大王庙,全长18.799km干河段续建工程第3标段,主要施工工程包括陶沟河车夫航道桩号6+5859+480段河道扩挖,开挖土石方量约105万m3。方案工期为24个月。2、水文气象条件本工程地处暖温带半潮湿区,大陆性气候,具有南北气候过渡特点,四季清晰。夏季受亚热带季风的影响。据1951年2000年降水资料分析,工程区多年平均降雨量为826.7mm,降水主

6、要发生在年内的69月份,多年平均69月份降水量为6086、.9mm,占年降水量的74%,降水量年际变化也很大,最大4年降水量为1254.4mm,最小年降水量为475mm,年降水量变化幅度较大。本区域多年平均气温为14oC,历年最高气温为39.6oC,最低气温为19.20oC0月平均最高气温一般为28oC,月平均最低气温为3.5oC0工程区常年主导风向为东南风。受季风影响,春季多东南风,夏季多南风,秋季多西风,冬季多东风和东北风。多年平均最大风速为14.2ms,实测最大风速为19ms,多年平均风速为2.3ms,风力最大八级。年平均相对湿度为60%70%,最大相对湿度在78月。本地区年平均日照时数

7、为2424小时。年平均霜期为157天,初霜期平均在7、10月27日,最早年在10月12日,终霜期平均在4月3日。年平均无霜期为208天。3、工程地质条件招标文件显示本区段属沂沐泗河流域的邳苍片。工程区段河道两侧地势开阔平坦,地面高程2126m85国家高程基准,由北向南地势渐低,陶沟河口以下河道弯曲。地貌类型为山前波状冲击平原,其西侧为凹地平原,局部为剥蚀残丘,岩基暴露。工程区段河道沿线有重粉质壤土层局部淤泥质土分布,土质脆弱,且局部位置厚度大,对河道边坡稳定不利。河道沿线还分布轻粉质壤土、细砂、砂壤土层等结构松散的少粘性土;含砾中粗沙层沿河局部地段分布在设计河底高程以上,洪水可能引起对河底、岸

8、坡冲刷及开挖时的渗透变形。工程区河道沿线分布的粘土、粉8、质粘土层中普遍夹有磁石,局部5富集成疆石盘;在设计河底高程以上分布风化基岩,岩性多为石灰岩或砂、页岩。上述诸层碣石含量变化较大,基岩面分布不稳定。4、对外交通条件本工程施工区对外交通比拟便利。铁路有京沪铁路、陇海铁路横穿XX水道、XX河,并在工程区四周的邳州设站,工程所需大型设备可经铁路运抵火车站,再经大路运达施工现场。大路有京福高速大路、连霍高速大路、104国道、205国道、307国道、310国道、244省道、徐海大路和邳睢大路等大路为骨干组成的普及城乡的大路网,根本上可通达施工区段。5、弃土区及排泥场本标段施工区间为XX水道、XX河

9、台儿庄大王庙施工段内桩号6+5859+480段,主要采纳河9、道旱挖及挖泥船水下疏浚,两种施工作业方式。本标段内桩号6+5858+976段采纳旱挖方式施工,沿左岸堤脚布置6号、7号两个弃土区,用于堆放导流明渠及河道扩挖土方。6号弃土区面积为208.1亩,7号弃土区面积为128.39亩,设计弃土堆高均为6米,总弃土容量为109.13万m3,弃土贴堤脚堆放。桩号8+9769+480施工段因导流不便,采纳挖泥船开挖完成。该施工段长度较短,开挖量较小,考虑布置一处淤泥排放场。淤泥排放场布置于该段河道右岸堤外,占地面积为205.62亩,设计堆高2.5m,淤泥存放容量26.36万m3,满意本标段淤泥排放要

10、求。其次节:合同工作范围1、主要工程工程6本标段主要工程内容为10干河桩号6+585桩号9+480段河道开挖。本标全线长2895m,桩号6+585桩号8+976段采纳旱挖施工,桩号8+976桩号9+480段采纳挖泥船开挖。主要工程量为:水上土方开挖787334m3水下方疏浚178381m3石方开挖66310m32临时工程工程2.1围堰的填筑、维护和撤除;2.2导流明渠的开挖、维护和回填;2.3排泥场围堰填筑;2.4排泥场退水沟开挖与回填;2.5排泥场退水口的修建;2.6施工期降水、排水;2.7施工期地下水观测;2.8场内交通设施包含跨导流沟的交通设施的修建与维护;2.9场内施工供水、供电;2.

11、10临时生产、生活设施;2.11照明、通讯;2.12为完成合同工11、程必需的其它临时工程。第三节:工程难点工、本标段河道开挖土层中混有大量碣石、僵石盘,设计河底高程以上分布有风化基岩,造成河道开挖难度加大。2、本标段河道开挖土层广泛分布为少粘性土,土质脆弱,对河7道边坡稳定不利。3、施工期间的汛期影响。4、本标段施工区域内存在大量文物遗址,在施工期间对文物的爱护工作任务繁重。5、排泥场清水回流量较大,与地方协调工作非常紧急。第四节:管理目标一、质量目标:到达国家工程施工质量验收标准合格标准。二、平安目标:无重大伤亡事故发生,工伤频率掌握在1以下。三、工期目标:依据合同要求的施工工期合理支配施

12、工,根据合同工期要求按时完工。8第三章施工临时设施第一节:施工总布置一12、施工布置说明本标段工程位于江苏省邳州市境内,桩号6+5859+480O主要施工工程为河道扩挖施工。依据业主供应的征地范围线及工程施工的需要,建立相应施工临时设施。主要施工临时工程、设施有:导流明渠、围堰、施工区内外施工道路、机械修配和加工厂、油库、办公生活区、停车场、场内施工道路、综合仓库等。二、布置原那么工、施工场地的临时设施及施工道路均按招标文件要求和业主供应的条件进行规划部署。2、临时建筑设施的规模按施工总进度及施工强度的需要进行规划设计,本着有利生产、便利生活、易于管理为原那么。3、施工临时设施及加工场地均根据

13、有关规定设置足够的环保设施及消防设施。4、生活区布置要求紧凑合理、便利使用13、,同时尽量防止工程施工的干扰影响三、生产及生活区的布置依据招标文件本标段生产及生办公区布置在甲方指定的3号临时生活区及临建设施用地内。生活、办公区总占地面积为IoOom2。管理人员生活、办公区独9立成院,占地面积400m2,以砖砌房屋为主,施工人员用房独立成院,搭设铁皮板房,建筑面积60Om2。机械修配加工厂布置在生活区四周,独立成院,占地面积400m2o综合仓库布置在机械修配加工厂四周,面积100m2,为铁皮板房结构,室内水泥地面。油库布置在仓库四周,面积IOom2,为砖砌结构,室内水泥地面。油库房外围四周加设挡

14、墙隔离,并有明显标志警告。施工现场布置详见施工总平面图。其次节:施工道路依据招标14、文件所示,本施工段外部交通条件非常便利,利用国家、省级铁路、大路网线作为本工程的外部交通网。在施工区域以内充分利用原有乡间道路、桥梁。对其进行加固硬化,贯穿连接,形成施工区内的施工道路交通网络。同时,在导流明渠上架设临时桥梁连接施工开挖区和弃土区之间的交通;利用围堰顶部道路连接左右两岸的施工道路网。施工过程中设专人对全部施工道路进行维护和管理。第三节:施工用水、电1、施工用水:直接从XX水道内抽取。2、生活用水:在临时生活区内打深井取地下水使用,施工现场饮水采纳水罐车由生活区运输。挖泥船上人员用水用锚艇运输至

15、挖泥船上。3、用电:工程施工及生活用电均从四周电网T接,自备25KWIO发电机两台作15、为备用电源。第四节:污水及垃圾处理一、污水处理1、施工现场污水处理挖泥船上形成的生活、生产污水,统一收集到随船污水桶中,有锚艇运回岸上排入污水沉淀池中进行沉淀处理。2、生活区污水处理在生活办公区内建一座沉淀池,尺寸为442m长宽深,采纳12Cm厚粘土砖做内衬,外抹1.5cm厚水泥砂浆刚性防水。生活区内做一条20cm20cm深宽的封闭式排水沟,污水通过排水沟流入沉淀池。沉淀池设专人清理,将沉淀物装车运到监理工程师指定地点。厕所的化粪池每周由专人清理一次,用环保运输车将废物运到监理工程师指定地点堆放。二、垃圾

16、处理生活区设有垃圾箱,每个房间每天发送一个垃圾收集袋,每天由清洁工清扫卫生,将垃圾投放到垃16、圾箱内。每两天将垃圾箱内垃圾由垃圾运输车运到监理工程师指定地点掩埋或焚毁。第五节:医疗保健在生活区设立面积为20m2的医务室一座,室内备有各种急救药品和器材,并有两名具备行医资格的急抢救理人员值班,两名医护人员都具有5年以上的急救与卫生阅历,负责本标工程施工期间的医疗11保健、卫生防疫工作。依据本工程现场工作人员的比例,现场每一班施工人员中支配12名受过急救训练的人员,在医务人员指导下不定期进行卫生防疫宣扬工作及常见病的预防工作,对高空作业等一些特种作业人员定期进行体检。为了便利联系,医务室安装。第六节:消防设施1、生活区设有半地下式消防水池一个,形状尺寸为441.5m,容积为24m3,水池17、四周加设护栏,水池做法为24Omm砖砌水池,20Omm厚C20磅底板,内外刚性防水。在水池内配备一台高压潜水泵,与之配套的消防器材设专人保管、维护。2、灭火器材:施工现场、挖泥船上及生活区明显部位设置消防架,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 招标文件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
