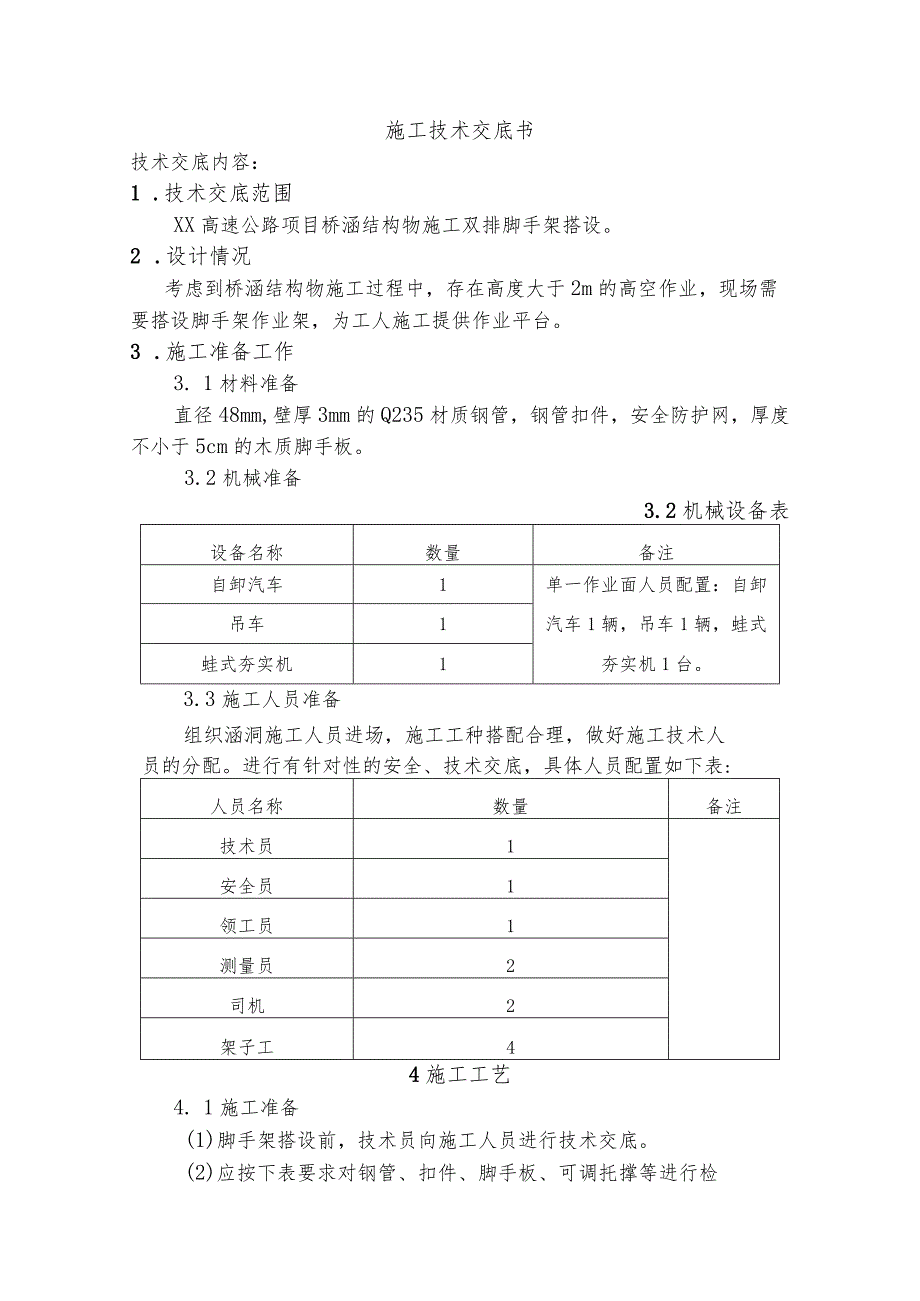

1、施工技术交底书技术交底内容:1 .技术交底范围XX高速公路项目桥涵结构物施工双排脚手架搭设。2 .设计情况考虑到桥涵结构物施工过程中,存在高度大于2m的高空作业,现场需要搭设脚手架作业架,为工人施工提供作业平台。3 .施工准备工作3. 1材料准备直径48mm,壁厚3mm的Q235材质钢管,钢管扣件,安全防护网,厚度不小于5cm的木质脚手板。3.2机械准备3.2机械设备表设备名称数量备注自卸汽车1单一作业面人员配置:自卸吊车1汽车1辆,吊车1辆,蛙式蛙式夯实机1夯实机1台。3.3施工人员准备组织涵洞施工人员进场,施工工种搭配合理,做好施工技术人员的分配。进行有针对性的安全、技术交底,具体人员配置
2、如下表:人员名称数量备注技术员1安全员1领工员1测量员2司机2架子工44施工工艺4. 1施工准备(1)脚手架搭设前,技术员向施工人员进行技术交底。(2)应按下表要求对钢管、扣件、脚手板、可调托撑等进行检查验收,不合格产品不得使用。4.1扣件式脚手架检查标准序号构件名称规范要求备注1钢管48*3mmQ235建筑施工扣件式钢管脚手架安全技术标准TCECS699-20202扣件扣件应经过65Nnn扭力矩试压,扣件各部位不应有裂纹3脚手板脚手板厚度不应小于50mm,两端宜各设置直径不小于4mm的镀锌钢丝箍两道。(3)经检验合格的钢管、扣件等应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。4.
3、2场地平整清除搭设场地杂物,平整搭设场地,地基(原地面或夯实后的回填土)应坚实、平整,场地应有排水措施,并通过开挖截水沟或是设置挡水场来放置支架基础受雨水浸泡而承载力下降。4. 3测量放样脚手架基础经验收合格后,测量人员根据施工方案要求放线定位。4. 4脚手架搭设双排脚手架采用648*3mm钢管,立杆纵向间距不大于L8%横向间距0.8-1.5m,步距L72m,脚手架每根立杆底部应设置垫板,立杆垫板底面标高宜高于自然地坪50mm100mm,垫板应采用长度不少于2跨、厚度不小于50mm、宽度不小20OmIn的木垫板。纵向扫地杆应采用直角扣件固定在距钢管底端不大于200mm处的立杆上。横向扫地杆应采
4、用直角扣件固定在紧靠纵向扫地杆下方的立杆上,各杆件端头伸出扣件盖板边缘的长度不应小于100mmo双排脚手架外侧设置竖向剪刀撑,宽度为4跨-6跨,且不应大于9m,剪刀撑与地面夹角45。-60,剪刀撑两杆搭接长度不应小于1m,应等间距设置3个旋转扣件固定,剪刀撑应用旋转扣件固定在与之相交的水平杆伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mmo顶层脚手架设置工作平台,四周挂设安全网及护栏,满铺不小于5cm厚的脚手板,脚手板必须铺满、绑牢,无探头板,并牢固地固定在脚手架的支撑上,脚手架任何部分均不得与模板相联。双排脚手架必须配合施工进度搭设,为增强脚手架整体的抗倾覆性,沿双排脚手架纵向

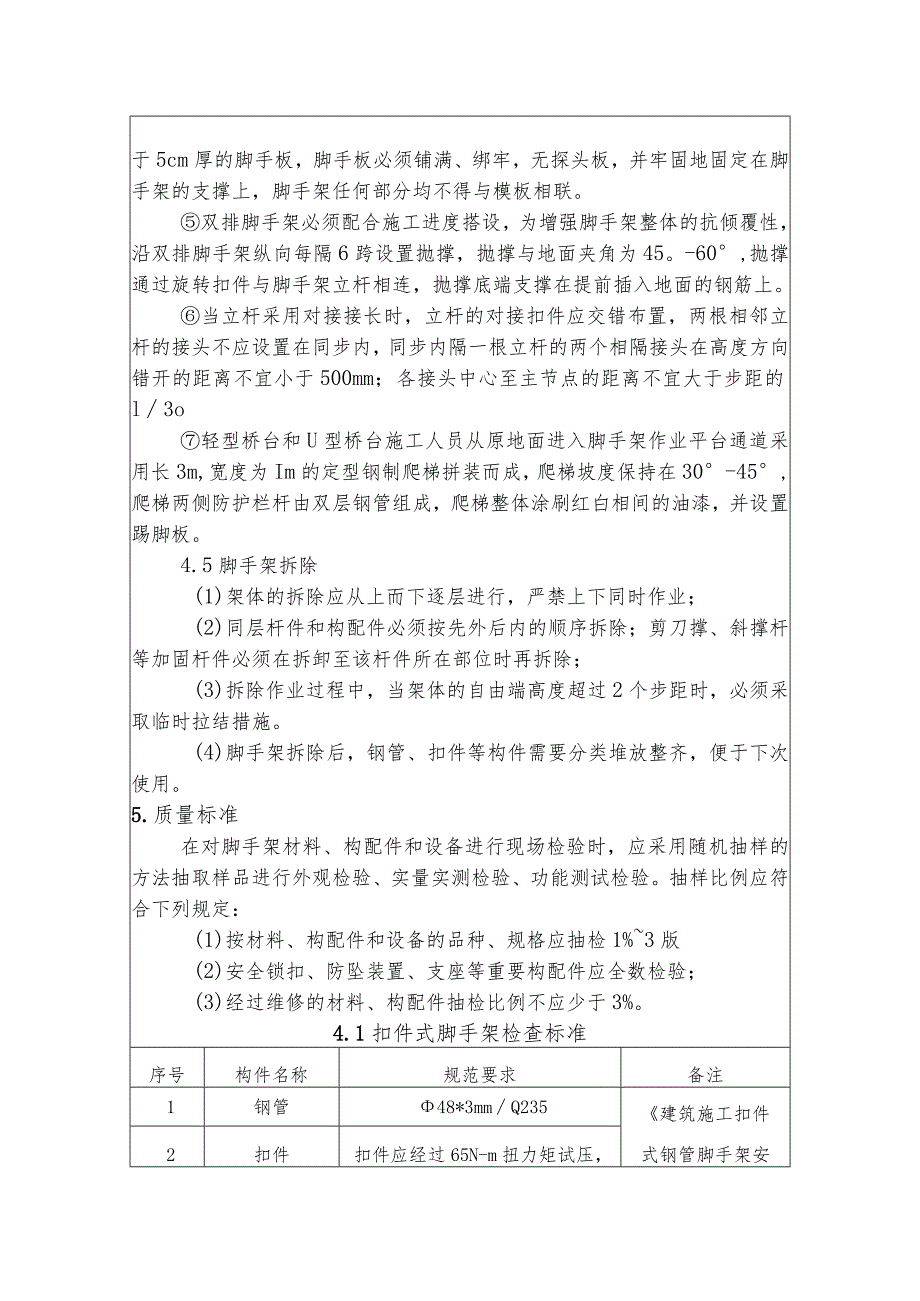

5、每隔6跨设置抛撑,抛撑与地面夹角为45。-60,抛撑通过旋转扣件与脚手架立杆相连,抛撑底端支撑在提前插入地面的钢筋上。当立杆采用对接接长时,立杆的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的l3o轻型桥台和U型桥台施工人员从原地面进入脚手架作业平台通道采用长3m,宽度为Im的定型钢制爬梯拼装而成,爬梯坡度保持在30-45,爬梯两侧防护栏杆由双层钢管组成,爬梯整体涂刷红白相间的油漆,并设置踢脚板。4.5脚手架拆除(1)架体的拆除应从上而下逐层进行,严禁上下同时作业;(2)同层杆
6、件和构配件必须按先外后内的顺序拆除;剪刀撑、斜撑杆等加固杆件必须在拆卸至该杆件所在部位时再拆除;(3)拆除作业过程中,当架体的自由端高度超过2个步距时,必须采取临时拉结措施。(4)脚手架拆除后,钢管、扣件等构件需要分类堆放整齐,便于下次使用。5.质量标准在对脚手架材料、构配件和设备进行现场检验时,应采用随机抽样的方法抽取样品进行外观检验、实量实测检验、功能测试检验。抽样比例应符合下列规定:(1)按材料、构配件和设备的品种、规格应抽检1%3版(2)安全锁扣、防坠装置、支座等重要构配件应全数检验;(3)经过维修的材料、构配件抽检比例不应少于3%。4.1扣件式脚手架检查标准序号构件名称规范要求备注1
7、钢管48*3mmQ235建筑施工扣件式钢管脚手架安2扣件扣件应经过65N-m扭力矩试压,扣件各部位不应有裂纹全技术标准TCECS699-20203脚手板脚手板厚度不应小于50mm,两端宜各设置直径不小于4mm的镀锌钢丝箍两道。6.安全、环保、文明施工等技术措施(1)严禁在作业脚手架上悬挂起重设备。(2)雷雨天气、6级及以上强风天气应停止架上作业;雨、雪、雾天气应停止脚手架的搭设和拆除作业;(3)作业脚手架外侧应采用密目式安全网或其他措施全封闭防护。密目式安全网应为阻燃产品。(4)作业脚手架临街的外侧立面、转角处应采取硬防护措施,硬防护的高度不应小于1.2%转角处硬防护的宽度应为作业脚手架宽度。(5)作业脚手架同时满载作业的层数不应超过2层。(6)在脚手架作业层上进行电焊、气焊和其他动火作业时,应采取防火措施,并应设专人监护。(7)在脚手架使用期间,立杆基础下及附近不宜进行挖掘作业。当因施工需要需进行挖掘作业时,应对架体采取加固措施。(8)在搭设和拆除脚手架作业时,应设置安全警戒线、警戒标志,并应派专人监护,严禁非作业人员人内。交底人:复核人:接收人:日期:
