关于及时交付工作成果的催办函.docx

上传人:p** 文档编号:695367 上传时间:2024-01-16 格式:DOCX 页数:3 大小:15.95KB
下载 相关 举报
关于及时交付工作成果的催办函.docx_第1页
第1页 / 共3页
关于及时交付工作成果的催办函.docx_第2页
第2页 / 共3页
关于及时交付工作成果的催办函.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《关于及时交付工作成果的催办函.docx》由会员分享,可在线阅读,更多相关《关于及时交付工作成果的催办函.docx(3页珍藏版)》请在第壹文秘上搜索。

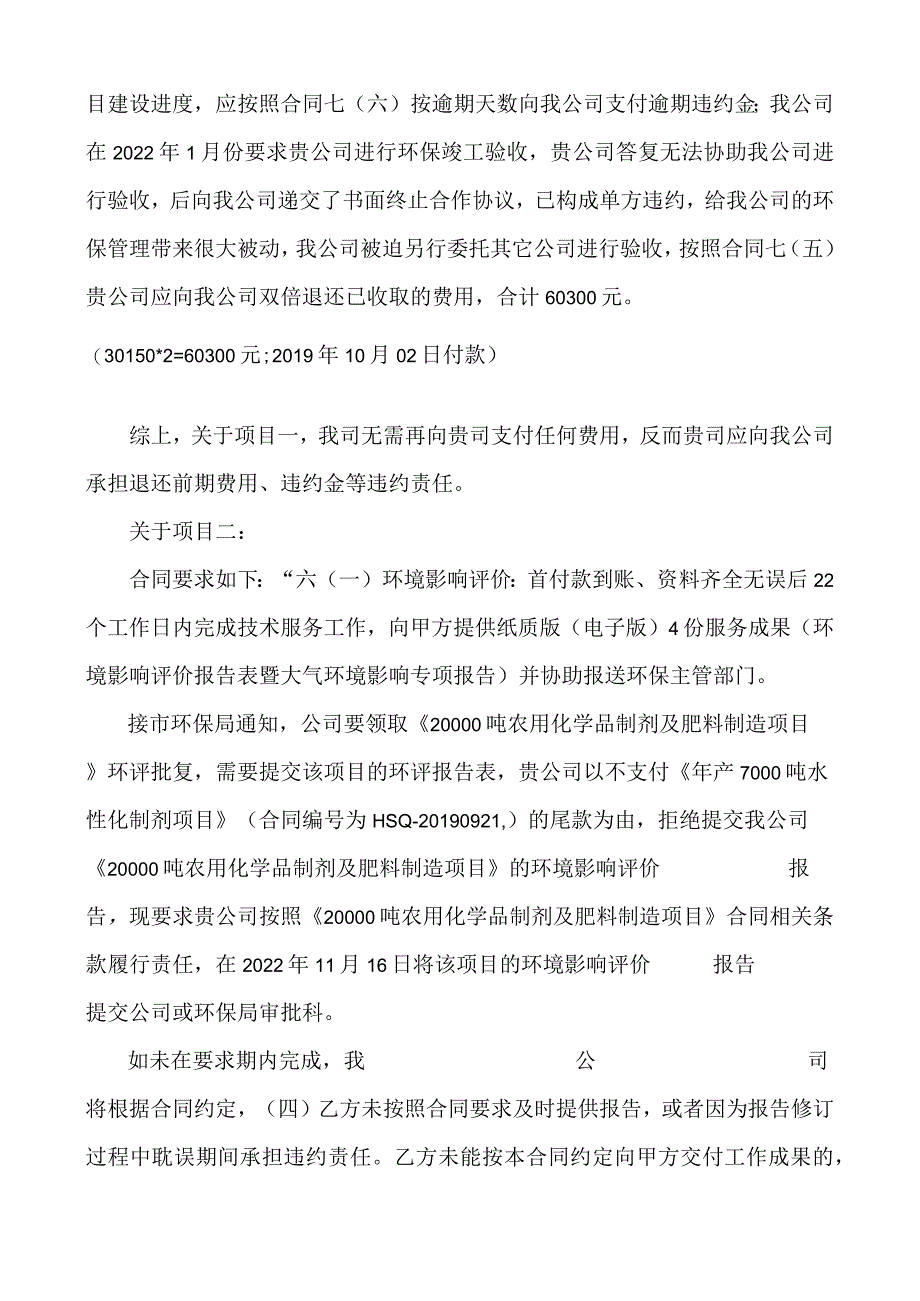

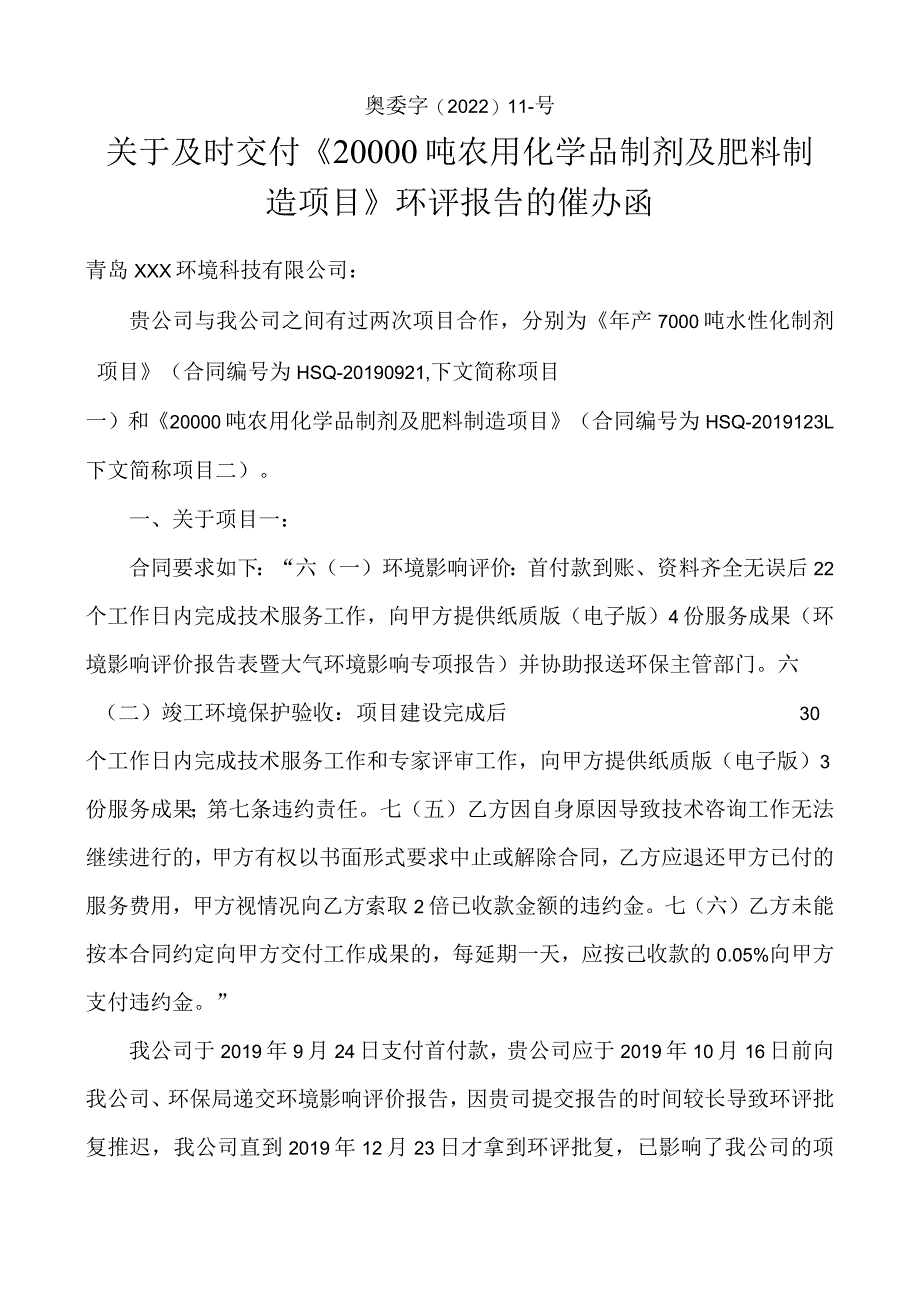

1、奥委字(2022)11-号关于及时交付20000吨农用化学品制剂及肥料制造项目环评报告的催办函青岛XXX环境科技有限公司:贵公司与我公司之间有过两次项目合作,分别为年产7000吨水性化制剂项目(合同编号为HSQ-20190921,下文简称项目一)和20000吨农用化学品制剂及肥料制造项目(合同编号为HSQ-2019123L下文简称项目二)。一、关于项目一:合同要求如下:“六(一)环境影响评价:首付款到账、资料齐全无误后22个工作日内完成技术服务工作,向甲方提供纸质版(电子版)4份服务成果(环境影响评价报告表暨大气环境影响专项报告)并协助报送环保主管部门。六(二)竣工环境保护验收:项目建设完成后

2、30个工作日内完成技术服务工作和专家评审工作,向甲方提供纸质版(电子版)3份服务成果;第七条违约责任。七(五)乙方因自身原因导致技术咨询工作无法继续进行的,甲方有权以书面形式要求中止或解除合同,乙方应退还甲方已付的服务费用,甲方视情况向乙方索取2倍已收款金额的违约金。七(六)乙方未能按本合同约定向甲方交付工作成果的,每延期一天,应按己收款的0.05%向甲方支付违约金。”我公司于2019年9月24日支付首付款,贵公司应于2019年10月16日前向我公司、环保局递交环境影响评价报告,因贵司提交报告的时间较长导致环评批复推迟,我公司直到2019年12月23日才拿到环评批复,已影响了我公司的项目建设进

3、度,应按照合同七(六)按逾期天数向我公司支付逾期违约金;我公司在2022年1月份要求贵公司进行环保竣工验收,贵公司答复无法协助我公司进行验收,后向我公司递交了书面终止合作协议,已构成单方违约,给我公司的环保管理带来很大被动,我公司被迫另行委托其它公司进行验收,按照合同七(五)贵公司应向我公司双倍退还已收取的费用,合计60300元。(30150*2=60300元;2019年10月02日付款)综上,关于项目一,我司无需再向贵司支付任何费用,反而贵司应向我公司承担退还前期费用、违约金等违约责任。关于项目二:合同要求如下:“六(一)环境影响评价:首付款到账、资料齐全无误后22个工作日内完成技术服务工作

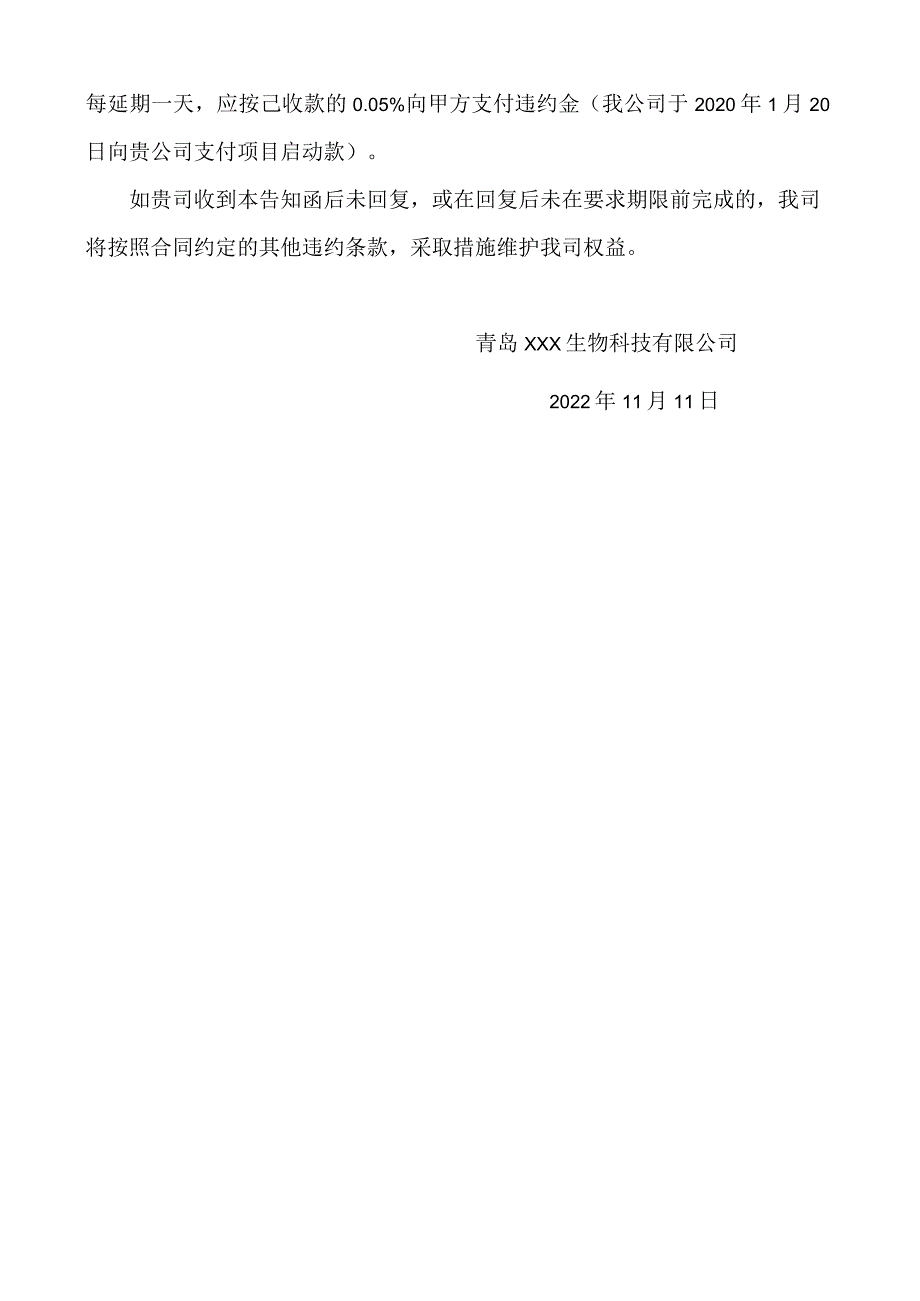

4、,向甲方提供纸质版(电子版)4份服务成果(环境影响评价报告表暨大气环境影响专项报告)并协助报送环保主管部门。接市环保局通知,公司要领取20000吨农用化学品制剂及肥料制造项目环评批复,需要提交该项目的环评报告表,贵公司以不支付年产7000吨水性化制剂项目(合同编号为HSQ-20190921,)的尾款为由,拒绝提交我公司20000吨农用化学品制剂及肥料制造项目的环境影响评价报告,现要求贵公司按照20000吨农用化学品制剂及肥料制造项目合同相关条款履行责任,在2022年11月16日将该项目的环境影响评价报告提交公司或环保局审批科。如未在要求期内完成,我公司将根据合同约定,(四)乙方未按照合同要求及时提供报告,或者因为报告修订过程中耽误期间承担违约责任。乙方未能按本合同约定向甲方交付工作成果的,每延期一天,应按己收款的0.05%向甲方支付违约金(我公司于2020年1月20日向贵公司支付项目启动款)。如贵司收到本告知函后未回复,或在回复后未在要求期限前完成的,我司将按照合同约定的其他违约条款,采取措施维护我司权益。青岛XXX生物科技有限公司2022年11月11日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
