《土方回填施工方案.docx》由会员分享,可在线阅读,更多相关《土方回填施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。
1、土方回填施工方案一、编制依据2、建筑工程施工质量验收统一标准GB50300-20013、建筑地基基础工程施工质量验收规范GB50202-2002二、工程概况本工程周围80Omm范围内的回填土采用2:8灰土,其余部位素土回填。灰土机械搅拌均匀后,由装载机送达所需回填部位,由人工分层回填并夯实,人工夯实每层厚度不得大于250mmo回填土施工前应保证基底标高和土质符合设计图纸的要求,防水工程施工完毕,并请监理到现场进行验收,达到要求后,方可施工。三、施工准备1、技术准备(1)施工前进行回填土分项工程的安全、技术交底工作,做好标高的抄测和分层厚度标定工作(2)对土料见证取样,送实验室进行土质实验、素土

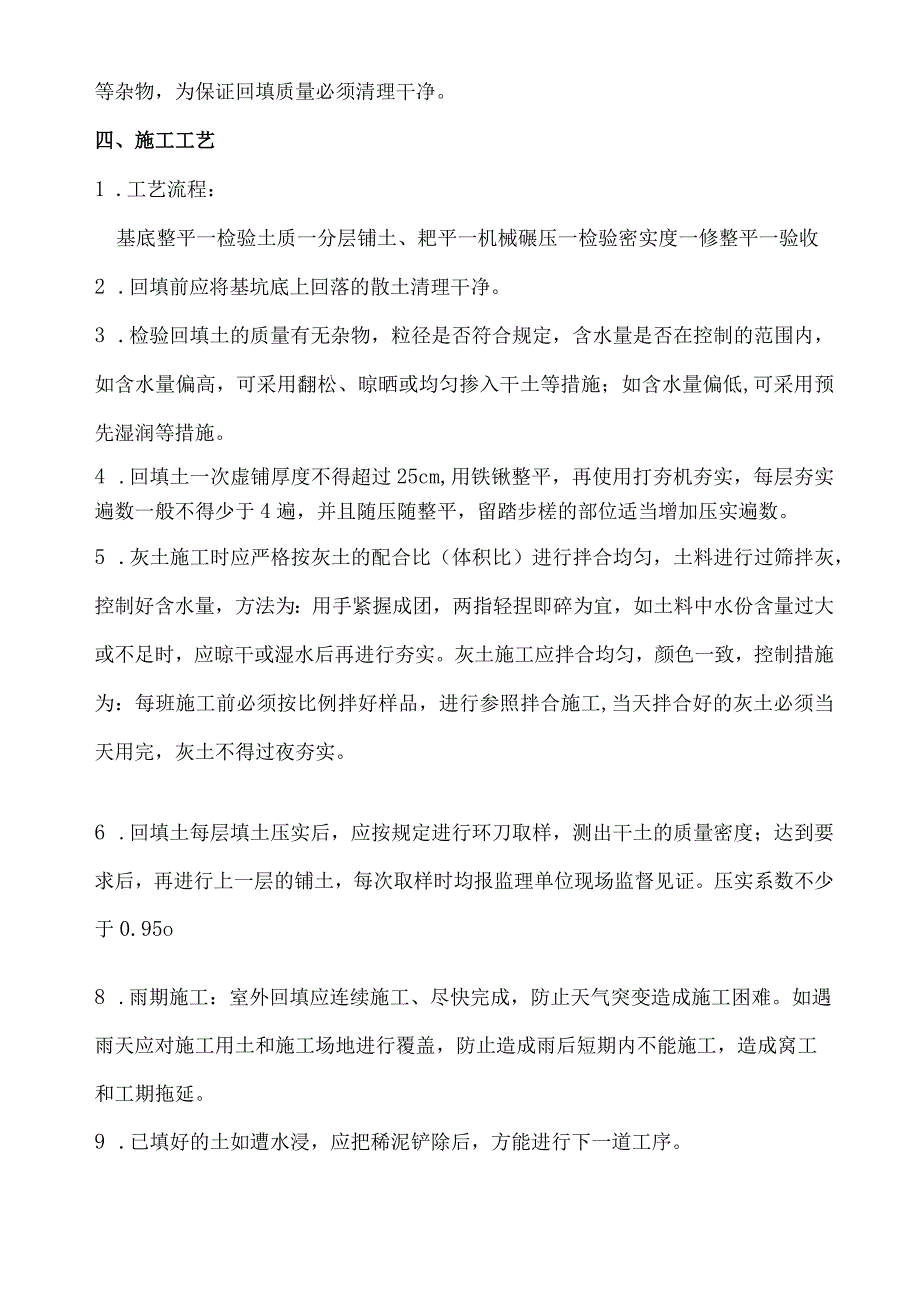

2、击实试验等。(3)准备现场检测工具:环刀、天平、酒精灯、烧锅等实验器皿,用于检测每层夯实土的干容重,计算回填土的压实系数是否达到设计要求。2、材料、施工机具(1)、施工现场车辆行走道路,土方、白灰等材料的堆放场地。(2)、备好转运、夯实机械(如装载机、打夯机等)、电缆、照明设备及手推车、铁锹、靠尺等工具。(3)、回填土不得含有有机杂质,其粒径不大于50mm,含水率符合规定。抄测好填土标高线,并且按要求分好各层回填厚度。回填土内不得含有植物、砖块等杂物,为保证回填质量必须清理干净。四、施工工艺1 .工艺流程:基底整平一检验土质一分层铺土、耙平一机械碾压一检验密实度一修整平一验收2 .回填前应将基
3、坑底上回落的散土清理干净。3 .检验回填土的质量有无杂物,粒径是否符合规定,含水量是否在控制的范围内,如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如含水量偏低,可采用预先湿润等措施。4 .回填土一次虚铺厚度不得超过25cm,用铁锹整平,再使用打夯机夯实,每层夯实遍数一般不得少于4遍,并且随压随整平,留踏步槎的部位适当增加压实遍数。5 .灰土施工时应严格按灰土的配合比(体积比)进行拌合均匀,土料进行过筛拌灰,控制好含水量,方法为:用手紧握成团,两指轻捏即碎为宜,如土料中水份含量过大或不足时,应晾干或湿水后再进行夯实。灰土施工应拌合均匀,颜色一致,控制措施为:每班施工前必须按比例拌好样品,
4、进行参照拌合施工,当天拌合好的灰土必须当天用完,灰土不得过夜夯实。6 .回填土每层填土压实后,应按规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土,每次取样时均报监理单位现场监督见证。压实系数不少于0.95o8 .雨期施工:室外回填应连续施工、尽快完成,防止天气突变造成施工困难。如遇雨天应对施工用土和施工场地进行覆盖,防止造成雨后短期内不能施工,造成窝工和工期拖延。9 .已填好的土如遭水浸,应把稀泥铲除后,方能进行下一道工序。五、质量标准要求符合建筑地基基础工程施工质量验收规范GB50202-2002的规定(一)土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验

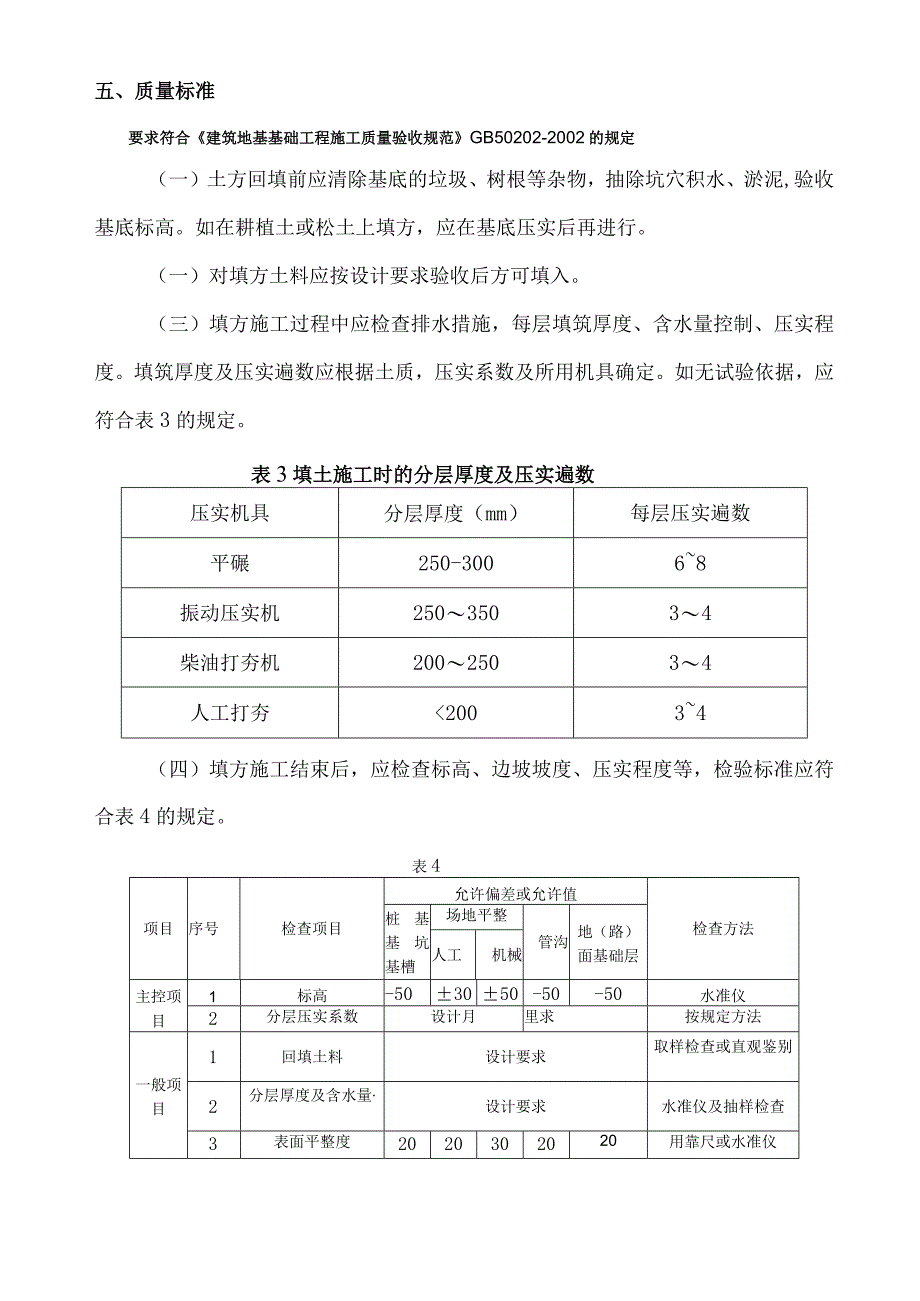

5、收基底标高。如在耕植土或松土上填方,应在基底压实后再进行。(一)对填方土料应按设计要求验收后方可填入。(三)填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。如无试验依据,应符合表3的规定。表3填土施工时的分层厚度及压实遍数压实机具分层厚度(mm)每层压实遍数平碾250-30068振动压实机25035034柴油打夯机20025034人工打夯20034(四)填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合表4的规定。表4项目序号检查项目允许偏差或允许值检查方法桩基基坑基槽场地平整管沟地(路)面基础层人工机械主控
6、项目1标高-503050-50-50水准仪2分层压实系数设计月里求按规定方法一般项目1回填土料设计要求取样检查或直观鉴别2分层厚度及含水量设计要求水准仪及抽样检查3表面平整度2020302020用靠尺或水准仪六、应注意的质量问题(一)未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度,符合设计要求后才能铺摊上层土。试验报告要注明土料种类,试验日期、试验结论及试验人员签字。未达到设计要求的部位,应有处理方法和复验结果。(二)回填土下沉:因虚铺土超过规定厚度或夯实不够遍数,甚至漏夯,基底有机物或树根、落土等杂物清理不彻底等原因,造成回填土下沉。为此,应在施工中认真执行规范的有关规
7、定,并要严格检查,发现问题及时纠正。(三)回填土夯压不密实:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈“橡皮土”现象,这时应将“橡皮土”挖出,重新换好土再予夯压实。(四)在地形、工程地质复杂地区内的填方,且对填方密实度要求较高时,应采取措施。(如排水暗沟、护坡桩等),以防填方土粒流失,造成不均匀下沉和坍塌等事故。(五)填方基土为杂填土时,应按设计要求加固地基,并要妥善处理基底下的软硬点、空洞、旧基以及暗塘等。七、安全文明施工:1、施工现场必须认真贯彻“安全第一,预防为主”的方针,坚持“管生产,必须管安全”的原刚,建立安全管理生产责任制。2、严格遵守公司及项目部安全管理规章制度
8、和有关操作规程。3、建立并认真执行安全交底制度,班前安全活动制度。4、进入施工现场施工人员必须戴好安全帽。5、在施工中对现场存在的安全隐患应及时整改消除或向上级反映,完善现场安全维护设施。对违章指挥,作业人员有权拒绝执行。6、严格按照设计和规范要求进行施工,按规定和程序进行自检和报验,并对机械进行日常的检查和维护。7、在特殊情况下进行施工时,应采取相应的保证措施,如增加照明、防暑降温等。8、坑边悬高10米防止坠入和围护渗水是本程最容易发生的安全隐患,在基坑四周醒目位置设置警示标志。施工过程中设专人对围护等结构进行监测。9、设立专职安全员,定人定时对土体水平位移、地表沉降监测、围护桩的变形、止水
9、帷幕是否渗水、周边建筑沉降及地下水位观测,发现问题及时通知设计、建设、监理等单位,共同解决。10、基坑外施工人员不得向基坑内乱扔杂物,向基坑下传递工具时要接稳后再松手。11、坑下人员休息时要远离基坑边,以防不慎。12、夜间作业,机上及工作地点不许有充足的照明设施,在危险地段应设置明显的警示标志和护拦。13、雨季施工,运输机械和行使道路应采取防滑措施,以保证行车安全。14、施工期间严格遵守安全用电操作规程。15、基坑回填施工时,如遇暴雨等,必须将施工人员设备撤离现场,同时增加监测次数,并做好相应的措施,防止止水帷幕渗水,如出现小面积渗水可用1:2防水砂浆抹面,出现大面积渗水时及时探讨采用有效的防护措施,防止雨水灌入,造成不必要的损失。
