《增强石膏空心条板隔墙施工工艺标准工程文档范本.docx》由会员分享,可在线阅读,更多相关《增强石膏空心条板隔墙施工工艺标准工程文档范本.docx(4页珍藏版)》请在第壹文秘上搜索。

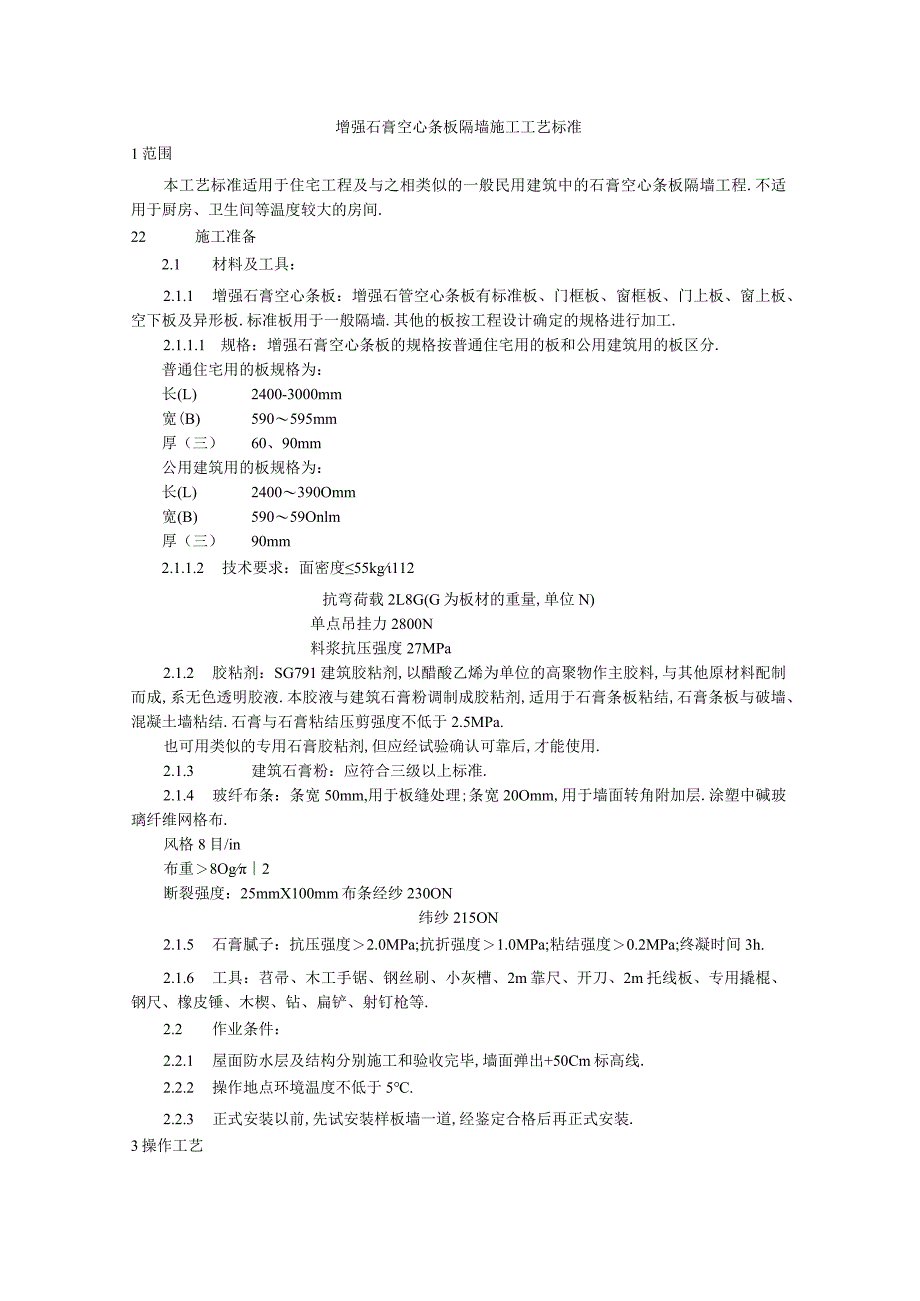

1、增强石膏空心条板隔墙施工工艺标准1范围本工艺标准适用于住宅工程及与之相类似的一般民用建筑中的石膏空心条板隔墙工程.不适用于厨房、卫生间等温度较大的房间.22施工准备2.1 材料及工具:2.1.1 增强石膏空心条板:增强石管空心条板有标准板、门框板、窗框板、门上板、窗上板、空下板及异形板.标准板用于一般隔墙.其他的板按工程设计确定的规格进行加工.2.1.1.1 规格:增强石膏空心条板的规格按普通住宅用的板和公用建筑用的板区分.普通住宅用的板规格为:长(L)2400-3000mm宽(B)590595mm厚(三)60、90mm公用建筑用的板规格为:长(L)2400390Omm宽(B)59059Onl
2、m厚(三)90mm2.1.1.2 技术要求:面密度55kg112抗弯荷载2L8G(G为板材的重量,单位N)单点吊挂力2800N料浆抗压强度27MPa2.1.2 胶粘剂:SG791建筑胶粘剂,以醋酸乙烯为单位的高聚物作主胶料,与其他原材料配制而成,系无色透明胶液.本胶液与建筑石膏粉调制成胶粘剂,适用于石膏条板粘结,石膏条板与破墙、混凝土墙粘结.石膏与石膏粘结压剪强度不低于2.5MPa.也可用类似的专用石膏胶粘剂,但应经试验确认可靠后,才能使用.2.1.3 建筑石膏粉:应符合三级以上标准.2.1.4 玻纤布条:条宽50mm,用于板缝处理;条宽20Omm,用于墙面转角附加层.涂塑中碱玻璃纤维网格布.

3、风格8目/in布重8Og2断裂强度:25mmX100mm布条经纱230ON纬纱215ON2.1.5 石膏腻子:抗压强度2.0MPa;抗折强度1.0MPa;粘结强度0.2MPa;终凝时间3h.2.1.6 工具:苕帚、木工手锯、钢丝刷、小灰槽、2m靠尺、开刀、2m托线板、专用撬棍、钢尺、橡皮锤、木楔、钻、扁铲、射钉枪等.2.2 作业条件:2.2.1 屋面防水层及结构分别施工和验收完毕,墙面弹出+50Cm标高线.2.2.2 操作地点环境温度不低于5.2.2.3 正式安装以前,先试安装样板墙一道,经鉴定合格后再正式安装.3操作工艺结构墙面、顶面3.1 工艺流程:地面清理和找平放线、分档配板、修补安U形
4、卡(有抗震要求时)配制胶粘剂铺设电线管、稳接线盒、安装管卡、埋件安装隔墙板一安门窗框板缝处理板面装修3.2 清理隔墙板与顶面、地面、墙面的结合部,凡凸出墙面的砂浆、混凝土块等必须剔除并扫净,结合部尽力找平.3.3 放线、分档:在地面、墙面及顶面根据设计位置,弹好隔墙边线及门窗洞边线,并按板宽分档.3.4 配板、修补:板的长度应按楼面结构层净高尺寸减2030mm.计算并量测门窗洞口上部及窗口下部的隔板尺寸,并按此尺寸配板.当板的宽度与隔墙的长度不相适应时,应将部分隔墙板预先拼接加宽(或锯窄)成合适的宽度,并放置在阴角处.有缺陷的板应修补.3.5 有抗震要求时,应按设计要用U形钢板卡固定条板的顶端
5、.在两块条板顶端拼缝之间用射钉将U形钢板卡固定在梁或板上,随安板随固定U形钢板卡.3.6 配制胶粘剂:将SG791胶与建筑石膏粉配制成胶泥,石膏粉:SG791=1:0.6-0.7(重量比).胶粘剂的配制量以一次不超过20min使用时间为宜.配制的胶粘剂超过30min凝固了的,不得再加水加胶重新调制使用,以避免板缝因粘接不牢而出现裂缝.3.7 安装隔墙板:隔墙板安装顺序应从与墙的结合处或门洞边开始,依次顺序安装.板侧清刷浮灰,在墙面、顶面、板的顶面及侧面(相拼合面)先刷SG791胶液一道,再满刮SG791胶泥,按弹线位置安装就位,用木楔顶在板底,再用手平推隔板,使之板缝冒浆,一个人用特制的撬棍在
6、板底部向上顶,另一人打木楔,使隔墙板挤紧顶实,然后用开刀(腻子刀)将挤出的胶粘剂刮平.按以上操作办法依次安装隔墙板.在安装隔墙板时,一定要注意使条板对准预先在顶板和地板上弹好的定位线,并在安装过程中随时用2m靠尺及塞尺测量墙面的平整度,用2m托线板检查板的垂直度.粘结完毕的墙体,应在24h以后用C20干硬性细石混凝土将板下口堵严,当混凝土强度达到IOMPa以上,撤去板下木楔,并用同等强度的干硬性砂浆灌实.3.8 铺设电线管、稳接线管:按电气安装图找准位置划出定位线,铺设电线管、稳接线盒.所有电线管必须顺石膏板板孔铺设,严禁横铺和斜铺.稳接线盒,先在板面钻孔扩孔(防止猛击),再用扁铲扩孔,孔要大
7、小适度,要方正.孔内清理干净,先刷SG791胶液一道,再用SG791胶泥稳住接线盒.3.9 安水暖、燥气管道卡:按水暖、煤气管道安装图找准标高和竖向位置,划出管卡定位线,在隔墙板上钻孔扩孔(禁止剔凿),将孔内清理干净,先刷SG791胶液一道,再用SG791胶泥固定管卡.3.10 安装吊挂埋件:3.10.1 隔墙板上可安装碗柜、设备和装饰物,每一块板可设两个吊点,每个吊点吊重不大于80kg.3.10.2 先在隔墙板上钻孔扩孔(防止猛击),孔内应清理干净,先刷SG791胶液一道,再用SG791胶泥固定埋件,待干后再吊挂设备.3.11 安门窗框:一般采用先留门窗洞口,后安门窗框的方法.钢门窗框必须与

8、门窗口板中的预埋件焊接.木门窗框用L型连接件连接,一边用木螺丝与木框连接,另一端与门窗口板中预埋件焊接.门窗框与门窗口板之间缝隙不宜超过3mm,超过3mm时应加木垫片过渡.将缝隙浮灰清理干净,先刷SG791胶液一道,再用SG791胶泥嵌缝.嵌缝要严密,以防止门窗开关时碰撞门框造成裂缝.3.12 板缝处理:隔墙板安装后IOd,检查所有缝隙是否粘结良好,有无裂缝,如出现裂缝,应查明原因后进行修补.已粘结良好的所有板缝、阴角缝,先清理浮灰,再刷SG791胶液粘贴50mm宽玻纤网格带,转角隔墙在阳角处粘贴200mm宽(每边各100mm宽)玻纤布一层.干后刮SG791胶泥,略低于板面.3.13 板面装修
9、:3.13.1 一般居室墙面,直接用石膏腻子刮平,打磨后再刮第二道腻子(要根据饰面要求选择不同强度的腻子),再打磨平整,最后做饰面层.3.13.2 隔墙踢脚,一般板应先在根部刷一道胶液,再做水泥、水磨石踢脚;如做塑料、木踢脚,可不刷胶液,先钻孔打入木楔,再用钉钉在隔墙板上.3.13.3 墙面贴瓷砖前须将板面打磨平整,为加强粘结,先刷SG791胶水(SG791胶:水=1:D一道,再用SG8407胶调水泥(或类似的瓷砖胶)粘贴瓷砖.3.13.4 如遇板面局部有裂缝,在做喷浆前应先处理,才能作下一工序.4质量标准4.1 保证项目:4.1.1 增强石膏空心条板的各项技术指标必须满足有关标准所规定的要求
10、.胶粘剂的配制原料的质量必须符合规定.检查方法:检查产品合格证.4.1.2 增强石膏空心条板其四边的粘结必须牢固.检查方法:手振和观察检查.4.1.3 吊挂点埋件必须牢固,每一工程项目需作吊挂力的测试,测试记录应作为技术资料存档.检查方法:检查吊挂力测试记录.4.2 基本项目:4.2.1 节点构造、构件位置、连接锚固方法,应全部符合设计要求.检查方法:观察检查.4.2.2 隔墙板所有接缝处的粘结应牢固,应填塞密实,不应出现干缩裂缝.检查方法:观察检查.4.2.3 玻纤网格布条应沿板缝居中压贴紧密,不应有皱折、翘边、外露现象.检查方法:观察检查.4.3 允许偏差项目:增强石膏空心隔墙板安装的允许
11、偏差应符合表9-15的规定.隔墙板安装允许偏差表975项次项目允许偏差(mm)检查方法1表面平整3用2m辕尺和楔形塞尺检查2立面垂直3用2m托线板检查3接缝高差2用直尺和楔形塞尺检查4阴阳角方正4用20Omm方尺和楔形塞尺检杳5成品保护5.1 施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业.隔墙板粘结后12h内不得碰撞敲打,不得进行下道工序施工.5.2 安装埋件时,宜用电钻钻孔扩孔,用扁铲扩方孔,不得对隔墙用力敲击.对刮完腻子的隔墙,不应进行任何剔凿.5.3 在施工楼地面时,应防止砂浆溅污隔墙板.5.4 严防运输小车等碰撞隔墙板及门口.6应注意的质量问题6.1 增强石膏空心条板必须
12、是烘干己基本完成收缩变形的产品.未经烘干的湿板不得使用,以防止板裂缝和变形.6.2 注意增强石膏空心条板的运输和保管.运输中应轻拿轻放,侧抬侧立并互相绑牢,不得平抬平放.堆放处应平整,下垫100mmX100mnI木方.板应侧立,垫木方距板端50cm.要防止隔墙板受潮变形,露天堆放时要有防雨措施.板如有明显变形、无法修补的过大孔洞,断裂或严重裂缝及破损,不得使用.6.3 各种材料应分类存放,并挂牌标明材料名称、规格,切勿用错.胶、粉、料应储存于干燥处,严禁受潮.6.4 目前使用的胶粘剂应是聚醋酸乙烯类胶粘剂,不得使用107胶作胶粘剂.7质量记录本工艺标准应具备以下质量记录:7.1 增强石膏空心条板质量合格证.7.2 玻纤网格带质量合格证.7.3 胶粘剂质量合格证.7.4 隔墙分项工程质量检验评定记录.7.5 隔墙板吊挂力测试记录.ll
