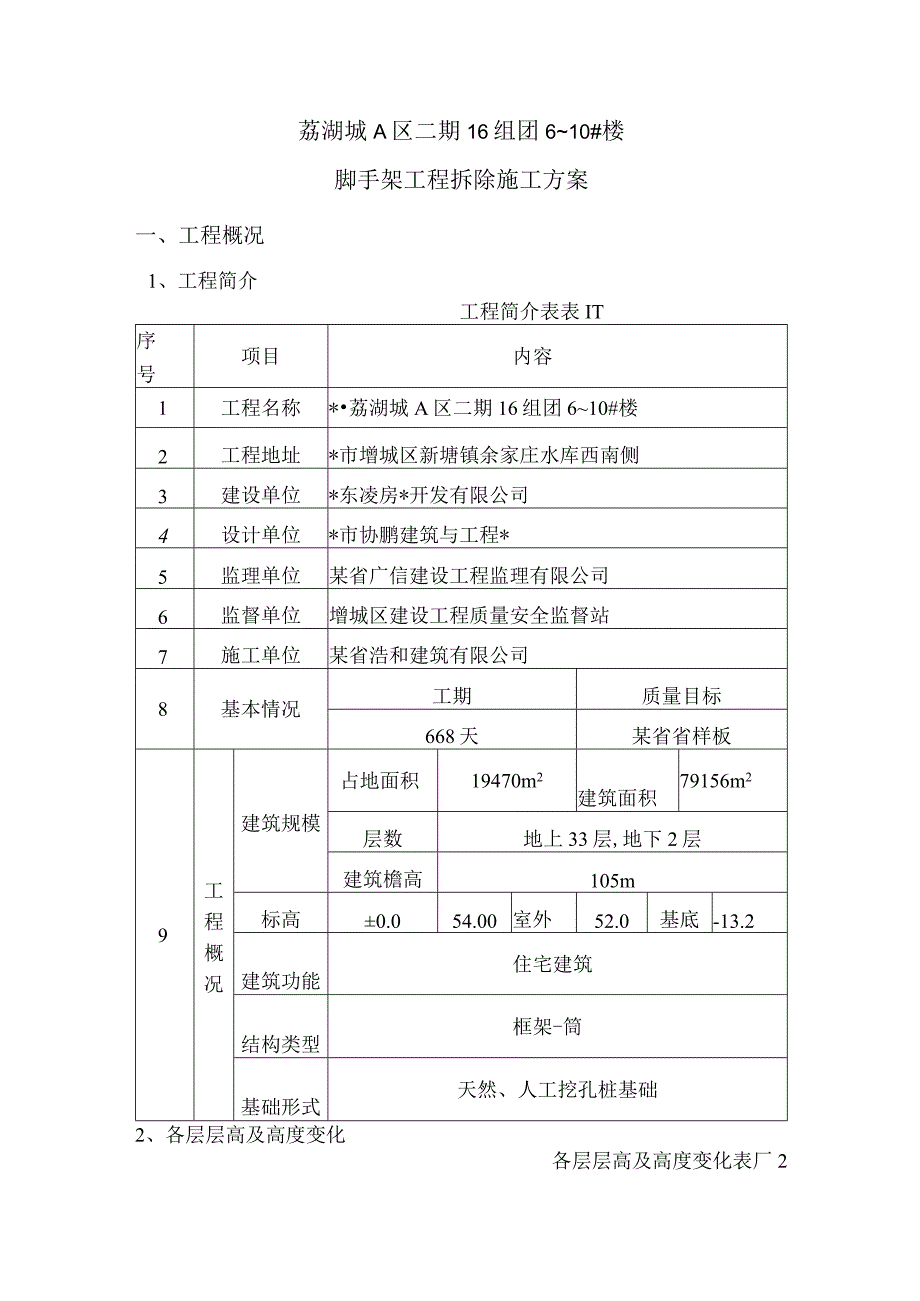

1、荔湖城A区二期16组团610#楼脚手架工程拆除施工方案一、工程概况1、工程简介工程简介表表IT序号项目内容1工程名称*荔湖城A区二期16组团610#楼2工程地址*市增城区新塘镇余家庄水库西南侧3建设单位*东凌房*开发有限公司4设计单位*市协鹏建筑与工程*5监理单位某省广信建设工程监理有限公司6监督单位增城区建设工程质量安全监督站7施工单位某省浩和建筑有限公司8基本情况工期质量目标668天某省省样板9工程概况建筑规模占地面积19470m2建筑面积79156m2层数地上33层,地下2层建筑檐高105m标高0.054.00室外52.0基底-13.2建筑功能住宅建筑结构类型框架-筒基础形式天然、人工挖

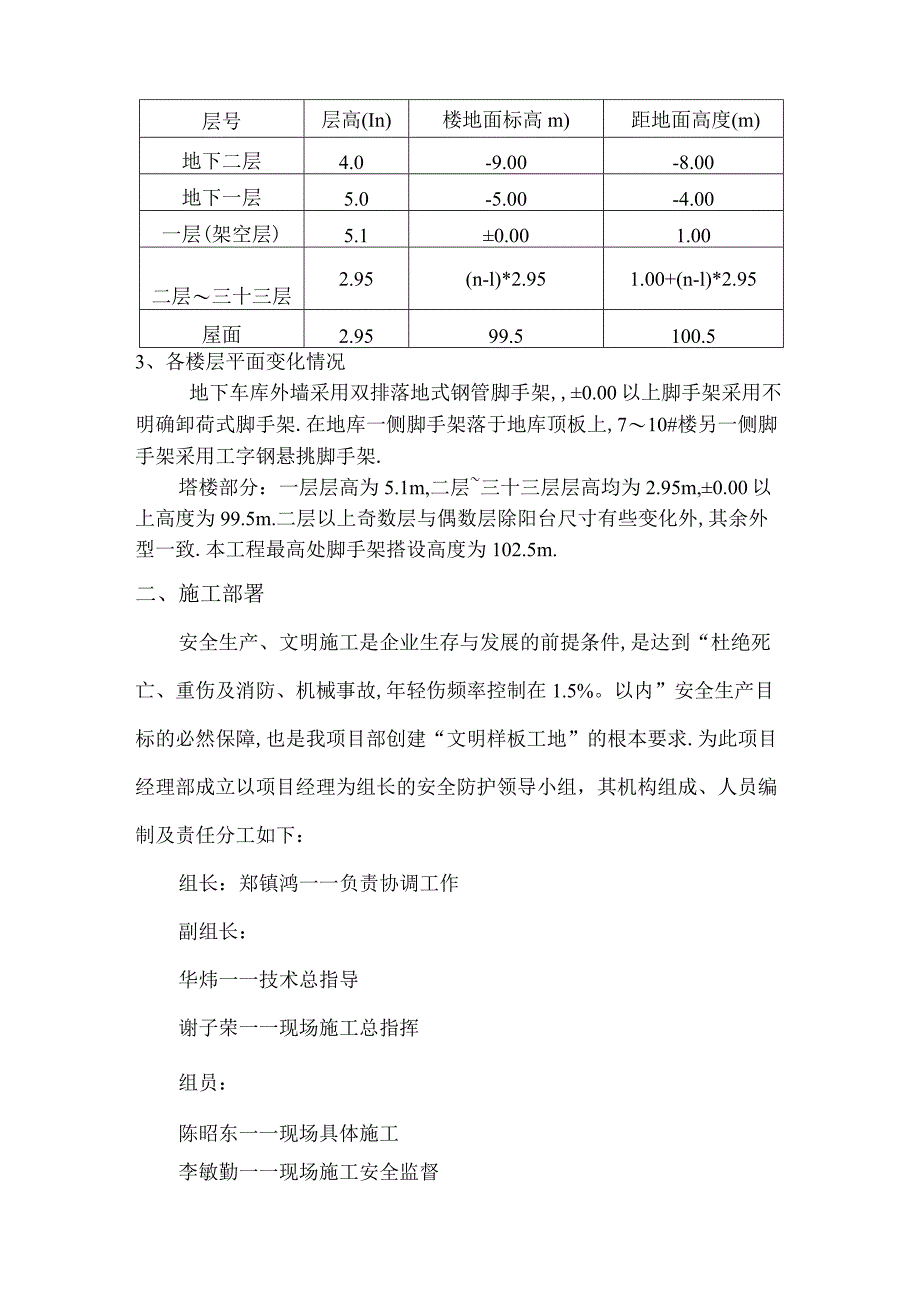

2、孔桩基础2、各层层高及高度变化各层层高及高度变化表厂2层号层高(In)楼地面标高m)距地面高度(m)地下二层4.0-9.00-8.00地下一层5.0-5.00-4.00一层(架空层)5.10.001.00二层三十三层2.95(n-l)*2.951.00+(n-l)*2.95屋面2.9599.5100.53、各楼层平面变化情况地下车库外墙采用双排落地式钢管脚手架,0.00以上脚手架采用不明确卸荷式脚手架.在地库一侧脚手架落于地库顶板上,710#楼另一侧脚手架采用工字钢悬挑脚手架.塔楼部分:一层层高为5.1m,二层三十三层层高均为2.95m,0.00以上高度为99.5m.二层以上奇数层与偶数层除阳

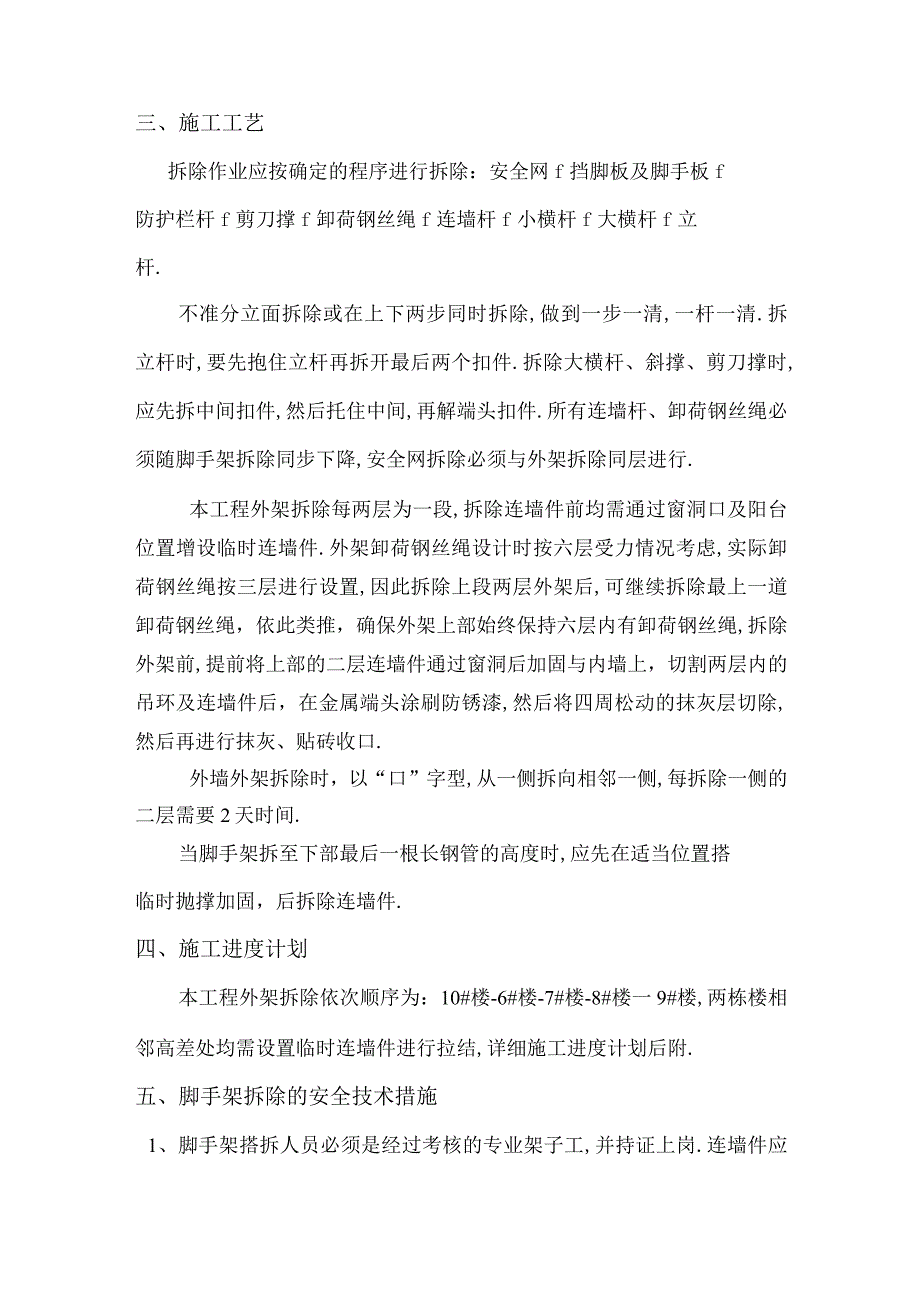

3、台尺寸有些变化外,其余外型一致.本工程最高处脚手架搭设高度为102.5m.二、施工部署安全生产、文明施工是企业生存与发展的前提条件,是达到“杜绝死亡、重伤及消防、机械事故,年轻伤频率控制在1.5%。以内”安全生产目标的必然保障,也是我项目部创建“文明样板工地”的根本要求.为此项目经理部成立以项目经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下:组长:郑镇鸿一一负责协调工作副组长:华炜一一技术总指导谢子荣一一现场施工总指挥组员:陈昭东一一现场具体施工李敏勤一一现场施工安全监督三、施工工艺拆除作业应按确定的程序进行拆除:安全网f挡脚板及脚手板f防护栏杆f剪刀撑f卸荷钢丝绳f连墙杆f

4、小横杆f大横杆f立杆.不准分立面拆除或在上下两步同时拆除,做到一步一清,一杆一清.拆立杆时,要先抱住立杆再拆开最后两个扣件.拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣件.所有连墙杆、卸荷钢丝绳必须随脚手架拆除同步下降,安全网拆除必须与外架拆除同层进行.本工程外架拆除每两层为一段,拆除连墙件前均需通过窗洞口及阳台位置增设临时连墙件.外架卸荷钢丝绳设计时按六层受力情况考虑,实际卸荷钢丝绳按三层进行设置,因此拆除上段两层外架后,可继续拆除最上一道卸荷钢丝绳,依此类推,确保外架上部始终保持六层内有卸荷钢丝绳,拆除外架前,提前将上部的二层连墙件通过窗洞后加固与内墙上,切割两层内

5、的吊环及连墙件后,在金属端头涂刷防锈漆,然后将四周松动的抹灰层切除,然后再进行抹灰、贴砖收口.外墙外架拆除时,以“口”字型,从一侧拆向相邻一侧,每拆除一侧的二层需要2天时间.当脚手架拆至下部最后一根长钢管的高度时,应先在适当位置搭临时抛撑加固,后拆除连墙件.四、施工进度计划本工程外架拆除依次顺序为:10#楼-6#楼-7#楼-8#楼一9#楼,两栋楼相邻高差处均需设置临时连墙件进行拉结,详细施工进度计划后附.五、脚手架拆除的安全技术措施1、脚手架搭拆人员必须是经过考核的专业架子工,并持证上岗.连墙件应在位于其上的全部可拆杆件都拆除之后才能拆除.2、拆架前,全面检查待拆脚手架,根据检查结果,拟订出作

6、业计划,报请批准,进行技术交底后才准备工作.3、架体拆除前,必须察看施工现场环境,包括架空线路、外脚手架、地面的设施等各类障碍物、地锚、揽风绳、连墙杆及被拆除架体各吊点、附件、电器装置情况,凡能提前拆除的尽量拆除掉.4、拆除时应划出作业区,周围设绳绑围栏或树立警示标志,地面设专人围护,禁止非作业人员进入.5、拆除时统一指挥、上下呼应、动作协调,当解开与另一人有关的扣件时必须先告诉对方并得到允许,以防坠落伤人.6、拆架时不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开.7、每天拆架下班时,不应留下隐患部位.8、拆架时严禁碰撞脚手架附近电源线,以防触电事故.9、在拆除过程中,凡松开连接的

7、杆、配件应及时拆除运走,避免误扶、误靠已松脱的杆件.拆除的杆、配件严禁向下抛掷,应吊至地面,同时做好配合协调工作,禁止单人进行拆除较重杆件等危险性作业.10、所有杆件和扣件在拆除时分离,不准在杆件上附着扣件或两杆连着送至地面.IK所有的脚手板,应自外向里竖立搬运,以防止脚手板和垃圾物从高处坠落伤人.12、拆除的零配件要装入容器内,用吊篮吊下;拆下的钢管要绑扎牢靠,双点起吊,严禁从高空抛掷.13、上架子作业人员上下均应走楼梯通道,不准攀爬架子.14、拆除架子而使用电焊气割时,派专职人员做好防火工作,配备料斗,防止火星和切割物溅落.15、六级风以上(含六级)、大雾、大雨天气时停止拆除脚手架施工.1

8、6、外架防雷设施应随外架拆除实际进度进行切割,以免遭受雷击.六、文明施工要求根据脚手架施工的特殊性,结合公司职业健康安全管理手册、程序文件,要求施工时做到:1、进入施工现场的人员必须戴好安全帽,高空作业系好安全带,穿好防滑鞋等,现场严禁吸烟.2、进入施工现场的人员要爱护场内的各种绿化设施和标识牌,不得践踏草坪、损坏花草树木、随意拆除和移动标识牌.3、严禁酗酒人员上架作业,施工操作时要求精力集中、禁止开玩笑和打闹.4、脚手架搭设人员必须是经考试合格的专业架子工,上岗人员定期体检,体检合格者方可发上岗证.凡有高血压、贫血病的、心脏病及其他不适宜高空作业者,一律不得上脚手架操作.5、运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件和钢丝要集中回收处理,应及时整理、检查,按品种、分规格堆放整齐,妥善保管.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
