《宁波中金 3月30日周报三.docx》由会员分享,可在线阅读,更多相关《宁波中金 3月30日周报三.docx(3页珍藏版)》请在第壹文秘上搜索。

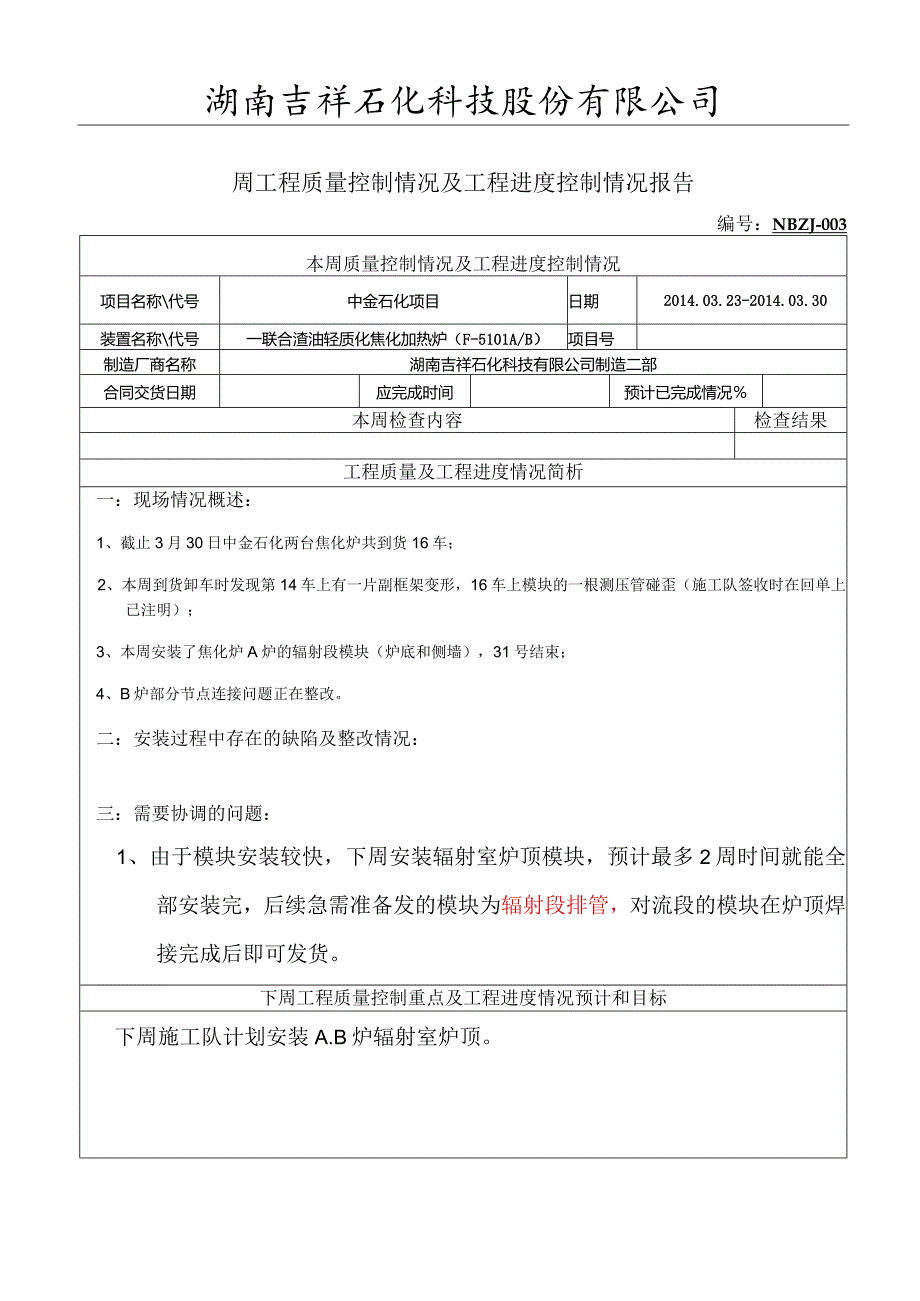

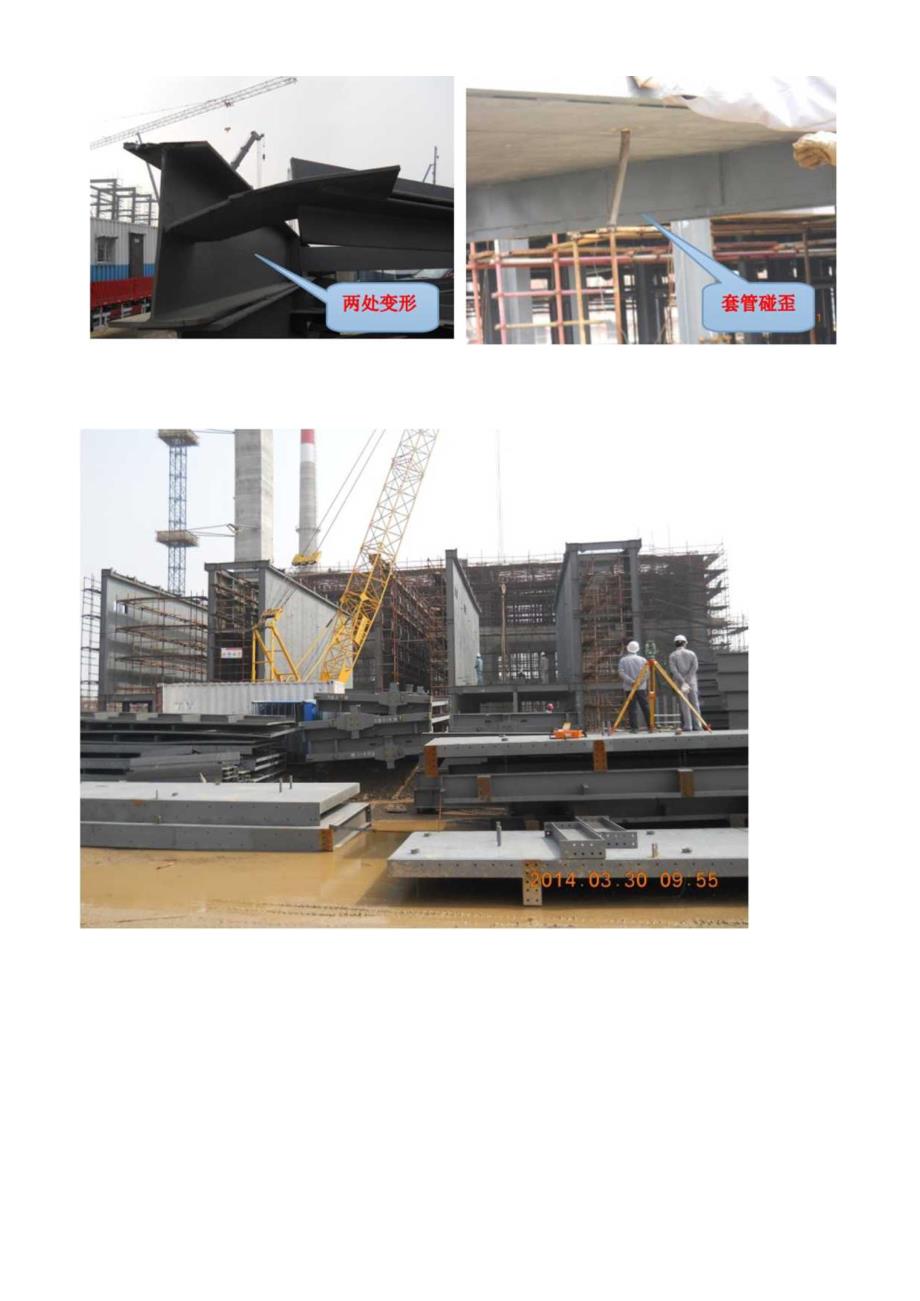

湖南吉祥石化科技股份有限公司周工程质量控制情况及工程进度控制情况报告编号:NBZJ-003本周质量控制情况及工程进度控制情况项目名称代号中金石化项目日期2014.03.23-2014.03.30装置名称代号一联合渣油轻质化焦化加热炉(F-5101A/B)项目号制造厂商名称湖南吉祥石化科技有限公司制造二部合同交货日期应完成时间预计已完成情况本周检查内容检查结果工程质量及工程进度情况简析一:现场情况概述:1、截止3月30日中金石化两台焦化炉共到货16车;2、本周到货卸车时发现第14车上有一片副框架变形,16车上模块的一根测压管碰歪(施工队签收时在回单上已注明);3、本周安装了焦化炉A炉的辐射段模块(炉底和侧墙),31号结束;4、B炉部分节点连接问题正在整改。二:安装过程中存在的缺陷及整改情况:三:需要协调的问题:1、由于模块安装较快,下周安装辐射室炉顶模块,预计最多2周时间就能全部安装完,后续急需准备发的模块为辐射段排管,对流段的模块在炉顶焊接完成后即可发货。下周工程质量控制重点及工程进度情况预计和目标下周施工队计划安装A.B炉辐射室炉顶。报告人:向伟陈晓明日期:2014年03月30日
