工期及节点工期保障措施.docx

上传人:p** 文档编号:700101 上传时间:2024-01-16 格式:DOCX 页数:6 大小:19.51KB
下载 相关 举报
工期及节点工期保障措施.docx_第1页
第1页 / 共6页
工期及节点工期保障措施.docx_第2页
第2页 / 共6页
工期及节点工期保障措施.docx_第3页
第3页 / 共6页
工期及节点工期保障措施.docx_第4页
第4页 / 共6页
工期及节点工期保障措施.docx_第5页
第5页 / 共6页
工期及节点工期保障措施.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《工期及节点工期保障措施.docx》由会员分享,可在线阅读,更多相关《工期及节点工期保障措施.docx(6页珍藏版)》请在第壹文秘上搜索。

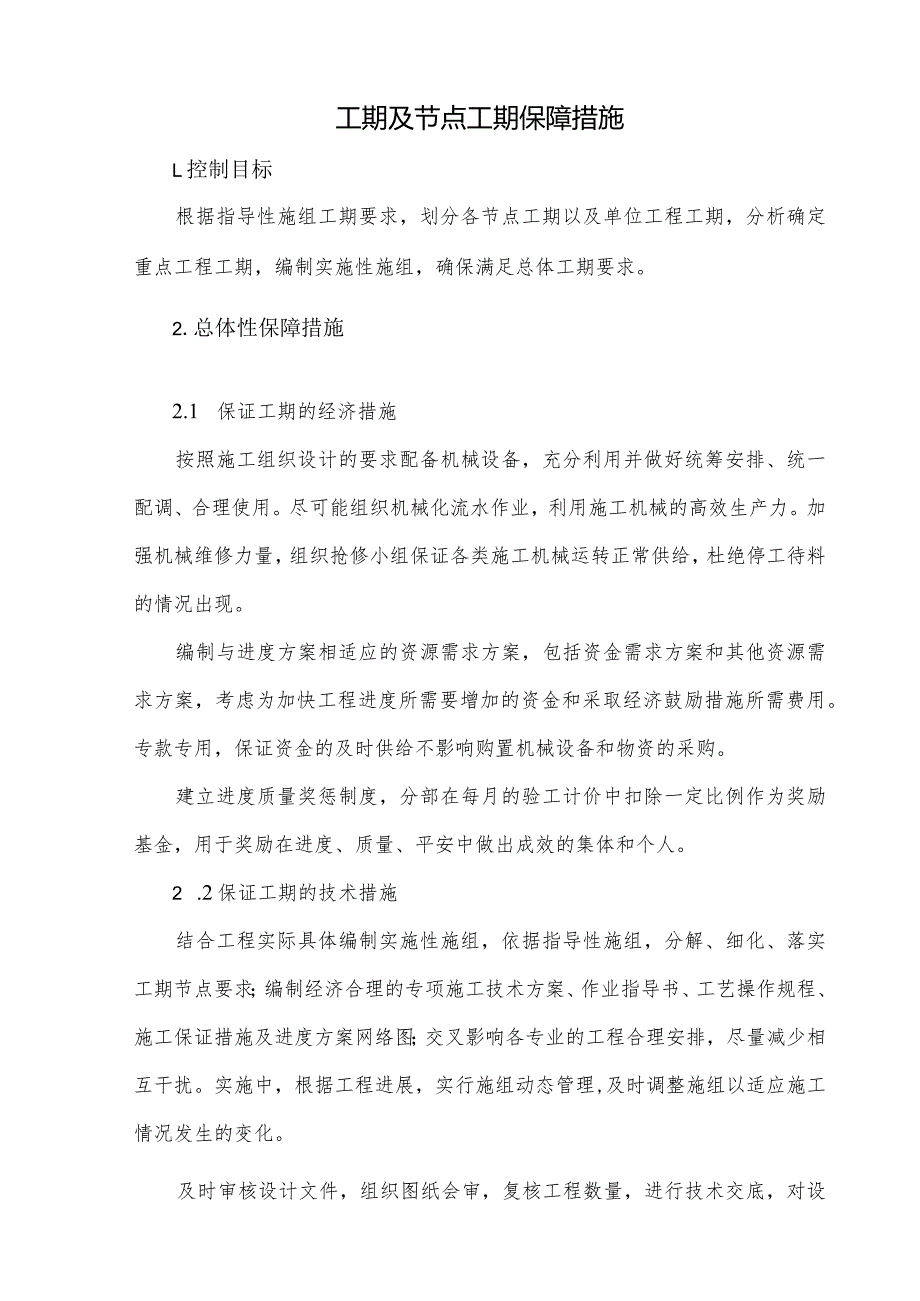

1、工期及节点工期保障措施L控制目标根据指导性施组工期要求,划分各节点工期以及单位工程工期,分析确定重点工程工期,编制实施性施组,确保满足总体工期要求。2.总体性保障措施2.1 保证工期的经济措施按照施工组织设计的要求配备机械设备,充分利用并做好统筹安排、统一配调、合理使用。尽可能组织机械化流水作业,利用施工机械的高效生产力。加强机械维修力量,组织抢修小组保证各类施工机械运转正常供给,杜绝停工待料的情况出现。编制与进度方案相适应的资源需求方案,包括资金需求方案和其他资源需求方案,考虑为加快工程进度所需要增加的资金和采取经济鼓励措施所需费用。专款专用,保证资金的及时供给不影响购置机械设备和物资的采购

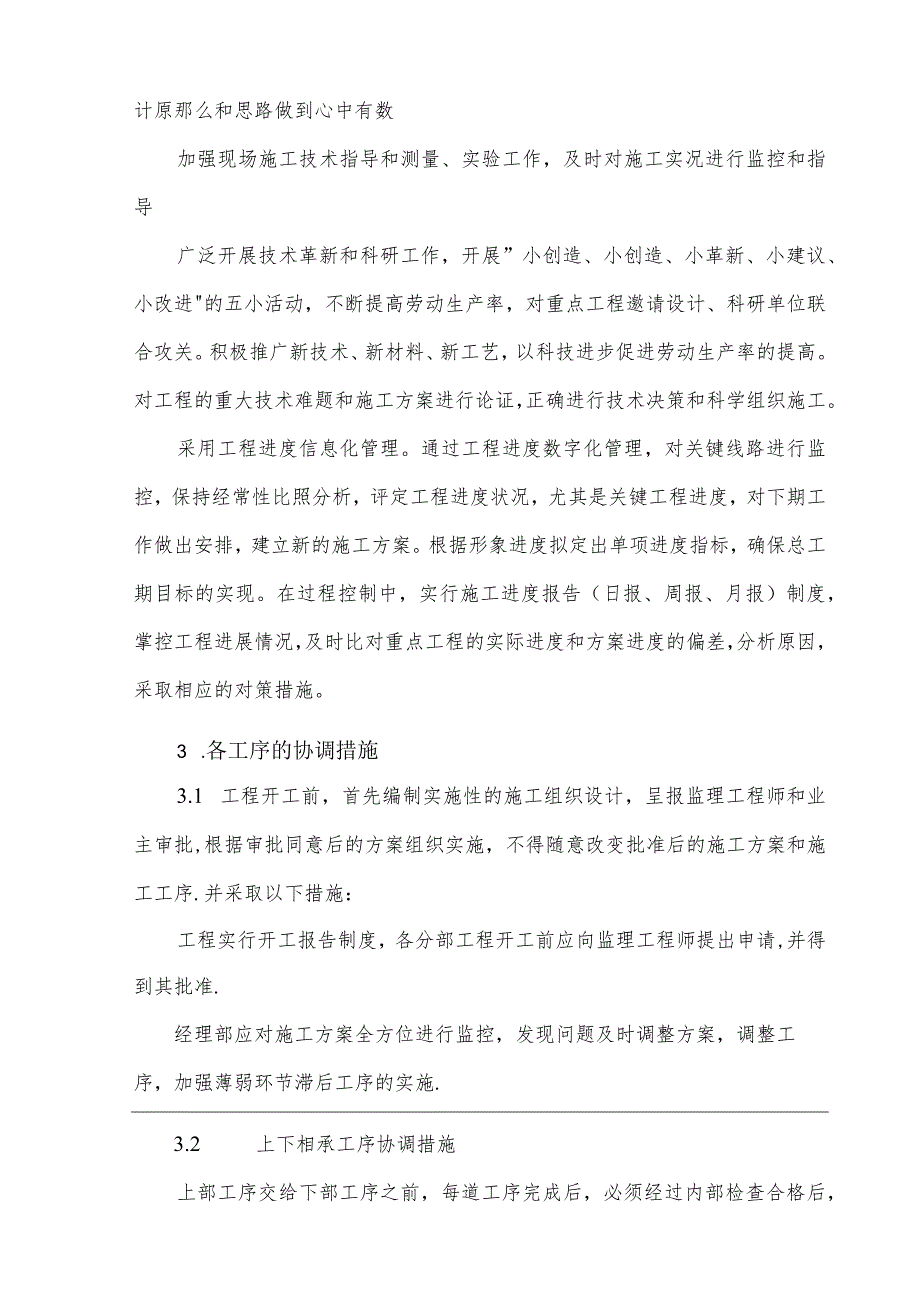

2、。建立进度质量奖惩制度,分部在每月的验工计价中扣除一定比例作为奖励基金,用于奖励在进度、质量、平安中做出成效的集体和个人。2 .2保证工期的技术措施结合工程实际具体编制实施性施组,依据指导性施组,分解、细化、落实工期节点要求;编制经济合理的专项施工技术方案、作业指导书、工艺操作规程、施工保证措施及进度方案网络图;交叉影响各专业的工程合理安排,尽量减少相互干扰。实施中,根据工程进展,实行施组动态管理,及时调整施组以适应施工情况发生的变化。及时审核设计文件,组织图纸会审,复核工程数量,进行技术交底,对设计原那么和思路做到心中有数加强现场施工技术指导和测量、实验工作,及时对施工实况进行监控和指导广泛

3、开展技术革新和科研工作,开展”小创造、小创造、小革新、小建议、小改进的五小活动,不断提高劳动生产率,对重点工程邀请设计、科研单位联合攻关。积极推广新技术、新材料、新工艺,以科技进步促进劳动生产率的提高。对工程的重大技术难题和施工方案进行论证,正确进行技术决策和科学组织施工。采用工程进度信息化管理。通过工程进度数字化管理,对关键线路进行监控,保持经常性比照分析,评定工程进度状况,尤其是关键工程进度,对下期工作做出安排,建立新的施工方案。根据形象进度拟定出单项进度指标,确保总工期目标的实现。在过程控制中,实行施工进度报告(日报、周报、月报)制度,掌控工程进展情况,及时比对重点工程的实际进度和方案进

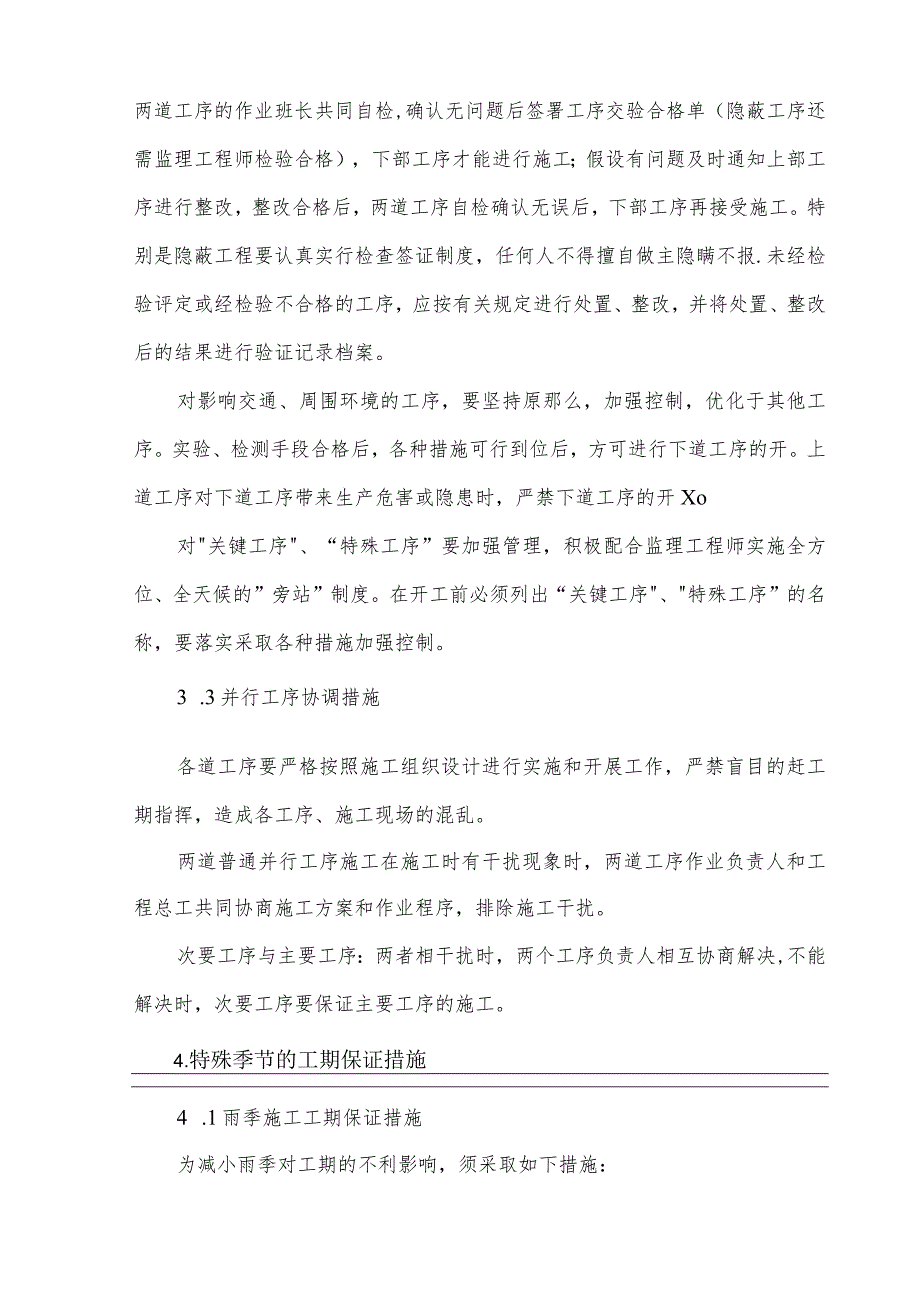

4、度的偏差,分析原因,采取相应的对策措施。3 .各工序的协调措施3.1 工程开工前,首先编制实施性的施工组织设计,呈报监理工程师和业主审批,根据审批同意后的方案组织实施,不得随意改变批准后的施工方案和施工工序.并采取以下措施:工程实行开工报告制度,各分部工程开工前应向监理工程师提出申请,并得到其批准.经理部应对施工方案全方位进行监控,发现问题及时调整方案,调整工序,加强薄弱环节滞后工序的实施.3.2 上下相承工序协调措施上部工序交给下部工序之前,每道工序完成后,必须经过内部检查合格后,两道工序的作业班长共同自检,确认无问题后签署工序交验合格单(隐蔽工序还需监理工程师检验合格),下部工序才能进行施

5、工;假设有问题及时通知上部工序进行整改,整改合格后,两道工序自检确认无误后,下部工序再接受施工。特别是隐蔽工程要认真实行检查签证制度,任何人不得擅自做主隐瞒不报.未经检验评定或经检验不合格的工序,应按有关规定进行处置、整改,并将处置、整改后的结果进行验证记录档案。对影响交通、周围环境的工序,要坚持原那么,加强控制,优化于其他工序。实验、检测手段合格后,各种措施可行到位后,方可进行下道工序的开。上道工序对下道工序带来生产危害或隐患时,严禁下道工序的开Xo对关键工序、“特殊工序”要加强管理,积极配合监理工程师实施全方位、全天候的”旁站”制度。在开工前必须列出“关键工序、特殊工序”的名称,要落实采取

6、各种措施加强控制。3 .3并行工序协调措施各道工序要严格按照施工组织设计进行实施和开展工作,严禁盲目的赶工期指挥,造成各工序、施工现场的混乱。两道普通并行工序施工在施工时有干扰现象时,两道工序作业负责人和工程总工共同协商施工方案和作业程序,排除施工干扰。次要工序与主要工序:两者相干扰时,两个工序负责人相互协商解决,不能解决时,次要工序要保证主要工序的施工。4.特殊季节的工期保证措施4 .1雨季施工工期保证措施为减小雨季对工期的不利影响,须采取如下措施:办公室调度加强对气象、气候信息的收集,提出现场措施和准备,减少雨、汛停工损失,雨后及时恢复施工。备齐备足防洪物资、排水设备,减少损失,储藏施工材

7、料,保证汛期施工连续性。做好施工现场排水措施,防止生产材料、设备和临时设施被淹。危险区施工做好防汛应急措施。加强施工便道、施工场地维护,保证物资运输,减少雨季对施工进度的影响。5 .2冬季施工工期保证措施详细制定工程防寒保温、防滑保稳、防冻害施工方案,从设施、环境上按平安度冬的要求配置、改进修建切实做好保温、防冻等平安措施。为防冻气温的突然下降,使工程免遭冻害,须在冬期前后时间,随时注意天气变化,及时采取防冻措施,预先做好各项准备工作。钢筋、骨料采取覆盖措施,防止霜、雪、雨对材料的影响。加强对混凝土的保护,完善养护措施。浆砌片石施工时,及时采用草袋覆盖。做好气象预报收听,收集气象资料,做好预防

8、工作:水循环散热,机械设备注意在停机时放水,确保设备不冻坏,保证后续施工。冬季施工必须满足冬季施工的相关规定和相关要求。6 .3夜间施工工期保证措施保证所有夜间施工人员有足够的睡眠,防止作业人员出现疲劳状态,防止发生不必要的平安、质量事故。加强夜间施工照明设施,保证现场有足够的照明。加强施工现场指挥力量,派专人统一指挥。运输车辆及其他行驶的施工机械,需谨慎行车,确保平安。通道口加强防护,并设明显警不标志。5.工期的检查与调整5.1 对进度方案进行的检查与调整应依据其实测结果。5.2 进度方案检查应按统计周期的规定进行定期检查,并应根据需要进行不定期检查。5.3 进度方案的检查应包括以下内容:(1)工作量的完成情况。(2)工作时间的执行情况。5.4 资源使用及进度的匹配情况。5.5 上次检查提出的问题处理情况。5.6 进度方案检查后应按以下内容编制进度报告:(1)进度执行情况的综合描述。(2)实际季度与方案进度的比照资料。(3)进度方案的实际问题及原因分析。(4)进度执行情况对质量、平安和本钱的等影响情况。(5)采取的措施和对未来方案进度的预测。5.7 进度方案的调整应包括以下内容:(1)工作量。(2)起止时间。(3)工作关系。(4)资源供给。(5)必要的目标调整。5.6进度方案调整后应编制新的进度方案,并及时与相关单位的部门沟通。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
