资源描述

《工程度汛专项方案.docx》由会员分享,可在线阅读,更多相关《工程度汛专项方案.docx(12页珍藏版)》请在第壹文秘上搜索。

1、1 .概述11.1. 工程概况11.2. 水文气象和工程地质11.3. 1.水文气象11. 2.2.径流11.2. 3.洪水21.2.4. 下游水位流量关系32.大坝设计度汛标准及要求32.1.大坝度汛标准32. 2.度汛前须完成的项目3大坝汛前需要完成项目工程量32. 3.施工道路布置43.度汛方案43.1. 目前工程进度情况及工程形象53.1.1. 目前工程进度情况53. 1.2.目前工程形象53. 2.施工进度计划53.2. 1.各项施工进度安排64.大坝度汛方案的实施74. 1.坝体挡水75,配备的资源74.2. 机械设备配置75. 2.劳动力资源配置76. 大坝度汛进度保证措施87.

2、 安全度汛措施98. 超标洪水应急预案98.2. 防洪准备工作108.2.生活和生产设施场区防洪度汛108.3.防洪度汛管理机构设置108.4.防洪渡汛的准备及人员安排108.5.撤退路线118.6.防洪渡汛具体施工组织措施118.7.紧急情况的处理121.概述1. 1.工程概况坛子口水库工程由大坝枢纽、泵站工程和输水建筑物组成。大坝枢纽主要建筑物包括砂面板堆石坝、左岸开敞式不设闸侧槽溢洪道、右岸取水(兼放空)建筑物等。泵站工程主要建筑物包括泵站取水管、泵房、泵站上水管及上水池等。输水建筑物包括输水隧洞和输水管道等。主要建筑物大坝为4级建筑物,其它主要建筑物溢洪道、取水口、消能防冲建筑物等为4

3、级建筑物。永久性次要建筑物为5级建筑物,临时建筑物为5级建筑物。碎面板堆石坝坝轴线方位角NE54.31o,坝顶高程890.OOIib河床段趾板基础高程827.00m,最大坝高63.0m,坝顶宽度8.0m,坝顶长度199.0m。大坝上、下游坝坡均为1:L4(综合坡比1:1.468),最大坝底厚度180.62m01.2.水文气象和工程地质1.2.1.水文气象流域属中亚热带季风湿润气候,冬无严寒,夏无酷暑,四季分明,降水较丰沛。根据桐梓气象站19512008年资料统计:多年平均气温14.9,实测最高气温37.5C(1953年8月18日),实测最低气温69C(1977年1月30日)。坛子口水库位于桐梓

4、河左岸支流水坎河下游,水库坝址位于桐梓县燎原镇大关村和官仓镇公平村交界的打老坪河段。水坎河属于长江流域赤水河水系,桐梓河左岸一级支流,全流域面积61.4kn河长16.6km。坛子口水库坝址流域面积55.7km1多年平均流量0.99s,多年平均径流量3010万11日);多年平均日照1114.6h,多年平均相对湿度79.3%,多年平均无霜期260天;多年平均风速1.8ms,多年平均瞬时最大风速12ms,实测最大瞬时风速27ms0多年平均降雨量1065.1mm最大一日暴雨量173.3mm(1972年5月27日)。主要灾害性天气有:干旱、倒春寒、暴雨、冰雹、秋绵雨、秋风、凝冻等。1.2. 2.径流径流

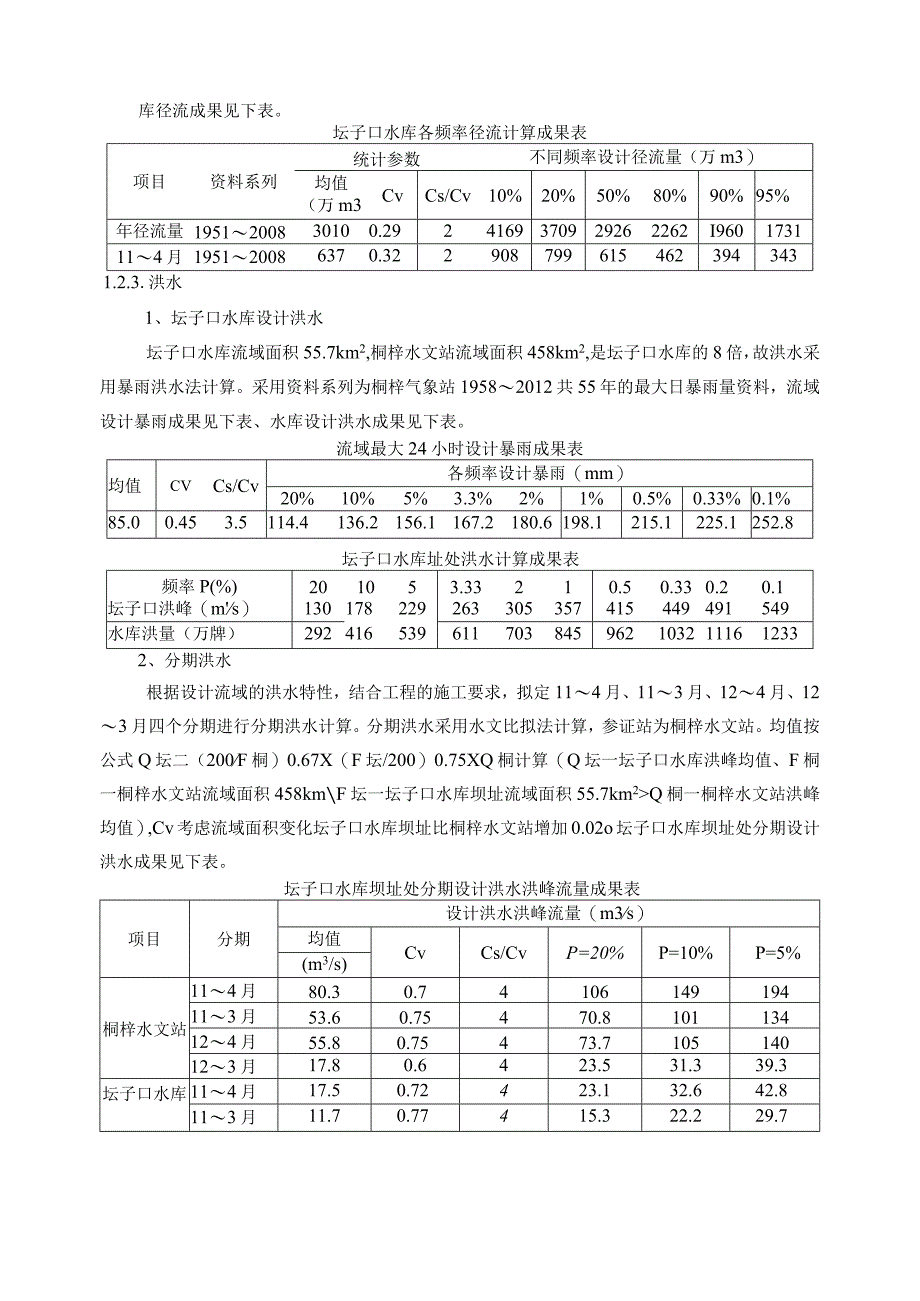

5、采用水文比拟法计算,参证站为桐梓水文站和二郎坝水文站,采用计算资料系列为1951-2008年共57水文年(桐梓水文站有1951-1978年径流系列共28年,19792008年径流系列通过桐梓水文站与二郎坝水文站年径流量建立相关关系来推求)。年内分配1951年1978年以桐梓水文站径流分配率计算(其中1979年2008年以二郎坝水文站径流分配率计算后并根据桐梓气象站降水分配率及枯流进行适当修正)。坛子口水库径流成果见下表。坛子口水库各频率径流计算成果表项目资料系列统计参数不同频率设计径流量(万m3)均值(万m3)CvCs/Cv10%20%50%80%90%95%年径流量1951200830100

6、.2924169370929262262I9601731114月195120086370.3229087996154623943431.2.3.洪水1、坛子口水库设计洪水坛子口水库流域面积55.7km2,桐梓水文站流域面积458km2,是坛子口水库的8倍,故洪水采用暴雨洪水法计算。采用资料系列为桐梓气象站19582012共55年的最大日暴雨量资料,流域设计暴雨成果见下表、水库设计洪水成果见下表。流域最大24小时设计暴雨成果表均值CVCs/Cv各频率设计暴雨(mm)20%10%5%3.3%2%1%0.5%0.33%0.1%85.00.453.5114.4136.2156.1167.2180.61

7、98.1215.1225.1252.8坛子口水库址处洪水计算成果表频率P(%)201053.33210.50.330.20.1坛子口洪峰(ms)130178229263305357415449491549水库洪量(万牌)2924165396117038459621032111612332、分期洪水根据设计流域的洪水特性,结合工程的施工要求,拟定114月、113月、124月、123月四个分期进行分期洪水计算。分期洪水采用水文比拟法计算,参证站为桐梓水文站。均值按公式Q坛二(200F桐)0.67X(F坛/200)0.75XQ桐计算(Q坛一坛子口水库洪峰均值、F桐一桐梓水文站流域面积458kmF坛一

8、坛子口水库坝址流域面积55.7km2Q桐一桐梓水文站洪峰均值),Cv考虑流域面积变化坛子口水库坝址比桐梓水文站增加0.02o坛子口水库坝址处分期设计洪水成果见下表。坛子口水库坝址处分期设计洪水洪峰流量成果表项目分期设计洪水洪峰流量(m3s)均值CvCs/CvP=20%P=10%P=5%(m3/s)桐梓水文站114月80.30.74106149194113月53.60.75470.8101134124月55.80.75473.7105140123月17.80.6423.531.339.3坛子口水库114月17.50.72423.132.642.8113月11.70.77415.322.229.7

9、124月12.10.77415.923.030.7123月3.870.6245.126.888.71.2.4.下游水位流量关系坛子口水库大坝下游水位流量关系曲线根据河道曼宁公式计算,断面为实测断面,比降参考实测枯水水面比降并结合调查的历史洪水水面比降采用5.0%。一6.8%。、糙率根据河床组成及床面特性采用0.04-0.05o坛子口水库大坝下游水位流量关系曲线成果见下表。坛子口水库大坝下游水位流量关系曲线表水位(m)834.0834.5835.0835.5836.0836.5流量流s)03.5418.947.788.9143水位(m)837.0837.5838.0838.5839.0839.5

10、流量(m7s)2112933874986217532.大坝设计度汛标准及要求2. 1.大坝度汛标准根据设计要求及提供的度汛标准,坛子口水库为小(1)型水库,最大坝高63.Om,水库大坝临时挡水断面可填筑到861.00m高程时,相应拦洪库容仅188.0万nA小于1000万一,结合下游保护对象情况,度汛洪水标准取相应洪水重现期的下限。根据水利水电工程施工组织设计规范SL303-2004,本水库大坝施工期的临时度汛洪水标准取20年一遇(P=5%)洪水,相应的入库洪峰流量Q5%=229s汛期入库洪峰流量229m7s,设计坝前度汛水位859.35m0相应的挡水高程为861m02.2.度汛前须完成的项目大

11、坝汛前需要完成项目工程量结合现场实际,依据目前施工图纸,大坝工程汛期需完成项目及主要工程量如下表:序号施工项目工程量单位备注1趾板混凝土浇筑1500?2反向排水设施1项3大坝挂网喷锚1180m34大坝基础开挖验收1项5上游粉煤灰铺盖5940n?6上游土石渣盖重10380m37挤压边墙1500m38垫层料76009过渡料1000010主堆料290000m311特殊垫层料1574n2.3.施工道路布置上下游围堰填筑料、坝基出渣及回填不同上坝料的交通运输均由临时公路完成,根据施工运输强度要求及施工现场实际情况布置如下:(1)上下游围堰粘土料,土料场通过2#临时公路至上下游围堰;(2)上下游碎石料主要

12、用导流洞和坝体开挖的弃料填筑;(3)坝基础开挖出渣主要通过2#临时公路运往2#弃渣场;(4)坝体填筑料(827861高程)主要通过2#临时公路运输。根据坝址地形条件和坝基开挖的位置情况,由于大坝建基面比河床低,河床基坑开挖道路在基坑下游开挖坡面上根据实际情况迂回布置。道路布置示意图上下游围堰粘土填筑土料班+2#临时公路fE下游围堰;坝基开挖坝基弃料一A2#临时公路一2#弃渣场;坝体回填料石料场一2#临时公路f大坝(861高程以下)3. 度汛方案根据水库枢纽的特点,其度汛方式为大坝临时断面挡水+导流(取水兼放空)隧洞泄洪。根据工程施工进度计划,本水库大坝在枯季4个月内大坝临时断面可填筑到861.

13、OOm高程。导流隧洞进口底板高程841.00m,是大坝施工期唯一的泄水建筑物,本工程大坝施工期度汛采用大坝临时断面挡水+导流隧洞泄洪的度汛方案。根据上述大坝施工期的度汛方案和设计导流隧洞的结构尺寸,经调洪计算,在坝前水位达到859.35In时,入库洪峰流量22911)3s对应的库水位不再上涨,导流隧洞下泄洪水流量9L3i117s,过水流速10.88ms.设计坝前度汛水位859.35m,相应拦洪库容188万凌。度汛洪水分流计算成果表设计坝前度汛水位:859.35m设计入库洪峰流量:229.0m3s(P=5%)设计下泄洪水流量:91.3m(P=5%),相应下游水位:836.02m项目单位导流隧洞断面尺寸mBH=3.03.5断面面积nr9.74底板高程m841.00中心高程m842.75孔流系数2.4淹没系数1计算公式Q=OAW2gZ过水流量m3s91.3过水流速m/s9.373.2. 目前工程进度情况及工程形象3.2.1. 目前工程进度情况截止2015年11月水库枢纽完成土石方开挖约16.6万m:混凝土240011?,钢筋制按180t,具体部位完成工程量如下:(1)导流洞:完成土石方明挖5405m石方洞挖约5010r113,混凝土2400m,锚杆约530根,洞内和边坡喷混凝土约375m3,钢筋制安180to(2)大坝工程:完成

展开阅读全文
