平塘至天峨高速公路建设进展周报(汇总)0925.docx

上传人:p** 文档编号:700405 上传时间:2024-01-16 格式:DOCX 页数:22 大小:52.64KB
下载 相关 举报
平塘至天峨高速公路建设进展周报(汇总)0925.docx_第1页
第1页 / 共22页
平塘至天峨高速公路建设进展周报(汇总)0925.docx_第2页
第2页 / 共22页
平塘至天峨高速公路建设进展周报(汇总)0925.docx_第3页
第3页 / 共22页
平塘至天峨高速公路建设进展周报(汇总)0925.docx_第4页
第4页 / 共22页
平塘至天峨高速公路建设进展周报(汇总)0925.docx_第5页
第5页 / 共22页
平塘至天峨高速公路建设进展周报(汇总)0925.docx_第6页
第6页 / 共22页
平塘至天峨高速公路建设进展周报(汇总)0925.docx_第7页
第7页 / 共22页
平塘至天峨高速公路建设进展周报(汇总)0925.docx_第8页
第8页 / 共22页
平塘至天峨高速公路建设进展周报(汇总)0925.docx_第9页
第9页 / 共22页
平塘至天峨高速公路建设进展周报(汇总)0925.docx_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《平塘至天峨高速公路建设进展周报(汇总)0925.docx》由会员分享,可在线阅读,更多相关《平塘至天峨高速公路建设进展周报(汇总)0925.docx(22页珍藏版)》请在第壹文秘上搜索。

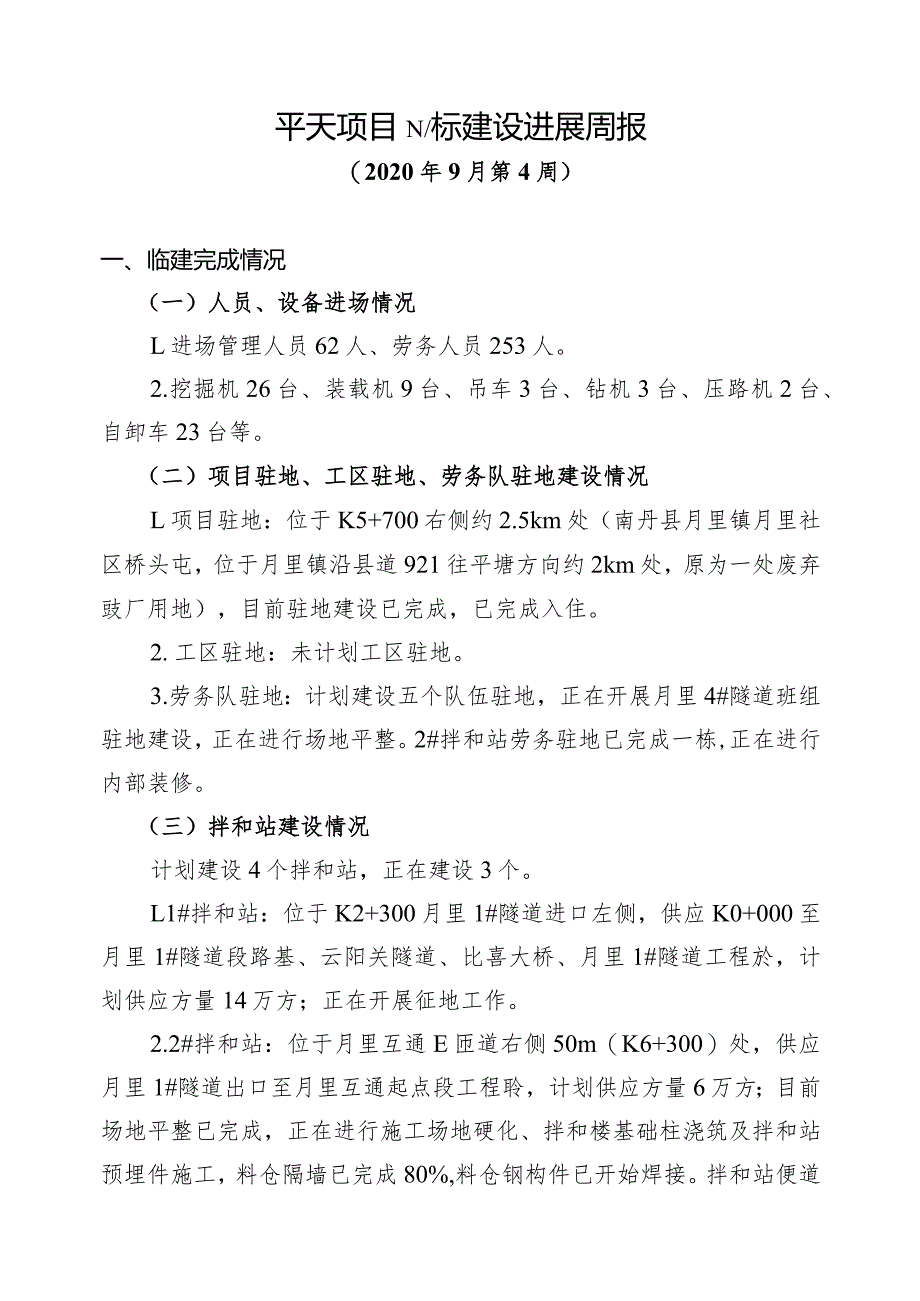

1、平天项目N/标建设进展周报(2020年9月第4周)一、临建完成情况(一)人员、设备进场情况L进场管理人员62人、劳务人员253人。2.挖掘机26台、装载机9台、吊车3台、钻机3台、压路机2台、自卸车23台等。(二)项目驻地、工区驻地、劳务队驻地建设情况L项目驻地:位于K5+700右侧约2.5km处(南丹县月里镇月里社区桥头屯,位于月里镇沿县道921往平塘方向约2km处,原为一处废弃豉厂用地),目前驻地建设已完成,已完成入住。2.工区驻地:未计划工区驻地。3.劳务队驻地:计划建设五个队伍驻地,正在开展月里4#隧道班组驻地建设,正在进行场地平整。2#拌和站劳务驻地已完成一栋,正在进行内部装修。(三

2、)拌和站建设情况计划建设4个拌和站,正在建设3个。L1#拌和站:位于K2+300月里1#隧道进口左侧,供应K0+000至月里1#隧道段路基、云阳关隧道、比喜大桥、月里1#隧道工程於,计划供应方量14万方;正在开展征地工作。2.2#拌和站:位于月里互通E匝道右侧50m(K6+300)处,供应月里1#隧道出口至月里互通起点段工程聆,计划供应方量6万方;目前场地平整已完成,正在进行施工场地硬化、拌和楼基础柱浇筑及拌和站预埋件施工,料仓隔墙已完成80%,料仓钢构件已开始焊接。拌和站便道已完成,拌和站修建完成后进行硬化。3.3#拌和站:位于K9+960右侧20Om处,供应月里互通起点至月里3#隧道终点段

3、工程於,计划供应方量17万方;正在进行场地平整工作。4.4#拌和站:位于K14+500左侧300m处,供应月里3#隧道终点至月里4#隧道终点段工程碎,计划供应方量19万方;正在进行场地平整工作。(四)钢筋加工场建设情况计划建设5个钢筋加工场,正在建设3个。1.1#钢筋加工场:位于K2+300月里1#隧道进口右侧,负责云阳关隧道、比喜大桥、月里1#隧道及路基钢筋、钢材加工;正在开展征地工作。2.2#钢筋加工场:位于K4+250主线内,负责全线路基、桥梁及1#梁场预制T梁钢筋加工,待主线路基开挖至路槽标高后开始建设。3.3#钢筋加工场:位于K5+800左侧,负责全线路基工程、涵洞及桥梁工程钢筋、钢

4、材加工;目前场地平整已完成,正在进行场地硬化及轨道基础施工、立柱基础完成28个。4.4#钢筋加工场:位于K13+300主线内,负责全线路基、桥梁、隧道及2#梁场预制T梁钢筋、钢材加工;待主线路基开挖至路槽标高后开始建设。5.5#钢筋加工场:位于月里4#隧道进口右侧,负责月里4#隧道及路基工程钢筋、钢材加工;正在进行场地平整工作。(五)小型构件预制场建设情况计划建设1个小型构件预制场,正在建设1个。1、1#小型构件预制场:位于月里互通E匝道右侧50m(K6+300)处,负责全线(含隧道)小型预制构件,目前场地平整已完成,工棚骨架已焊接完成。(六)试验室建设情况位于项目驻地左侧,主体楼房建设情况,

5、已进场能够满足施工需要的设备情况,完成标定及验收情况:试验室主体建设已完成,其中切割室,力学室,水泥室,集料室,水泥室,水泥混凝土室,比表面积室,土工室,化学室,沥青室,沥青混合料室,试验设备已安装完成,外检室已具备外检条件,正准备开始仪器调试校准验收,及授权工作,留样室,样品室,办公室,主任办公室,会议室,岗位职责已上墙,工作职责已上墙,操作规程已上墙,试验人员组织框架图,试验组织机构图已上墙,其中标养室正在建筑中,减水剂、速凝剂、粉煤灰、水泥、砂、碎石、水于2020年9月22日已送至广西交通科学研究院(贵州分院)委托检验,并委托做4个配合比(C20校、C25碎、C25喷射於、C30杜)o(

6、七)便道建设情况L纵向便道:计划主便道17.68km,完成加宽4.85km,校硬化Okm,完成新建Okm,杜硬化Okm。其中(1)加固加宽县道长度:O米,(2)加固加宽村屯、林场等水泥路:。米,(3)加固加宽村屯、林场等土路:4850米,(4)新修便道:。米,新修便桥:O米。(5)新增临时用地征地:2000平方米(3亩)。2.横向便道:计划支便道5.74km,完成加宽1.5km,杜硬化Okm,完成新建Okm,舲硬化Okm。其中(1)加固加宽县道长度:0米,(2)加固加宽村屯、林场等水泥路:。米,(3)加固加宽村屯、林场等土路:0米,(4)新修便道:1500米,新修便桥:0米。(5)新增临时用地

7、征地:6750平方米(I(M亩)o(八)自采料场建设情况L计划取石点:位于月里服务区红线内,计划采80万方,取芯试验情况。2.石场加工点:1#料场:位于月里1#隧道进口右侧,负责1#拌和站;2#料场:位于K9+400左侧20Om处,负责2#、3#拌和站;3#料场:位于K14+200左侧IoOm处,负责4#拌和站;单个料场设备配置有生料仓、头破69机、料场配备颗式破碎机1台、反击式破碎机2台、除泥设备1套、圆锥式破碎机1台、水车1台、筛分设备1套、防(除)尘设备1套、砂机1台,监控系统1套。场地设置4个临时存料仓、4个成品堆料区、1个生料堆放区和2个废料堆放区。设置1个成品料进出口和2个生料进出

8、口。目前设备还未进场。二、征地开展情况红线图交付15.635km,共计1332亩,K2+200-K5+500段挖沟完成3.3km(单侧),K0+330-K1+450段量地247亩,K3+600-K5+590段量地172亩,K5600-K6+650段量地93亩,K8+500-K9900段量地358亩,K12+500-K14+500段量地210亩,共计量地1080亩,交付用地1080亩。1、项目驻地(含拌和站、钢筋加工场、炸药库等)是否占用林地、耕地,手续办理情况,已交付用地情况:未占用林地、耕地、临时用地手续已完成,已交付用地;2、施工便道是否占用林地、耕地,手续办理情况,已交付用地情况:占用部

9、分林地、耕地,临时用地手续已完成,已交付用地;3、表土剥离存放点手续办理情况,已交付用地情况:未占用林地、耕地、临时用地手续已完成,已交付用地;4、弃土场手续办理情况、已交付用地情况:弃土场用地手续正在办理,未交付用地;5、取土、石场手续办理情况,已交付用地情况:取石场为红线内用地,未设置取土场。三、用电开展情况L电力队伍进场情况:电力施工队伍主要管理人员已经进场,劳务队已进场施工。2 .永临结合用电开展情况:1OkV专线正在施工中,孔桩已经挖到50棵左右,35kv由2标负责施工,现已在施工、计划工期3个月。3 .各工点用电接入情况:项目部已经通电、拌和站计划10月中旬搭火通电。四、主体工程开

10、展情况L路基工程:K0+315-K1+365段路基清表7000m2,K6+650-K6+700段路基清表完成2000m2,K5800-K5900段路基清表完成400Om2。4 .桥梁工程:无3.隧道工程:月里4#隧道进口左右洞洞门开挖完成,月里明挖隧道土石方开挖1500Om3。五、存在问题及解决方式1、征拆补偿标准问题:目前红线测量工作已经开始,但是地方的征地拆迁补偿标准尚未出台,对征拆工作造成了一定影响。2、月里互通及服务区的拆迁问题:我合同段月里互通、月里服务区的当地饮用水水管、饮用及灌溉水池较多,由于征地拆迁标准未定,拆迁后的饮用灌溉水源问题未解决,当地村民不同意拆迁。3、全线通信光缆及

11、农网问题:目前光缆和农网的线路拆迁改移工作尚未开始,该问题对我部重要工点月里互通和月里服务区的土石方施工影响较大。4、图纸问题:除月里互通、月里连接线以及K13+240-K14+560等段落外,其余路基土石方横断面图未收到,影响已量测红线段落的路基土石方工程施工。5、大井养蜂场问题:在目前完成红线征测的段落中,位于上稿村大井屯的(K13+230-K14+568段)路基红线内有当地村民的养蜂场共计26箱,村民按照每年两季的蜂蛹产值和马蜂价值估算,对该养蜂场报损补偿费用约200万元。已上报至南丹县政府及指挥部,专家对该养蜂场价值评估已完成,正在进行下一步协调处理。六、下一周工作计划目标1、1#、3

12、#、4#拌和站场地平整完成,2#拌和站主机安装,料仓硬化3个;2、1#、3#、5#钢筋房场地平整完成,3#钢筋房安装型钢立柱;3、料场开始场地平整;4、K0+330-K1+390挖方完成2000m3,月里互通挖方完成5000m3,月里服务区挖方完成IOoom3;5、KIO+000-K12+205段红线征地完成;6、月里服务区清表完成60亩;7、月里1#、2#隧道边仰坡开挖,月里明挖隧道100OOm3。平塘至天峨高速公路Nol合同段2020年9月24日平天项目N.2标建设进展周报(2020年9月第4周)一、人员、设备进场情况L项目部管理人员本周进场3人,合计51人;协作队伍本周进场31人,合计1

13、66人。2.挖掘机本周进场3台,合计26台;装载机本周进场0台,合计5台;自卸车本周进场8台,合计18台;潜孔钻本周进场0台,合计1台。二、临时设施完成情况(一)项目驻地、劳务队驻地建设情况1 .项目驻地:项目部场地硬化本周完成5%,累计完成90%;项目部板房搭设本周完成0%,累计完成90%;项目部装修本周完成20%,累计完成90%;项目部绿化本周完成20%,累计完成70%;项目部排水沟本周完成30%,累计完成80%。2 .劳务队驻地:月里6号隧道出口驻地场地平整基本完成;拉堡村隧道出口、邦里隧道进口驻地完成征地。(二)拌合站建设情况3 划建设4个拌合站,正在建设3个。1.1#拌合站:位于Kl

14、6+500左侧IoOOm,供应月里#5隧道、月里6号隧道进口工程於,计划供应方量11万方;本周场地平整完成。2.2#拌合站:位于K19+000右侧400m,供应月里6#隧道出、拉堡1号特大桥拉堡2号大桥、预制场工程於,计划供应方量20万方;本周场地平整完成,正在硬化进场及场内道路。3.3#拌合站:位于K23+000右侧200m,供应拉堡村隧道、拉堡3号、拉堡4号大桥工程碎,计划供应方量11万方;本周继续平整场地。4.4#拌合站本周征地完成,挖掘机已经进场,准备平整场地。(三)钢筋加工场建设情况计划建设2个钢筋加工场,正在建设1个。1.1#钢筋加工场:位于2号拌和站内,供应月里5号、6号隧道,拉

15、堡1#、2#、3#、4#大桥、预制场钢筋,计划供应7万吨;正在开展平整场地建设。目前设备进场2个水泥罐。本周场地平整完成,正在硬化进场及场内道路。2.2#钢筋加工场:本周征地完成,挖掘机已经进场,准备平整场地。(四)试验室建设情况试验室位于项目部内,已经完成了试验室的房屋主体结构施工,月底安装设备及设备调试和标定等工作。(五)便道建设情况1 .进场便道:全长22.5Km,全部加宽Im,本周已经完成6Km累计完成18Kmo2 .纵向主便道:全长20.3Km,本周完成加宽3km,累计完成18.6km,硅硬化0km;本周完成新建0km,累计完成0.5km,舲硬化Okm。其中(1)加固加宽县道长度:。米,(2)加固加宽村屯、林场等水泥路:0米,(3)加固加宽村屯、林场等土路:18600米,(4)新修便道:本周完成。米,累计完成500米;新修便桥:O米。(5)新增临时用地征地:本周完成0平方米(0亩),累计完成52800平方米(79.1亩)。3.1#主便道:全长4.967Km,本周完成路基0.8Km,累计完成3km,校硬化Okm。其中(1)加固加宽县道长度:O米,(2)加固加宽村屯、林场等水泥路:O米,(3)加固加宽村屯、林场等土路:。米,(4)新修便道:本周完成800米;新修便桥:O米。(

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 自然科学论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
