(技术交底)35#楼屋面防水交底.docx

上传人:p** 文档编号:701750 上传时间:2024-01-18 格式:DOCX 页数:8 大小:126.22KB
下载 相关 举报
(技术交底)35#楼屋面防水交底.docx_第1页
第1页 / 共8页
(技术交底)35#楼屋面防水交底.docx_第2页
第2页 / 共8页
(技术交底)35#楼屋面防水交底.docx_第3页
第3页 / 共8页
(技术交底)35#楼屋面防水交底.docx_第4页
第4页 / 共8页
(技术交底)35#楼屋面防水交底.docx_第5页
第5页 / 共8页
(技术交底)35#楼屋面防水交底.docx_第6页
第6页 / 共8页
(技术交底)35#楼屋面防水交底.docx_第7页
第7页 / 共8页
(技术交底)35#楼屋面防水交底.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

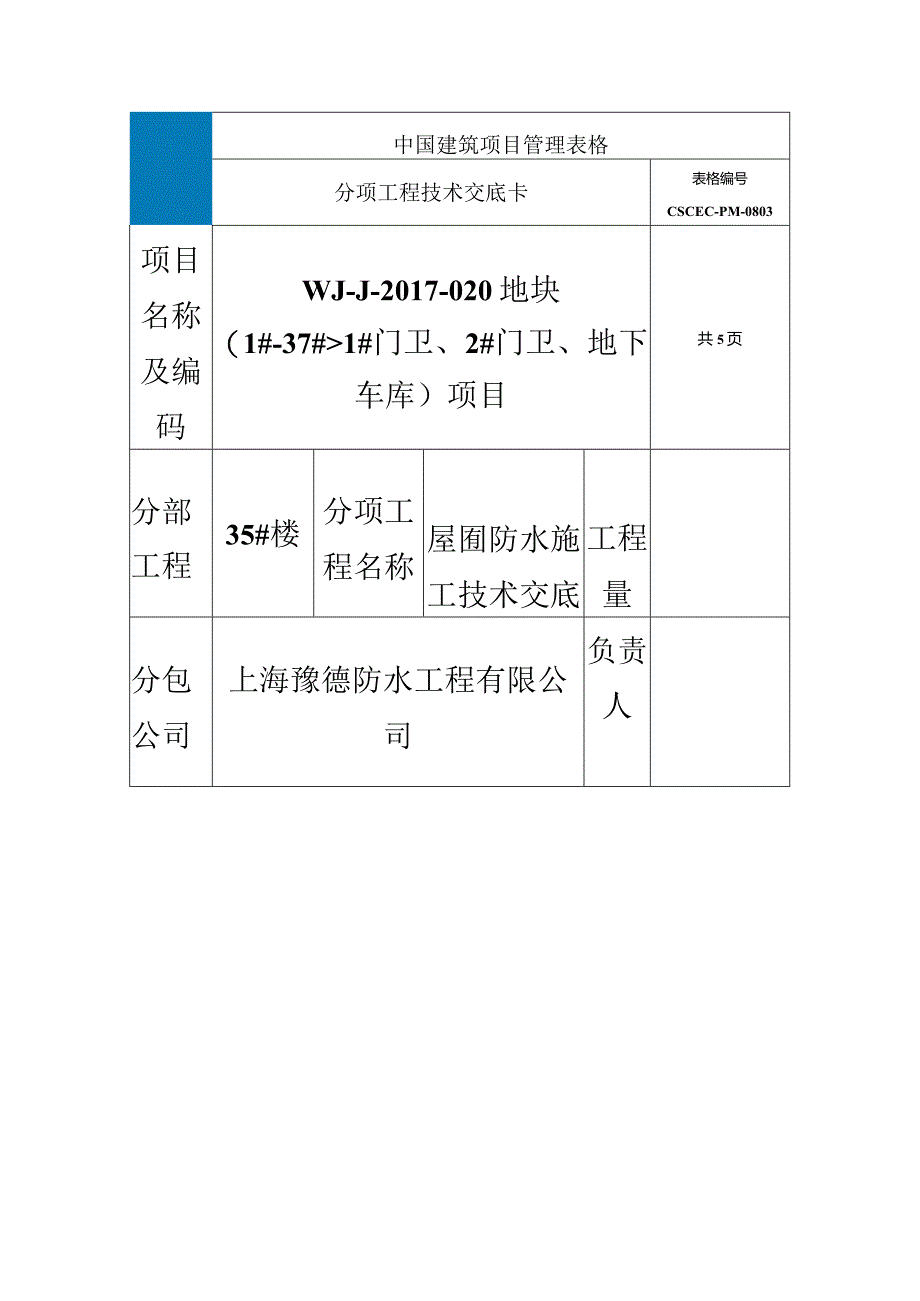

《(技术交底)35#楼屋面防水交底.docx》由会员分享,可在线阅读,更多相关《(技术交底)35#楼屋面防水交底.docx(8页珍藏版)》请在第壹文秘上搜索。

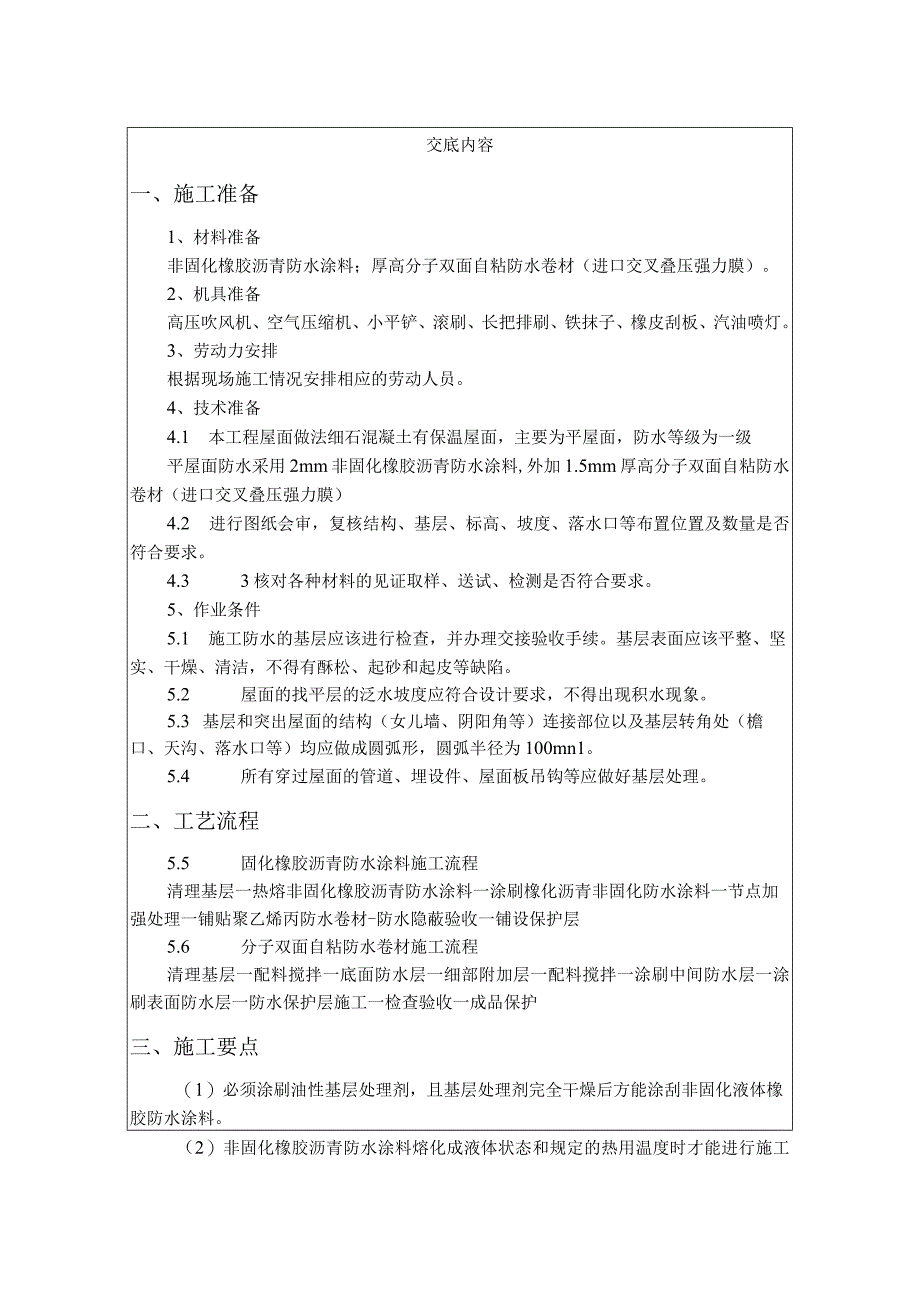

1、(技术交底)35#楼屋面防水交底中国建筑项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码WJ-J-2017-020地块(1#-37#1#门卫、2#门卫、地下车库)项目共5页分部工程35#楼分项工程名称屋囿防水施工技术交底工程量分包公司上海豫德防水工程有限公司负责人交底内容一、施工准备1、材料准备非固化橡胶沥青防水涂料;厚高分子双面自粘防水卷材(进口交叉叠压强力膜)。2、机具准备高压吹风机、空气压缩机、小平铲、滚刷、长把排刷、铁抹子、橡皮刮板、汽油喷灯。3、劳动力安排根据现场施工情况安排相应的劳动人员。4、技术准备4.1 本工程屋面做法细石混凝土有保温屋面,主要为平

2、屋面,防水等级为一级平屋面防水采用2mm非固化橡胶沥青防水涂料,外加1.5mm厚高分子双面自粘防水卷材(进口交叉叠压强力膜)4.2 进行图纸会审,复核结构、基层、标高、坡度、落水口等布置位置及数量是否符合要求。4.3 3核对各种材料的见证取样、送试、检测是否符合要求。5、作业条件5.1 施工防水的基层应该进行检查,并办理交接验收手续。基层表面应该平整、坚实、干燥、清洁,不得有酥松、起砂和起皮等缺陷。5.2 屋面的找平层的泛水坡度应符合设计要求,不得出现积水现象。5.3 基层和突出屋面的结构(女儿墙、阴阳角等)连接部位以及基层转角处(檐口、天沟、落水口等)均应做成圆弧形,圆弧半径为100mn1。

3、5.4 所有穿过屋面的管道、埋设件、屋面板吊钩等应做好基层处理。二、工艺流程5.5 固化橡胶沥青防水涂料施工流程清理基层一热熔非固化橡胶沥青防水涂料一涂刷橡化沥青非固化防水涂料一节点加强处理一铺贴聚乙烯丙防水卷材-防水隐蔽验收一铺设保护层5.6 分子双面自粘防水卷材施工流程清理基层一配料搅拌一底面防水层一细部附加层一配料搅拌一涂刷中间防水层一涂刷表面防水层一防水保护层施工一检查验收一成品保护三、施工要点(1)必须涂刷油性基层处理剂,且基层处理剂完全干燥后方能涂刮非固化液体橡胶防水涂料。(2)非固化橡胶沥青防水涂料熔化成液体状态和规定的热用温度时才能进行施工作业。(3)刮涂非固化槽胶沥青防水涂料

4、的同时滚铺防水卷材,注意卷材搭接边的粘接效果。(4)施工防水层之前,必须将各种管道及预埋件安装固定好,以避免在防水层施工好后,打洞凿孔,破坏防水层,留下渗漏隐患。(5)宽幅防水卷材铺贴时,在卷材收口处应临时密封(可用胶带或加厚水泥砂浆密封),以防止立墙收头处水份过快散失。(6)保证施工搭接宽度,相邻两排卷材的短边接头应相互错开1/3副宽以上相邻卷材间搭接长度不得小于IOomnb附加层施工要严格按照规范进行施工。(7)在侧墙上铺贴卷材时,可在边角部位辅以适当的固定措施。(8)在施工中卷材部位受到污染,可用干净的湿布等清洁卷材(9)先铺设排水比较集中的部位(如排水天沟等处)按标高由低向高的顺序铺设

5、(如下图)。(e)卷材配置示或图()fflBt5一示JB(10)卷材搭接缝施工在热熔粘结搭接缝前,先将下一层卷材表面的隔离层用喷灯熔化,具体操作,由持喷灯的工人用抹子当挡板沿搭接线向后移动,喷灯火焰随挡板一起移动,喷灯应紧靠挡板,距离卷材约50IOomm。(如下图)。接缝熔焊粘结后再用火焰及抹子在接缝边缘上均匀地加热抹压一遍卷材的搭接宽度为长、短边均不小于100mm,搭接缝的边缘以溢出热熔的改性沥青为宜,然后用喷灯均匀热熔卷材搭接缝用小抹子把边抹好(如下图)。(11)铺贴平面和立面连接部位的卷材在铺平面与立面相连的卷材,应先铺贴平面,然后由下向上铺贴,并使卷材紧贴阴角,不应空鼓。立面墙上防水层

6、应满粘。(12)屋面女儿墙防水施工女儿墙防水层施工时,应先铺贴平面,然后由下向上铺贴,使卷材紧贴阴角,不能空鼓(阴阳角做附加层)。在女儿墙上满粘卷材,粘贴要牢固,女儿墙防水卷材采用水泥钉与压条相结合的固定方式收口,然后用密封膏封严。屋面泛水、女儿墙防水构造图(13)几种落水口防水做法-R*SWV-h-,的3种M四、应注意的事项1高空作业人员应穿软底鞋,必须时系安全带。2、使用的机具应事先严格检查。如有不安全之处,应及时修理。3、无女儿墙的平屋面周边应设置有两道横杆的安全防护栏,其栏杆高度为60Omm和1200mm;坡屋面的边口,可利用施工外脚手架,否则,应搭设挑脚手架防护,其栏杆高度不应低于1

7、500mm,并加设安全网防护。五、成品保护1、作业人员应严格保护已做好的防水层,在工程为接受验收合格以前,任何非施工人员不得进入施工现场,以免损坏防水层。2、下水口要防止杂物堵塞,确保排水畅通。3、存放材料地点和施工现场必须通风良好,存料、施工现场严禁烟火。4、防水层验收合格后,应及时进行保护层施工,施工时必须防止施工机具如手推车或铁锹损坏防水层。5、施工中若有局部防水层破坏,应及时采取相应的补强措施,以确保防水层的质量。6、整个防水涂膜施工完后,应有自然养护的时间。JS复合防水涂料最低养护时间需要72h(即3天)。7、避免人为的因素破坏防水涂料的完整性,保证其防水效果,新规范规定“在涂膜实干

8、前,不得在防水层上进行其他施工作业,涂膜防水屋面上不得直接堆放物品。8、施工温度宜在5C35C,雨或大风天气不得施工。六、安全文明措施1)作业人员进入施工现场必须戴好安全帽,严禁赤脚、光膀子、穿拖鞋上班;2)各种进场材料、机具要按平面布置,整齐堆放安置,做好边设备加工边废料清理工作,并在明显处设操作规程牌;3)现场附近不得有火源或焊接作业,操作者不得吸烟;4)现场应有禁火标志,并配备灭火器,五级风以上天气不得施工;5)严禁酒后作业,进入现场必须正确佩戴安全帽;6)对施工现场各种防护装置和安全标志不得随意挪动或拆除;7)严格执行操作规,不得违章作业,不得冒险蛮干;8)所有进场人员,在上岗前由项目

9、安全部进行岗前培训,明确创现场文明窗口的意识;9)做好现场安全、文明施工、技术交底工作;七、针对性交底:1、防水材料的规格、品种必须符合设计及施工规范要求;2、屋面防水施工必须严格按照施工方案进行;施工结束后作闭水试验。3、禁止酒后作业;4、细部处理及节点施工均严格按照图纸和技术交底施工;5、严禁在无栏杆的支撑梁上行走、站立;6、严禁往外侧乱抛杂物;7、严禁违章作业。会质量安全环保筌时间时间时间栏编制审核签发时间时间时间接底人注:交底卡由现场管理工程师负责拟定,与施工计划安排相配套,交底卡中的安全、质量要求应分别经项目部质量、安全负责人会签,项目部生产经理对技术交底进行审核,再由项目部总工程师负责签发。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
