2022年一建机电实务考前精练几页纸(补考考点).docx

上传人:p** 文档编号:702578 上传时间:2024-01-18 格式:DOCX 页数:22 大小:110.96KB
下载 相关 举报
2022年一建机电实务考前精练几页纸(补考考点).docx_第1页
第1页 / 共22页
2022年一建机电实务考前精练几页纸(补考考点).docx_第2页
第2页 / 共22页
2022年一建机电实务考前精练几页纸(补考考点).docx_第3页
第3页 / 共22页
2022年一建机电实务考前精练几页纸(补考考点).docx_第4页
第4页 / 共22页
2022年一建机电实务考前精练几页纸(补考考点).docx_第5页
第5页 / 共22页
2022年一建机电实务考前精练几页纸(补考考点).docx_第6页
第6页 / 共22页
2022年一建机电实务考前精练几页纸(补考考点).docx_第7页
第7页 / 共22页
2022年一建机电实务考前精练几页纸(补考考点).docx_第8页
第8页 / 共22页
2022年一建机电实务考前精练几页纸(补考考点).docx_第9页
第9页 / 共22页
2022年一建机电实务考前精练几页纸(补考考点).docx_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2022年一建机电实务考前精练几页纸(补考考点).docx》由会员分享,可在线阅读,更多相关《2022年一建机电实务考前精练几页纸(补考考点).docx(22页珍藏版)》请在第壹文秘上搜索。

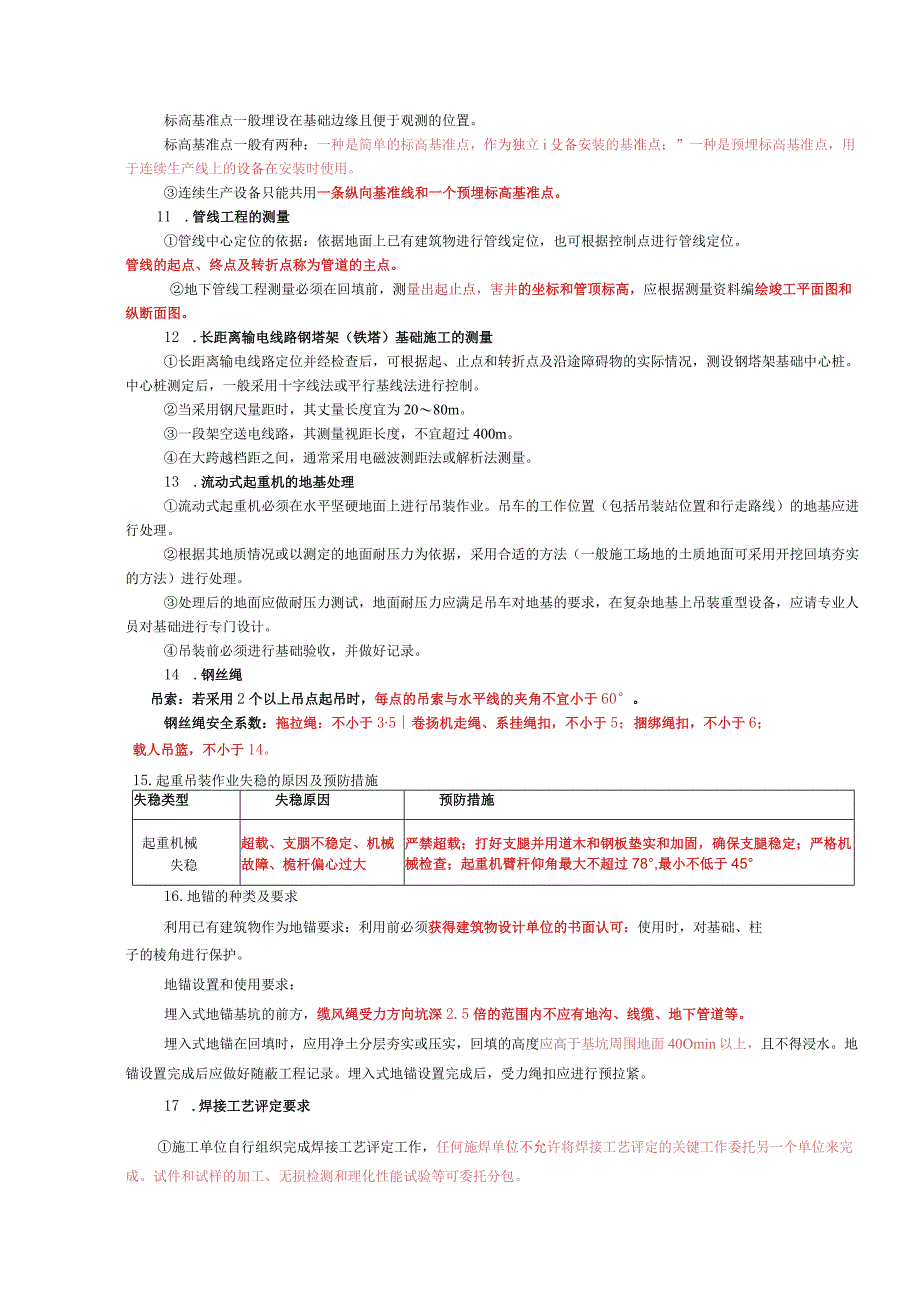

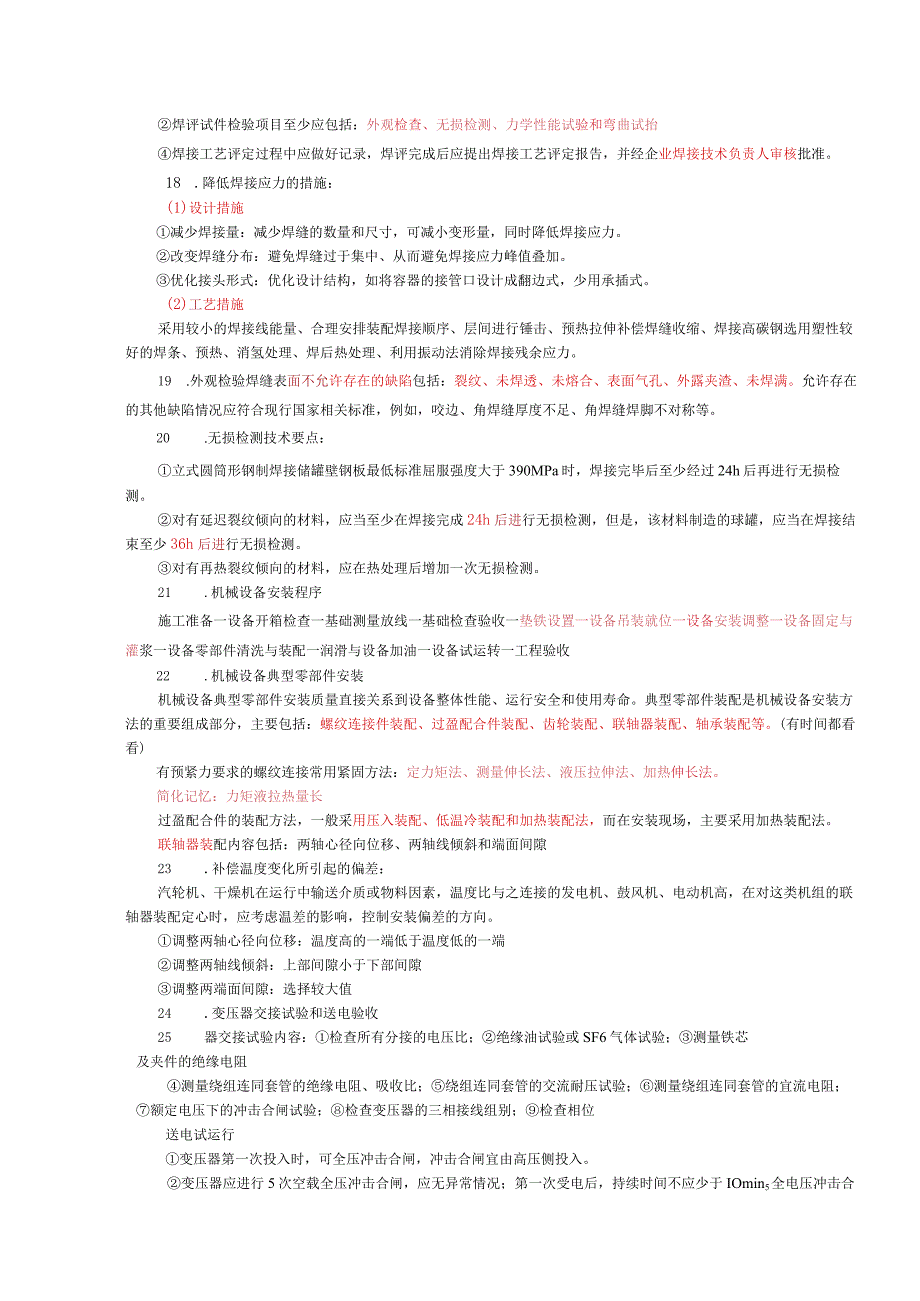

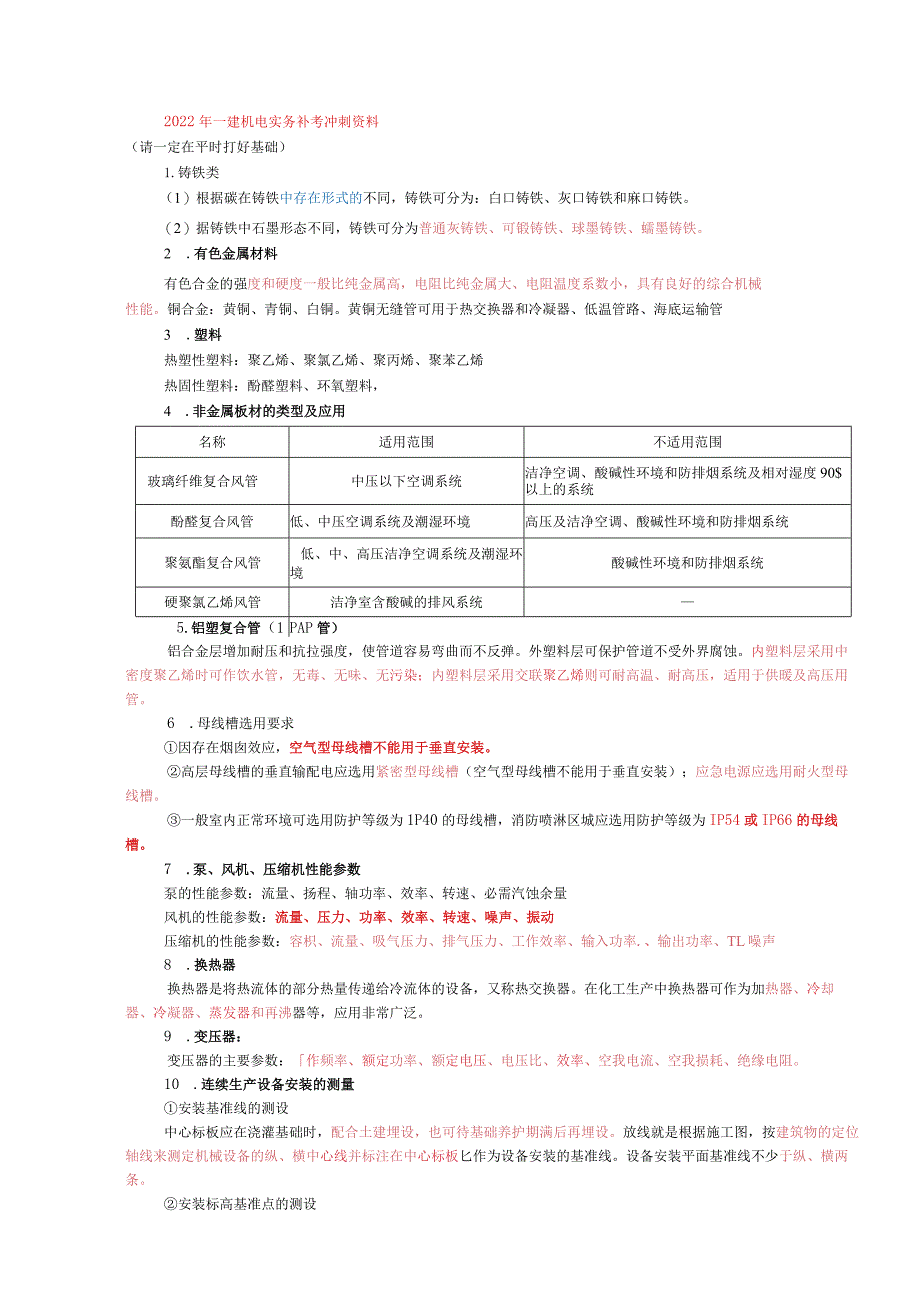

1、2022年一建机电实务补考冲刺资料(请一定在平时打好基础)1.铸铁类(1)根据碳在铸铁中存在形式的不同,铸铁可分为:白口铸铁、灰口铸铁和麻口铸铁。(2)据铸铁中石墨形态不同,铸铁可分为普通灰铸铁、可锻铸铁、球墨铸铁、蠕墨铸铁。2 .有色金属材料有色合金的强度和硬度一般比纯金属高,电阻比纯金属大、电阻温度系数小,具有良好的综合机械性能。铜合金:黄铜、青铜、白铜。黄铜无缝管可用于热交换器和冷凝器、低温管路、海底运输管3 .塑料热塑性塑料:聚乙烯、聚氯乙烯、聚丙烯、聚苯乙烯热固性塑料:酚醛塑料、环氧塑料,4 .非金属板材的类型及应用名称适用范围不适用范围玻璃纤维复合风管中压以下空调系统洁净空调、酸碱

2、性环境和防排烟系统及相对湿度90$以上的系统酚醛复合风管低、中压空调系统及潮湿环境高压及洁净空调、酸碱性环境和防排烟系统聚氨酯复合风管低、中、高压洁净空调系统及潮湿环境酸碱性环境和防排烟系统硬聚氯乙烯风管洁净室含酸碱的排风系统5.铝塑复合管(1PAP管)铝合金层增加耐压和抗拉强度,使管道容易弯曲而不反弹。外塑料层可保护管道不受外界腐蚀。内塑料层采用中密度聚乙烯时可作饮水管,无毒、无味、无污染;内塑料层采用交联聚乙烯则可耐高温、耐高压,适用于供暖及高压用管。6 .母线槽选用要求因存在烟囱效应,空气型母线槽不能用于垂直安装。高层母线槽的垂直输配电应选用紧密型母线槽(空气型母线槽不能用于垂直安装);

3、应急电源应选用耐火型母线槽。一般室内正常环境可选用防护等级为1P40的母线槽,消防喷淋区城应选用防护等级为IP54或IP66的母线槽。7 .泵、风机、压缩机性能参数泵的性能参数:流量、扬程、轴功率、效率、转速、必需汽蚀余量风机的性能参数:流量、压力、功率、效率、转速、噪声、振动压缩机的性能参数:容枳、流量、吸气压力、排气压力、工作效率、输入功率.、输出功率、TL噪声8 .换热器换热器是将热流体的部分热量传递给冷流体的设备,又称热交换器。在化工生产中换热器可作为加热器、冷却器、冷凝器、蒸发器和再沸器等,应用非常广泛。9 .变压器:变压器的主要参数:作频率、额定功率、额定电压、电压比、效率、空我电

4、流、空我损耗、绝缘电阻。10 .连续生产设备安装的测量安装基准线的测设中心标板应在浇灌基础时,配合土建埋设,也可待基础养护期满后再埋设。放线就是根据施工图,按建筑物的定位轴线来测定机械设备的纵、横中心线并标注在中心标板匕作为设备安装的基准线。设备安装平面基准线不少于纵、横两条。安装标高基准点的测设标高基准点一般埋设在基础边缘且便于观测的位置。标高基准点一般有两种:一种是简单的标高基准点,作为独立i殳备安装的基准点;”一种是预埋标高基准点,用于连续生产线上的设备在安装时使用。连续生产设备只能共用一条纵向基准线和一个预埋标高基准点。11 .管线工程的测量管线中心定位的依据:依据地面上已有建筑物进行

5、管线定位,也可根据控制点进行管线定位。管线的起点、终点及转折点称为管道的主点。地下管线工程测量必须在回填前,测量出起止点,害井的坐标和管顶标高,应根据测量资料编绘竣工平面图和纵断面图。12 .长距离输电线路钢塔架(铁塔)基础施工的测量长距离输电线路定位并经检查后,可根据起、止点和转折点及沿途障碍物的实际情况,测设钢塔架基础中心桩。中心桩测定后,一般采用十字线法或平行基线法进行控制。当采用钢尺量距时,其丈量长度宜为2080m。一段架空送电线路,其测量视距长度,不宜超过400m。在大跨越档距之间,通常采用电磁波测距法或解析法测量。13 .流动式起重机的地基处理流动式起重机必须在水平坚硬地面上进行吊

6、装作业。吊车的工作位置(包括吊装站位置和行走路线)的地基应进行处理。根据其地质情况或以测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。吊装前必须进行基础验收,并做好记录。14 .钢丝绳吊索:若采用2个以上吊点起吊时,每点的吊索与水平线的夹角不宜小于60。钢丝绳安全系数:拖拉绳:不小于35卷扬机走绳、系挂绳扣,不小于5;捆绑绳扣,不小于6;载人吊篮,不小于14。15.起重吊装作业失稳的原因及预防措施失稳类型失稳原因预防措施起重机

7、械失稳超载、支胭不稳定、机械故障、桅杆偏心过大严禁超载;打好支腿并用道木和钢板垫实和加固,确保支腿稳定;严格机械检查;起重机臂杆仰角最大不超过78,最小不低于4516.地锚的种类及要求利用已有建筑物作为地锚要求:利用前必须获得建筑物设计单位的书面认可:使用时,对基础、柱子的棱角进行保护。地锚设置和使用要求:埋入式地锚基坑的前方,缆风绳受力方向坑深2.5倍的范围内不应有地沟、线缆、地下管道等。埋入式地锚在回填时,应用净土分层夯实或压实,回填的高度应高于基坑周围地面40Omin以上,且不得浸水。地锚设置完成后应做好随蔽工程记录。埋入式地锚设置完成后,受力绳扣应进行预拉紧。17 .焊接工艺评定要求施

8、工单位自行组织完成焊接工艺评定工作,任何施焊单位不允许将焊接工艺评定的关键工作委托另一个单位来完成。试件和试样的加工、无损检测和理化性能试验等可委托分包。焊评试件检验项目至少应包括:外观检查、无损检测、力学性能试验和弯曲试抬焊接工艺评定过程中应做好记录,焊评完成后应提出焊接工艺评定报告,并经企业焊接技术负责人审核批准。18 .降低焊接应力的措施:(1)设计措施减少焊接量:减少焊缝的数量和尺寸,可减小变形量,同时降低焊接应力。改变焊缝分布:避免焊缝过于集中、从而避免焊接应力峰值叠加。优化接头形式:优化设计结构,如将容器的接管口设计成翻边式,少用承插式。(2)工艺措施采用较小的焊接线能量、合理安排

9、装配焊接顺序、层间进行锤击、预热拉伸补偿焊缝收缩、焊接高碳钢选用塑性较好的焊条、预热、消氢处理、焊后热处理、利用振动法消除焊接残余应力。19 .外观检验焊缝表面不允许存在的缺陷包括:裂纹、未焊透、未熔合、表面气孔、外露夹渣、未焊满。允许存在的其他缺陷情况应符合现行国家相关标准,例如,咬边、角焊缝厚度不足、角焊缝焊脚不对称等。20 .无损检测技术要点:立式圆筒形钢制焊接储罐壁钢板最低标准屈服强度大于390MPa时,焊接完毕后至少经过24h后再进行无损检测。对有延迟裂纹倾向的材料,应当至少在焊接完成24h后进行无损检测,但是,该材料制造的球罐,应当在焊接结束至少36h后进行无损检测。对有再热裂纹倾

10、向的材料,应在热处理后增加一次无损检测。21 .机械设备安装程序施工准备一设备开箱检查一基础测量放线一基础检查验收一垫铁设置一设备吊装就位一设备安装调整一设备固定与灌浆一设备零部件清洗与装配一润滑与设备加油一设备试运转一工程验收22 .机械设备典型零部件安装机械设备典型零部件安装质量直接关系到设备整体性能、运行安全和使用寿命。典型零部件装配是机械设备安装方法的重要组成部分,主要包括:螺纹连接件装配、过盈配合件装配、齿轮装配、联轴器装配、轴承装配等。(有时间都看看)有预紧力要求的螺纹连接常用紧固方法:定力矩法、测量伸长法、液压拉伸法、加热伸长法。简化记忆:力矩液拉热量长过盈配合件的装配方法,一般

11、采用压入装配、低温冷装配和加热装配法,而在安装现场,主要采用加热装配法。联轴器装配内容包括:两轴心径向位移、两轴线倾斜和端面间隙23 .补偿温度变化所引起的偏差:汽轮机、干燥机在运行中输送介质或物料因素,温度比与之连接的发电机、鼓风机、电动机高,在对这类机组的联轴器装配定心时,应考虑温差的影响,控制安装偏差的方向。调整两轴心径向位移:温度高的一端低于温度低的一端调整两轴线倾斜:上部间隙小于下部间隙调整两端面间隙:选择较大值24 .变压器交接试验和送电验收25 器交接试验内容:检查所有分接的电压比;绝缘油试验或SF6气体试验;测量铁芯及夹件的绝缘电阻测量绕组连同套管的绝缘电阻、吸收比;绕组连同套

12、管的交流耐压试验;测量绕组连同套管的宜流电阻;额定电压下的冲击合闸试验;检查变压器的三相接线组别;检查相位送电试运行变压器第一次投入时,可全压冲击合闸,冲击合闸宜由高压侧投入。变压器应进行5次空载全压冲击合闸,应无异常情况;第一次受电后,持续时间不应少于IOmin5全电压冲击合闸时,励磁涌流不应引起保护装置的误动作。变压器空载运行24h,无异常情况,方可投入负荷运行。25.架空线路导线连接要求:每根导线在每一个档距内只准有一个接头,但在跨越公路、河流、铁路、重要建筑物、电力线和通信线等处,导线和避雷线均不得有接头。不同材料、不同截面或不同捻回方向的导线连接,只能在杆上跳线内连接。1 接头处的机

13、械强度不低于导线自身强度的90%。电阻不超过同长度导线电阻的L2倍。耐张杆、分支杆等处的跳线连接,可以采用T形线架和并沟线夹连接。架空线的压接方法:钳压连接、液压连接和爆压连接。线路试验(1)测量绝缘子和线路的绝缘电阻:每片悬式绝缘子的绝缘电阻值,不应低于300MQ;35kV及以下的支柱绝缘子的绝缘电阻值,不应低于500MQ;采用2500V兆欧表测量绝缘子的绝缘电阻值,可按同批产品数量的10%抽查;棒式绝缘子不进行此项试验。(2)测量35KV以上线路的工频参数;(3)检查线路各相两侧的相位应一致;(4)冲击合闸试验(在额定电压下对空载线路的冲击合闸试验,应进行3次);(5)测量杆塔的接地电阻值

14、;(6)导线接头测试。电压降法:正常的导线接头两端的电压降,一般不超过同样长度导线的电压降的1.2倍。温度法:红外线测温仪,可距被测点一定距离外进行测温,通过导线接头温度的测量,来检验接头的连接质量。26 .电缆沟或隧道内电缆敷设的要求(1)电力电缆和控制电缆不应配置在同一层支架上。(2)控制电缆在普通支架上,不宜超过1层;桥架上不宜超过3层。(3)高低压电力电缆、强电与弱电控制电缆应按顺序分层配置,一般情况宜由上而下配置(4)交流三芯电力电缆,在普通支吊架上不宜超过1层,桥架上不宜超过2层。(5)交流单芯电力电缆,应布置在同侧支架上,当按紧贴的正三角形排列时,应每隔Im用绑带扎牢。27 .电

15、缆敷设电缆封端应严密,并根据要求做绝缘试验。6kV以上的电缆,应做交流耐压和直流泄漏试验;IkV以下的电缆用兆欧表测试绝缘电阻,并做好记录。28 .不同电压等级输电线路的接闪线设置:50OkV及以上送电线路,全线装设双接闪线,且输电线路愈高,保护角愈小。22033OkV线路,全线装设双接闪线。杆塔上接闪线对导线的保护角为2030。IlOkV线路一般沿全线装设接闪线,在雷电特别强烈地区采用双接闪线。在少雷区或运行经验证明雷活动轻微地区,可不沿线架设接闪线,但杆塔仍应逐基础接地。29 .防静电接地装置的要求设备、机组、储罐、管道等的防静电接地线,应单独与接地体或接地干线相连,除并列管道外不得互相串联接地。防静电接地线的安装,应与设备、机组、储罐等固定接地端子或螺栓连接,连接螺栓不应小于MlO,并有防松装置和涂以电力复合脂。容量为50m3及以上的储罐,其接地点不应少于两处,且接地点的间距不应大于30m,并应在罐体底部周围对称与接地体相连,接地体应连接成环形的闭合回路

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 薪酬管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
