COP95砌筑工程作业指导书(天选打工人).docx

上传人:p** 文档编号:705186 上传时间:2024-01-18 格式:DOCX 页数:3 大小:20.70KB
下载 相关 举报
COP95砌筑工程作业指导书(天选打工人).docx_第1页
第1页 / 共3页
COP95砌筑工程作业指导书(天选打工人).docx_第2页
第2页 / 共3页
COP95砌筑工程作业指导书(天选打工人).docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《COP95砌筑工程作业指导书(天选打工人).docx》由会员分享,可在线阅读,更多相关《COP95砌筑工程作业指导书(天选打工人).docx(3页珍藏版)》请在第壹文秘上搜索。

1、砌筑工程作业指导书1.O施工准备:1.l施工前,将基层清理干净,并浇水湿润,寻轴线及预留门窗洞口的尺寸进行复查。2砌筑用砂浆的强度必须满足设计规定的需求,砂浆中的水泥必须有深圳市颁发的准用证及出厂合格证,砂宜采用中砂,并应过筛,并且水泥、砂及所用外加剂都必须经试验室试验合格后才可使用,由试验室根据试验结果出配合比。1.3对所有的烧结普通砖、水泥必须要有出厂合格证,经送样作二次检验合格后才能使用。1.4在常温下,烧结普通砖应在砌筑前12天内浇水湿润,含水率以1015%为宜。1. O普通砖墙砌法:对120厚半砖隔断墙时可采用平砌法;对180厚的3/4砖墙采用二平一侧砌法;对1砖、T2避一般采用一顺

2、一顶法(又叫满顶满条法);当砖规格不太一致时,可采用三顺一顶法。3.0砖墙的槎与接槎:3.1 砖砌体的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置临时间断处,应砌成斜槎,斜槎长度不应小于高度2/3。2. 2临时间断处也可做成直槎,这时应设6的拉接钢筋,高度方向间距不超过500mm,两边锚入砖墙内不少于500mmo3. 3隔墙与墙、柱如不同时砌筑而又不留斜槎时,可于墙壁中引出阳槎,或于墙、柱中引出预埋拉接筋,其构造、数量同上。对有抗震设防要求的隔墙,除应留阳槎外,还应设拉接筋。砌筑工程作也指导书第2页共3页3.4隔墙和填充墙的顶面与上部结构接角等处,宜用侧砖和立砖斜砌挤紧,并塞缝要双面塞

3、严实。3.5施工时需要砖墙中留临时洞口,其侧边高处接处的墙面不应小于50厘米,洞口顶部宜设置过梁。3.6接槎时,必须将槎缝处表面清理干净,浇水湿润后填实砂浆。4.0砖墙的施工要点:4.1 砖砌体应上下错缝,内外搭砌,接槎牢固。4.2 砖墙水平缝厚度和竖向灰缝宽度为IOmm为宜,不应少于8mm,也不应大于12mmo4.3砖墙的全部灰缝应横平竖直并填满砂浆,实心砖砌体的水平灰缝的砂浆饱满度不得低于80%o竖向灰缝采用挤或加浆的方法使砂浆饱满,严禁出现瞎缝。4.4砖墙每日砌筑高度不宜超过1.8米。4.5墙中的洞口、管道、沟槽和预埋件等,在砌筑时预埋或留设要正确。4.6门窗口木砖埋设的数量及位置,要符

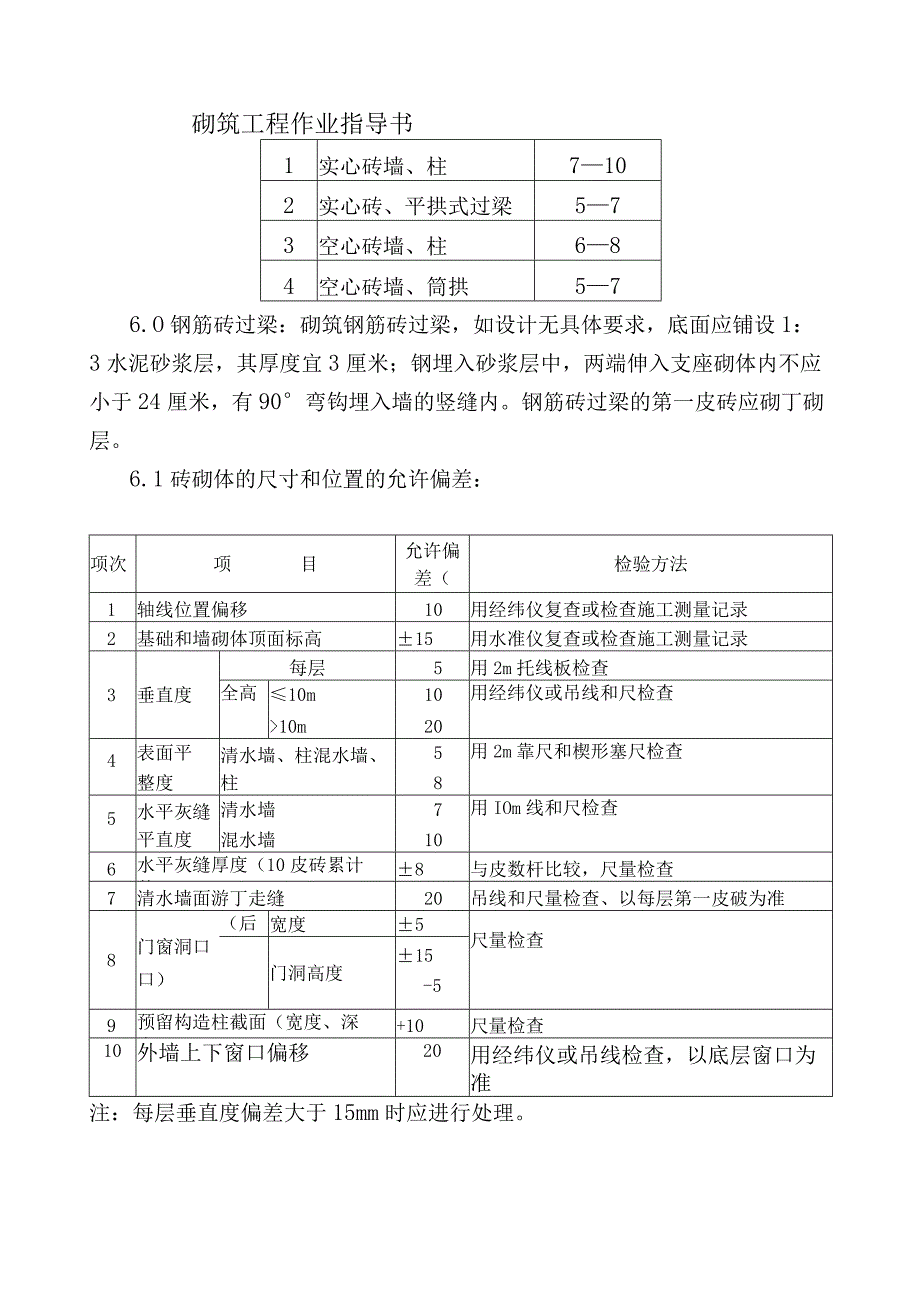

4、合规定的要求,如下图所示:5.0砖砌体的砂浆稠度:项次砖砌体种类砂浆稠度砌筑工程作业指导书1实心砖墙、柱7102实心砖、平拱式过梁573空心砖墙、柱684空心砖墙、筒拱576.O钢筋砖过梁:砌筑钢筋砖过梁,如设计无具体要求,底面应铺设1:3水泥砂浆层,其厚度宜3厘米;钢埋入砂浆层中,两端伸入支座砌体内不应小于24厘米,有90弯钩埋入墙的竖缝内。钢筋砖过梁的第一皮砖应砌丁砌层。6.1砖砌体的尺寸和位置的允许偏差:项次项目允许偏差(Ilim)检验方法1轴线位置偏移10用经纬仪复查或检查施工测量记录2基础和墙砌体顶面标高15用水准仪复查或检查施工测量记录3垂直度每层5用2m托线板检查全高10m10m1020用经纬仪或吊线和尺检查4表面平整度清水墙、柱混水墙、柱58用2m靠尺和楔形塞尺检查5水平灰缝平直度清水墙混水墙710用IOm线和尺检查6水平灰缝厚度(10皮砖累计数)8与皮数杆比较,尺量检查7清水墙面游丁走缝20吊线和尺量检查、以每层第一皮破为准8门窗洞口口)(后塞宽度5尺量检查门洞高度15-59预留构造柱截面(宽度、深度)+10尺量检查10外墙上下窗口偏移20用经纬仪或吊线检查,以底层窗口为准注:每层垂直度偏差大于15mm时应进行处理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 事务文书

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
