COP955模板折除作业指导书(天选打工人).docx

上传人:p** 文档编号:705222 上传时间:2024-01-18 格式:DOCX 页数:2 大小:15.34KB
下载 相关 举报
COP955模板折除作业指导书(天选打工人).docx_第1页
第1页 / 共2页
COP955模板折除作业指导书(天选打工人).docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《COP955模板折除作业指导书(天选打工人).docx》由会员分享,可在线阅读,更多相关《COP955模板折除作业指导书(天选打工人).docx(2页珍藏版)》请在第壹文秘上搜索。

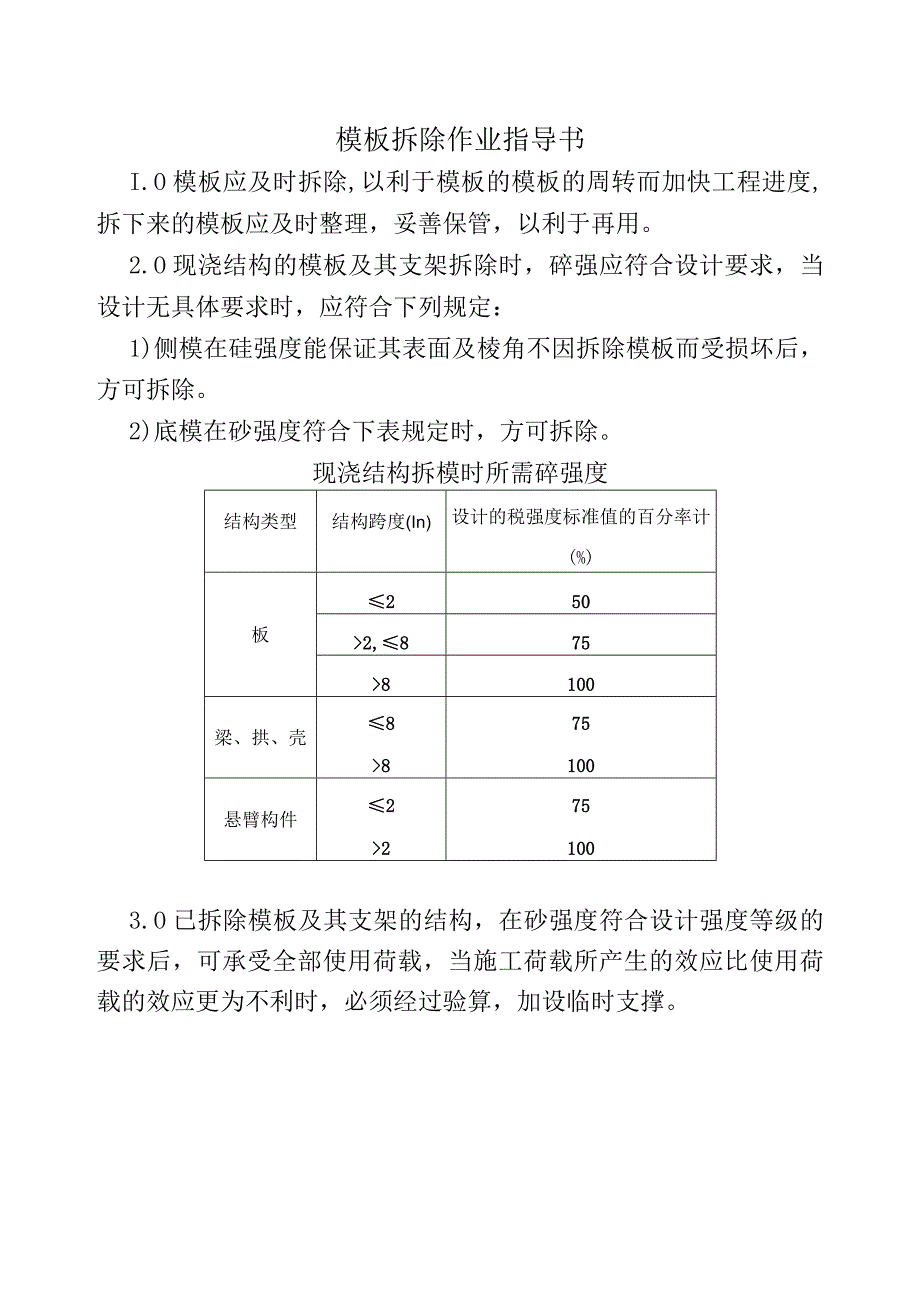

1、模板拆除作业指导书I.O模板应及时拆除,以利于模板的模板的周转而加快工程进度,拆下来的模板应及时整理,妥善保管,以利于再用。2.O现浇结构的模板及其支架拆除时,碎强应符合设计要求,当设计无具体要求时,应符合下列规定:1)侧模在硅强度能保证其表面及棱角不因拆除模板而受损坏后,方可拆除。2)底模在砂强度符合下表规定时,方可拆除。现浇结构拆模时所需碎强度结构类型结构跨度(In)设计的税强度标准值的百分率计(%)板2502,8758100梁、拱、壳8875100悬臂构件22751003.O已拆除模板及其支架的结构,在砂强度符合设计强度等级的要求后,可承受全部使用荷载,当施工荷载所产生的效应比使用荷载的

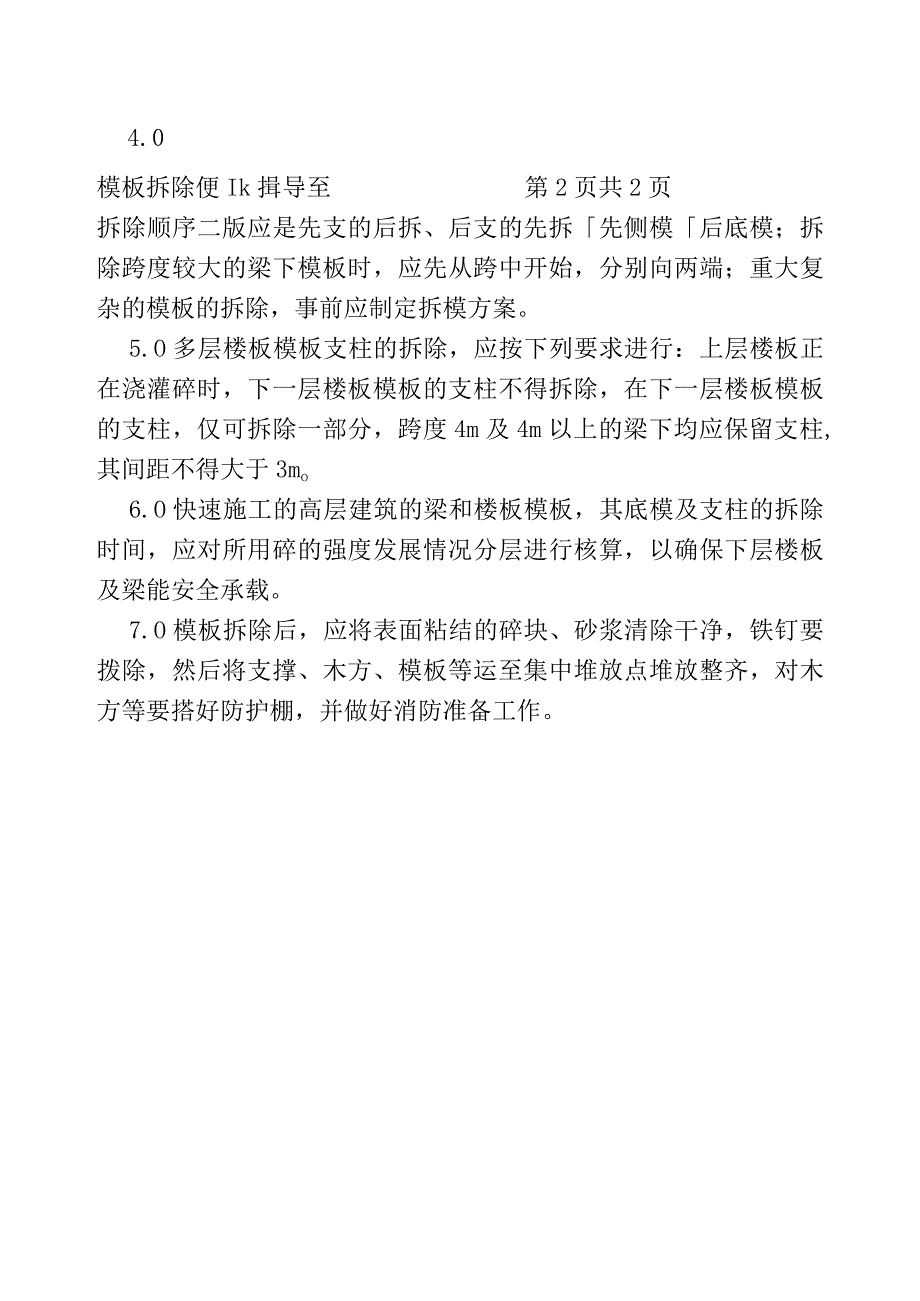

2、效应更为不利时,必须经过验算,加设临时支撑。4.0模板拆除便Ik揖导至第2页共2页拆除顺序二版应是先支的后拆、后支的先拆先侧模后底模;拆除跨度较大的梁下模板时,应先从跨中开始,分别向两端;重大复杂的模板的拆除,事前应制定拆模方案。5.O多层楼板模板支柱的拆除,应按下列要求进行:上层楼板正在浇灌碎时,下一层楼板模板的支柱不得拆除,在下一层楼板模板的支柱,仅可拆除一部分,跨度4m及4m以上的梁下均应保留支柱,其间距不得大于3mo6.O快速施工的高层建筑的梁和楼板模板,其底模及支柱的拆除时间,应对所用碎的强度发展情况分层进行核算,以确保下层楼板及梁能安全承载。7.O模板拆除后,应将表面粘结的碎块、砂浆清除干净,铁钉要拨除,然后将支撑、木方、模板等运至集中堆放点堆放整齐,对木方等要搭好防护棚,并做好消防准备工作。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 事务文书

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
